1、在某工程双代号网络计划中,工作M的最早开始时间为第15天,其持续时间为7天。该工作有两项紧后工作,它们的最早开始时间分别为第27天和第30天,最迟开始时间分别为第28天和第33天,则工作M的总时差和自由时差(    )天。

A.均为5

B.分别为6和5

C.均为6

D.分别为11和6

查看答案
参考答案:B
参考解析:工作M总时差=M工作最迟完成时间-M工作最早完成时间=紧后工作最迟开始时间最小值-(M工作最早开始时间+该工作持续时间)=28-22=6天;工作M自由时差=M工作紧后工作最早开始时间最小值-M工作最早完成时间=27-22=5天。

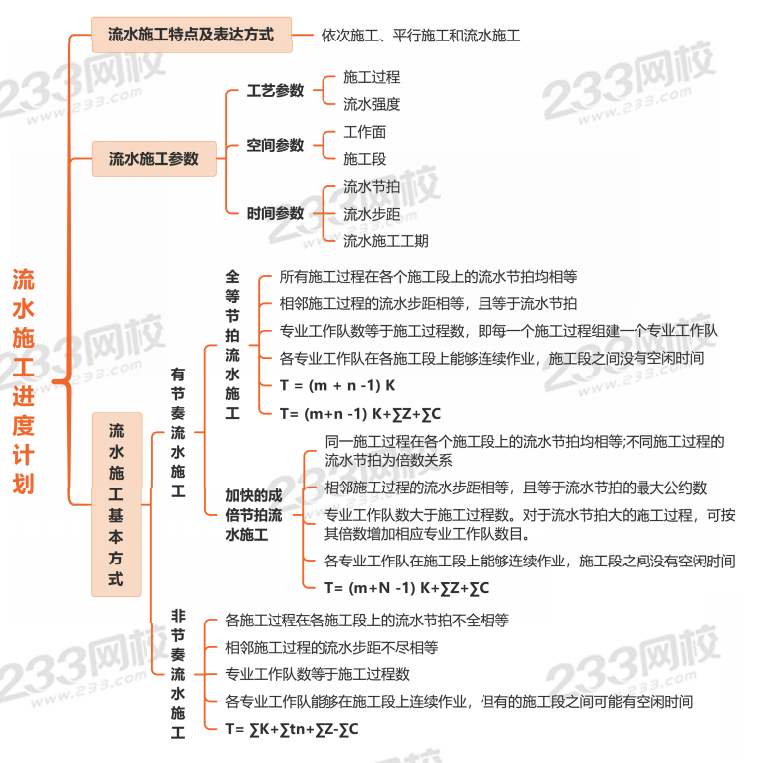

2、某工程有三个施工过程,组织全等节拍流水施工,流水节拍均为2周,如果要求流水施工工期是12周,则应划分的施工段个数是(   )段。

A.4

B.3

C.5

D.6

查看答案
参考答案:A
参考解析:(m+3-1)×2=12,即m=4。

3、某项目网络计划如图所示(时间单位:天),关于D工作的说法,正确的是(    )。


A.工作D只能出现在关键线路上

B.工作D只能出现在非关键线路上

C.工作D可以出现在非关键线路上

D.工作D总时差不为零

查看答案
参考答案:C
参考解析:D工作分别经过线路ADG,ADH,BDG,BDH,其中ADH为关键线路,其余3条为非关键线路。故AB选项说法错误,C选项说法正确;
D工作是属于关键工作,总时差为0,D选项错误。

4、某工程单代号网络计划如下图所示(时间单位:天),下列说法错误的是( )。

A.工作E是非关键工作

B.工作B的自由时差为0

C.工作D的总时差为2天

D.工作F的最迟开始时间为21天

查看答案
参考答案:D
参考解析:本题考查的是工程网络计划有关时间参数的计算。经计算可知:关键线路为A→C→G→H;工作F的最迟开始时间为22天;工作D的总时差为2天;工作B的自由时差为0;工作E为非关键工作。

5、某工程有5个施工过程,划分为3个施工段组织固定节拍流水施工,流水节拍为2天,施工过程之间的组织间歇合计为4天。该工程的流水施工工期是( )天。

A.12

B.18

C.20

D.26

查看答案
参考答案:B
参考解析:(3+5-1)×2+4=18(天)。

好课推荐:根据不同学员的基础层级及个性需求,目前有【私教特训班、智学魔方Pro、畅学直通班】3个班型可供选择,一建原班强师,助力高效通关!

①自律性不高/零基础/备考时间紧/没时间规划的考生,推荐选『私教特训班』=7门好课+3师督学+4大特训营高效领学+官方教材+13大电子资料+免费重学2次+V2题库会员

②现场经验不足/学习时间较充足/建工小白/跨专业的考生,推荐选『智学魔方Rro』=7门好课+30天临考私教特训+2套纸质资料+10大电子资料+免费重学1次+V1题库会员

③有一定基础/有相关工作经验/追求性价比的考生,推荐选『畅学直通班』=4门好课+温度伴学服务+1套纸质资料+8大电子资料+V1题库会员

2026,跟着233网校一起拿下二级建造师!你还在等什么?赶快行动起来,早一分钟学习,就多学一个考点!233网校各大班级科学组合,提供一站式智能备考体系,教材+教辅+题库+课程+资料+督学配套齐全进入试听学习>>

插入模块

试题推荐:模拟试题】【历年真题】【章节练习】【每日一练】【

温馨提示:文章由作者233网校-gongfenghua独立创作完成,未经著作权人同意禁止转载。

试听更多 班级详情 立即报名
考试圈子
  • 扫码加学霸君领资料

    233网校官方认证

    扫码加学霸君领资料

  • 扫码进群学习

    233网校官方认证

    扫码进群学习
