第五章 施工成本管理
本章思维导图:







本章习题:

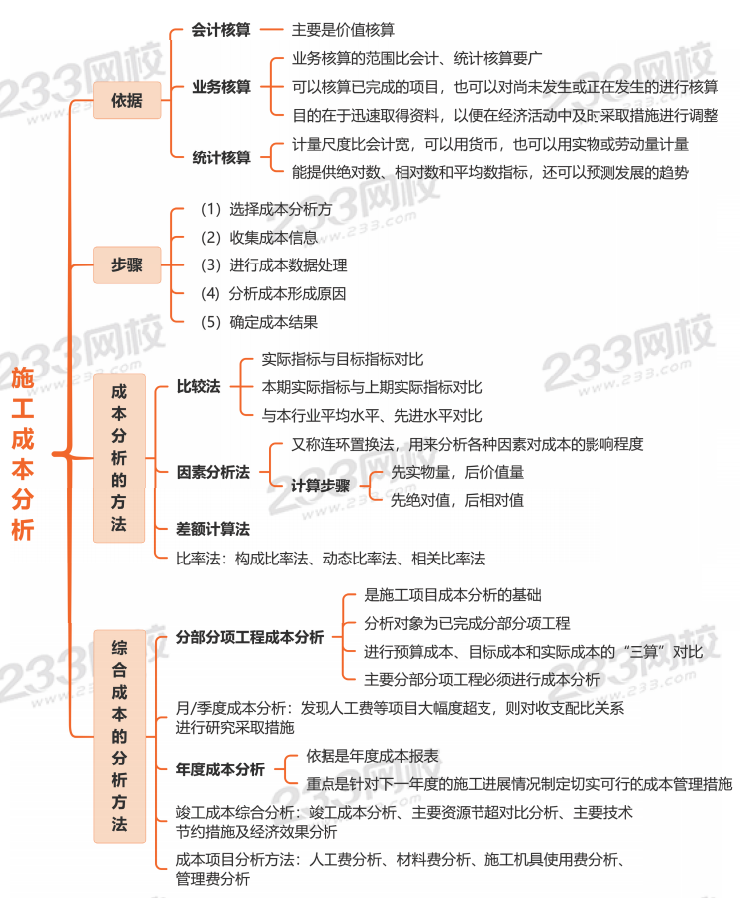

1、施工成本分析的基本方法中,把两个以上对比指标的数值变成相对数,观察其相互之间关系的分析方法是( )。
A.比较法
B.因素分析法
C.比率法
D.差额计算法
B选项错误,因素分析法又称为连环置换法,可用来分析各种因素对成本的影响程度。在分析时,假定众多因素中的一个因素发生了变化,而其他因素不变,然后逐个替换,分别比较其计算结果,以确定各个因素的变化对成本的影响程度。
C选项正确,比率法是指用两个以上指标的比例进行分析的方法。比率法的基本特点是:先把对比分析的数值变成相对数,再观察其相互之间的关系。
D选项错误,差额计算法是因素分析法的一种简化形式,它利用各个因素的目标值与实际值的差额计算其对成本的影响程度。
2、下列施工成本分析依据中,属于既可对已发生的,又可对尚未发生或正在发生的经济活动进行核算的是( )。
A.会计核算
B.业务核算
C.统计核算
D.成本预测
B选项正确,业务核算的范围比会计、统计核算要广。会计和统计核算一般是对已经发生的经济活动进行核算,而业务核算不但可以核算已经完成的项目是否达到原定的目的、取得预期的效果,而且可以对尚未发生或正在发生的经济活动进行核算,以确定该项经济活动是否有经济效果,是否有执行的必要。
C选项错误,统计核算不仅能提供绝对数指标,还能提供相对数和平均数指标,可以计算当前的实际水平,还可以确定变动速度以预测发展的趋势;
D选项错误,是对未来成本水平及其可能发展趋势的估计和推测,不是核算方法。

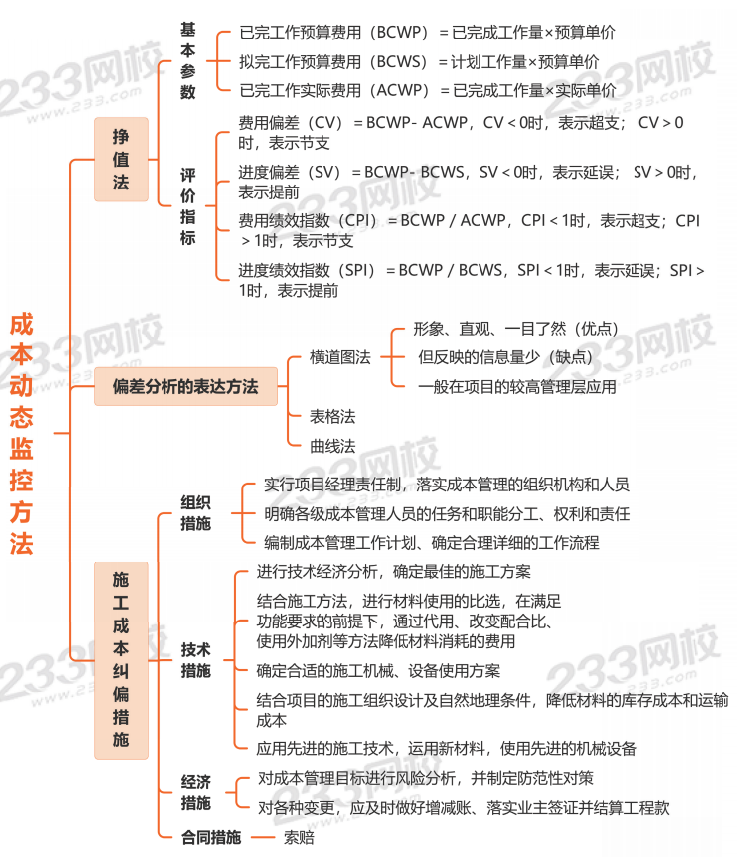

3、利用赢得值法进行施工费用、进度综合分析控制时,进度偏差等于( )。
A.已完工作预算费用-计划工作预算费用
B.计划工作预算费用-已完工作预算费用
C.已完工作预算费用-计划工作实际费用
D.计划工作预算费用-计划工作实际费用
已完工作预算费用(BCWP)=已完成工作量×预算单价;
计划工作预算费用(BCWS)=计划工作量×预算单价;
已完工作实际费用(ACWP)=已完成工作量×实际单价。
赢得值法的评价指标:
费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP);
进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS);
费用绩效指数(CPI)=已完工作预算费用(BCWP)/已完工作实际费用(ACWP);
进度绩效指数(SPI)=已完工作预算费用(BCWP)/计划工作预算费用(BCWS)。
4、施工单位以施工方案及企业施工定额为依据编制的成本计划是( )。
A.预测性成本计划
B.竞争性成本计划
C.实施性成本计划
D.指导性成本计划
5、施工成本偏差分析时,能够形象、直观、准确地表达费用的绝对偏差的方式是( )。
A.横道图法
B.表格法
C.曲线法
D.文本法
好课推荐:根据不同学员的基础层级及个性需求,目前有【私教特训班、智学魔方Pro、畅学直通班】3个班型可供选择,一建原班强师,助力高效通关!
①自律性不高/零基础/备考时间紧/没时间规划的考生,推荐选『私教特训班』=7门好课+3师督学+4大特训营高效领学+官方教材+13大电子资料+免费重学2次+V2题库会员
②现场经验不足/学习时间较充足/建工小白/跨专业的考生,推荐选『智学魔方Rro』=7门好课+30天临考私教特训+2套纸质资料+10大电子资料+免费重学1次+V1题库会员
③有一定基础/有相关工作经验/追求性价比的考生,推荐选『畅学直通班』=4门好课+温度伴学服务+1套纸质资料+8大电子资料+V1题库会员
2026,跟着233网校一起拿下二级建造师!你还在等什么?赶快行动起来,早一分钟学习,就多学一个考点!233网校各大班级科学组合,提供一站式智能备考体系,教材+教辅+题库+课程+资料+督学配套齐全,进入试听学习>>
试题推荐:【模拟试题】【历年真题】【章节练习】【每日一练】【易错题】
温馨提示:文章由作者233网校-gongfenghua独立创作完成,未经著作权人同意禁止转载。
