第十四章 施工进度管理

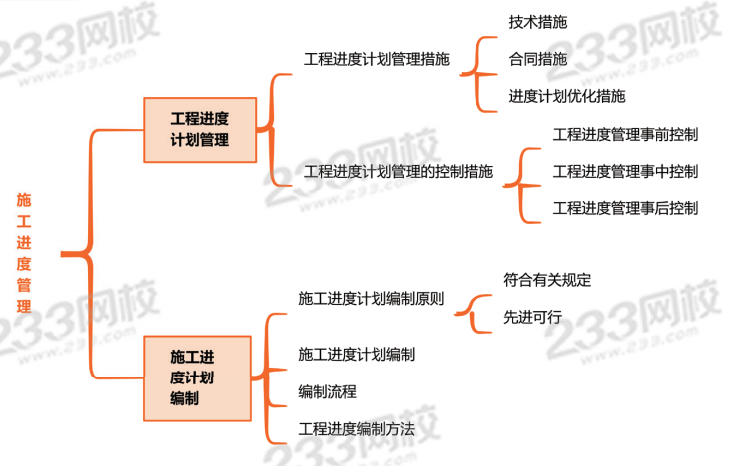

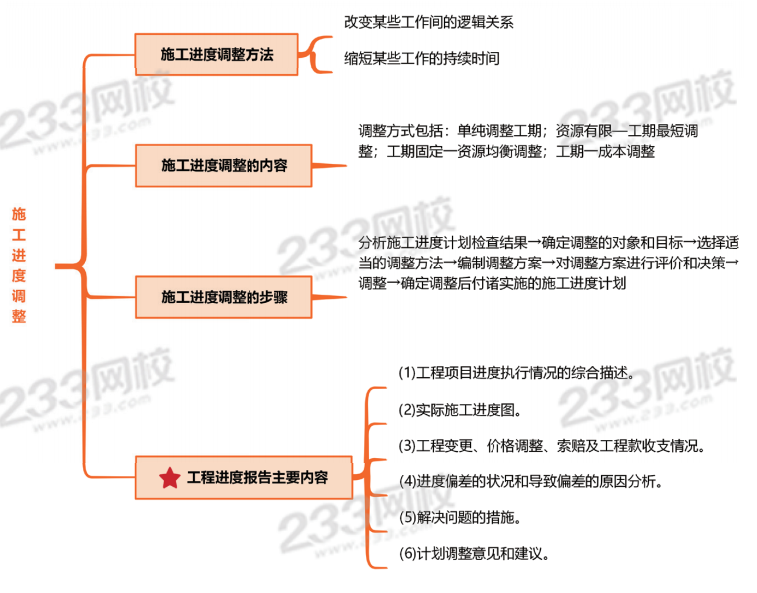

本章思维导图:

点击下载>>2026版二建各科思维导图

本章习题:

1、某单项工程双代号网络图中,B工序因不可抗力原因导致工期拖延了5天,则工程工期延长了(      )天。

A.2

B.3

C.4

D.5

查看答案
参考答案:A
参考解析:B工作总时差为3天,延迟5天,则工期增加5-3=2天

2、某市政工程双代号网络计划如下图,该工程的总工期为(      )个月。

A.12

B.17

C.18

D.19

查看答案
参考答案:C
参考解析:关键线路:①-②-③-④-⑤-⑥-⑦-⑧,总工期=2+2+4+5+4+1=18个月

3、可比较直观地反映出施工资源的需求及工程持续时间的工程进度计划形式是(      )

A.S曲线图

B.柱状图

C.横道图

D.折线图

查看答案
参考答案:C
参考解析:采用横道图的形式表达单位工程施工进度计划,可比较直观地反映出施工资源的需求及工程持续时间。

4、施工进度计划检查完成后,向企业提供的施工进度报告应包括下列内容(       ) 。

A.进度执行情况的综合描述

B.进度偏差的状况和导致偏差的原因分析

C.解决问题的措施

D.施工总平面布置图

E.计划调整意见和建议

查看答案
参考答案:A,B,C,E
参考解析:施工进度检查报告应包括以下内容:
进度执行情况的综合描述(选项A)
实际施工进度图
工程变更、价格调整、索赔及工程款收支情况
进度偏差的状况和导致偏差的原因分析(选项B)
解决问题的措施(选项C)
计划调整意见和建议(选项E)
施工总平面布置图(选项D)属于施工组织设计的内容,不属于进度报告的内容。

5、下图为某道路施工进度计划网络图,总工期和关键线路正确的有(      )。

A.总工期113天

B.总工期125天

C.①—②—③—④—⑦—⑧

D.①—②—③—⑤—⑦—⑧

E.①—②—③—⑥—⑦—⑧

查看答案
参考答案:B,D,E
参考解析:根据施工计划网络图,关键线路有两条,分别是:①—②—③—⑤—⑦—⑧(7+45+35+28+10=125)、①—②—③—⑥—⑦—⑧(7+45+38+25+10=125)。总工期为125天。
故本题选BDE

好课推荐:根据不同学员的基础层级及个性需求,目前有【私教特训班、智学魔方Pro、畅学直通班】3个班型可供选择,一建原班强师,助力高效通关!

①自律性不高/零基础/备考时间紧/没时间规划的考生,推荐选『私教特训班』=7门好课+3师督学+4大特训营高效领学+官方教材+13大电子资料+免费重学2次+V2题库会员

②现场经验不足/学习时间较充足/建工小白/跨专业的考生,推荐选『智学魔方Rro』=7门好课+30天临考私教特训+2套纸质资料+10大电子资料+免费重学1次+V1题库会员

③有一定基础/有相关工作经验/追求性价比的考生,推荐选『畅学直通班』=4门好课+温度伴学服务+1套纸质资料+8大电子资料+V1题库会员

2026,跟着233网校一起拿下二级建造师!你还在等什么?赶快行动起来,早一分钟学习,就多学一个考点!233网校各大班级科学组合,提供一站式智能备考体系,教材+教辅+题库+课程+资料+督学配套齐全进入试听学习>>

插入模块

试题推荐:模拟试题】【历年真题】【章节练习】【每日一练】【

温馨提示:文章由作者233网校-gongfenghua独立创作完成,未经著作权人同意禁止转载。

试听更多 班级详情 立即报名
考试圈子
  • 扫码加学霸君领资料

    233网校官方认证

    扫码加学霸君领资料

  • 扫码进群学习

    233网校官方认证

    扫码进群学习
