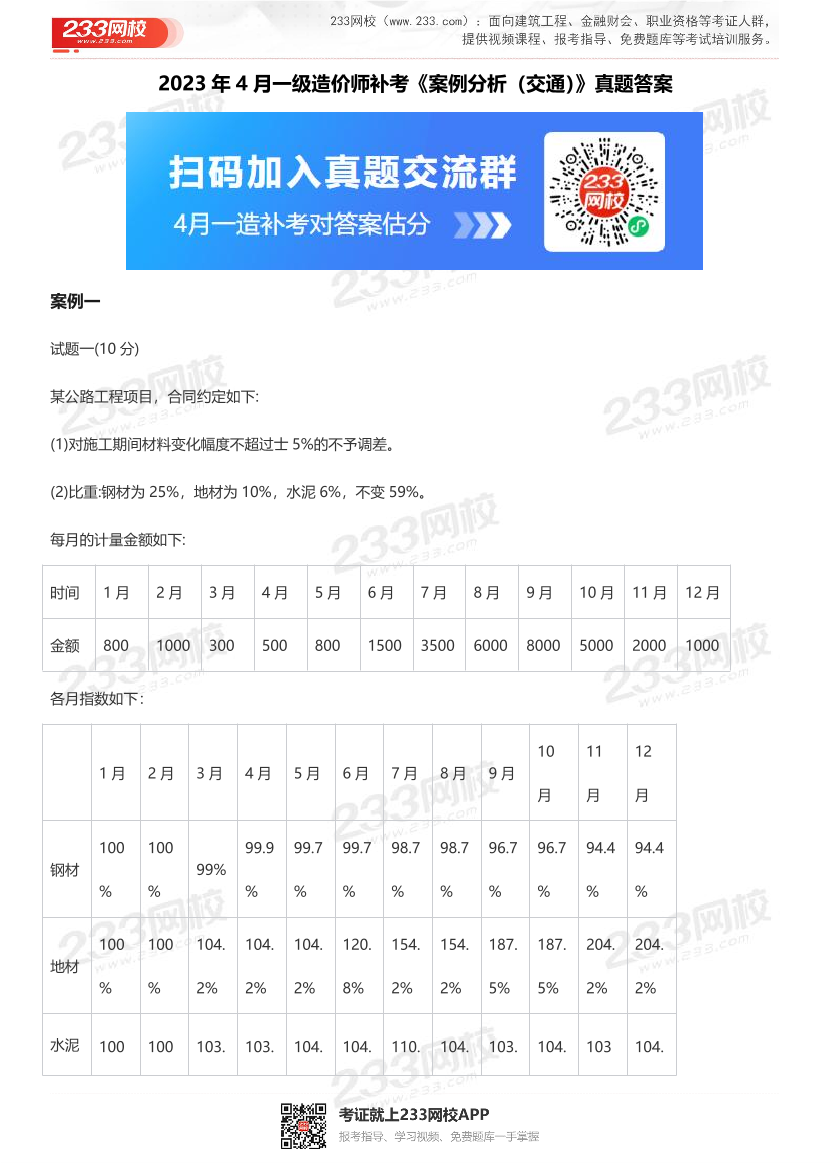

导读:2023年4月一级造价工程师补考《案例分析(公路交通)》真题及答案
2023 年 4 月一级造价师补考《案例分析(交通)》真题答案
案例一
试题一(10 分)
某公路工程项目,合同约定如下:
(1)对施工期间材料变化幅度不超过士 5%的不予调差。
(2)比重:钢材为 25%,地材为 10%,水泥 6%,不变 59%。
每月的计量金额如下:
时间 1 月 2 月 3 月 4 月 5 月 6 月 7 月 8 月 9 月 10 月 11 月 12 月
金额 800 1000 300 500 800 1500 3500 6000 8000 5000 2000 1000
各月指数如下:
1 月 2 月 3 月 4 月 5 月 6 月 7 月 8 月 9 月 10
月
11
月
12
月
钢材 100
%
100
% 99%
99.9
%
99.7
%
99.7
%
98.7
%
98.7
%
96.7
%
96.7
%
94.4
%
94.4
%
地材 100
%
100
%
104.
2%
104.
2%
104.
2%
120.
8%
154.
2%
154.
2%
187.
5%
187.
5%
204.
2%
204.
2%
水泥 100 100 103. 103. 104. 104. 110. 104. 103. 104. 103 104.
2023 年 4 月一级造价师补考《案例分析(交通)》真题答案
案例一
试题一(10 分)
某公路工程项目,合同约定如下:
(1)对施工期间材料变化幅度不超过士 5%的不予调差。
(2)比重:钢材为 25%,地材为 10%,水泥 6%,不变 59%。
每月的计量金额如下:
时间 1 月 2 月 3 月 4 月 5 月 6 月 7 月 8 月 9 月 10 月 11 月 12 月
金额 800 1000 300 500 800 1500 3500 6000 8000 5000 2000 1000
各月指数如下:
1 月 2 月 3 月 4 月 5 月 6 月 7 月 8 月 9 月 10
月
11
月
12
月
钢材 100
%
100
% 99%
99.9
%
99.7
%
99.7
%
98.7
%
98.7
%
96.7
%
96.7
%
94.4
%
94.4
%
地材 100
%
100
%
104.
2%
104.
2%
104.
2%
120.
8%
154.
2%
154.
2%
187.
5%
187.
5%
204.
2%
204.
2%
水泥 100 100 103. 103. 104. 104. 110. 104. 103. 104. 103 104.

% % 1% 1% 3% 3% 9% 9% 1% 1% % 3%
注: 1 月基期 100%。
问题:
在下表中填写出各种材料每月的调差额。
3 月 4 月 5 6 7 8 9 10 11 12
300 500 800 1500 3500 6000 8000 5000 2000 1000
钢材
地材
水泥
【解析】
本题考核物价变化类合同价款调整。
ΔP =P0 ×{ A + [B1 × (Ft1 /F01)] + [B2 × (Ft2 /F02)] + …… + [Bn ×(Ftn /F0n)] -1 }
式中:
ΔP —— 需调整的价格差额;
P0 —— 根据进度付款、竣工付款和最终结清等付款证书
中,承包人应得到的已完成工程量的金额。
A —— 定值权重(即不调部分的权重);
B1, B2, B3, …, Bn —— 各可调因子的变值权重(即可调部分的
权重)为各可调因子在投标函投标总报
价中所占的比例;
% % 1% 1% 3% 3% 9% 9% 1% 1% % 3%
注: 1 月基期 100%。
问题:
在下表中填写出各种材料每月的调差额。
3 月 4 月 5 6 7 8 9 10 11 12
300 500 800 1500 3500 6000 8000 5000 2000 1000
钢材
地材
水泥
【解析】
本题考核物价变化类合同价款调整。
ΔP =P0 ×{ A + [B1 × (Ft1 /F01)] + [B2 × (Ft2 /F02)] + …… + [Bn ×(Ftn /F0n)] -1 }
式中:
ΔP —— 需调整的价格差额;
P0 —— 根据进度付款、竣工付款和最终结清等付款证书
中,承包人应得到的已完成工程量的金额。
A —— 定值权重(即不调部分的权重);
B1, B2, B3, …, Bn —— 各可调因子的变值权重(即可调部分的
权重)为各可调因子在投标函投标总报
价中所占的比例;

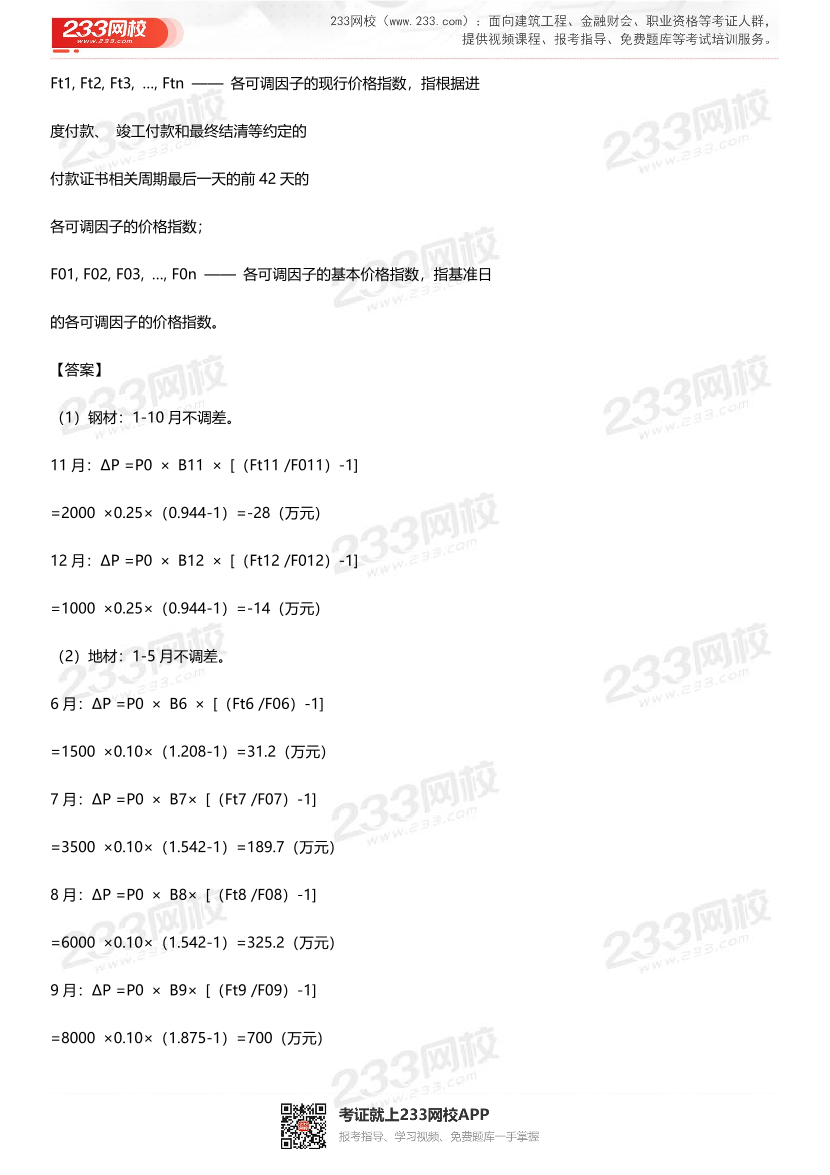

Ft1, Ft2, Ft3, …, Ftn —— 各可调因子的现行价格指数,指根据进
度付款、 竣工付款和最终结清等约定的
付款证书相关周期最后一天的前 42 天的
各可调因子的价格指数;
F01, F02, F03, …, F0n —— 各可调因子的基本价格指数,指基准日
的各可调因子的价格指数。
【答案】
(1)钢材:1-10 月不调差。
11 月:ΔP =P0 × B11 × [(Ft11 /F011)-1]
=2000 ×0.25×(0.944-1)=-28(万元)
12 月:ΔP =P0 × B12 × [(Ft12 /F012)-1]
=1000 ×0.25×(0.944-1)=-14(万元)
(2)地材:1-5 月不调差。
6 月:ΔP =P0 × B6 × [(Ft6 /F06)-1]
=1500 ×0.10×(1.208-1)=31.2(万元)
7 月:ΔP =P0 × B7× [(Ft7 /F07)-1]
=3500 ×0.10×(1.542-1)=189.7(万元)
8 月:ΔP =P0 × B8× [(Ft8 /F08)-1]
=6000 ×0.10×(1.542-1)=325.2(万元)
9 月:ΔP =P0 × B9× [(Ft9 /F09)-1]
=8000 ×0.10×(1.875-1)=700(万元)
Ft1, Ft2, Ft3, …, Ftn —— 各可调因子的现行价格指数,指根据进
度付款、 竣工付款和最终结清等约定的
付款证书相关周期最后一天的前 42 天的
各可调因子的价格指数;
F01, F02, F03, …, F0n —— 各可调因子的基本价格指数,指基准日
的各可调因子的价格指数。
【答案】
(1)钢材:1-10 月不调差。
11 月:ΔP =P0 × B11 × [(Ft11 /F011)-1]
=2000 ×0.25×(0.944-1)=-28(万元)
12 月:ΔP =P0 × B12 × [(Ft12 /F012)-1]
=1000 ×0.25×(0.944-1)=-14(万元)
(2)地材:1-5 月不调差。
6 月:ΔP =P0 × B6 × [(Ft6 /F06)-1]
=1500 ×0.10×(1.208-1)=31.2(万元)
7 月:ΔP =P0 × B7× [(Ft7 /F07)-1]
=3500 ×0.10×(1.542-1)=189.7(万元)
8 月:ΔP =P0 × B8× [(Ft8 /F08)-1]
=6000 ×0.10×(1.542-1)=325.2(万元)
9 月:ΔP =P0 × B9× [(Ft9 /F09)-1]
=8000 ×0.10×(1.875-1)=700(万元)

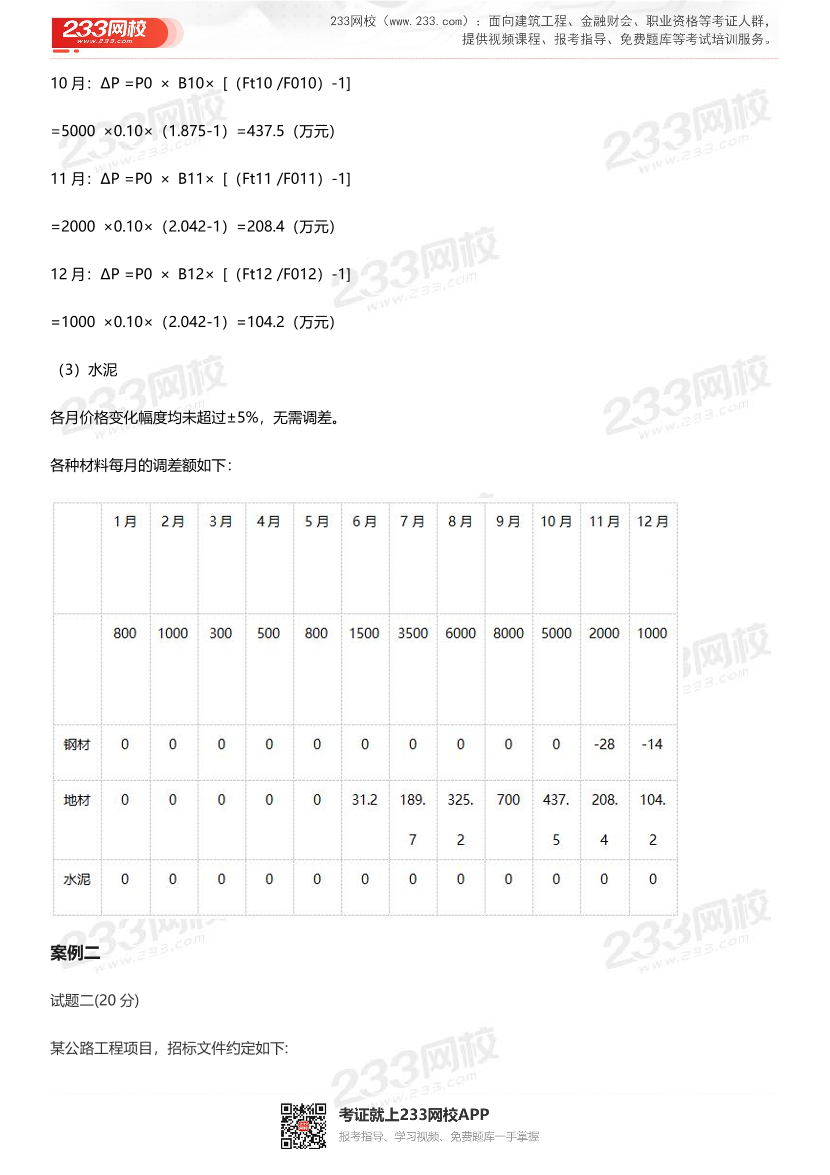

10 月:ΔP =P0 × B10× [(Ft10 /F010)-1]
=5000 ×0.10×(1.875-1)=437.5(万元)
11 月:ΔP =P0 × B11× [(Ft11 /F011)-1]
=2000 ×0.10×(2.042-1)=208.4(万元)
12 月:ΔP =P0 × B12× [(Ft12 /F012)-1]
=1000 ×0.10×(2.042-1)=104.2(万元)
(3)水泥
各月价格变化幅度均未超过±5%,无需调差。
各种材料每月的调差额如下:
案例二
试题二(20 分)
某公路工程项目,招标文件约定如下:
10 月:ΔP =P0 × B10× [(Ft10 /F010)-1]
=5000 ×0.10×(1.875-1)=437.5(万元)
11 月:ΔP =P0 × B11× [(Ft11 /F011)-1]
=2000 ×0.10×(2.042-1)=208.4(万元)
12 月:ΔP =P0 × B12× [(Ft12 /F012)-1]
=1000 ×0.10×(2.042-1)=104.2(万元)
(3)水泥
各月价格变化幅度均未超过±5%,无需调差。
各种材料每月的调差额如下:
案例二
试题二(20 分)
某公路工程项目,招标文件约定如下:

事件 1:
A 投标人投标文件施工组织(含关键性工程)及项目管理机构不完善。
事件 2: C 投标人看了(公路工程质量验收规范》75 分合格,自己把投标文件中的 90 分改为 75 分
事件 3:发现 D 投标人和投标人的第 100-700 章清单单价分析表呈有规律的差异。
事件 4: F 投标人的投标文件页码不连续,采用活页夹装订、个别文字有遗漏错误等不影响投标文件实质性内容的偏
差
事件 5: H 的分包工程表如下:
查看全文,请先下载后再阅读
