2015年造价工程师考试案例分析每日一练(7月21日)
1、某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及图6-11-1要求进行投标报价:
该安装工程按设计文件计算出各分部分项工裎工料机费用合计为6000万元,其中人工费占10%。
安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于依据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施费项目清单费用按150万元计。
施工管理费、利润分别按人工费的60%、40%计。
按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。
规费按82万元计;税金按税率3.50%计。
其中某生产装置中部分工艺管道系统如图6-Ⅱ-2所示。
管道系统各分部分项工程量清单项目的统一编码见表6-Ⅱ-1:
说明:
1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以m计,其分均以mm计。
2.管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接。管道系统的焊接均为氩电联焊。
3.所有法兰为碳钢对焊法兰,阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。
4.管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗率为6%。
5.管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤,其中法兰处焊口采用超声波探伤;管道焊缝采用×光射线探伤,片子规格为80mm×150mm,焊口按36个计。
6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均进行刷防锈漆、调和漆各二遍。
问题:
1.按照《建设工程工程量清单计价规范》(GB50500--2013)和建标(2013)44号文件《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标报价。将各项费用的计算结果填单项工程货用汇总表中,其计算过程写在表下面。(计算结果均保留整数)
2.根据《建设工程工程量清单计价规范》(GB50500—2013)的规定,计算管道φ9×4管道φ6×4、管道φ7×3.5、管道支架制安、焊缝×光射线探伤、焊缝超声波探伤等6项工程量,并写出计算过程(计算结果均保留一位小数)。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单项目,将结果填入分部分项工程量清单表中。
2、1.某住宅区室外热水管网布置如附图24所示。
说明:
1.本图所示为某住宅小区室外热水管网平面布置图,该管道系统工作压力为1.0MPa,热水温度为95℃。图中平面尺寸均以相对坐标标注,单位以m计,详图尺寸以mm计。
2.管道敷设在管沟(高600mm×宽800mm)内,管道均采用20#碳钢无缝钢管,弯头采用成品冲压弯头、异径管,三通现场挖眼连接,管道系统全部采用手工电弧焊接。
3.闸阀型号为241H-1.6,止回阀型号为H41H-1.6.水表采用水平螺翼式法兰连接,管网所用法兰均采用碳钢平焊法兰连接。
4.管道支架为型钢横担,管座采用碳钢板现场制作,φ325×8管道每7m设一处,每处重量为16kg;φ159×6管道每6m设一处,每处重量为15kg;φ108×5管道每5m设一处。每处重量为12kg,其中施工损耗率为6%。

5.管道安装完毕用水进行水压试验和消毒冲洗,之后管道外壁进行除锈,刷红丹防锈漆二遍。外包岩棉管壳(厚度为60mm)作绝热层。外缠铝箔作保护层。
6.管道支架进行除锈后,均刷红丹防锈漆、调和漆各两遍。
管网部分分部分项工程量清单项目的统一编码见附表2-20

2.有一输气管线工程需用φ11020×6的碳钢板卷管直管,按管道安装设计施工图示直管段净长度(不含阀门、管件等)共5000m,采用埋弧自动焊接。所用钢材均由业主供应标准成卷钢材。某承包商承担了该项板卷管直管的制作工程,板卷管直管制作的工料机单价和相关要求说明见附表2-21。

注:1.4}1020×6的碳钢板卷管直管重量按150k9/m计。
2.按照以下规定:碳钢板卷管安装的损耗率为4%。每制作1t的板卷管直管工程量耗用板材料1.05t;钢卷板开卷与平直的施工损耗率为3%。
3.管理费、利润分别按人工费的60%、40%计。
【问题】
1.将各项管道和管道支架制作安装清单项目工程量的计算过程,分别写在答题纸相应位置。根据《建设工程工程量清单计价规范》的有关规定,编制如附图24所示管网系统的分部分项工程量清单项目,将结果填入“分部分项工程量清单表”第2、3、4、5栏内。
2.在答题纸相应位置写出答题纸中要求的有关项目的计算过程:
(1)φ1020×6碳钢板直管制作工程量;
(2)制作碳钢板直管前,需对成卷碳钢板进行开卷与平直的工程量;
(3)发包人所供应标准成卷钢材的数量及其费用;
(4)承包人应该向发包方计取的该项钢板卷管制作分部分项工程量清单费用数额。依据《建设工程工程量清单计价规范》《全国统一安装工程预算定额》的有关的规定,计算出φ1020×6碳钢板直管制作(清单项目的统一编码为030613001)的分部分项工程量清单综合单价,将相关数据填人答题纸“分部分项工程量清单综合单价计算表”中。
(注:以上计算结果保留两位小数。)
3、某单位参与投标一碳钢设备制作安装项目,该设备净重1000kg,其中:设备简体部分净重750kg,封头、法兰等净重为250kg。该单位根据类似设备制作安装资料确定本设备制作安装有关数据如下:
(1)设备简体制作安装钢材损耗率为8%,封头、法兰等钢材损耗率为50%。钢材平均价格为6000元/t。其他辅助材料费为2140元。
(2)基本用工:基本工作时间为1OOh,辅助工作时间为24h,准备与结束工作时间为20h,其他必须耗用时间为工作延续时间的10%。其他用工(包括超运距和辅助用工)为5个工日。人工幅度差为12%。综合工日单价为50元。
(3)施工机械使用费为2200元。
(4)企业管理费、利润分别按人工费的60%、40%计算。
【问题】
1.根据附图1-2~附图1-5所示,按照《建设工程工程量清单计价规范》及其有关规定,完成以下内容:

(1)计算出所有给水管道的清单工程量,并写出其计算过程。
(2)编列出给水管道系统及卫生器具的分部分项工程量清单项目,相关数据填入“分部分项工程量清单表”内。
2.根据背景2的数据介绍,计算碳钢设备制作安装工程的以下内容,并写出其计算过程:
(1)计算该设备制作安装需要的钢材、钢材综合损耗率、材料费用。
(2)计算该设备制作安装的时间定额(基本用工),该台设备制作安装企业所消耗的工日数量、人工费用。
(3)计算出该设备制作安装的工程量清单综合单价。
(计算结果均保留两位小数)
4、某市政府拟投资建一大型垃圾焚烧发电站工程项目。该项目除厂房及有关设施的土建工程外,还有全套进口垃圾焚烧发电设备及垃圾处理专业设备的安装工程。厂房范围内地质勘查资料反映地基条件复杂,地基处理采用钻孑1灌注桩。招标单位委托某咨询公司进行全过程投资管理。该项目厂房土建工程有A、B、C、D、E共五家施工单位参加投标,资格预审结果均合格。招标文件要求投标单位将技术标和商务标分别封装。评标原则及方法如下:
采用综合评估法,按照得分高低排序,推荐三名合格的中标候选人。
技术标共40分,其中施工方案10分,工程质量及保证措施15分,工期、业绩信誉、安全文明施工措施分别为5分。
商务标共60分。(1)若报价低于次低报价15%以上(含15%),报价的商务标得分为30分,且不再参加商务标基准价计算;(2)若报价高于次高报价15%以上(含15%),报价的投标按废标处理;(3)人工、钢材、商品混凝土价格参照当地有关部门发布的工程造价信息,若低于该价格10%以上时,评标委员会应要求该投标单位作必要的澄清;(4)以符合要求的商务报价的算术平均数作为基准价(60分),报价比基准价每下降1%扣1分,多扣10分,报价比基准价每增加1%扣2分,扣分不保底。
各投标单位的技术标得分和商务标报价见表4-2、表4-3。


评标过程中又发生E投标单位不按评标委员会要求进行澄清、说明补正。
【问题】
1.该项目应采取何种招标方式?如果把该项目划分成若干个标段分别进行招标,划分时应当综合考虑的因素是什么?本项目可如何划分?
2.按照评标办法,计算各投标单位商务标得分。
3.按照评标办法,计算各投标单位综合得分,并把计算结果填入答题纸表44中。
4.推荐合格的中标候选人,并排序。
5、某咨询公司受业主委托,对某设计院提出屋面工程的三个设计方案进行评价。相关信息见表2.16。
表2-16设计方案信息表
|
序号 |
项目 |
方案一 |
方案二 |
方案三 |
|
1 |
防水层综合单价(元/m2) |
|
90.00 |
80.00 |
|
2 |
保温层综合单价(元/m2) |
合计260.O0
|
35.00 |
35.00 |
|
3 |
防水层寿命/年 |
|
15 |
10 |
|
4 |
保温层寿命/年 |
30
|
50 |
50 |
|
5
|
拆除费用(元/m2)
|
按防水层、保温层
费用的10%计 |
按防水层费用的
20%计 |
按防水层费用的
20%计 |
【问题】
1.分别列式计算拟建工业厂房寿命期内屋面防水保温工程各方案的综合单价现值。用现值比较法确定屋面防水保温工程经济优方案。(计算结果保留2位小数)
2.为控制工程造价和降低费用,造价工程师对选定的方案,以3个功能层为对象进行价值工程分析。各功能项目得分及其目前成本见表2.17。
表2.17功能项目得分及其目前成本表
|
功能项目 |
得分 |
目前成本/万元 |
|
找平层 |
14 |
16.8 |
|
保温层 |
20 |
14.5 |
|
防水层 |
40 |
37.4 |

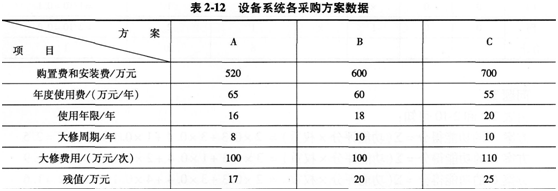

6、某智能大厦的一套设备系统有A、B、C三个采购方案,其有关数据见表2.12。现值系数见表2—13。


【问题】
1.拟采用加权评分法选择采购方案,对购置费和安装费、年度使用费、使用年限三个指标进行打分评价,打分规则为:购置费和安装费的方案得10分,每增加10万元扣0.1分;年度使用费的方案得10分,每增加1万元扣0.1分;使用年限长的方案得10分,每减少1年扣0.5分;以上三个指标的权重依次为0.5、0.4和0.4。选择哪种采购方案较合理?(计算过程和结果直接填入答题纸上中)
2.若各方案年费用仅考虑年度使用费、购置费和安装费,且已知A方案和C方案相应的年费用分别为123.75万元和126.30万元,列式计算B方案的年费用,并按照年费用法作出采购方案比选。
3.若各方案年费用需进一步考虑大修费和残值,且已知A方案和C方案相应的年费用分别为130.41万元和132.03万元,列式计算B方案的年费用,并按照年费用法作出采购方案比选。
4.若C方案每年设备的劣化值均为6万元,不考虑大修费,该设备系统的静态经济寿命为多少年?(问题4计算结果取整数,其余计算结果保留两位小数)
7、工业项目生产工艺较为复杂,且安装工程投资约占项目总投资的70%。该项目业主对承包方式有倾向性意见,在招标文件中对技术标的评标标准特设“承包方式”一项指标并规定:若由安装公司和土建专业公司组成联合体投标,得10分;若由安装专业公司作总包,土建专业公司作分包,得7分;若由安装公司独立投标,且全部工程均自己施工,得4分。
某安装公司决定参与该项目投标,经分析,在其他条件(如报价、工期等)相同的情况下,上述评标标准使得三种承包方式的中标概率分别为O.6,0.5、0.4。另经分析,三种承包方式的承包效果、概率和盈利情况见表4—14。编制投标文件的费用约为5万元。
各种承包方式的效果、概率及盈利情况表4—14:

【问题】
1.投标人应当具备的条件有哪些?
2.请运用决策树方法决定采用何种承包方式投标。
注:各机会点的期望值应列式计算,计算结果取整数。
8、(20分)
某承包商承建一基础设施项目,其施工网络进度计划如图4-1所示。
工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。
在施工过程中发生了如下事件:
事件1:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:
设计变更使A1工作施工时间增加1个月,故要求将原合同工期延长1个月。
事件2:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:
(1)部分已建工程遭受不同程度破坏,费用损失30万元;
(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元:
(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元;
(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元:
(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月;
(6)灾后清理施工现场,恢复施工需费用3万元。
事件3:A3工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人员窝工和机械闲置费用4万元(有签证)
问题:
1.不考虑施工过程中发生各事件的影响,在答题纸中的图4.1(施工网络进度计划)中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月?
2.分别指出事件1中承包商的索赔是否成立并说明理由。
3.分别指出事件2中承包商的索赔是否成立并说明理由。
4.除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少?合同工期可顺延多长时间?
9、光明市环城公路(东段)项目系国家交通网络配套项目,设计图纸已完成,资金落实,项目占用土地居民迁移工作已进行了动员,省发改委认为该项目已具备公开招标条件。项目法人单位省高速交通股份有限公司制定了招标工作计划,按照自定的工作程序开展了招标准备工作,发布了招标公告和资格预审公告。招标公告内容如下:
招标公告(编号略)
1.招标条件:
本招标项目光明市环城公路(东段)工程,已由省发改委投[2007]第153号文批准建设,项目业主为省高速交通股份公司(招标人同项目业主),项目已具备招标条件,现对该项目施工进行公开招标。
2.项目概况与招标范围:
东段工程范围由高速路收费站开始至104国道人口,全长30km,其中建设跨东河大桥一座(长500m),计划投资人民币24亿元。项目工期为420天。为提高整体管理水平,全部工程确定为一个标段。项目质量标准:达到国家质量检验与评定标准合格质量等级。
3.投标人资格要求:
本项目要求投标人为国内具备市政工程施工、桥梁施工总承包二级资质的能够胜任路桥建设的施工单位,具备相应的人员、设备、资金能力。不接受联合体投标。
4.招标文件的获取:
凡有意参加投标者,应按有关规定提出资格审查申请,经评审认定合格的潜在投标人请于2007年5月5日上午8:00起在光明市东风路高速交通股份公司持单位介绍信购买项目招标文件,不办理邮购。购买招标文件时潜在投标人须提交部分投标保证金人民币5万元。招标文件每套人民币5000元,图纸押金3000元(图纸退还时归还押金)。
5.投标文件递交截止时间为2007年5月24日10时00分,投标文件送达地点为光明市东风路高速交通股份公司。逾期送达或者未送达指定地点的投标文件,招标人不受理。
6.本次招标公告同时在省日报和光明市建设工程交易中心网上发布。招标公告补充内容在高速交通公司网络上发布。
招标公告发布后,招标人收到省内16份资格审查申请材料,招标人在资格审查过程中进行了下列工作:
1.组成资格审查委员会。成员5人,其中招标人代表1人,经省级政府相关部门专家库随机抽选的技术经济方面专家3人,招标人委托的项目前期可行性研究报告完成单位代表1人。
2.审查过程中,首先对资格审查申请文件外封装进行检查,发现本市投标人A申请文件封套盖章不符合资格审查文件要求,招标方立即通知A将文件重新封装,限于当日12:00前完成。
3.初步审查时发现B、C两投标人为母公司与子公司关系,评委会提出B、C合并为一个投标人参加资格审查。
4.通过资格审查,所有潜在投标人同时完成公路施工和桥梁施工存在困难。故招标方在高速交通网络公司网站上发布补充公告:项目允许路桥施工联合体投标。省外三个施工联合体与招标方联系,招标方回复可以投标。资格预审工作完成之后,为加速完成招标工作,2007年5月5日至5月8日发售了招标文件。
招标文件主要包括以下内容:招标公告,投标人须知,评标方法(初步确定为经评审的标价法,视投标人具备情况可进行调整),合同条件及格式,工程量清单(部分内容已约定报价),投标保证金,施工组织设计要求,资格审查资料,图纸,技术标准和要求,投标文件格式。
5月11日上午9:00组织投标预备会议;下午4:00确定为投标人要求澄清文件的截止时间。
5月12日上午9:00组织现场考察。
5月15日招标人通知各投标人,根据国家有关部门要求,必须提高桥梁的抗震强度,故本项目跨东河大桥要进行技术参数调整,故延缓招标。
5月24日下午为投标人递交投标保证金截止时间,规定投标保证金为投标人投标报价的2%(包括购买招标文件时已交的5万元)。
5月24日下午招标方决定评标委员会成员保留资格审查委员5人,增加市管理机构代表2人。
5月25日上午9:00为投标截止时间。
5月25日上午11:00开标。
5月25日下午1:30至5月26目下午5:30,评标委员会进行评标。由于各投标人在形式评审、资格评审内容均无明显差错,只对响应性评审评分和投标报价评分采取综合评估法,由评标委员会确定人中标顺序。
5月27日在高速交通公司网络上评标结果公示,由评标委员会确定位中标人为中标人。
5月30日发出中标通知书通知中标人,并向中标人和未中标人退还投标保证金。
问题:
1.施工项目标段划分的原则是什么?环城公路工程招标只确定一个标段是否合理?
2.招标公告中存在哪些不当之处?
3.资格预审包括哪些内容?该项目资格审查过程中的处理方式是否正确?
4.该项目招标过程中存在哪些不妥之处?
10、某项目建设期2年,生产期8年,项目建设投资3100万,预计90%形成固定资产,10%形成无形资产。固定资产折旧年限8年,直线法折旧,残值率5%,在生产期末回收固定资产残值,其他资产按8年平均摊销。
建设项目发生的资金投入,受益及成本情况见表1-1-1.建设期贷款用于购买设备,年贷款利率8%,按季计息,建设期只计息不还款,在生产期内等额本息偿还法进行偿还,流动资金全部为贷款,年利率4%,生产期内只付息,生产期结束偿还本金。
营业税金及附加的税率为6%,所得税率为33%,法定盈余公积金按10%提取。
见表1-1-1 建设项目资金投入、收益及成本表

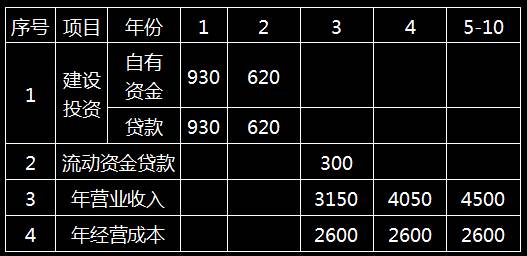

问题:
1. 计算建设期贷款利息,固定资产折旧额和其他资产年摊销额
2. 编制项目借款还本付息计划表。
3. 编制项目利润与利润分配表
4. 计算项目计算期计算期第4年的利息备付率,项目还本付息金额多年份的偿债备付率,并对项目的偿债能力进行分析
