2015年造价工程师考试案例分析每日一练(9月19日)

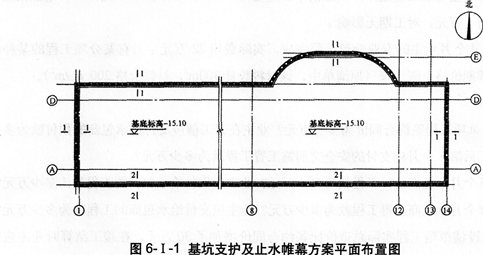

1、某大型公共建筑施工土方开挖、基坑支护、止水帷幕的工程图纸及技术参数如图6-I-1基坑支护及止水帷幕方案平面布置示意图”、图6-I-2“基坑支护及止水帷幕剖面图”所示。

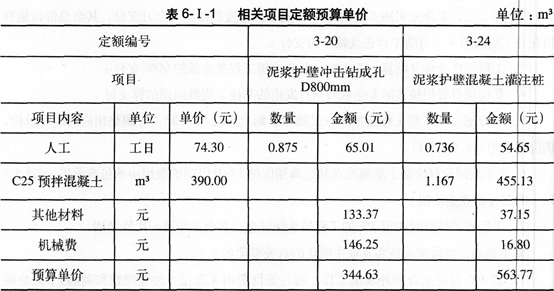

护坡桩施工方案采用泥浆护壁成孔混凝土灌注桩,其相关项目定额预算单价见表6一I—1:
说明:
1.本土采用相对坐标系,±0.00mm=49.25m,自然地面标高-0.79m考虑。基坑支护采用砌筑挡墙+护坡桩+预应力锚索。

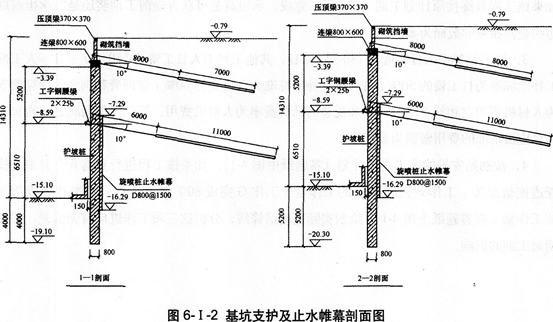

2.图1-1、2-2剖面基底-15.10m,基坑支护深度14.31m。
3.1-1剖面护坡桩直径800mm,间距1.50m,共计194根。2—2剖面护坡桩直径800mm,间距1.50m,共计156根。
4.基坑采用旋喷桩止水帷幕。旋喷桩直径800mm,间距1500mm与护坡桩间隔布置,旋喷桩桩顶高-7.29m,共计350根。
5.护坡桩桩顶设置800×600连梁,1-1、2-2剖面连梁以上2000mm为370mm厚挡土墙。
6.护坡桩、连梁以及压顶梁的混凝土强度设计等级采用C25。
7.图中标注尺以mm计,标高以m计。
说明:
1.本图采用相对坐标系,±0.00m=49.25m;
2.1-1剖面双重锚索共计190列(380根),2-2剖面双重锚索共计154列(308根)。
3.图中标注尺寸以mm计,标高以m计。
问题:
1.根据工程图纸及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB 50854-2013)的计算规则,在答题纸表6-I-2“工程量计算表”中,列式计算混凝土灌注护坡桩、护坡桩钢筋笼、旋喷桩止水帷幕及长锚索四项分部分项工程的工程量。护坡桩钢筋含量为93.42kg/m3。
2.混凝土灌注护坡桩在《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)中给的清单编码为010302001,根据给定数据,列式计算综合单价,填入答题纸表6一I一3“综合单价分析表”中,管理费以及人材机费用合计为基数按9%计算,利润以人材机和管理费用合计为基数按7%计算。

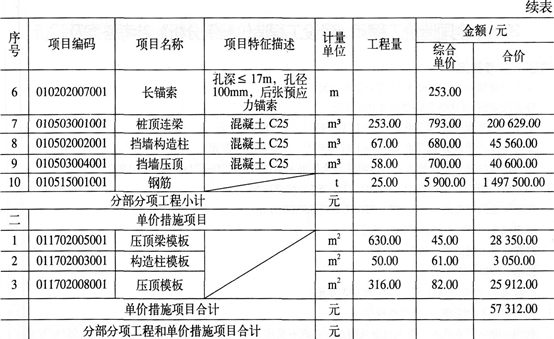

3.根据问题1、2的结果,按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,在答题纸表6-I-4中编制“分部分项工程和单价措施项目清单与计价表”(答题纸中已含部分清单项目,仅对空缺部分填写)。
4.利用以下相关数据,在答题纸表6-I-5中编制某单位工程竣工结算汇总表,已知相关数据如下:①分部分项工程费用为16000000.O0元;②单价措施费用为440000.O0元,安全文明施工费为分部分项工程费的3.82%;③规费为分部分项工程费、措施项目费及其他项目费用合计的3.16%;④税金利率为3.48%。
(计算结果保留两位小数)
2、某工程项目业主采用((建设工程工程量清单计价规范》规定的计价方法,通过公开招标,确定了中标人,招投标文件中有关资料如下:
(1)分部分项工程量清单中含有甲、乙两个分项,工程量分别为4500m3和3200m3。清单报价中甲项综合单价为1240元/m3,乙项综合单价为985元/m3;
(2)措施项目清单中环境保护、文明施工、安全施工、临时设施等四项费用以分部分项
工程量清单计价合计为基数,费率为3.8%;
(3)其他项目清单中包含零星工作费一项,暂定费用为3万元;
(4)规费以分部分项工程量清单计价合计、措施项目清单计价合计和其他项目清单计价合计之和为基数,规费费率为4%。税金率为3.41%。
在中标通知书发出以后,招投标双方按规定及时签订了合同,有关条款如下:
施工工期自2013年3月1日开始,工期4个月。
材料预付款按分部分项工程量清单计价合计的20%计,于开工前7天支付,在后两个月平均扣回。
措施费(含规费和税金)在开工前7天支付50%,其余部分在各月工程款支付时平均支付。零星工作费于后一个月按实结算。
当某一分项工程实际工程量比清单工程量增加10%以上时,超出部分的工程量单价调价系数为0.9;当实际工程量比清单工程量减少10%以上时,全部工程量的单价调价系数为1.08.质量保证金从承包商每月的工程款中按5%比例扣留。
承包商各月实际完成(经业主确认)的工程量,见表5.1。
施工过程中发生了以下事件:
(1)5月份由于不可抗力影响,现场材料(乙方供应)损失1万元;施工机械被损坏,损失1.5万元。
实际发生零星:亡作费用3.5万元。
问题:
1.计算材料预付款。
2.计算措施项目清单计价合计和预付措施费金额。
3.列式计算5月份应支付承包商的工程款。
4.列式计算6月份承包商实际完成工程的工程款。
5.承包商在6月份结算前致函发包方,指出施工期间水泥、砂石价格持续上涨,要求调整。经双方协商同意,按调值公式法调整结算价。假定3、4、5三月份承包商应得工程款(含索赔费用)为750万元;固定要素为0.3,水泥、砂石占可调值部分的比重为10%,调整系数为1.15,
其余不变。则6月份工程结算价为多少?(金额单位为万元;计算结果均保留两位小数)
3、某工程独立基础见图6-I-1,共18个。已知:土壤类别为三类土;基础垫层为C10混凝土,独立基础及上部结构柱为C20混凝土;弃土运距200m;基础回填土夯填;土方挖、填计算
均按天然密实土。
问题:
1.列式计算表6-I-1所示的±0.00以下分部分项工程清单工程量,并编制按表6-I-2的格式编制分部分项工程量清单项目表。
2.某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,边坡系数为0.33,工作面300mm;余土用翻斗车外运200m。试计算土方开挖、余土外运、基础回填土的施工工程量(均按自然方计算)。
3.该承包商使用的消耗量定额如下:挖1m3土方人工0.48工日(包括基底针探用工);土方运输(外运200m)每立方米土方需人工0.10工日、翻斗车0.069台班。已知:翻斗车台班单价为82.85元/台班,人工工资为45元/工日。管理费率为12%;利润率为6%,风险系数为0.5%。试编制基础土方工程量清单的综合单价分析表。

4、某工业引进项目,基础数据如下:
(1)项目的建设前期年限为1年,建设期为2年,该项目的实施计划为:年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力,预计年产量为3000万元。
(2)全套设备拟从同外进口,重量1850t,装运港船上交货价为460万美元,国际运费标准为330美元/t,海上运输保险费率为0.2685%,中国银行费率为0.45%,外贸手续费率为1.7%,关税税率为22%,增值税税率为17%,美元对人民币的银行牌价为1:6.6,设备的国内运杂费率为2.3%。
(3)根据已建同类项目统计情况,一般建筑工程占设备购置投资的27.6%,安装工程占设备购置投资的10%,工程建设其他费用占设备购置投资的7.7%,以上三项的综合调整系数分别为:1.23、1.15、1.08。
(4)本项目固定资产投资中有2000万元来自银行贷款,其余为自有资金,且不论借款还是自有资金均按计划比例投入。根据借款协议,贷款利率按10%计算,按季计息。基本预备费费率10%,建设期内涨价预备费平均费率为6%。
(5)根据已建成同类项目资料,每万吨产品占用流动资金为1.3万元。
问题:
1.计算项目设备购置投资。
2.估算项目固定资产投资额。
3.试用扩大指标法估算流动资金。
4.估算该项目的总投资。
(计算结果保留小数点后两位)
5、某工程项目由A、B、C、D四个分项工程组成,合同工期为6个月。施工合同规定:
(1)开工前建设单位向施工单位支付10%的工程预付款,工程预付款在4、5、6月份结算时分月均摊抵扣。
(2)保留金为合同总价的5%,每月从施工单位的工程进度款中扣留10%,扣完为止。
(3)工程进度款逐月结算,不考虑物价调整。
(4)分项工程累计实际完成工程量超出计划完成工程量的20%时,该分项工程工程量超出部分的结算单价调整系数为0.95。
各月计划完成工程量及全费用单价见附表2.11。
1、2、3月份实际完成的工程量见附表2—12。


【问题】
1.该工程预付款为多少万元?应扣留的保留金为多少万元?
2.各月应抵扣的预付款各是多少万元?
3.根据附表2.12提供的数据,计算1、2、3月份造价工程师应确认的工程进度款各为多少万元?
4.分析该工程1、2、3月末时的投资偏差和进度偏差。
(计算结果保留两位小数点)
6、某咨询公司受业主委托,对某设计院提出屋面工程的三个设计方案进行评价。相关信息见表2.16。
表2-16设计方案信息表
|
序号 |
项目 |
方案一 |
方案二 |
方案三 |
|
1 |
防水层综合单价(元/m2) |
|
90.00 |
80.00 |
|
2 |
保温层综合单价(元/m2) |
合计260.O0
|
35.00 |
35.00 |
|
3 |
防水层寿命/年 |
|
15 |
10 |
|
4 |
保温层寿命/年 |
30
|
50 |
50 |
|
5
|
拆除费用(元/m2)
|
按防水层、保温层
费用的10%计 |
按防水层费用的
20%计 |
按防水层费用的
20%计 |
【问题】
1.分别列式计算拟建工业厂房寿命期内屋面防水保温工程各方案的综合单价现值。用现值比较法确定屋面防水保温工程经济优方案。(计算结果保留2位小数)
2.为控制工程造价和降低费用,造价工程师对选定的方案,以3个功能层为对象进行价值工程分析。各功能项目得分及其目前成本见表2.17。
表2.17功能项目得分及其目前成本表
|
功能项目 |
得分 |
目前成本/万元 |
|
找平层 |
14 |
16.8 |
|
保温层 |
20 |
14.5 |
|
防水层 |
40 |
37.4 |
7、2009年初,某业主拟建一年产15万t产品的工业项目。已知2006年已建成投产的年产12万t产品的类似项目。投资额为500万元。自2006年至2009年每年平均造价指数递增3%。拟建项目有关数据资料如下:
1.项目建设期为1年,运营期为6年,项目全部建设投资为700万元,预计全部形成固定资产。残值率为4%,固定资产余值在项目运营期末收回。
2.运营期第1年投人流动资金150万元,全部为自有资金,流动资金在计算期末全部收回。
3.在运营期间,正常年份每年的营业收入为1000万元,总成本费用为500万元,经营成本为350万元,营业税及附加税率为6%,所得税率为25%,行业基准投资回收期为6年。
4.投产第1年生产能力达到设计能力的60%,营业收入与经营成本也为正常年份的60%,总成本费用为400万元,投产第2年及第2年后各年均达到设计生产能力。
5.为简化起见,将“调整所得税”列为“现金流出”的内容。
【问题】
1.试用生产能力指数法列式计算拟建项目的静态投资额。
2.编制融资前该项目的投资现金流量表,将数据填入答题纸表1-12中,并计算项目投资财务净现值(所得税后)。
表1.12项目投资财务现金流量表
|
|
|
|
计算期 |
|
|
|
|
|
|
序号 |
项目 |
1 | 2 | 3 | 4 | 5 | 6 | 7 |
|
1 |
现金流入 |
|
|
|
|
|
|
|
|
1.1 |
营业收入 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
计算期 |
||||||
|
序号
|
项目
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
|
1.2 |
补贴收入 |
|
|
|
|
|
|
|
|
1.3 |
回收固定资产余值 |
|
|
|
|
|
|
|
|
1.4 |
回收流动资金 |
|
|
|
|
|
|
|
|
2 |
现金流出 |
|
|
|
|
|
|
|
|
2.1 |
建设投资 |
|
|
|
|
|
|
|
|
2.2 |
流动资金 |
|
|
|
|
|
|
|
|
2.3 |
经营成本 |
|
|
|
|
|
|
|
|
2.4 |
营业税金及附加 |
|
|
|
|
|
|
|
|
2.5 |
维持运营投资 |
|
|
|
|
|
|
|
|
2.6 |
调整所得税 |
|
|
|
|
|
|
|
|
3 |
所得税后净现金流量(1-2) |
|
|
|
|
|
|
|
|
4 |
累计所得税后净现金流量 |
|
|
|
|
|
|
|
8、III.电气安装工程
某消防泵房动力安装工程如图6.Ⅲ所示。
1.AP1、AP2为定型动力配电箱,落地式安装,电源由双电源切换箱引来。
2.4台设备基础顶面标高均为0.3m,埋地管标高为-0.1m,其至设备电机的管高出基础顶面0.1m,导线出管口后的预留长度为1m。配电箱端管口标高0.1m。
3.表6.Ⅲ.1中数据为报价企业计算该动力安装工程的相关定额费用。
管理费和利润分别按人工费的55%和45%计。
4.分部分项工程量清单的统一编码见表6.Ⅲ.2。
问题:
1.根据图示内容和《建设工程工程量清单计价规范》、《通用安装工程量计算规范》的规定,计算相关工程量和编制分部分项工程量清单,其中配管配线应列式计算式,并填写表6.Ⅲ.3分部分项工程量清单。
2.计算连接AP2定型动力配电箱每m穿线清单工程量的导线工程量(计算结果保留三位小数),并填入表6.Ⅲ.4“分部分项工程量清单综合单价计算表”。(其余计算过程和结果均保留两位小数)

9、西部某市为改善越江交通状况,提出以下两个方案:
方案1:在原桥基础上加固、扩建。该方案预计投资40000万元,建成后可通行20年。这期间每年需维护费1000万元。每10年需进行一次大修,每次大修费用为3000万元,运营20年后报废时没有残值。
方案2:拆除原桥,在原址建一座新桥。该方案预计投资120000万元,建成后可通行60年。
这期间每年需维护费1500万元。每20年需进行一次大修,每次大修费用为5000万元,运营60年后报废时可收回残值5000万元。不考虑两方案建设期的差异,基准收益率为6%。主管部门聘请专家对该桥应具备的功能进行了深入分析,认为应从F1、F2、F3、F4、F5共5个方面对功能进行评价。表2—24是专家采用0—4评分法对5个功能进行评价的部分结果,表2—25是专家对两个方案的5个功能的评分结果。

【问题】
1.计算各功能的权重(权重计算结果保留三位小数)。
2.计算两方案的年费用(计算结果保留两位小数)。
3.若采用价值工程方法对两方案进行评价,分别计算两方案的成本指数(以年费用为基础)、功能指数和价值指数,并根据计算结果确定终应人选的方案(计算结果保留三位小数)。
4.该桥梁未来将通过收取车辆通行费的方式收回投资和维持运营,若预计该桥梁的机动车年通行量不会少于1500万辆,分别计算两个方案每辆机动车的平均收费额(计算结果保留两位小数)。
计算所需系数参见表2—26。

10、某业主与承包商签定了某建筑安装工程项目总包施工合同。承包范围包括土建工程和水、电、通风建筑设备安装工程,合同总价为4800万元。工期为2年,第1年已完成2600万元,第2年应完成2200万元。承包合同规定:
(1)业主应向承包商支付当年合同价250/0的工程预付款;
(2)工程预付款应从未施工工程中所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及设备费比重按62.5%考虑;
(3)工程质量保证金为承包合同总价的3%,经双方协商,业主从每月承包商的工程款中按3%的比例扣留。在缺陷责任期满后,质量保证金及其利息扣除已支出费用后的剩余部分退还给承包商;
(4)业主按实际完成建安工作量每月向承包商支付工程款,但当承包商每月实际完成的建安工作量少于计划完成建安工作量的10%以上(含10%)时,业主可按5%的比例扣留工程款,在工程竣工结算时将扣留工程款退还给承包商;
(5)除设计变更和其他不可抗力因素外,合同价格不作调整;
(6)由业主直接提供的材料和设备在发生当月的工程款中扣回其费用。
经业主的工程师代表签认的承包商在第2年各月计划和实际完成的建安工作量以及业主直接提供的材料、设备价值如表6—2所示。

【问题】
1.工程预付款是多少?
2.工程预付款从几月份开始起扣?
3.1月至6月以及其他各月业主应支付给承包商的工程款是多少?
4.竣工结算时,业主应支付给承包商的工程结算款是多少?
