2015年造价工程师考试案例分析每日一练(11月19日)

2015年11月19日来源:233网校评论
在线测试本批《每日一练》试题,可查看答案及解析,并保留做题记录 >> 在线做题
  • 第1页:练习试题
简答题
1、 某工程采用公开招标方式,招标人某年11月15日在指定媒体上发布了招标公告,11月21日至11月25日发售了招标文件,共有A、B、C、D四家投标人购买了招标文件。在招标文件规定的投标截止日(12月10日)前,四家投标人都递交了投标文件。开标时投标人D因其投标文件的签署人没有法定代表人的授权委托书而被招标管理机构宣布为无效投标。
开标于12月11日进行,两天后完成评标工作,确定投标人A为中标人,并于12月16日向中标人发出中标通知书。
招标人与中标人于12月25日签订了工程承包合同,合同价1200万元,开工日期次年1月20日,工期300天(扣除春节期间法定假日)。
施工过程中,该工程的同一条关键线路上发生了以下几项事件:
事件1:由于发包人原因,设计变更后新增一项分项工程内容(人材机费95000元)于7月28日至8月7日施工;
事件2:某分项工程的施工详图交付时间延误,导致承包人于8月17日至8月20日停工,每天36人窝工。
事件3:承包人租赁的某台施工机械计划于8月20日进场,但因运输问题直到8月25日才进场,导致每天23人窝工。
事件4:在某项装修基层施工完毕后,承包人书面通知监理人到场检验,但监理人因故未能在约定时间内到场,承包人自行隐蔽前检查后进行面层施工。事后,监理人来到现场指令承包人剥露面层对基层进行检验,确认达到设计文件和规范要求后允许承包人继续施工。承包人因剥露检验所需人材机费用2000元,每天20人窝工,作业时间延长2天。
在发生上述各项事件后,承包人按合同规定的程序向发包人提出了索赔要求。
问题:
1.指出该工程在招标过程中的不妥之处,并说明理由。
2.逐项说明承包人针对上述事件提出的工期和(或)费用索赔能否成立?将要说明理由。
3.该工程的实际工期拖延多少天?其中应得到的工期索赔多少天?
4.如果该工程人工工资标准50元/工日,综合取费费率为27%;因发包人导致人员窝工的补偿标准为30元/工日,相应取费费率为15%(只计取部分现场管理费和规费、税金,不计取利润),则承包人应得到的费用索赔为多少?



2、某工程项目批准立项后进行公开招标。经招标工作领导小组研究决定了招标工作程序,招标工作中又出现了以下问题:
1.招标工作主要程序确定为:(1)成立招标工作小组;(2)发布招标公告和资格预审通告;(3)编制招标文件;(4)编制标底;(5)发放招标文件;(6)组织现场踏勘和招标答疑;(7)接受投标文件;(8)投标单位资格审查;(9)开标;(10)确定中标单位;(11)评标;(12)签订承包合同;(13)发出中标通知书。
2.招标文件规定本地区单位参加投标不需要垫资,外地区单位参加投标的需垫资50万元。市建管办指定天马公司为其代理招标事务,并负责主持投标预备会议与开标会议。五家单位参加投标,其中红星公司、蓝天公司为长期合作伙伴,作为不同的法人单位参加多次投标都采取你高我低的合作方法争取中标取得较明显效果。黄河公司在投标截止日期时间之前报送的新报价方案(1月10日10:00)在原方案报价的同时提出报价降低的新技术施工方案,经项目经理签字后递送投标书,招标方以“一标一投”为理由拒绝该公司报送的新方案。
3.白水公司在1月9日从邮局寄出投标文件,招标人于1月11日10:00收到,招标方认为此投标文件为无效投标文件。
4.由于时间关系,甲方直接邀请了7位技术经济专家参加评标。由于只有四家单位投标,故在评标前未进行资格预审。评标时发现有两家报价较低且相同,评委会决定对其中资质较好的一个单位提出建议降低标价,结果该公司中标。
5.环宇公司考虑竞争对手情况后报价时将基础工程部分的直接工程费由4000万元降为3000万元,并确定措施费为直接工程费12%,间接费为直接费的10%,利润率为直接费与间接费和的8%,税率为3.5%。
6.在施工招标的同时,进行了生产设备公开招标,经技术性评审后,评委会决定从A、B两设备中选定一种。两种设备商务性评审主要考虑设备的资金时间价值。设备A使用寿命期为6年,设备投资10000万元,年经营成本前三年均为5500万元,后三年均为6500万元,期末净残值为3500万元。设备B使用寿命期为6年,设备投资12000万元,年经营成本前三年均为5000万元,后三年均为6000万元,期末净残值为4500万元。该项目投资财务基准收益率为15%。
问题:
1.该项目的招标工作程序是否妥当?
2.按照目前国内招标投标管理的有关规定,上述事件中哪些是正确的?哪些是错误的?
3.环宇公司投标时基础工程的报价各为多少?
(1)用年费用法比较选择设备更新优方案;
(2)如果设备8使用寿命期为9年,后三年经营成本均为7000万元,期末净残值为2000万元,其他数据不变,用费用现值法比较选择优方案(以小寿命期作为共同研究期)。


3、某市政府投资新建一学校,工程内容包括办公楼、教学楼、实验室、体育馆等,招标文件的工程量清单表中,招标人给出了材料暂估价,承发包双方按《建设工程工程量清单计价规范》(GB 50500--2013)以及《标准施工招标文件》签订了施工承包合同,合同规定,国内《标准施工招标文件》不包括的工程索赔内容,执行FIDIC合同条件的规定。
工程实施过程中,发生了如下事件:
事件1:投标截止日期前15天,该市工程造价管理部门发布了人工单价及规费调整的有关文件。
事件2:分部分项工程量清单中,天棚吊顶的项目特征描述中龙骨规格、中距与设计图样要求不一致。
事件3:按实际施工图样施工的基础土方工程量与招标人提供的工程量清单表中挖基础土方工程量发生较大的偏差。
事件4:主体结构施工阶段遇到强台风、特大暴雨,造成施工现场部分脚手架倒塌,损坏了部分已完工程、施工现场承发包双方办公用房、施工设备和运到施工现场待安装的一台电梯。事后,承包方及时按照发包方要求清理现场,恢复施工,重建承发包双方现场办公用房,发包方还要求承包方采取措施,确保按原工期完成。
事件5:由于资金原因,发包方取消了原合同中体育馆工程内容,在工程竣工结算时,承包方就发包方取消合同中体育馆工程内容提出了补偿管理费和利润的要求,但遭到发包方拒绝。
上述事件发生后,承包方及时对可索赔事件提出了索赔。
【问题】
1.投标人对设计材料暂估价的分部分项进行投标报价,以及该项目工程价款的调整有哪些规定?
2.根据《建设工程工程量清单计价规范》(GB 50500--2013)分别指出对事件1、事件
2.事件3应如何处理,并说明理由。
3.事件4中,承包方可提出哪些损失和费用的索赔?
4.事件5中,发包方拒绝承包方补偿要求的做法是否合理?说明其理由。




4、某工程施工合同中规定,合同工期为30周,合同价为827.28万元(含规费38万元),其中,管理费为直接费(分部分项工程和措施项目的人工费、材料费、机械费之和)的18%,利润率为直接费、管理费之和的5%,营业税税率、城市维护建设税税率、教育费附加税率和地方教育附加费率分别为3%、7%、3%和2%,因通货膨胀导致价格上涨时,业主只对人工费、主要材料费和机械费(三项费用占合同价的比例分别为22%、40%和9%)进行调整,因设计变更产生的新增工程,业主既补偿成本又补偿利润。该工程的D工作和H工作安排使用同一台施工机械,机械每天工作一个台班,机械台班单价为1000元/台班,台班折旧费为600元/台班,施工单位编制的施工进度计划,如图5-3所示。

施工过程中发生如下事件:
事件1:考虑物价上涨因素,业主与施工单位协议对人工费、主要材料费和机械费分别上调5%、6%和3%。
事件2:因业主设计变更新增F工作,F工作为D工作的紧后工作,为H工作的紧前工作,持续时间为6周。经双方确认,F工作的直接费(分部分项工程和措施项目的人工费、材料费、机械费之和)为126万元,规费为8万元。
事件3:G工作开始前,业主对G工作的部分施工图纸进行了修改,由于未能及时提供给施工单位,致使G工作延误6周。经双方协商,对仅因业主延迟提供的图纸而造成的工期延误,业主按原合同工期和价格确定分摊的每周管理费标准补偿施工单位管理费。
上述事件发生后,施工单位在合同规定的时间内向业主提出索赔并提供了相关资料。
【问题】
1.事件1中,调整后的合同价款为多少万元?
2.事件2中,应计算F工作的工程价款为多少万元?
3.事件2发生后,以工作表示的关键线路是哪一条?列式计算应批准延长的工期和可索赔的费用(不含F工程价款)。
4.按合同工期分摊的每周管理费应为多少万元?发生事件2和事件3后,项目终的工期是多少周?业主应批准补偿的管理费为多少万元?
(列出具体的计算过程,计算结果保留两位小数)



5、某商店一层火灾自动报警系统工程如图3.3.5所示。火灾自动报警系统工程的相关定额见表3.3-9。

人工单价为75元/工日,管理费和利润分别按人工费的65%和35%计算。
【问题】
1.按照图3.3.5和《建设工程工程量清单计价规范》的相关规定,列式计算配管配线的工程量,并选用以下给定的统一项目编码(见表3.3.10),在答题纸上编制“分部分工程量清单及计价表”(不计算计价部分)。

2.φ15钢管暗配的清单工程按照90m计,其余条件按图3.3-5设计要求。根据上述相关定额,计算“φ15钢管暗配”项目的综合单价,在答题纸上编制“工程量清单综合单价分析表”。(金额保留2位小数,其余保留4位小数)



6、某钢筋混凝土圆形烟囱基础设计尺寸,如图3.1.5和3.1.6所示。其中基础垫层采用C15混凝土,圆形满堂基础采用C30混凝土,地基土壤类别为三类土。土方开挖底部施工所需的工作面宽度为300mm,放坡系数为1:0.33,放坡自垫层上表面计算。


【问题】
1.根据上述条件,按《建设工程工程量清单计价规范》(GB 50500--2008)的计算规则,根据表6-1中的数据,在答题纸“工程量计算表”中,列式计算该烟囱基础的平整场地、挖基础土方、垫层和混凝土基础工程量。平整场地工程量按满堂基础底面积乘2.0系数计算,圆台体体积计算公式为:

2.工程所在地相关部门发布的现行挖、运土方预算单价见表3.1一10。施工方案规定,土方按90%机械开挖、10%人工开挖,用于回填的土方在20m内就近堆存,余土运往5000m范围内指定地点堆放。相关工程的企业管理费按工程直接费7%计算,利润按工程直接费6%计算。编制挖基础土方(清单编码为010101003)的清单综合单价填入答题纸表3.1.12中。
表3.1-10挖、运土方预算单价表
定额编号
1-7
1.148
 1.162
项目名称
人工挖土
 机械挖土
 机械挖土、运土
工作内容
人工挖土装土、20m内就近堆放
机械挖土就近堆放,清理机下余土
 机械挖土装车、外运5000m内堆放
人工费/元
 12.62
0.27
 0.31
材料费/元
0.00
0.00
0.00
机械费/元
0.00
7.31
 21.33
基价/元
12.62
 7.58
21.64
3.利用第1、2问题的计算结果和以下相关数据,在答题纸表3.1.13中,编制该烟囱基础分部分项工程量清单与计价表。已知相关数据为:①平整场地,编码010101001,综合单价1.26元/m2;②挖基础土方,编码010101003;③土方回填,人工分层夯填,编码010103001,综合单价15.00元/m3;④C15混凝土垫层,编码010401006,综合单价460.00元/m3;⑤C30混凝土满堂基础,编码010401003,综合单价520.00元/m3。(注:计算结果保留两位小数)



7、III.电气安装工程
某消防泵房动力安装工程如图6.Ⅲ所示。


1.AP1、AP2为定型动力配电箱,落地式安装,电源由双电源切换箱引来。
2.4台设备基础顶面标高均为0.3m,埋地管标高为-0.1m,其至设备电机的管高出基础顶面0.1m,导线出管口后的预留长度为1m。配电箱端管口标高0.1m。
3.表6.Ⅲ.1中数据为报价企业计算该动力安装工程的相关定额费用。

管理费和利润分别按人工费的55%和45%计。
4.分部分项工程量清单的统一编码见表6.Ⅲ.2。

问题:
1.根据图示内容和《建设工程工程量清单计价规范》、《通用安装工程量计算规范》的规定,计算相关工程量和编制分部分项工程量清单,其中配管配线应列式计算式,并填写表6.Ⅲ.3分部分项工程量清单。
2.计算连接AP2定型动力配电箱每m穿线清单工程量的导线工程量(计算结果保留三位小数),并填入表6.Ⅲ.4“分部分项工程量清单综合单价计算表”。(其余计算过程和结果均保留两位小数)



8、某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。合同规定,工期没提前1天,承包商可获得提前工期奖1.2万元;工期每托后1天,承包商需承担逾期违约金1.5万元。开工前承包商提交并经审批的施工进度计划.如图所示。

该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:
事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业事件拖延4天,工人窝工20个工日,施工机械B闲置5天(台班费:800元/台班)。
事件2:4月25日~26日,当地供电所中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日凌晨才到场;5月24日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)。
截止5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。
机械台班均按每天一个台班计。
【问题】
1.分别指出承包商针对三个事件提出的工期和费用索赔是否合理,并说明理由。
2.对于能被受理的工期索赔事件,分别说明每项事件应被批准的工期索赔为多少天。如果该工程终按原计划工期(150天)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?
3.该工程架子工日工资为180元/工日,其他工种工人日工资为150元/工日,人工窝工补偿标准为日工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人材机费用之和的10%,规费和税金的计算费率为人材机费用、管理费与利润之和的9%,计算应被批准的费用索赔为多少元。
4.按初始安排的施工进度计划(答题纸中图4.1),如果该工程进行到第6个月末时检查进度情况为:工作F完成50%的工作量;工作G完成80%的工作量;工作H完成75%的工作量;
在答题纸上图4.1中绘制实际进度前锋线,分析这三项工作进度有无偏差,并分别说明对工期的影响。

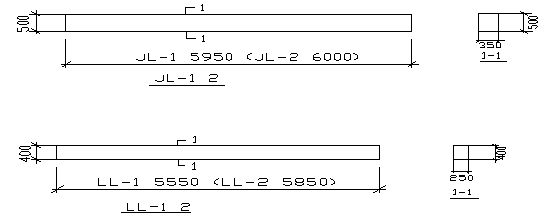

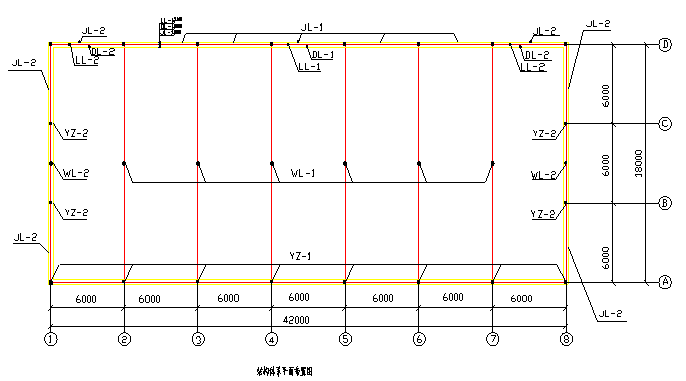

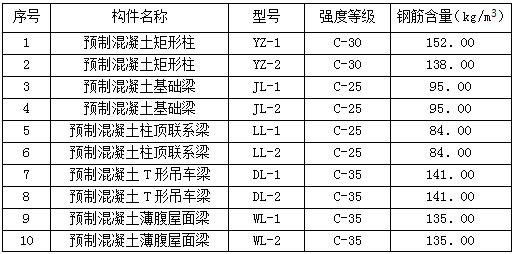

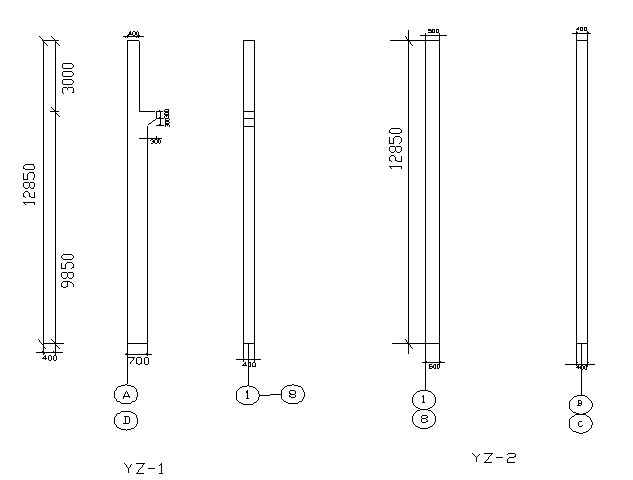

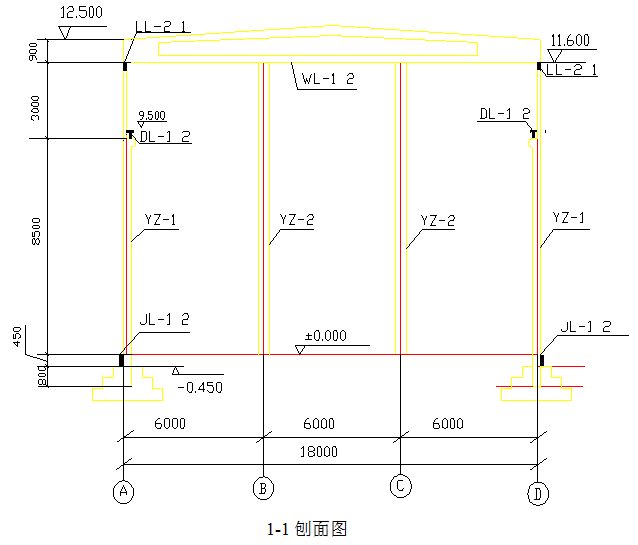

9、某拟建项目机修车间,厂房设计方案采用预制钢筋混凝土排架结构,其上部结构如图6.1所示,结构体系中现场预制标准构件和非标准构件的混凝土强度等级,设计参考钢筋含量见下表:
现场预制构件一览表

另查阅国家标准图集,所选用的薄腹屋面梁混凝土用量为3.11m3/品(厂房中间与两端山墙处屋面梁的混凝土用量相同,仅预埋件不同),所选用的T型吊车梁混凝土用量,车间两端为1.13m3/根,其余为1.08m3/根。
问题1:根据上述条件和《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)的计算规则,在6.1.1中,列式计算机修车间上部结构构件的混凝土柱、梁工程量及相应钢筋工程量。
2. 已知相关数据为:①预制混凝土矩形柱的编码010509001,本车间预制混凝土柱单件体积<3.5m3,就近插入基础杯口,人材机合计513.71元/ m3②预制混凝土基础梁的清单编码为010510001,本车间基础梁就近地面安装,单件体积<1.2 m3,人材机合计402.98元/ m3③预制混凝土柱顶连系梁的清单编码010510001,本车间连系梁单件体积<0.6m3,安装高度<12m3, 人材机合计423.21元/ m3,④预制混凝土T型吊车梁的清单编码为010510002,本车间T型吊车梁单件体积<1.2m3, 安装高度小于等于9.5m,⑤预制混凝土薄腹屋面梁清单编码为010511003,本车间薄腹屋面梁单件体积<3.2m3,安装高度13m,人材机合计561.35元/ m3,⑥预制混凝土构件钢筋的清单编码为010515002,本车间所用钢筋直径为6~25mm,人材机合计6018.70元/t。以上项目管理费均以人材机为基础按10%计算,利润均以人材机和管理费合计为基数按5%计算,编写表6.1.2分部分项工程量清单与计价表。
3. 利用以下相关数据,在6.1.3中,编制机修车间土建单位工程招标控制价汇总表。已知相关数据为:①一般土建分部分项工程费785000.00元②措施项目费用为62800.00元,其中安全文明施工费26500.00元;③其他项目费用屋面防水专业分包暂估70000.00元;④规费以分部分项工程、措施项目、其他项目之和为基数计算,综合税率为5.28%⑤税率为3.477%.(计算结果均保留两位小数)





10、(20分)
某工业项目厂房主体结构工程的招标公告中规定,投标人必须为国有一级总承包企业,且近3年内至少获得过1项该项目所在省优质工程奖;若采用联合体形式投标,必须在投标文件中明确牵头人并提交联合投标协议,若某联合体中标,招标人将与该联合体牵头人订立合同。该项目的招标文件中规定,开标前投标人可修改或撤回投标文件,但开标后投标人不得撤回投标文件;采用固定总价合同,每月工程款在下月末支付:工期不得超过12个月,提前竣工奖为30万元/月,在竣工结算时支付。
承包商C准备参与该工程的投标。经造价工程师估算,总成本为1000万元,其中材料费占60%。
预计在该工程施工过程中,建筑材料涨价10%的概率为0.3,涨价5%的概率为0.5,不涨价的概率为0.2.
假定每月完成的工程量相等,月利率按1%计算。
问题:
1.该项目的招标活动中有哪些不妥之处?逐一说明理由。
2.按预计发生的总成本计算,若希望中标后能实现3%的期望利润,不含税报价应为多少?该报价按承包商原估算总成本计算的利润率为多少?
3.若承包商C以1100万元的报价中标,合同工期为11个月,合同工期内不考虑物价变化,承包商C工程款的现值为多少?
4.若承包商C每月采取加速施工措施,可使工期缩短1个月,每月底需额外增加费用4万元,合同工期内不考虑物价变化,则承包商C工程款的现值为多少?承包商C是否应采取加速施工措施?
(问题三和问题四的计算结果均保留两位小数)


责编:ldy  评论 纠错

在线测试本批《每日一练》试题,可查看答案及解析,并保留做题记录 >> 在线做题

γ
γרҵ ʦ ԭ/Żݼ
蹤̼Ƽ۾ 300 / 300
蹤۹ ǿ 300 / 300
۰ Фʱ 300 / 300
蹤̼ 300 / 300
蹤̼װ B 300 / 300
页面未找到 - 233网校

哎呀,您访问的页面不存在!

您输入的网址不正确,或者该网址不存在。

10秒后跳转到233网校首页 返回首页
