2015年造价工程师考试案例分析每日一练(12月13日)
在线测试本批《每日一练》试题,可查看答案及解析,并保留做题记录 >> 在线做题
简答题
1、某机械化施工公司承担了某工程的基坑土方施工。土方量为10000m3,平均运土距离为8km,计划工期为10天,每天一班制施工。
该公司现有WY50、WY75、WY100挖掘机各2台以及5t、8t、10t自卸汽车各10台,主要参数如表2.1和表2.2所示。
问题:
1.若挖掘机和自卸汽车按表中型号各取一种,如何组合经济?相应的每立方米土方的挖、运直接费为多少?(计算结果保留两位小数)
2.根据该公司现有的挖掘机和自卸汽车的数量,完成土方挖运任务,每天应安排几台何种型号的挖掘机和几台何种型号的自卸汽车?
3.根据所安排的挖掘机和自卸汽车数量,该土方工程可在几天内完成?相应的每立方米土方的挖、运直接费为多少?(计算结果保留两位小数)
2、某工程独立基础见图6-I-1,共18个。已知:土壤类别为三类土;基础垫层为C10混凝土,独立基础及上部结构柱为C20混凝土;弃土运距200m;基础回填土夯填;土方挖、填计算
均按天然密实土。
问题:
1.列式计算表6-I-1所示的±0.00以下分部分项工程清单工程量,并编制按表6-I-2的格式编制分部分项工程量清单项目表。
2.某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,边坡系数为0.33,工作面300mm;余土用翻斗车外运200m。试计算土方开挖、余土外运、基础回填土的施工工程量(均按自然方计算)。
3.该承包商使用的消耗量定额如下:挖1m3土方人工0.48工日(包括基底针探用工);土方运输(外运200m)每立方米土方需人工0.10工日、翻斗车0.069台班。已知:翻斗车台班单价为82.85元/台班,人工工资为45元/工日。管理费率为12%;利润率为6%,风险系数为0.5%。试编制基础土方工程量清单的综合单价分析表。

3、某工程项目,采用以直接费为计算基础的全费用单价计价,混凝土分项工程的全费用单价为446元,m3,直接费为350元/m3,间接费费率为12%,利润率为12%,营业税税率为3%,城市维护建设税税率为7%,教育费附加费率为3%。施工合同约定:工程无预付款;进度款按月结算;工程量以工程师计量的结果为准;工程保留金按工程进度款的3%逐月扣留;工程师每月签发进度款的限额为25万元。
施工过程中,按建设单位要求设计单位提出了一项工程变更,施工单位认为该变更使混凝土分项工程量大幅减少,要求对合同中的单价作相应调整。建设单位则认为应按原合同单价执行,双方意见分歧,要求工程师调解。经调解,各方达成如下共识:若终减少的该混凝土分项工程量超过原先计划工程量的15%,则该混凝土分项的全部工程量执行新的全费用单价,新全费用单价的间接费和利润调整系数分别为1.1和1.2,其余数据不变。该混凝土分项工程的计划工程量和经工程师计量的变更后实际工程量如表5.1所示。
问题:
1.如果建设单位和施工单位未能就工程变更的费用等达成协议,工程师应如何处理?
该项工程款终结算时应以什么为依据?
2.工程师在收到争议调解要求后应如何进行处理?
3.计算新的全费用单价,将计算方法和计算结果填入表5.2相应的空格中。
4.每月的工程应付款是多少?工程师签发的实际付款金额应是多少?

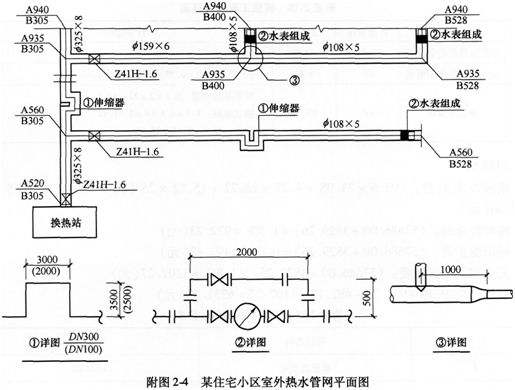

4、1.某住宅区室外热水管网布置如附图24所示。
说明:
1.本图所示为某住宅小区室外热水管网平面布置图,该管道系统工作压力为1.0MPa,热水温度为95℃。图中平面尺寸均以相对坐标标注,单位以m计,详图尺寸以mm计。
2.管道敷设在管沟(高600mm×宽800mm)内,管道均采用20#碳钢无缝钢管,弯头采用成品冲压弯头、异径管,三通现场挖眼连接,管道系统全部采用手工电弧焊接。
3.闸阀型号为241H-1.6,止回阀型号为H41H-1.6.水表采用水平螺翼式法兰连接,管网所用法兰均采用碳钢平焊法兰连接。
4.管道支架为型钢横担,管座采用碳钢板现场制作,φ325×8管道每7m设一处,每处重量为16kg;φ159×6管道每6m设一处,每处重量为15kg;φ108×5管道每5m设一处。每处重量为12kg,其中施工损耗率为6%。

5.管道安装完毕用水进行水压试验和消毒冲洗,之后管道外壁进行除锈,刷红丹防锈漆二遍。外包岩棉管壳(厚度为60mm)作绝热层。外缠铝箔作保护层。
6.管道支架进行除锈后,均刷红丹防锈漆、调和漆各两遍。

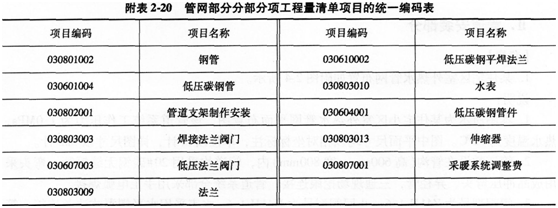

管网部分分部分项工程量清单项目的统一编码见附表2-20

2.有一输气管线工程需用φ11020×6的碳钢板卷管直管,按管道安装设计施工图示直管段净长度(不含阀门、管件等)共5000m,采用埋弧自动焊接。所用钢材均由业主供应标准成卷钢材。某承包商承担了该项板卷管直管的制作工程,板卷管直管制作的工料机单价和相关要求说明见附表2-21。

注:1.4}1020×6的碳钢板卷管直管重量按150k9/m计。
2.按照以下规定:碳钢板卷管安装的损耗率为4%。每制作1t的板卷管直管工程量耗用板材料1.05t;钢卷板开卷与平直的施工损耗率为3%。
3.管理费、利润分别按人工费的60%、40%计。
【问题】
1.将各项管道和管道支架制作安装清单项目工程量的计算过程,分别写在答题纸相应位置。根据《建设工程工程量清单计价规范》的有关规定,编制如附图24所示管网系统的分部分项工程量清单项目,将结果填入“分部分项工程量清单表”第2、3、4、5栏内。
2.在答题纸相应位置写出答题纸中要求的有关项目的计算过程:
(1)φ1020×6碳钢板直管制作工程量;
(2)制作碳钢板直管前,需对成卷碳钢板进行开卷与平直的工程量;
(3)发包人所供应标准成卷钢材的数量及其费用;
(4)承包人应该向发包方计取的该项钢板卷管制作分部分项工程量清单费用数额。依据《建设工程工程量清单计价规范》《全国统一安装工程预算定额》的有关的规定,计算出φ1020×6碳钢板直管制作(清单项目的统一编码为030613001)的分部分项工程量清单综合单价,将相关数据填人答题纸“分部分项工程量清单综合单价计算表”中。
(注:以上计算结果保留两位小数。)
5、1.某建设项目有关资料如下:
(1)项目计算期为10年,其中建设期为2年。项目第3年投产,第5年开始达到100%设计生产能力。
(2)项目建设投资8000万元(不含建设期贷款利息和固定资产投资方向调节税),预计7500万元形成固定资产,500万元形成无形资产。固定资产折旧费为673万元,固定资产余值在项目运营期末收回。
(3)无形资产在运营期8年中,均匀摊入成本。
(4)流动资金为1000万元,在项目计算期末收回。
(5)项目的设计生产能力为年产量1.1万t,预计每吨销售价为7000元,年营业税金及附加按营业收入的5%计取,所得税率为33%。
(6)项目的资金投入、收益、成本等基础数据见附表2-1。

(7)还款方式。在项目运营期间(即从第3年至第10年)按等额本金法偿还,流动资金贷款每年付息。长期贷款利率为6.22%(按年计息),流动资金贷款利率为3%。
(8)经营成本的20%计人固定成本(折旧费、摊销费、利息支出均应计入固定成本),法定盈余公积金按照10%计提。
【问题】
(各表中数字按四舍五人取整,其他计算结果保留两位小数)
1.计算无形资产摊销费。
2.编制项目借款还本付息估算表。
3.编制项目总成本费用估算表。
4.编制项目利润与利润分配表,计算第3年的利息备付率和偿债备付率,分析项目的偿债能力。
6、某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程。其分项工程工程量、费用和计划时间见表6-2,该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元。暂列金额8万元;管理费以分项工程中的人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%;规费以分项工程费、总价措施项目费和其他项目费之和为计算基数,费率为6%;税金率为3.5%;合同工期为8个月。

有关工程价款支付条件如下:
1.开工前业主向承包商支付分项工程价款的25%作为材料预付款,在开工后的第4~6月分三次平均扣回。
2.安全文明施工等总价措施项目费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1—5个月分五次平均支付。
3.业主按当月承包商已完工程款的90%支付。
4.暂列金额计入合同价,按实际发生额与工程进度款同期支付。
5.工程质量保证金为工程款的3%,竣工结算月一次扣留。
工程施工期间,经监理人核实的有关事项如下:
1.第3个月发生现场签证计日工费用3.0万元。
2.因劳务作业队伍调整使分项工程C的开始作业时间推迟了1个月,且作业时间延长1个月。
3.因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变。
4.因设计变更使分项工程E增加工程量120m2,(其价格执行原综合单价),作业时间延长1个月。
5.其余作业内容及时间没有变化,每项分项工程在施工期间各月匀速施工。
【问题】
1.计算本工程的合同价款、预付款和首次支付的措施费?
2.计算3、4月份已完工程价款和应支付工程款?
3.计算实际合同价款、合同价增加额及终施工单位应得工程价款?
7、1.某聚乙烯装置中的联合平台金属结构制安工程(工程量清单同一项目编码为030507001),工程内容包括制作安装和刷油。工程按以下数据及要求进行招标和投标:
(1)金属结构设计总重100t,其中钢板35t、型钢45t、钢格栅板20t。型钢有20t为工字钢,需用钢板制作。
(2)相关材料价格:钢板4300 元/t、型钢4700 元/t、钢格栅板8000元/t。
(3)表3.2.13为某投标企业相关定额。
表3.2-13某投标企业相关定额
(4)管理费、利润分别按人工费的45%、35%计取;措施费用按分部分项工程费用中的人、材、机费用(不含主材费)的8%计取,其中人工费用占15%;规费按分部分项工程和措施项目两项费用中人工费之和的25%计取;税金按税前造价的3.41%计取;其他项费用不予考虑。
2.图3.24为某水处理厂加药间工艺安装图。
说明:
1)图示为某水处理厂加药间低压工艺管道,图中尺寸标注标高以m计。
2)出药管道采用内衬聚四氟乙烯无缝钢管,管道连接采用活接头连接。进水管采用普通无缝钢管,管件采用定型焊接管件,均为电弧焊接。
3)管道与加药装置连接采用法兰连接,阀门距设备为200mm。
4)管道安装完毕后,采用水压试验,试验合格后用碱水冲洗,再用清水冲洗。
5)地上管道外壁喷砂除锈、氯磺化底漆两遍、面漆两遍,埋地管道外壁机械除锈、沥青加强级防腐。
表3.2-14为工程量清单统一项目编码。
表3.2.14工程量清单统一项目编码
【问题】
根据背景给出的数据,按《建设工程工程量清单计价规范》的相关规定,回答以下问题:
1.依据所给企业定额及相关材料价格计算该金属结构的综合单价,将计算结果填入答题纸的“工程量清单综合单价分析表”中。
2.假设该工程联合平台制安的综合单价为15000元/t,制作安装费中的人工费、材料费和机械费分别占综合单价的15%、10%和30%,其余条件不变,计算该金属结构制安工程的投标报价,将计算结果填入答题纸的“单位工程投标报价汇总表”中。
3.根据图3.2-4计算φ48×3.5进水管、DN40出药管的工程量和DN40出药管上的法兰工程量(计算范围以图示边框为界,管道与设备连接处按设备外框线考虑),并将工程量计算式填入答题纸指定位置。编制DN40出药管道安装和所有阀门安装的分部分项工程量清单项目,并将相关数据内容填入答题纸的“分部分项工程量清单及计价表”中(不计算计价部分)。(金额保留两位小数,其余保留三位小数。)
8、某钢筋混凝土圆形烟囱基础设计尺寸,如图3.1.5和3.1.6所示。其中基础垫层采用C15混凝土,圆形满堂基础采用C30混凝土,地基土壤类别为三类土。土方开挖底部施工所需的工作面宽度为300mm,放坡系数为1:0.33,放坡自垫层上表面计算。

【问题】
1.根据上述条件,按《建设工程工程量清单计价规范》(GB 50500--2008)的计算规则,根据表6-1中的数据,在答题纸“工程量计算表”中,列式计算该烟囱基础的平整场地、挖基础土方、垫层和混凝土基础工程量。平整场地工程量按满堂基础底面积乘2.0系数计算,圆台体体积计算公式为:

2.工程所在地相关部门发布的现行挖、运土方预算单价见表3.1一10。施工方案规定,土方按90%机械开挖、10%人工开挖,用于回填的土方在20m内就近堆存,余土运往5000m范围内指定地点堆放。相关工程的企业管理费按工程直接费7%计算,利润按工程直接费6%计算。编制挖基础土方(清单编码为010101003)的清单综合单价填入答题纸表3.1.12中。
表3.1-10挖、运土方预算单价表
3.利用第1、2问题的计算结果和以下相关数据,在答题纸表3.1.13中,编制该烟囱基础分部分项工程量清单与计价表。已知相关数据为:①平整场地,编码010101001,综合单价1.26元/m2;②挖基础土方,编码010101003;③土方回填,人工分层夯填,编码010103001,综合单价15.00元/m3;④C15混凝土垫层,编码010401006,综合单价460.00元/m3;⑤C30混凝土满堂基础,编码010401003,综合单价520.00元/m3。(注:计算结果保留两位小数)
9、我国某沿海城市某建设工程项目承包合同形式为采用工程量清单计价的主体总承包总价合同,其工程量清单某章节中包括如下内容:
(1)对安装玻璃幕墙工程之指定分包暂定造价RMB1500000.00元,总承包单位对上述工程提供协调及施工设施的配合费用45000.00元。
(2)对外围土建工程之指定分包暂定造价RMB500000.00元,总承包单位对上述工程提供协调及施工设施的配合费用10000.00元。
(3)总承包单位对设计及供应电梯工程(工程造价约RMB1300000.00元)承包单位的协调及照管的配合费用3000.00元。
(4)总承包单位对安装电梯工程(工程造价约RMB200000.00元)承包单位的协调及照管的配合费用4000.00元。
(5)总承包单位对设计及供应机电系统工程(工程造价约RMB4500000.00元)承包单位的协调及照管的配合费用2000.00元。
(6)总承包单位对安装机电系统工程(工程造价约RMB750000.00元)承包单位的协调及照管的配合费用4000.00元。
(7)总承包单位对市政配套工程(工程造价约RMB1500000.00元)承包单位的协调及照管的配合费用3000.00元。
(8)预留人民币1500000.O0元作为不可预见费。
(9)总承包单位察看现场费用8000.00元。
(10)总承包单位临时设施费70000.00元。
(11)依招标方安全施工的要求,总承包单位安全施工增加费10000.00元。
(12)总承包单位环境保护费5000.00元。
【问题】
1.工程量清单计价由哪几部分费用组成?
2.根据全国统一工程量清单计价规则,计算上述清单项目中的指定分包金额和总承包服务费。
3.①什么是措施项目费及其他项目费?
②用通用格式列出其他项目清单计价表和措施项目清单计价表。
4.若该工程项目招标人要求一项额外的装饰工程,该工程不能以实物量计量和定价。招标人估算该工程需抹灰工约20工日,计600.00元;油漆工约10工日,计350.00元,则部分工作应如何计价?列出相应的计价表。
10、(20分)249

某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划完成工程量及综合单价见表5-1,承包合同规定:
1.开工前发包方向承包方式支付分部分项工程费的15%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
2.工程款按月结算,发包方每次支付承包方应得工程款的90%。
3.措施项目工程款在开工前和开工后第1个月末分两次平均支付。
4.分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部分的工程量的综合单价调整系数为0.95。
5.措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,规费综合费率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率3.35%。

问题:
1.工程合同价为多少万元?
2.列式计算材料预付款、开工前承包商应得措施项目工程款。

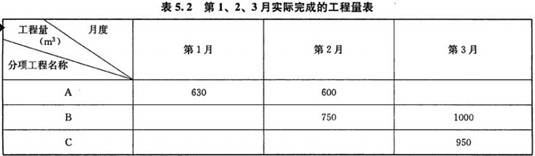

3.根据表5.2计算第1、2月造价工程师应确认的工程进度款各为多少万元?

4.简述承发包双方对工程施工阶段的风险分摊原则。(计算结果均保留两位小数)
1、某机械化施工公司承担了某工程的基坑土方施工。土方量为10000m3,平均运土距离为8km,计划工期为10天,每天一班制施工。
该公司现有WY50、WY75、WY100挖掘机各2台以及5t、8t、10t自卸汽车各10台,主要参数如表2.1和表2.2所示。

问题:
1.若挖掘机和自卸汽车按表中型号各取一种,如何组合经济?相应的每立方米土方的挖、运直接费为多少?(计算结果保留两位小数)
2.根据该公司现有的挖掘机和自卸汽车的数量,完成土方挖运任务,每天应安排几台何种型号的挖掘机和几台何种型号的自卸汽车?
3.根据所安排的挖掘机和自卸汽车数量,该土方工程可在几天内完成?相应的每立方米土方的挖、运直接费为多少?(计算结果保留两位小数)
2、某工程独立基础见图6-I-1,共18个。已知:土壤类别为三类土;基础垫层为C10混凝土,独立基础及上部结构柱为C20混凝土;弃土运距200m;基础回填土夯填;土方挖、填计算
均按天然密实土。

问题:
1.列式计算表6-I-1所示的±0.00以下分部分项工程清单工程量,并编制按表6-I-2的格式编制分部分项工程量清单项目表。

2.某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,边坡系数为0.33,工作面300mm;余土用翻斗车外运200m。试计算土方开挖、余土外运、基础回填土的施工工程量(均按自然方计算)。
3.该承包商使用的消耗量定额如下:挖1m3土方人工0.48工日(包括基底针探用工);土方运输(外运200m)每立方米土方需人工0.10工日、翻斗车0.069台班。已知:翻斗车台班单价为82.85元/台班,人工工资为45元/工日。管理费率为12%;利润率为6%,风险系数为0.5%。试编制基础土方工程量清单的综合单价分析表。

3、某工程项目,采用以直接费为计算基础的全费用单价计价,混凝土分项工程的全费用单价为446元,m3,直接费为350元/m3,间接费费率为12%,利润率为12%,营业税税率为3%,城市维护建设税税率为7%,教育费附加费率为3%。施工合同约定:工程无预付款;进度款按月结算;工程量以工程师计量的结果为准;工程保留金按工程进度款的3%逐月扣留;工程师每月签发进度款的限额为25万元。
施工过程中,按建设单位要求设计单位提出了一项工程变更,施工单位认为该变更使混凝土分项工程量大幅减少,要求对合同中的单价作相应调整。建设单位则认为应按原合同单价执行,双方意见分歧,要求工程师调解。经调解,各方达成如下共识:若终减少的该混凝土分项工程量超过原先计划工程量的15%,则该混凝土分项的全部工程量执行新的全费用单价,新全费用单价的间接费和利润调整系数分别为1.1和1.2,其余数据不变。该混凝土分项工程的计划工程量和经工程师计量的变更后实际工程量如表5.1所示。

问题:
1.如果建设单位和施工单位未能就工程变更的费用等达成协议,工程师应如何处理?
该项工程款终结算时应以什么为依据?
2.工程师在收到争议调解要求后应如何进行处理?
3.计算新的全费用单价,将计算方法和计算结果填入表5.2相应的空格中。

4.每月的工程应付款是多少?工程师签发的实际付款金额应是多少?
4、1.某住宅区室外热水管网布置如附图24所示。
说明:
1.本图所示为某住宅小区室外热水管网平面布置图,该管道系统工作压力为1.0MPa,热水温度为95℃。图中平面尺寸均以相对坐标标注,单位以m计,详图尺寸以mm计。
2.管道敷设在管沟(高600mm×宽800mm)内,管道均采用20#碳钢无缝钢管,弯头采用成品冲压弯头、异径管,三通现场挖眼连接,管道系统全部采用手工电弧焊接。
3.闸阀型号为241H-1.6,止回阀型号为H41H-1.6.水表采用水平螺翼式法兰连接,管网所用法兰均采用碳钢平焊法兰连接。
4.管道支架为型钢横担,管座采用碳钢板现场制作,φ325×8管道每7m设一处,每处重量为16kg;φ159×6管道每6m设一处,每处重量为15kg;φ108×5管道每5m设一处。每处重量为12kg,其中施工损耗率为6%。

5.管道安装完毕用水进行水压试验和消毒冲洗,之后管道外壁进行除锈,刷红丹防锈漆二遍。外包岩棉管壳(厚度为60mm)作绝热层。外缠铝箔作保护层。
6.管道支架进行除锈后,均刷红丹防锈漆、调和漆各两遍。
管网部分分部分项工程量清单项目的统一编码见附表2-20

2.有一输气管线工程需用φ11020×6的碳钢板卷管直管,按管道安装设计施工图示直管段净长度(不含阀门、管件等)共5000m,采用埋弧自动焊接。所用钢材均由业主供应标准成卷钢材。某承包商承担了该项板卷管直管的制作工程,板卷管直管制作的工料机单价和相关要求说明见附表2-21。

注:1.4}1020×6的碳钢板卷管直管重量按150k9/m计。
2.按照以下规定:碳钢板卷管安装的损耗率为4%。每制作1t的板卷管直管工程量耗用板材料1.05t;钢卷板开卷与平直的施工损耗率为3%。
3.管理费、利润分别按人工费的60%、40%计。
【问题】
1.将各项管道和管道支架制作安装清单项目工程量的计算过程,分别写在答题纸相应位置。根据《建设工程工程量清单计价规范》的有关规定,编制如附图24所示管网系统的分部分项工程量清单项目,将结果填入“分部分项工程量清单表”第2、3、4、5栏内。
2.在答题纸相应位置写出答题纸中要求的有关项目的计算过程:
(1)φ1020×6碳钢板直管制作工程量;
(2)制作碳钢板直管前,需对成卷碳钢板进行开卷与平直的工程量;
(3)发包人所供应标准成卷钢材的数量及其费用;
(4)承包人应该向发包方计取的该项钢板卷管制作分部分项工程量清单费用数额。依据《建设工程工程量清单计价规范》《全国统一安装工程预算定额》的有关的规定,计算出φ1020×6碳钢板直管制作(清单项目的统一编码为030613001)的分部分项工程量清单综合单价,将相关数据填人答题纸“分部分项工程量清单综合单价计算表”中。
(注:以上计算结果保留两位小数。)
5、1.某建设项目有关资料如下:
(1)项目计算期为10年,其中建设期为2年。项目第3年投产,第5年开始达到100%设计生产能力。
(2)项目建设投资8000万元(不含建设期贷款利息和固定资产投资方向调节税),预计7500万元形成固定资产,500万元形成无形资产。固定资产折旧费为673万元,固定资产余值在项目运营期末收回。
(3)无形资产在运营期8年中,均匀摊入成本。
(4)流动资金为1000万元,在项目计算期末收回。
(5)项目的设计生产能力为年产量1.1万t,预计每吨销售价为7000元,年营业税金及附加按营业收入的5%计取,所得税率为33%。
(6)项目的资金投入、收益、成本等基础数据见附表2-1。

(7)还款方式。在项目运营期间(即从第3年至第10年)按等额本金法偿还,流动资金贷款每年付息。长期贷款利率为6.22%(按年计息),流动资金贷款利率为3%。
(8)经营成本的20%计人固定成本(折旧费、摊销费、利息支出均应计入固定成本),法定盈余公积金按照10%计提。
【问题】
(各表中数字按四舍五人取整,其他计算结果保留两位小数)
1.计算无形资产摊销费。
2.编制项目借款还本付息估算表。
3.编制项目总成本费用估算表。
4.编制项目利润与利润分配表,计算第3年的利息备付率和偿债备付率,分析项目的偿债能力。
6、某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程。其分项工程工程量、费用和计划时间见表6-2,该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元。暂列金额8万元;管理费以分项工程中的人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%;规费以分项工程费、总价措施项目费和其他项目费之和为计算基数,费率为6%;税金率为3.5%;合同工期为8个月。

有关工程价款支付条件如下:
1.开工前业主向承包商支付分项工程价款的25%作为材料预付款,在开工后的第4~6月分三次平均扣回。
2.安全文明施工等总价措施项目费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1—5个月分五次平均支付。
3.业主按当月承包商已完工程款的90%支付。
4.暂列金额计入合同价,按实际发生额与工程进度款同期支付。
5.工程质量保证金为工程款的3%,竣工结算月一次扣留。
工程施工期间,经监理人核实的有关事项如下:
1.第3个月发生现场签证计日工费用3.0万元。
2.因劳务作业队伍调整使分项工程C的开始作业时间推迟了1个月,且作业时间延长1个月。
3.因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变。
4.因设计变更使分项工程E增加工程量120m2,(其价格执行原综合单价),作业时间延长1个月。
5.其余作业内容及时间没有变化,每项分项工程在施工期间各月匀速施工。
【问题】
1.计算本工程的合同价款、预付款和首次支付的措施费?
2.计算3、4月份已完工程价款和应支付工程款?
3.计算实际合同价款、合同价增加额及终施工单位应得工程价款?
7、1.某聚乙烯装置中的联合平台金属结构制安工程(工程量清单同一项目编码为030507001),工程内容包括制作安装和刷油。工程按以下数据及要求进行招标和投标:
(1)金属结构设计总重100t,其中钢板35t、型钢45t、钢格栅板20t。型钢有20t为工字钢,需用钢板制作。
(2)相关材料价格:钢板4300 元/t、型钢4700 元/t、钢格栅板8000元/t。
(3)表3.2.13为某投标企业相关定额。
表3.2-13某投标企业相关定额
序号
|
定额编号
|
项目名称
|
单位
|
人工费 |
材料费 |
机械费 |
主材用量
|
1 |
5_2216 |
工字型钢制作 |
t |
791.55 |
543.02 |
1089.55 |
1.06 |
2 |
5-2138 |
金属结构制安 |
t |
1015.2 |
383.02 |
4083.61 |
1.06 |
3 |
11-002 |
除锈及刷油 |
1112 |
750.80 |
593.70 |
255.50 |
|
2.图3.24为某水处理厂加药间工艺安装图。
说明:
1)图示为某水处理厂加药间低压工艺管道,图中尺寸标注标高以m计。
2)出药管道采用内衬聚四氟乙烯无缝钢管,管道连接采用活接头连接。进水管采用普通无缝钢管,管件采用定型焊接管件,均为电弧焊接。
3)管道与加药装置连接采用法兰连接,阀门距设备为200mm。
4)管道安装完毕后,采用水压试验,试验合格后用碱水冲洗,再用清水冲洗。
5)地上管道外壁喷砂除锈、氯磺化底漆两遍、面漆两遍,埋地管道外壁机械除锈、沥青加强级防腐。
表3.2-14为工程量清单统一项目编码。
表3.2.14工程量清单统一项目编码
项目编码 |
项目名称 |
项目编码 |
项目名称 |
030601014 |
低压碳钢管 |
030607003 |
低压法兰阀门 |
根据背景给出的数据,按《建设工程工程量清单计价规范》的相关规定,回答以下问题:
1.依据所给企业定额及相关材料价格计算该金属结构的综合单价,将计算结果填入答题纸的“工程量清单综合单价分析表”中。
2.假设该工程联合平台制安的综合单价为15000元/t,制作安装费中的人工费、材料费和机械费分别占综合单价的15%、10%和30%,其余条件不变,计算该金属结构制安工程的投标报价,将计算结果填入答题纸的“单位工程投标报价汇总表”中。
3.根据图3.2-4计算φ48×3.5进水管、DN40出药管的工程量和DN40出药管上的法兰工程量(计算范围以图示边框为界,管道与设备连接处按设备外框线考虑),并将工程量计算式填入答题纸指定位置。编制DN40出药管道安装和所有阀门安装的分部分项工程量清单项目,并将相关数据内容填入答题纸的“分部分项工程量清单及计价表”中(不计算计价部分)。(金额保留两位小数,其余保留三位小数。)
8、某钢筋混凝土圆形烟囱基础设计尺寸,如图3.1.5和3.1.6所示。其中基础垫层采用C15混凝土,圆形满堂基础采用C30混凝土,地基土壤类别为三类土。土方开挖底部施工所需的工作面宽度为300mm,放坡系数为1:0.33,放坡自垫层上表面计算。

【问题】
1.根据上述条件,按《建设工程工程量清单计价规范》(GB 50500--2008)的计算规则,根据表6-1中的数据,在答题纸“工程量计算表”中,列式计算该烟囱基础的平整场地、挖基础土方、垫层和混凝土基础工程量。平整场地工程量按满堂基础底面积乘2.0系数计算,圆台体体积计算公式为:

2.工程所在地相关部门发布的现行挖、运土方预算单价见表3.1一10。施工方案规定,土方按90%机械开挖、10%人工开挖,用于回填的土方在20m内就近堆存,余土运往5000m范围内指定地点堆放。相关工程的企业管理费按工程直接费7%计算,利润按工程直接费6%计算。编制挖基础土方(清单编码为010101003)的清单综合单价填入答题纸表3.1.12中。
表3.1-10挖、运土方预算单价表
定额编号 |
1-7 |
1.148 |
1.162 |
项目名称 |
人工挖土 |
机械挖土 |
机械挖土、运土 |
工作内容 |
人工挖土装土、20m内就近堆放 |
机械挖土就近堆放,清理机下余土 |
机械挖土装车、外运5000m内堆放 |
人工费/元 |
12.62 |
0.27 |
0.31 |
材料费/元 |
0.00 |
0.00 |
0.00 |
机械费/元 |
0.00 |
7.31 |
21.33 |
基价/元 |
12.62 |
7.58 |
21.64 |
9、我国某沿海城市某建设工程项目承包合同形式为采用工程量清单计价的主体总承包总价合同,其工程量清单某章节中包括如下内容:
(1)对安装玻璃幕墙工程之指定分包暂定造价RMB1500000.00元,总承包单位对上述工程提供协调及施工设施的配合费用45000.00元。
(2)对外围土建工程之指定分包暂定造价RMB500000.00元,总承包单位对上述工程提供协调及施工设施的配合费用10000.00元。
(3)总承包单位对设计及供应电梯工程(工程造价约RMB1300000.00元)承包单位的协调及照管的配合费用3000.00元。
(4)总承包单位对安装电梯工程(工程造价约RMB200000.00元)承包单位的协调及照管的配合费用4000.00元。
(5)总承包单位对设计及供应机电系统工程(工程造价约RMB4500000.00元)承包单位的协调及照管的配合费用2000.00元。
(6)总承包单位对安装机电系统工程(工程造价约RMB750000.00元)承包单位的协调及照管的配合费用4000.00元。
(7)总承包单位对市政配套工程(工程造价约RMB1500000.00元)承包单位的协调及照管的配合费用3000.00元。
(8)预留人民币1500000.O0元作为不可预见费。
(9)总承包单位察看现场费用8000.00元。
(10)总承包单位临时设施费70000.00元。
(11)依招标方安全施工的要求,总承包单位安全施工增加费10000.00元。
(12)总承包单位环境保护费5000.00元。
【问题】
1.工程量清单计价由哪几部分费用组成?
2.根据全国统一工程量清单计价规则,计算上述清单项目中的指定分包金额和总承包服务费。
3.①什么是措施项目费及其他项目费?
②用通用格式列出其他项目清单计价表和措施项目清单计价表。
4.若该工程项目招标人要求一项额外的装饰工程,该工程不能以实物量计量和定价。招标人估算该工程需抹灰工约20工日,计600.00元;油漆工约10工日,计350.00元,则部分工作应如何计价?列出相应的计价表。
10、(20分)249
某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划完成工程量及综合单价见表5-1,承包合同规定:
1.开工前发包方向承包方式支付分部分项工程费的15%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
2.工程款按月结算,发包方每次支付承包方应得工程款的90%。
3.措施项目工程款在开工前和开工后第1个月末分两次平均支付。
4.分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部分的工程量的综合单价调整系数为0.95。
5.措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,规费综合费率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率3.35%。

问题:
1.工程合同价为多少万元?
2.列式计算材料预付款、开工前承包商应得措施项目工程款。
3.根据表5.2计算第1、2月造价工程师应确认的工程进度款各为多少万元?

4.简述承发包双方对工程施工阶段的风险分摊原则。(计算结果均保留两位小数)
在线测试本批《每日一练》试题,可查看答案及解析,并保留做题记录 >> 在线做题
