2025年一级造价工程师《土建计量》第四章真题考点汇总!

作者:233网校-皮咔皮咔 2025-12-02 11:38:51

备考2026年一级造价工程师,2025年真题是高分值考点的“探测仪”!真题考点会清晰地告诉你,哪些章节、哪些知识点是每年雷打不动的“主角”,分值占比高。这能帮助你将有限的复习时间,投入到“刀刃”上,实现时间效益最大化。

通过实战分析2025年真题,你能直观感受考试的出题方式、题目难度、综合性和灵活度,从而科学调整自己的复习深度和广度,避免“学得太浅”或“钻得太深”。

插入模块

以下为2025年一级造价工程师《土建计量》科目第四章真题统计及真题考点汇总

一、真题统计

章节单选(题数)多选(题数)合计(分值)
第四章 工程施工技术
15525分

二、真题考点整理:

真题考点1:换填地基法

灰土地基:①加固深1~ 4m 厚的软弱土、湿陷性黄土、杂填土等;②用作结构的辅助防渗层

砂和砂石地基:①< 3.0m 软弱、透水强的黏性土、淤泥质土地基;②不宜用于加固湿陷性黄土、渗透系数小的黏性土地基。

真题考点2:明排水法施工

明排水法施工。明排水法是在基坑开挖过程中,在坑底设置集水坑,并沿坑底周围或中央开挖排水沟,使水流入集水坑,然后用水泵抽走。抽出的水应予引开,以防倒流。

明排水法由于设备简单和排水方便,采用较为普遍。宜用于粗粒土层,也用于渗水量小的黏土层。但当土为细砂和粉砂时,地下水渗出会带走细粒,发生流砂现象,导致边坡坍塌、坑底涌砂,难以施工,此时应采用井点降水法。集水坑应设置在基础范围以外,地下水走向的上游。根据地下水量大小、基坑平面形状及水泵能力,集水坑每隔20~40m 设置一个。

集水坑的直径或宽度,一般为0.6~0.8m。其深度随着挖土的加深而加深,要经常低于挖土面0.7~1.0m。坑壁可用竹、木或钢筋笼等简易加固。当基础挖至设计标高后,坑底应低于基础底面标高1~2m,并铺设碎石滤水层,以免在抽水时间较长时将泥沙抽出,并防止坑底的土被搅动。

采用集水坑降水时,根据现场土质条件,应能保持开挖边坡的稳定。边坡坡面上如有局部渗出地下水时,应在渗水处设置过滤层,防止土粒流失,并设置排水沟,将水引出坡面。

真题考点3:泥浆护壁成孔灌注桩

泥浆护壁成孔灌注桩按成孔工艺和成孔机械不同分为正循环钻孔灌注桩、反循环钻孔灌注桩、钻孔扩底灌注桩和冲击成孔灌注桩,其使用范围如下:

1)正循环钻孔灌注桩适用于黏性土、砂土、强风化、中等到微风化岩石。可用于桩径小于 1.5m、孔深一般小于或等于 50m 的场地。

2)反循环钻孔灌注桩适用于黏性土、砂土、细粒碎石土及强风化、中等~微风化岩石,可用于桩径小于2m,孔深一般小于或等于60m的场地。

3)钻孔扩底灌注桩适用于黏性土、砂土、细粒碎石土及全风化、强风化、中等风化岩石时,孔深一般小于或等于 40m。

4)冲击成孔灌注桩适用于黏性土、砂土、碎石土和各种岩层。对厚砂层软塑一流塑状态的淤泥及淤泥质土应慎重使用。

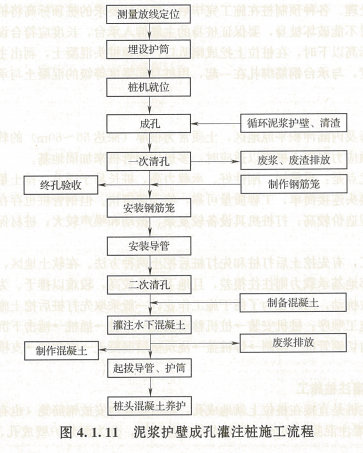

泥浆护壁成孔灌注桩施工流程如图4.1.11所示。灌注桩的桩顶标高至少要比设计标高高出1.0m,桩底清孔质量按不同成桩工艺有不同的要求,应按规范要求执行。

真题考点4:砌体结构施工基本规定

1)基底标高不同时,应从低处砌起,并应由高处向低处搭砌。当设计无要求时,搭接长度L不应小于基础底的高差H,搭接长度范围内下层基础应扩大砌筑。

2)砌体的转角处和交接处应同时砌筑,当不能同时砌筑时,应按规定留槎、接槎。

(2)砌筑墙体应设置皮数杆。

(3)在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过 1m。抗震设防烈度为9度地区建筑物的临时施工洞口位置,应会同设计单位确定。临时施工洞口应做好补砌。

(4)不得在下列墙体或部位设置脚手眼:

1)120mm 厚墙、清水墙、料石墙、独立柱和附墙柱。

2)过梁上与过梁成 60°角的三角形范围及过梁净跨度1/2的高度范围内。

3)宽度小于 1m 的窗间墙。

4)门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石体600mm,其他砌体 450mm 范围内。

5)梁或梁垫下及其左右500mm范围内

6)设计不允许设置脚手眼的部位。

7)轻质墙体。

8)夹心复合墙外叶墙

(5)设计要求的洞口、沟槽、管道应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。宽度超过 300mm的洞口上部,应设置钢筋混凝土过梁。不应在截面长边小于 500mm 的承重墙体、独立柱内埋设管线。

(6)砌体施工质量控制等级分为A、B、C三级,砌体施工质量控制等级为 A级的砌筑工人要求为中级工以上,其中高级工不少于30%,B级的要求高、中级工不少于 70%,C级的要求为初级工以上。

(7)正常施工条件下,砖砌体每日砌筑高度宜控制在1.5m或一步脚手架高度内;混凝土小型空心砌块砌体每日砌筑高度宜控制在1.4m 或一步脚手架高度内;石砌体不宜超过1.2m。雨天施工时,砖块体每日砌筑高度不宜超过1.2m。

(8)砌体结构工程检验批的划分应同时符合下列规定:

1)所用材料类型及同类型材料的强度等级相同。

2)不超过 250m砌体。

3)主体结构砌体一个楼层(基础砌体可按一个楼层计);填充墙砌体量少时可多个楼层合并。

真题考点5:防水混凝土

常用的防水混凝土有普通防水混凝土、外加剂或掺和料防水混凝土和膨胀水泥防水混凝土。明挖法地下工程防水混凝土最低抗渗等级如表4.1.5所示。防水混凝土的施工配合比应通过试验确定,强度等级不应低于C25,试配混凝土的抗渗等级应比设计要求提高0.2MPa。寒冷地区抗冻设防段防水混凝土抗渗等级不应低于P10。

(1)防水混凝土在施工中应注意事项

1)保持施工环境干燥,避免带水施工

2)防水混凝土采用预拌混凝土时,人泵坍落度宜控制在120~140mm,坍落度每小时损失不应大于 20mm,坍落度总损失值不应大于40mm。

3)防水混凝土浇筑时的自落高度不得大于1.5m;防水混凝土应采用机械振捣,并保证振捣密实。

4)防水混凝土应自然养护,养护时间不少于14d。

5)喷射混凝土终凝 2h后应采取喷水养护,养护时间不得少于14d:当气温低于5℃时,不得喷水养护。

6)防水混凝土结构的变形缝、施工缝、后浇带、穿墙管、埋设件等设置和构造必须符合设计要求。

真题考点6:混凝土冬期与高温施工

(1)混凝土冬期施工当室外日平均气温连续5d稳定低于5℃时,应采取冬期施工措施;当混凝土未达到受冻临界强度而气温骤降至0℃以下时,应按冬期施工的要求采取应急防护措施。

1)宜采用硅酸盐水泥或普通硅酸盐水泥;采用蒸汽养护时,宜采用矿渣硅酸盐水泥

2)降低水灰比,减少用水量,使用低流动性或干硬性混凝土。

3)浇筑前将混凝土或其组成材料加温,提高混凝土的人模温度,使混凝土既早强又不易冻结。宜加热拌和水、粗细骨料。水泥、外加剂、矿物掺和料不得直接加热,应事先贮于暖棚内预热,但水泥不能与80℃以上的水直接接触。

4)混凝土冬期养护方法。养护法的三个基本要素是混凝土的人模温度、维护层的总传热系数和水泥水化热值。应通过热工计算调整以上三个要素,目的是使混凝土冷却到0℃时,混凝土强度能达到临界强度的要求。混凝土冬期养护方法主要有三类:混凝土养护期间不加热的方法,如蓄热法、掺外加剂法等;混凝土养护期间加热的方法,如电热法、蒸汽加热法和暖棚法等;综合方法,即把上述两类方法综合应用,如目前常用的综合蓄热法,即在蓄热法基础上掺外加剂(早强剂或防冻剂)或进行短时加热等综合措施

(2)高温施工。当日平均气温达到30℃及以上时,应按高温施工要求采取措施。

1)高温施工宜采用低水泥用量的原则,并可采用粉煤灰取代部分水泥,宜选用水化热较低的水泥。

2)混凝土坍落度不宜小于 70mm。

3)混凝土宜采用白色涂装的混凝土搅拌运输车运输,对混凝土输送管应进行遮阳覆盖,并应洒水降温。

4)混凝土浇筑人模温度不应高于35℃

5)混凝土浇筑宜在早间或晚间进行,且宜连续浇筑。当水分蒸发速率大于1kg(m·h)时,应在施工作业面采取挡风、遮阳、喷雾等措施。

6)混凝土浇筑前,施工作业面宜采取遮阳措施,并应对模板、钢筋和施工机具采取酒水等降温措施,但浇筑时模板内不得有积水。

7)混凝土浇筑完成后,应及时进行保湿养护,侧模拆除前宜采用带模湿润养护。

真题考点7:保温层施工

(1)施工准备。

1)审查图纸,编制施工方案,对施工人员进行安全技术交底。

2)进场的保温材料应检验下列项目:板状保温材料检查表观密度或干密度、压缩强度或抗压强度、导热系数、燃烧性能;纤维保温材料应检验表观密度、导热系数、燃烧性能。

3)保温材料的储运、保管应采取防雨、防潮、防火的措施,并分类存放。

4)清理基层,保持基层平整、干燥、干净。

5)现场设置防火措施。

(2)施工操作要点。

1)施工工艺流程一般分为基层处理、弹线、保温层铺设、质量验收。

2)当设计有隔汽层时,先施工隔汽层,然后再施工保温层。隔汽层四周应向上沿墙面连续铺设,并高出保温层表面不得小于150mm。

3)块状材料保温层施工时,相邻板块应错缝拼接,分层铺设的板块上下层接缝应相互错开,板间缝隙应采用同类材料嵌填密实。铺贴方法有干铺法、粘贴法和机械固定法。

4)纤维材料保温层施工时,应避免重压,并应采取防潮措施;屋面坡度较大时,宜采用机械固定法施工。

5)喷涂硬泡聚氨酯保温层施工时,喷嘴与基层的距离宜为800~1200mm;一个作业面应分遍喷涂完成,每遍喷涂厚度不宜大于15mm;当日施工作业面应连续施工完成;喷涂后20min严禁上人;作业时应采取防止污染的遮挡措施。

6)现浇泡沫混凝土保温层施工时,浇筑出口离基层的高度不宜超过1m,泵送时应采取低压泵送;泡沫混凝土应分层浇筑,一次浇筑厚度不宜超过200mm,保湿养护时间不得少于 7d。

7)保温层施工环境温度要求:干铺的保温材料可在负温度下施工;用水泥砂浆粘贴的块状保温材料不宜低于5℃;喷涂硬泡聚氨酯宜为15~35℃,空气相对湿度宜小于85%,风速不宜大于三级;现浇泡沫混凝土宜为5~35℃:雨天、雪天、5级风以上的天气停止施工。

真题考点8:吊顶工程龙骨安装

龙骨安装应符合下列规定:

(1)应根据吊顶的设计标高在四周墙上弹线。弹线应清晰,位置应准确。

(2)主龙骨吊点间距、起拱高度应符合设计要求。当设计无要求时,吊点间距应小于1.2m,应按房间短向跨度适当起拱。主龙骨安装后应及时校正其位置标高。

(3)吊杆应通直,距主龙骨端部距离不得超过300mm。当吊杆与设备相遇时,应调整吊点构造或增设吊杆。

(4)次龙骨应紧贴主龙骨安装。固定板材的次龙骨间距不得大于600mm,在潮湿地区和场所,间距宜为300~400mm。用沉头自攻钉安装饰面板时,接缝处次龙骨宽度不得小于 40mm。

(5)暗龙骨系列横撑龙骨应用连接件将其两端连接在通长次龙骨上。明龙骨系列的横撑龙骨与通长龙骨搭接处的间隙不得大于1mm。

真题考点9:路堤的填筑

(1)一般路堤土方施工

(2)路堤填筑方法

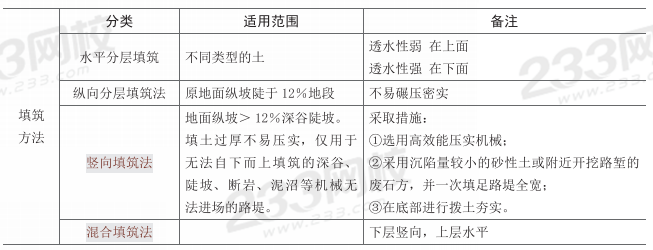

真题考点10:桥梁上部结构的施工

真题考点11:钢筋混凝土圆涵施工

圆管涵洞是市郊公路和城市道路上应用广泛的一种形式,

1.施工工序

围堰(筑坝)→抽水一除淤清基一管位放样→基槽开挖-铺筑垫层→浇捣管基→排管→接缝处理→端墙砌筑-洞口铺砌→坡脚浇捣一砌护坡→养护一拆坝通水。

2.施工方法

(1)围堰(筑坝)。涵洞施工宜在枯水季节进行。施工前须在施工范围两端河道或泄道上筑坝阻水,坝顶比施工期间可能出现的最高水位至少要高出0.5~1m,以防淹没。

(2)基槽开挖。涵管施工的基槽开挖一般采用无支撑梯形断面,以便于大型筑管的吊装。基槽的宽度取决于涵管的直径和埋设深度,基槽的底宽尺寸应该保证施工便利和安全。基槽开挖应逐层进行,应根据土质情况确定土臂坡度。

(3)涵管基础。涵管基础的标高、厚度由打入槽底的木桩控制。涵管基础分管座、管基和垫层。垫层铺筑按基槽宽满铺。管基采用混凝土浇捣。浇捣前应立模,浇捣时可用平板振动器行夯。管基达到一定强度后方可排管。管座在管道排设后浇捣。

(4)排管。涌管需用吊车下管。中小型涵管可采用外壁边线排管,大型涵管须用中心线法排管。

(5)接缝处理。涵管接缝一般采用柔性接口,并设有预制钢筋混凝土套环。施工时在接缝内和外围用沥青麻丝填嵌密实,内口用水泥砂浆封嵌抹平,外口用预制钢筋混凝土套环箍住,套环侧面用水泥砂浆抹角。管道接缝基本硬化后就进行护管,即浇捣管座。护管应在管两侧同时进行。

(6)拆模还土。还土应逐段层夯填,必须两侧同时进行,并注意保护管和腰。为防止涵管渗漏,涵管四周宜用黏土做150mm厚的防水层。洞周围填土均需用黏土或亚黏土回填。

(7)洞口砌筑。端墙、锥形护坡和洞口铺砌都用浆砌块石砌筑,由于防水要求较高,应特别注意砌缝的砂浆饱满和表面勾缝。浆砌块石强度达到80%以上时可填土。浇捣压顶,然后拆坝通水。

真题考点12:地下连续墙施工工艺

真题考点13:普通水泥砂浆锚杆施工

(1)普通水泥砂浆锚杆施工要点。普通水泥砂浆错杆如图4.3.21所示,是以普通水泥砂浆作为胶粘剂的全长粘接式锚杆。

1)砂浆强度等级不低于M20;砂浆配合比一般为水泥:砂:水=1:(1~15)(0.45~0.50)。水灰比宜为0.45~0.50,砂的粒径大于或等于3mm。

2)杆体材料宜用带肋钢筋,直径14~22mm为宜,长度2.0~3.5m,为增加锚力,杆体内端可以劈口叉开。

3)钻孔方向宜尽量与岩层主要结构面垂直。孔钻好后用高压水将孔眼冲洗干净,并用塞子塞紧孔口,以防止石渣或泥土掉人钻孔内。

4)锚杆及胶粘剂材料制作,应符合设计要求,锚杆应按实际要求尺寸截取,外端不用垫板的锚杆应先弯制弯头。

5)黏结砂浆应拌和均匀,随拌随用,一次拌和的砂浆应在初凝前用完。

真题考点14:顶管施工的关键技术与措施

长距离顶管的主要技术关键有以下几个方面:

(1)顶力问题。

(2)方向控制。

(3)制止正面坍方。

为了解上述技术关键,在长距离顶管中主要采用的技术措施如下:

1)穿墙。从打开穿墙管闷板,将工具管顶出井外,到安装好穿墙止水,这一过程通称穿墙。穿墙是顶管施工的主要工序,因为穿墙后工具管方向的准确程度将会给以后管道的方向控制和管道拼接工作带来影响。穿墙时应注意,在墙管内事先填满经过夯实的黄黏土,以免地下水和土大量涌人工作井,打开穿墙管闷板,应立刻将工具管顶进

2)纠偏与导向。顶管必须沿设计轴向顶进,应控制顶进中的方向和高程,若发生偏差,必须纠偏。以往纠偏工作是当管道头部偏离了轴线后才进行,但这时管道已经产生了偏差,因此管轴线难免有较大的弯曲。管道偏离轴线,其中一个主要原因是顶力不平衡导致的。如果事先能消除不平衡外力,就能更好地防止管道的偏位。

3)局部气压。顶管在流沙层和流塑状态的土层顶进,有时因正面挤压力不足以阻止坍方,则易产生正面坍方,出泥量增加,造成地面沉降,管轴线弯曲,给纠偏带来困难,而且会破坏泥浆减阻效果。为解决这类问题,常采用局部气压。局部气压的太小视具体情况而定,一般土层以不坍方为准。

4)触变泥浆减阻。为减少长距离顶管中的管壁四周摩阻力,在管壁外压注触变泥浆形成一定厚度的泥浆套,使顶管在泥浆套中顶进,以减少阻力。

5)中继接力顶进。在长距离顶管中,只采用触变泥浆减阻单一措施仍显不够,还需采用中继接力顶进,也就是在管道中设置中继环,分段克服摩擦阻力,从而解决顶力不足问题。

真题考点15:土方边坡及其稳定

土方边坡坡度以其高度(H)与底宽度(B)之比表示。边坡可做成直线形、折线形或踏步形。边坡坡度应根据土质、开挖深度、开挖方法、施工工期、地下水位、坡顶荷载及气候条件等因素确定。

施工中除应正确确定边坡,还要进行护坡,以防边坡发生滑动。因此,在土方施工中,要预估各种可能出现的情况,采取必要的措施护坡防坍,特别要注意及时排除雨水地面水,防止坡顶集中堆载及振动。必要时可采用钢丝网细石混凝土(或砂浆)护坡面层加固。如果是永久性土方边坡,则应做好永久性加固措施。

真题考点16:路堤的填筑

为保证路堤的强度和稳定性,在填筑路堤时,要处理好基底,选择良好的填料,保证必需的压实度及正确选择填筑方案。

1)基底的处理。路基基底是指土石填料与原地面的接触部分。为使两者紧密结合以保证填筑后的路堤不至于产生沿基底的滑动和过大变形,填筑路堤前,应根据基底的土质、水文、坡度、植被和填土高度采取一定措施对基底进行处理。

①当基底为松土时,应先清除有机土、种植土、草皮等,清除深度应达到设计要求一般不小于150mm,平整后按规定要求压实。当基底土质湿软而深厚时,应按软土地基处理。

②基底应在填筑前进行压实,基底原状土的强度不符合要求时,应进行换填,换填深度应不小于300mm,并予以分层压实到规定要求。城市快速路、主干路路堤基底的压实度应不小于 90%,当路堤填土高度小于路床厚度(0.8m)时,基底的压实度不宜小于路床的压实度标准。

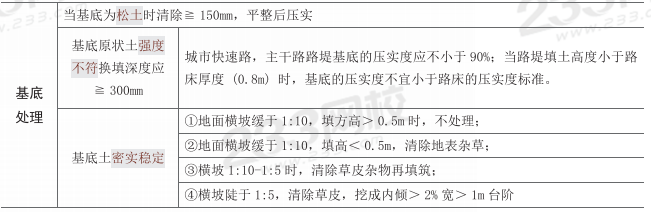

③基底土密实稳定且地面横坡缓于1:10,填方高大于0.5m时,基底可不处理;路堤填方高低于0.5m的地段,应清除原地表杂草。横坡为1:10~1:5时,应清除地表草皮杂物再填筑;横坡陡于1:5时,应按设计要求挖台阶,或设置成坡度向内并大于2%、宽度不小于 1m 的台阶。

真题考点17:深基坑支护形式

(1)深基坑支护的基本形式。深基坑支护形式很多,工程上常用的典型的支护形式按其工作机理和围护墙的形式有下列几种,如图4.3.1所示。

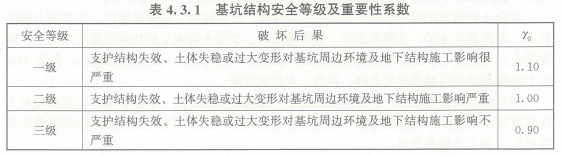

(2)深基坑支护基本形式的选择。深基坑支护形式的选择应综合考虑工程地质与水文地质条件、基础类型、基坑开挖深度、降排水条件、周边环境对基坑侧壁位移的要求基坑周边荷载、施工季节、支护结构使用期限等因素,做到因工程、因地、因时制宜,合理选择,精心施工,严格监控。深基坑支护形式的选择应考虑基坑结构的安全等级(表 4.3.1),对同一基坑的不同部位,可采用不同的安全等级。

真题考点18:钢筋加工

1)钢筋加工包括调直、除锈、下料切断、接长、弯曲成型等,宜在常温状态下进行,加工过程中不应对钢筋进行加热。钢筋应一次弯折到位。围自

2)调直。钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉方法调直。当采用冷拉方法调直时,HPB300光圆钢筋的冷拉率不宜大于4%;HRB400、HRB500、HRBF400、HRBF500及RRB400带肋钢筋的冷拉率不宜大于1%。

3)剪切。钢筋下料剪断可用钢筋剪切机或手动剪切器。手动剪切器一般只用于剪切直径小于 12mm 的钢筋;钢筋剪切机可剪切直径小于40mm 的钢筋;直径大于40mm 的钢筋则需用锯床锯断或用氧乙炔焰或电弧割切。采用机械连接工艺的钢筋加工,不得使用剪切式钢筋切断机,可使用数控激光切割机、等离子切割机等设备。

4)弯曲。

①受力钢筋的弯折和弯钩应符合下列规定:

a.HPB300级钢筋末端应做180"弯钩,弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。

b.设计要求钢筋末端做135°弯钩时,HRB400级钢筋的弯弧内直径不应小于4d,弯钩后的平直长度应符合设计要求。

c.钢筋作不大于 90°的弯折时,弯折处的弯弧内直径不应小于5d。

②除焊接封闭箍筋外,箍筋、拉筋的末端应按设计要求做弯钩。当设计无具体要求时,应符合下列规定:

a.箍筋弯钩的弯弧内直径除应满足受力钢筋弯折和弯钩的规定外,尚不应小于受力钢筋直径。

b.箍筋弯钩的弯折角度:一般结构不宜小于90,有抗震等要求的结构弯钩应为 135°

c.弯钩后平直部分长度:一般结构不应小于箍筋直径的5倍,有抗震等要求的结构不应小于箍筋直径的 10 倍。

三、真题回顾

1、下列有关钢筋代换说法正确的是()。

A.当构件钢筋受强度控制时,按钢筋代换前后强度相等的原则进行代换

B.按最小配筋率配筋时,按钢筋代换前后面积相等的原则进行代换

C.钢筋代换需要提前征得造价咨询单位和监理单位的同意

D.同钢号钢筋之间的代换按钢筋代换前后强度相等的原则进行代换

E.钢筋代换时,还应满足设计要求,满足构造要求

参考答案:A,B,E
参考解析:选项A正确,当构件配筋受强度控制时,按钢筋代换前后强度相等的原则进行代换
选项B正确,选项D错误,当构件按最小配筋率配筋时,或同钢号钢筋之间的代换,按钢筋代换前后面积相等的原则进行代换
选项C错误,钢筋代换时,应征得设计单位的同意并办理相应设计变更文件。
选项E正确,当进行钢筋代换时,除应符合设计要求的钢筋延伸率、构件承载力、裂缝宽度、挠度控制以及抗震规定以外,尚应满足最小配筋率、钢筋间距、保护层厚度、钢筋锚固长度、接头面积百分率及搭接长度等构造要求。

2、下列关于道路工程路堤竖向填筑法的说法,正确的有(  )

A.采用沉陷量较小 的砂性土或附近开挖路堑的废石方,并一次填足路堤全宽

B.施工时选用高效能压实机械

C.仅用于无法自上而下填筑的深谷、陡坡、断岩、泥沼机械无法进场的路堤

D.常用于地面纵坡大于12%,用推土机从路堑取料,填距离较短的路堤

E.将不同性质的土按照横断面全宽分成水平层次,逐层向上填筑

参考答案:ABC
参考解析:A选项正确,采用沉陷量较小的砂性土或附近开挖路堑的废石方,并一次填足路堤全宽

B选项正确,选用高效能压实机械

C选项正确,竖向填筑因填土过厚不易压实,仅用于无法自下而上填筑的深谷、陡坡、断岩、泥沼等机械无法进场的路堤

D选项错误,属于纵向分层填筑

E选项错误,属于水平分层填筑法

3、长距离顶管的主要技术关键是()

A.项力问题、方向控制和制止正面坍方

B.顶力问题、方向控制和局部气压

C.触变泥浆减阻、方向控制和制止正面坍方

D.触变泥浆减阻、方向控制和局部气压

参考答案:A
参考解析:长距离顶管的主要技术关键有以下几个方面:

(1)顶力问题。

(2)方向控制。

(3)制止正面坍方。

【本题知识点】顶管施工的关键技术与措施P277

4、下列关于钢筋混凝土圆涵接缝处理的施工作法,正确的是()。

A.涵管接缝一般采用柔性接口,并设有预制钢筋混凝土套环

B.涵管接缝一般采用刚性接口,并使用高一等级膨胀细石混凝土填缝

C.管道接缝终凝后方可进行护管,即浇捣管座

D.护管应在涵管两侧依次进行

参考答案:A
参考解析:

选项A正确,选项B错误,涵管接缝一般采用柔性接口,并设有预制钢筋混凝土套环。

选项C错误,管道接缝基本硬化后就进行护管,即浇捣管座。

选项D错误,护管应在涵管两侧同时进行。

【本题知识点】钢筋混凝土圆涵施工P251

5、下列关于地下工程防水混凝土施工要求的说法,正确的是()

A.防水混凝土应采用机械振捣,并保证振捣密实

B.采用预拌混凝土时,入泵坍落度宜大于160mm,坍落度总损失值不应大于50mm

C防水混凝土浇筑时的自落高度不得大于2m

D.防水混凝土应自然养护,养护时间不少于7d

参考答案:A
参考解析:

选项A正确,防水混凝土应采用机械振捣,并保证振捣密实。

选项B错误,防水混凝土采用预拌混凝土时,入泵坍落度宜控制在120~140mm,坍落度每小时损失不应大于20mm,坍落度总损失值不应大于40mm。

选项C错误,防水混凝土浇筑时的自落高度不得大于1.5m。

选项D错误,防水混凝土应自然养护,养护时间不少于14d。

【本题知识点】防水混凝土P218

做完整版2025一级造价工程师《土建计量》真题>>
