2026年监理《目标控制(土建-投资)》思维导图+巩固习题:投标报价编制及审核

作者:233网校-皮咔皮咔 2026-04-17 09:51:41

监理工程师考试教材动辄几百页,看一遍容易“前看后忘”。对于监理备考,思维导图是构建知识体系的高效工具。善用者能大幅提升复习效率,尤其在冲刺阶段,一张好的导图抵得过翻看十遍教材。

233网校已根据新教材整理2026《目标控制(土建)》各章节思维导图,重要考点一个都不落下!建议重点标注高频考点和易混淆点(用不同颜色标记),形成自己的“考点地图”效果更佳!

添加学霸君微信,获取思维导图(微信号:ks233wx8)

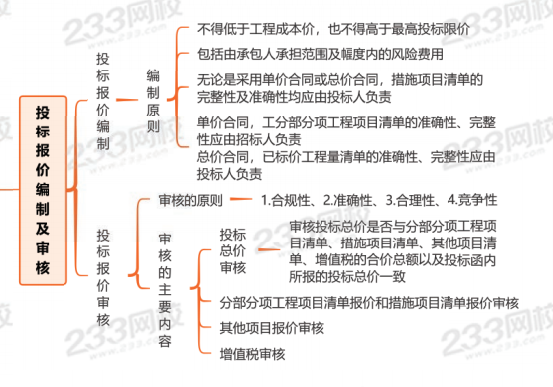

思维导图:投标报价编制及审核

配套经典习题巩固

1、某土方回填项目,清单工程量为47.06m3,预算工程量为182.56m3。已知完成1m3回填方需用人工0.169工日(人工单价105元/工日),机械0.029台班(机械台班单价28元/台班)。根据企业自主报价原则,管理费按人工费.施工机具使用费二项之和的10%计取,利润按人工费.施工机具使用费二项之和的5%计取,不考虑措施项目费.其他项目费和规费.税金和风险时,投标人所报回填方项目的综合单价为85.20元/m3,则下列有关审核该项目的综合单价的表述,正确的是()。

A.土方回填数量为0.26m3

B.管理费.利润合价为77.41元

C.机械费单价为38.12元/m3

D.清单项目综合单价为82.84元/m3

查看答案
参考答案:D
参考解析:本题考查的是投标报价审核办法。土方回填数量(清单含量=方案量预算量/清单量)=182.56/47.06=3.88(m3);人工费单价=0.169×105=17.75(元/m3);机械费单价=0.029×28=0.81(元/m3);管理费=(17.75+0.81)×10%=1.86(元/m3);利润=(17.75+0.81)×5%=0.93(元/m3);综合单价=(17.75+0.81+1.86+0.93)×3.88=82.84(元/m3)。

2、某挖沟槽土方项目招标,工程量清单中的土方开挖工程量为200m3,投标人按施工方案计算得到的预算工程量为300m3,按企业定额该子项基价为100元/m3,则该土方开挖的单位报价应为()元/m3

A.300

B.200

C.150

D.100

查看答案
参考答案:C
参考解析:在计算综合单价时,需要将增量费用分摊,进行组价。即由预算工程量乘以企业定额基价得出的总价应与清单工程量乘以综合单价得出的总价相等,300×100/200=150元/m³。

3、施工企业进行投标报价时,暂列金额()确定。

A.由施工企业自主确定

B.由政府监督机构

C.根据相关法律法规

D.按招标文件提供的金额计列

查看答案
参考答案:D
参考解析:本题考查的是投标报价审核方法。暂列金额应按照招标工程量清单中列出的金额填写,不得变动。

4、对材料暂估价清单项目报价的审核内容包括()。

A.是否计算了采购及运送材料暂估价的相应材料到现场并将其安装于设计所要求位置的所有费用

B.是否按材料暂估价金额的15%额外计提管理费及利润

C.除工程量清单载明的暂估价外,是否包括采购、储存、保管、二次搬运等发生的费用

D.是否按市场最新材料价格替换清单载明的暂估价金额填报

E.是否包括施工所需发生的损耗费用

查看答案
参考答案:A,C,E
参考解析:材料暂估价清单项目的报价审核包括:是否计算了采购及运送材料暂估价的相应材料到现场并将其安装于设计所要求位置的所有费用,除工程量清单载明的暂估价外,是否包括采购、储存、保管、二次搬运等发生的费用,以及施工所需发生的损耗费用。

5、下列各项,不允许投标人自主报价的有(  )。

A.单价措施项目费

B.安全文明施工费

C.暂列金额

D.暂估价

E.计日工

查看答案
参考答案:B,C,D
参考解析:选项A,单价措施项目费是指施工企业为完成工程项目而采取的一些具体措施的费用,如模板、脚手架等,这些费用可以根据企业的实际情况和施工方案自主确定
选项B,措施项目中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计算,不作为竞争性费用
选项C,暂列金额应按照招标工程量清单中列出的金额填写,不得变动
选项D,暂估价不得变动和更改
选项E,计日工应按照招标工程量清单列出的项目和估算的数量,自主确定综合单价并计算计日工金额。

6、下列有关投标价格的编制原则,说法正确的有()。

A.投标价应由投标人或受其委托具有相应资质的工程造价咨询人编制

B.投标人的投标报价可略高于招标控制价

C.投标人应依据行业部门的相关规定自主确定投标报价

D.执行工程量清单招标的,投标人必须按招标工程量清单填报价格

E.投标人的投标报价不得低于工程成本

查看答案
参考答案:A,C,D,E
参考解析:投标价格的编制原则包括:①投标价应由投标人或受其委托具有相应资质的工程造   价咨询人编制;②投标人应依据行业部门的相关规定自主确定投标报价;③执行工程量清单   招标的,投标人必须按招标工程量清单填报价格。项目编码、项目名称、项目特征、计量单   位、工程量必须与招标工程量清单一致;④投标人的投标报价不得低于工程成本;⑤投标人   的投标报价高于招标控制价的应予废标。
插入模块
插入模块

温馨提示:文章由作者233网校-dengxinxin独立创作完成,未经著作权人同意禁止转载。
