2026年监理《目标控制(土建-投资)》思维导图+巩固习题:合同价款调整

作者:233网校-皮咔皮咔 2026-04-18 00:00:34

监理工程师考试教材动辄几百页,看一遍容易“前看后忘”。对于监理备考,思维导图是构建知识体系的高效工具。善用者能大幅提升复习效率,尤其在冲刺阶段,一张好的导图抵得过翻看十遍教材。

233网校已根据新教材整理2026《目标控制(土建)》各章节思维导图,重要考点一个都不落下!建议重点标注高频考点和易混淆点(用不同颜色标记),形成自己的“考点地图”效果更佳!

添加学霸君微信,获取思维导图(微信号:ks233wx8)

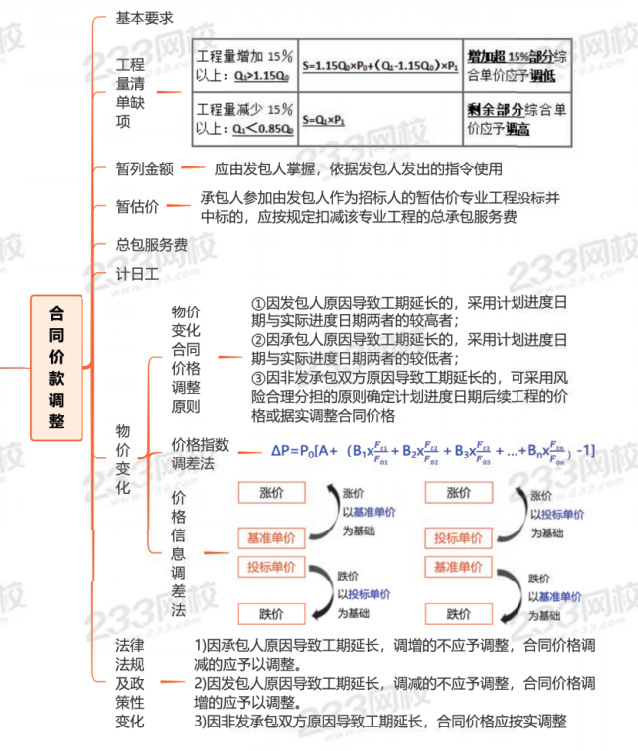

思维导图:合同价款调整

配套经典习题巩固

1、某土方工程,招标工程量为5000m3,承包人标书中土方工程单价为60元/m3。合同约定:当实际工程量超过估计工程量15%时,超过部分工程量单价调整为55元/m3。工程结束时实际完成并经监理确认的土方工程量为6000m3,则该土方工程款为()元。

A.275000

B.360000

C.330000

D.358750

查看答案
参考答案:D
参考解析:本题考查的是工程量偏差。本题中,在15%范围以内,单价不变,超出15%范围的部分,单价按照合同约定调整。计算过程为:5000×(1+15%)×60+[6000-5000×(1+15%)]×55=345000+13750=358750元。

2、根据《建设工程工程量清单计价标准》,承包人投标报价中可调价因子单价低于基准价:计量周期工程造价管理机构发布的单价跌幅以(  )为基础,超过合同约定的风险幅度值时,其超过部分按实调整。

A.基准单价

B.投标报价

C.定额单价

D.招标控制价

查看答案
参考答案:B
参考解析:①承包人投标报价中可调价因子单价低于基准价:计量周期工程造价管理机构发布的单价涨幅以基准价为基础超过合同约定的风险幅度值,或材料单价跌幅以投标报价为基础,超过合同约定的风险幅度值时,其超过部分按实调整;
②承包人投标报价中可调价因子单价高于基准价:计量周期工程造价管理机构发布的单价跌幅以基准价为基础超过合同约定的风险幅度值,或材料单价涨幅以投标报价为基础,超过合同约定的风险幅度值时,其超过部分按实调整;
【涨幅是就高原则进行对比,跌幅是就低原则进行对比】

3、某土方工程,合同工程量为4万m3,合同综合单价为92元/m3,合同约定,当实际工程量增加15%以上时,超出15%以上部分的工程量综合单价应予调低,由于设计变更,该工程实际完成工程量5万m3,监理人和承包人依据合同约定协商后确定的土方工程变更单价为89.5元/m3,则该工程实际结算价款为(  )万元。

A.447.5

B.457.5

C.459.0

D.460.0

查看答案
参考答案:C
参考解析:工程量偏差超过15%时的调整方法,S=1.15Q0×P0+(Q1-1.15Q0)×P1
(5-4)/4=25%,实际工程量增加15%以上,超出15%以上部分的工程量综合单价应予调低。
该工程实际结算价款=40000×1.15×92+(50000-40000×1.15)×89.5=459万元。

4、采用计日工计价的任何一项变更工作,在该项变更的实施过程中,承包人按合同约定应该提交()。

A.耗用工时

B.投入该工作所有人员的工种

C.投入该工作管理人员的工资证明

D.投入该工作的施工设备型号

E.投入该工作的材料报价

查看答案
参考答案:A,B,D
参考解析:本题考查的是计日工。采用计日工计价的任何一项变更工作,在该项变更的实施过程中,承包人应按合同约定提交下列报表和有关凭证送发包人复核:
(1)工作名称、内容和数量;
(2)投入该工作所有人员的姓名、工种、级别和耗用工时;
(3)投入该工作的材料名称、级别和数量;
(4)投入该工作的施工设备型号、台数和耗用台时;
(5)发包人要求提交的其他资料和凭证。

5、关于工程合同价款调整程序的说法,正确的有(  )

A.出现合同价款调减事项后的14天内,承包人应向发包人提交相应报告

B.出现合同价款调增事项后的14天内,承包人应向发包人提交相应报告

C.发包人收到承包人合同价款调整报告7天内,应对其核实并提出书面意见

D.发包人收到承包人合同价款调整报告7天内未确认,视为报告被认可

E.发承包双方对合同价款调整的意见不能达成一致,且对履约不产生实质影响的,双方应继续履行合同义务

查看答案
参考答案:B,E
参考解析:出现合同价款调减事项(不合工程量偏差、施工索赔)后的14天内,发包人应向承包人提交合同价款调减报告并附相关资料;故选项A错误。发(承)包人应在收到承(发)包人合同价款调增(减)报告及相关资料之日起14天内对其核实,予以确认的应书面通知承(发)包人;故选项C错误。发(承)包人在收到合同价款调增(减)报告之日起14天内未确认也未提出协商意见的,视为承(发)包人提交的合同价款调增(减)报告已被发(承)包人认可;故选项D错误。

6、下列采用单价合同的工程量清单缺陷中,按照规定完成修正,可以调整措施费和工期的情形有()。

A.安全生产措施项目

B.列入分部分项清单的模板工程项目

C.合同约定应予计量的措施项目

D.冬雨期施工费用

E.二次搬运增加工程量

查看答案
参考答案:A,B,C
参考解析:采用单价合同的工程,按规定完成工程量清单缺陷修正的,除安全生产措施项目及以综合单价形式计价,在分部分项工程项目清单中所列属于措施项目的模板工程及合同约定应予计量的其他措施项目外,合同清单的措施项目清单及合同工期均应不予调整。
插入模块
插入模块

温馨提示:文章由作者233网校-dengxinxin独立创作完成,未经著作权人同意禁止转载。
