2026年监理《目标控制(土建-投资)》思维导图+巩固习题:工程变更价款确定

作者:233网校-皮咔皮咔 2026-04-19 00:00:50

监理工程师考试教材动辄几百页,看一遍容易“前看后忘”。对于监理备考,思维导图是构建知识体系的高效工具。善用者能大幅提升复习效率,尤其在冲刺阶段,一张好的导图抵得过翻看十遍教材。

233网校已根据新教材整理2026《目标控制(土建)》各章节思维导图,重要考点一个都不落下!建议重点标注高频考点和易混淆点(用不同颜色标记),形成自己的“考点地图”效果更佳!

添加学霸君微信,获取思维导图(微信号:ks233wx8)

思维导图:工程变更价款确定

配套经典习题巩固

1、对涉及工程设计文件修改的工程变更,应由(  )转交原设计单位修改工程设计文件。

A.承包人

B.发包人

C.质量监督机构

D.监理工程师

查看答案
参考答案:B
参考解析:对涉及工程设计文件修改的工程变更,应由发包人转交原设计单位修改工程设计文件

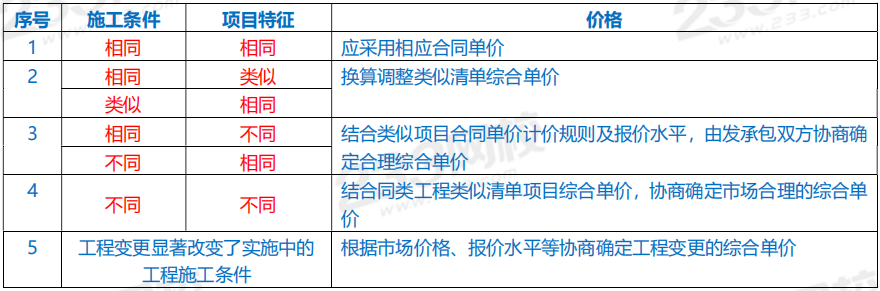

2、采用单价合同的工程,因工程变更引起分部分项工程项目清单变化时,关于综合单价确定的说法,正确的是()。

A.相同施工条件下实施相同项目特征的清单项目,应由发承包人协商确定新的综合单价

B.相同施工条件下实施类似项目特征的清单项目,应采用类似清单项目的合同单价

C.不同施工条件下实施不同项目特征的清单项目,发承包人可依据工程实施情况,协商确定新的综合单价

D.不同施工条件下实施相同项目特征的清单项目,可采用相同特征项目的合同单价

查看答案
参考答案:C
参考解析:C选项正确
A选项,应采用相应合同单价。
B选项,换算调整类似清单综合单价。
D选项,双方协商确定合理单价。

技巧:施工条件与项目特征,都相同可以直接采用;相同+类似需调整;有不同则需要双方协商。

3、某分项工程清单工程量为3000立方米,在施工过程中,实际工程量为3500立方米。发承包双方合同约定,当工程量出现超过15%的变化,综合单价调整系数为1.1(0.9)。投标报价的综合单价为200元/立方米,则调整后的分项工程价款是()万元。

A.62.1

B.63.0

C.69.9

D.75.9

查看答案
参考答案:C
参考解析:当工程量增加15%以上时,增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。
(3500-3000)/3000*100%=16.67%>15%,需调整综合单价。
故分项工程价款=3000×(1+15%)×200+(3500-3450)×200×0.9=69.9(万元)。

4、下列说法关于工程变更处理程序说法正确的是(  )。

A.总监理工程师组织专业监理工程师审查承包人提出的工程变更申请

B.总监理工程师组织专业监理工程师对工程变更费用及工期影响做出评估

C.总监理工程师组织专业监理工程师确定工程变更费用及工期变化,会签工程变更单

D.项目监理机构应根据会签后的工程变更单及修改后的工程设计文件监督承包单位实施工程变更

E.需要修改工程设计文件的,应由建设单位通知原设计单位修改工程设计文件

查看答案
参考答案:A,B,D,E
参考解析:项目监理机构对工程变更管理的工作内容有:
1.总监理工程师应组织专业监理工程师审查承包单位提出的工程变更申请,并应评估工程变更对合同工期、价款的影响。总监理工程师协调建设单位、承包单位共同确定合同工期、价款变化后,应会签工程变更单
2.承包单位提出的工程变更,需要修改工程设计文件的,应由建设单位通知原设计单位修改工程设计文件。原设计单位修改工程设计文件后,应会签工程变更单。
3.项目监理机构应分析建设单位提出的工程变更对合同工期、价款的影响,协调建设单位、承包单位共同确定合同工期、价款变化后,应会签工程变更单。
4.项目监理机构可在工程变更实施前与建设单位、承包单位等协商确定工程变更的计价原则、计价方法或价款。
5.建设单位与承包单位未能就工程变更价款达成一致的,项目监理机构可提出一个暂定价格并经建设单位同意,作为临时支付工程款的依据。工程变更款项最终结算时,应以建设单位与承包单位达成的协议为依据。
6.项目监理机构应根据会签后的工程变更单及修改后的工程设计文件监督承包单位实施工程变更

5、新增工程的措施项目费用,应包括承包人完成新增工程所需发生的()。

A.延期使用现有相关施工机具及新增施工机具的费用

B.延期使用现有临时设施及新增工程专用临时设施的费用

C.增加的安全生产措施费用

D.新增工程与原有工程共享的文明施工、环境保护等措施费用

E.增加的与措施项目相关的现场管理人员费用

查看答案
参考答案:A,B,C,E
参考解析:新增工程的措施项目费用,应包括承包人完成新增工程所需发生的以下费用:
(1)增加的施工机具费,包括延期使用现有相关施工机具及新增施工机具的费用;
(2)增加的临时设施费,包括延期使用现有临时设施及新增工程专用临时设施的费用;
(3)增加的安全生产、文明施工、环境保护等措施费用;
(4)增加的与措施项目相关的现场管理人员费用;
(5)新增工程其他必要的措施项目费用。

6、施工单位提出工程变更的情形一般有(  )。

A.图纸不便施工,变更后更经济、方便

B.图纸出现错、漏、碰、缺等缺陷而无法施工

C.采用新材料、新产品、新工艺、新技术的需要

D.建设工程项目周期长、涉及的关系复杂

E.施工单位考虑自身利益,为费用索赔而提出工程变更

查看答案
参考答案:A,B,C,E
参考解析:本题考核的是施工单位提出工程变更的情形。施工单位提出工程变更的情形一般有:
(1)图纸出现错、漏、碰、缺等缺陷而无法施工;
(2)图纸不便施工,变更后更经济、方便;
(3)采用新材料、新产品、新工艺、新技术的需要;
(4)施工单位考虑自身利益,为费用索赔而提出工程变更。
