思维导图:费用索赔管理

配套经典习题巩固
1、承包人在施工中遇到了一个有经验的承包人也难以预测的不利物质条件,导致承包人成本增加和工期延误,则承包人可索赔( )。
A.增加的成本,延误的工期和相应利润
B.延误的工期,不能索赔增加的成本和相应利润
C.增加的成本,不能索赔延误的工期和相应利润
D.增加的成本和延误的工期,不能索赔相应利润
2、由于业主原因,造成工期延长。在工期延长期间的管理人员的工资、办公、通讯和交通费等应归为索赔费用中的( )。
A.人工费
B.利润
C.材料费
D.管理费
管理费。此项又可分为现场管理费和总部管理费两部分。索赔款中的现场管理费 是指承包人完成额外工程、索赔事项工作以及工期延长期间的现场管理费,包括管理人员 工资、办公、通信、交通费等。
3、因发包人提供图纸延误,导致项目费用增加和工期延误时,监理人处理承包人索赔的正确做法是( )。
A.批复增加的费用,不批复延误的工期和利润补偿
B.批复延误的工期,不批复增加的费用和利润补偿
C.批复增加的费用和延误的工期,不批复利润补偿
D.批复增加的费用、延误的工期和利润补偿

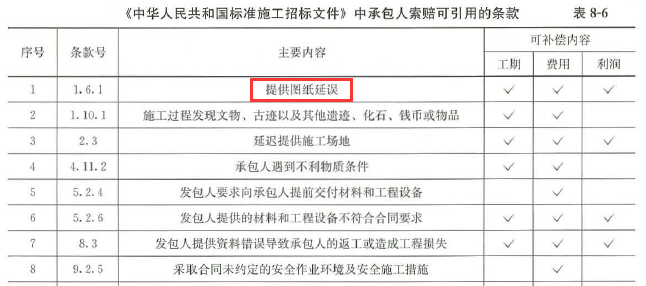

4、根据《标准施工招标文件》,承包人可同时索赔增加的成本、延误的工期和相应利润的情形有( )
A.发包人提供的工程设备不符合合同要求
B.异常恶劣的气候条件
C.监理人重新检查隐蔽工程后发现工程质量符合合同要求
D.发包人原因造成工期延误
E.施工过程中发现文物
5、下列费用中,承包人可索赔施工机具使用费的有()。
A.由于完成额外工作增加的机械、仪器仪表使用费
B.由于施工机械故障导致的机械停工费
C.由于项目监理机构原因导致的机械窝工费
D.由于发包人要求承包人提前竣工,使工效降低增加的施工机械使用费
E.施工机具保养费用
(1)由于完成额外工作增加的机械、仪器仪表使用费,
(2)非承包人责任工效降低增加的机械、仪器仪表使用费,
(3)由于发包人或监理工程师原因导致机械、仪器仪表停工的窝工费。
6、下列费用中,承包人可以提出索赔的有( )
A.承包人为保证混凝土质量选用高标号水泥而增加的材料费
B.非承包人责任的工程延期导致的材料价格上涨费
C.冬雨季施工增加的材料费
D.由于设计变更增加的材料费
E.材料二次搬运费
