2026年监理《目标控制(土建-进度)》思维导图+巩固习题:流水施工参数及组织方式

作者:233网校-皮咔皮咔 2026-04-21 10:14:22

监理工程师考试教材动辄几百页,看一遍容易“前看后忘”。对于监理备考,思维导图是构建知识体系的高效工具。善用者能大幅提升复习效率,尤其在冲刺阶段,一张好的导图抵得过翻看十遍教材。

233网校已根据新教材整理2026《目标控制(土建)》各章节思维导图,重要考点一个都不落下!建议重点标注高频考点和易混淆点(用不同颜色标记),形成自己的“考点地图”效果更佳!

添加学霸君微信,获取思维导图(微信号:ks233wx8)

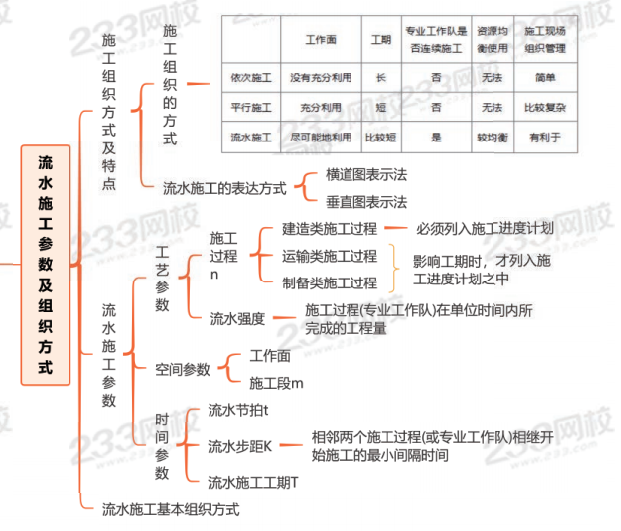

思维导图:流水施工参数及组织方式

配套经典习题巩固

1、考虑建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,施工时可采用不同的施工组织方式,其中有利于资源供应的施工组织方式是()。

A.平行施工和流水施工

B.依次施工和流水施工

C.搭接施工和平行施工

D.依次施工和平行施工

查看答案
参考答案:B
参考解析:依次施工单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织
平行施工单位时间内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源供应的组织
流水施工单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织

2、工程项目组织依次施工的特点是(  )。

A.能充分利用工作面进行施工,工期较短

B.能由一个工作队完成全部工作任务,有利于专业化作业

C.单位时间内利用的施工机具少,有利于调配施工机具

D.专业工作队连续施工,有利于最大限度地搭接施工

查看答案
参考答案:C
参考解析:依次施工方式具有以下特点:
(1)没有充分利用工作面进行施工,工期长;选项A错误
(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用;选项D错误
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;选项B错误
(4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织;选项C正确
(5)施工现场的组织、管理比较简单。

3、下列选项中,属于建设工程流水施工方式特点的是(  )。

A.充分地利用工作面进行施工,工期短

B.各工作队实现了专业化施工

C.单位时间内投入的资源量较少

D.施工现场的组织管理比较简单

查看答案
参考答案:B
参考解析:流水施工方式具有以下特点:
(1)尽可能地利用工作面进行施工,工期比较短;
(2)各工作队实现了专业化施工,有利于提高技术水平和劳动生产率;
(3)专业工作队能够连续施工,同时能使相邻专业队的开工时间最大限度地搭接;
(4)单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织;
(5)为施工现场的文明施工和科学管理创造了有利条件。
选项A属于平行施工的特点,选项D属于依次施工的特点。

4、工艺参数主要是用以表达流水施工在施工工艺方面进展状态的参数,主要包括()。

A.流水强度

B.施工段

C.工作面

D.施工过程

E.流水节拍

查看答案
参考答案:A,D
参考解析:工艺参数主要是用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
空间参数是表达流水施工在空间布置上开展状态的参数,通常包括工作面和施工段。
时间参数是表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。

5、下列关于流水施工的表述中,正确的有()。

A.流水施工工期就是整个建设工程的总工期

B.划分施工段的目的就是为了组织流水施工

C.流水步距的数目取决于参加流水的施工过程数

D.专业工作队数不会少于参加流水的施工过程数

E.施工段的数目要满足合理组织流水施工的要求

查看答案
参考答案:B,C,D,E
参考解析:选项A错误,水施工的工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。并不是指的总工期
选项B正确,划分施工段的目的就是为了组织流水施工
选项C正确,流水步距的数目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距的总数为n-1个。
选项D正确,根据固定节拍流水施工与成倍节拍流水施工可知专业工作队数不会少于参加流水的施工过程数
选项E正确,施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工。

6、在编制流水施工进度计划时,划分施工段应遵循的原则有(  )。

A.各施工段的劳动量应大致相等

B.施工段的界限应尽可能与结构界限相吻合

C.各施工段要有足够的工作面

D.多层建筑物应既分施工段,又分施工层

E.施工段数目要少于施工过程数

查看答案
参考答案:A,B,C,D
参考解析:为使施工段划分得合理,一般应遵循下列原则:
1)同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%;选项A正确
2)每个施工段内要有足够的工作面,以保证相应数量的工人、主要施工机械的生产效率,满足合理劳动组织的要求;选项C正确
3)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;选项B正确
4)施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工;选项E错误
5)对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推。以确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工。选项D正确
[|||][|||][|||][|||][|||][|||]
插入模块
插入模块
