2026年监理《目标控制(土建-进度)》思维导图+巩固习题:节奏流水施工

作者:233网校-皮咔皮咔 2026-04-21 10:14:22

监理工程师考试教材动辄几百页,看一遍容易“前看后忘”。对于监理备考,思维导图是构建知识体系的高效工具。善用者能大幅提升复习效率,尤其在冲刺阶段,一张好的导图抵得过翻看十遍教材。

233网校已根据新教材整理2026《目标控制(土建)》各章节思维导图,重要考点一个都不落下!建议重点标注高频考点和易混淆点(用不同颜色标记),形成自己的“考点地图”效果更佳!

添加学霸君微信,获取思维导图(微信号:ks233wx8)

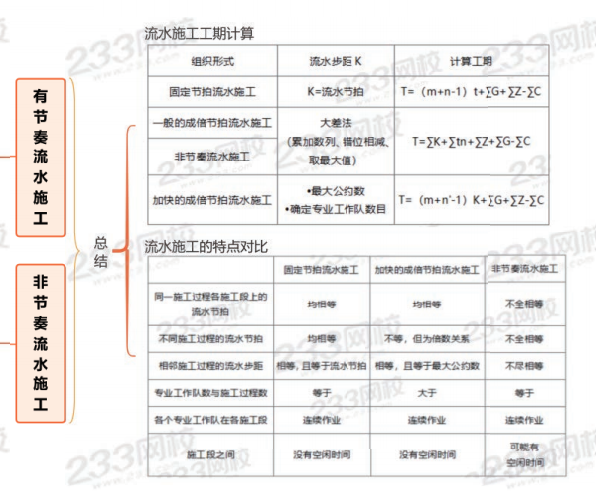

思维导图:节奏流水施工

配套经典习题巩固

1、某工程有3个施工过程,流水步距分别为2和5,其中第一个施工过程持续总时间为8天,第二个施工过程持续总时间为11天,第三个施工过程持续总时间为9天,第二与第三施工过程有3天的搭接, 则流水施工工期为()天。

A.12

B.13

C.18

D.19

查看答案
参考答案:B
参考解析:流水施工工期等于流水步距之和加上最后一个施工过程的持续时间之和。因为本题第二和第三施工过程有搭接时间,故还应减去搭接时间,故可得出2+5+9-3=13。

2、非节奏流水施工具有的特点是(  )。

A.各施工过程在各施工段的流水节拍相等

B.相邻施工过程的流水步距相等

C.专业工作队数等于施工过程数

D.各专业工作队在施工段之间没有空闲时间

查看答案
参考答案:C
参考解析:非节奏流水施工具有以下特点:
(1)各施工过程在各施工段的流水节拍不全相等;选项A错误
(2)相邻施工过程的流水步距不尽相等;选项B错误
(3)专业工作队数等于施工过程数;选项C正确
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。选项D错误

3、某工程组织非节奏流水施工,两个施工过程在4个施工段上的流水节拍分别为5、8、4、4天和7、2、5、3天,则该工程的流水施工工期是(  )天。

A.16

B.21

C.25

D.28

查看答案
参考答案:C
参考解析:在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。根据题干可知,累加数列为5、13、17、21和7、9、14、17;错位相减后取最大值求得流水步距为8。非节奏流水施工的施工工期计算公式为:T=∑K+∑tn。式中,T——流水施工工期,∑K——各施工过程(或专业工作队)之间流水步距之和,∑tn——最后一个施工过程(或专业工作队)在各施工段流水节拍之和。所以流水施工工期=8+(7+2+5+3)=25(天)。

4、建设工程组织非节奏流水施工的特点有(  )。

A.相邻施工过程的流水步距相等

B.各施工过程不同施工段的流水节拍不全相等

C.专业工作队数不等于施工过程数

D.各专业工作队能够连续作业

E.有的施工段之间可能有空闲时间

查看答案
参考答案:B,D,E
参考解析:非节奏流水施工具有以下特点:
(1)各施工过程在各施工段的流水节拍不全相等;选项B正确
(2)相邻施工过程的流水步距不尽相等;选项A错误
(3)专业工作队数等于施工过程数;选项C错误
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。选项DE正确

5、关于固定节拍流水施工特点,说法正确的是(  )。

A.所有施工过程在各个施工段上的流水节拍均相等

B.相邻专业工作队之间的流水步距不尽相等

C.专业工作队的数量等于施工过程的数量

D.各施工段之间没有空闲时间

E.流水施工工期等于施工段数与流水节拍的乘积

查看答案
参考答案:A,C,D
参考解析:固定节拍流水施工是一种最理想的流水施工方式,其特点如下:
(1)所有施工过程在各个施工段上的流水节拍均相等
(2)相邻施工过程的流水步距相等,且等于流水节拍;
(3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;
(4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间
选项E错误,T=(m+n-1)t+ΣG+ΣZ。

6、下列属于建设工程组织非节奏流水施工的特点的是()。

A.各专业工作队能在施工段上连续作业

B. 相邻施工过程的流水步距不尽相等

C. 各施工段的流水节拍相等

D. 专业工作队数等于施工段数

E. 施工段之间没有空闲时间

查看答案
参考答案:A,B
参考解析:非节奏流水施工具有以下特点:
(1)各施工过程在各施工段的流水节拍不全相等
(2)相邻施工过程的流水步距不尽相等
(3)专业工作队数等于施工过程数
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间
插入模块
插入模块

温馨提示:文章由作者233网校-dengxinxin独立创作完成,未经著作权人同意禁止转载。
