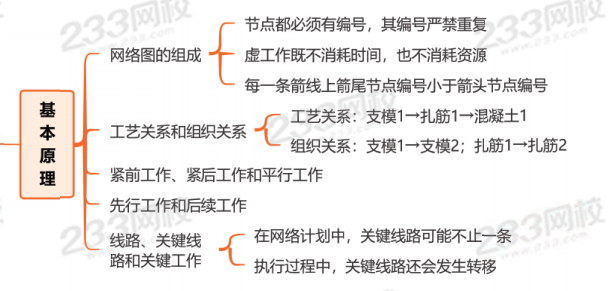

思维导图:工程网络计划技术-基本原理

配套经典习题巩固
1、双代号网络计划中虚工作的含义是指( )。
A.相邻工作间的逻辑关系,只消耗时间
B.相邻工作间的逻辑关系,只消耗资源
C.相邻工作间的逻辑关系,消耗资源和时间
D.相邻工作间的逻辑关系,不消耗资源和时间
2、关于工程网络计划的说法,正确的是()。
A.关键线路上的工作均为关键工作
B.关键线路上工作的总时差均为零
C.一个网络计划中只有一条关键线路
D.关键线路在网络计划执行过程中不会发生转移
选项B错误,当网络计划的计划工期等于计算工期时,关键工作的总时差为零,此时总时差为零的工作组成的线路即为关键工作。当网络计划的计算工期小于计划工期时,关键线路的总时差不为零,此时总时差为最小的工作为关键工作。
选项C错误,工程网络计划中,关键线路可能不止一条。
选项D错误,在工程网络计划实施过程中,关键线路还会发生转移。
3、工程网络计划中,非生产性工作之间由工作程序决定的先后顺序关系属于( )关系。
A.组织
B.搭接
C.工艺
D.平行
生产性工作之间由工艺过程决定的、非生产性工作之间由工作程序决定的先后顺序关系称为工艺关系。
4、某工程双代号网络计划如图3—2所示,工作B的后续工作有( )。
A.工作D
B.工作E
C.工作J
D.工作K
E.工作L
工作B的紧后工作有E、G、H、I四项工作,在B工作后面的E、G、H、I、J、K、L工作都是后续工作。
5、某工程双代号网络计划如下图所示,工作C的后续工作有()。
A.工作J
B.工作H
C.工作I
D.工作K
E.工作L
6、关于工程网络计划中关键线路的说法,正确的有( )。
A.关键线路是工作持续时间之和最大的线路
B.关键线路上的节点均为关键节点
C.相邻两项工作之间的时间间隔为零的线路为关键线路
D.关键工作均在关键线路上
E.关键线路可能有多条
选项B正确,在双代号网络计划中,关键线路上的节点称为关键节点。
选项C正确,单代号及单代号搭接网络计划关键线路的判定中,从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间的时间间隔为零的线路就是关键线路。
选项D正确,关键线路上的工作称为关键工作,所以关键工作均在关键线路上。
此处存在争议,有的观点认为关键工作也会在非关键线路上所以不正确,注意此处并不是说关键工作只存在在关键线路上。
选项E正确,在工程网络计划中,关键线路可能不止一条。
