监理工程师考试教材动辄几百页,看一遍容易“前看后忘”。对于监理备考,思维导图是构建知识体系的高效工具。善用者能大幅提升复习效率,尤其在冲刺阶段,一张好的导图抵得过翻看十遍教材。
233网校已根据新教材整理2026《目标控制(土建)》各章节思维导图,重要考点一个都不落下!建议重点标注高频考点和易混淆点(用不同颜色标记),形成自己的“考点地图”效果更佳!
↓添加学霸君微信,获取思维导图(微信号:ks233wx8)↓

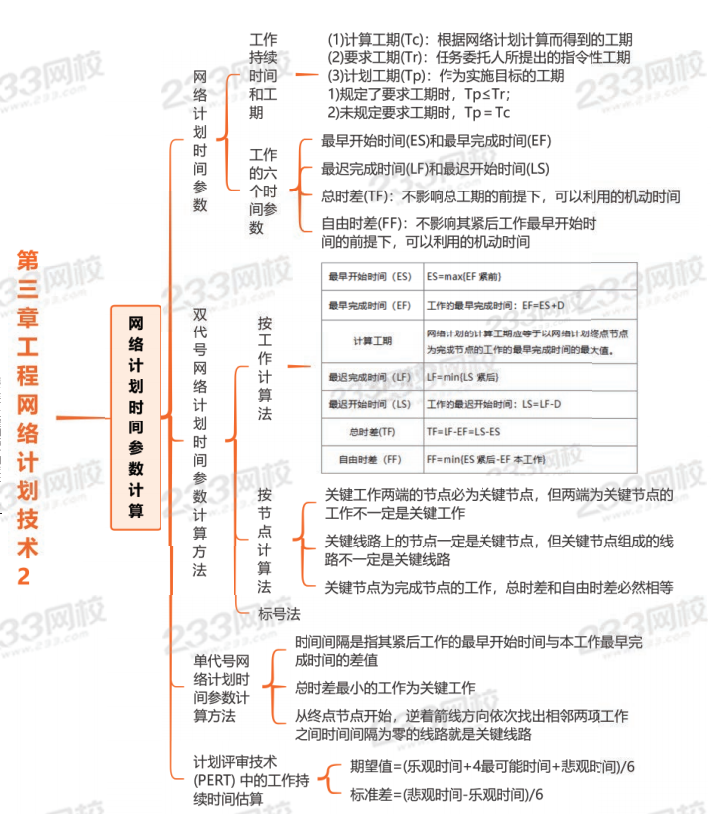

思维导图:网络计划时间参数计算

配套经典习题巩固

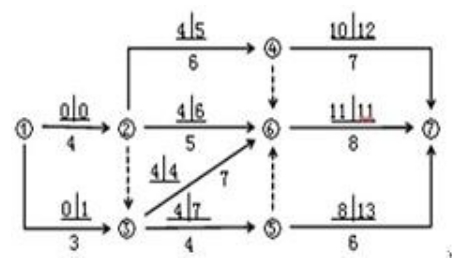

1、某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示,工作1-3的自由时差为()天。
A.1
B.2
C.3
D.4

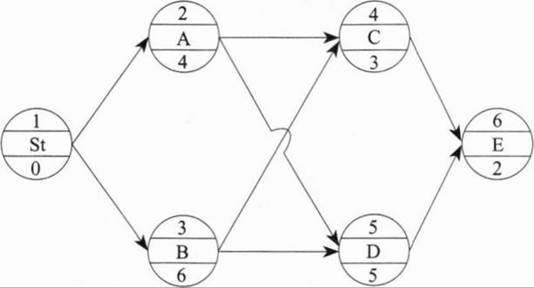

2、某工程网络计划如下图所示,工作D的最迟开始时间是第()天。
A.3
B.5
C.6
D.8

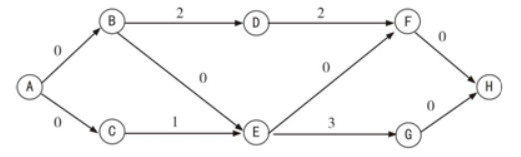

3、某工程单代号网络计划如下图所示,箭线上的数值为相邻工作之间的时间间隔,则关键线路是( )。
A.A→B→D→F→H
B.A→C→E→F→H
C.A→B→E→F→H
D.A→B→E→G→H

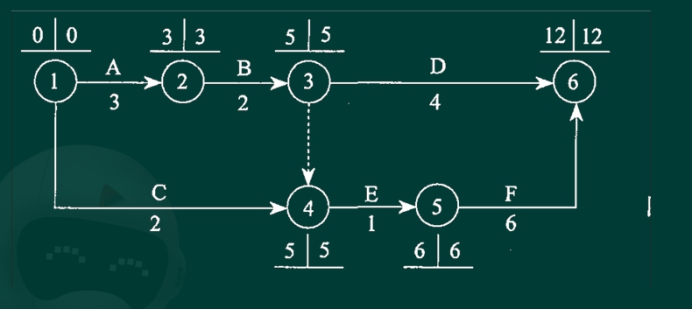

4、某工程单代号网络计划(时间:d)如下图所示,图中节点上下方数字分别表示相应工作代号和持续时间。时间参数计算正确的有()。
A.LSA=0
B.LSB=0
C.TFA=0
D.FFD=0
E.LFE=13
选项AC错误,工作A的紧后工作包括工作C和工作D,工作C的总时差(TFC)=0+2=2,工作D的总时差为0,则工作A的总时差=min{(2+2),(0+2)}=2。工作A的最早开始时间为0,则工作A的最迟开始时间(LSA)=工作A的最早开始时间(ESA)+总时差(TFA)=0+2=2。
选项B正确,工作B的总时差(TFB)为0,工作B的最早开始时间为0,工作B的最迟开始时间(LSB)=工作B的最早开始时间(ESB)+总时差(TFB)=0。
选项D正确,工作D为关键工作,与其紧后工作的时间间隔为0,则其自由时差FFD=0。
选项E正确,工作E为关键工作,总时差为0,其最早开始时间为6+5=11,最早完成时间为11+2=13,则其最迟完成时间(LFE)=13+0=13。
5、双代号网络计划的计算工期等于计划工期时,关于关键节点和关键工作的说法正确的有( )。
A.关键工作两端节点必为关键节点
B.两端为关键节点的工作必为关键工作
C.完成节点为关键节点的工作必为关键工作
D.两端为关键节点的工作的总时差等于自由时差
E.开始节点为关键节点的工作必为关键工作
选项C错误,完成节点为关键节点的工作不一定为关键工作。
选项D正确,以关键节点为完成节点的工作,其总时差等于自由时差,因此两端为关键节点的工作的总时差等于自由时差。
选项E错误,开始节点为关键节点的工作不一定为关键工作。

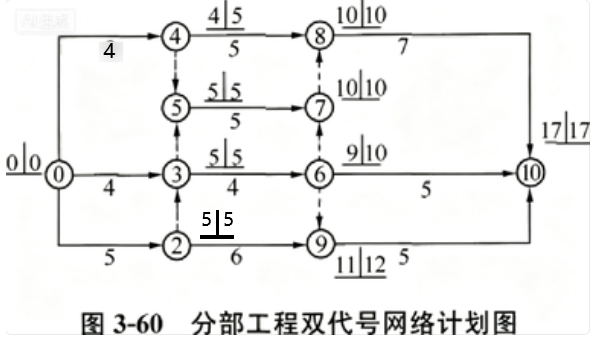

6、某分部工程双代号网络计划如图3-60所示。图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
A.工作1—3为关键工作
B.工作1—4的总时差为1
C.工作3—6的自由时差为0
D.工作4—8的自由时差为0
E.工作6—10的总时差为3
工作的自由时差等于该工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间。
选项A错误,工作1—3的总时差=5-0-4=1,所以1—3不是关键工作。
选项B正确,工作1—4的总时差=5-0-4=1。
选项C正确,工作3—6的自由时差=9-5-4=0。
选项D错误,工作4—8的自由时差=10-4-5=1。
选项E正确,工作6—10的总时差=17-9-5=3。[|||][|||][|||][|||][|||][|||]
