您现在的位置:233网校 >监理工程师 > 建设工程目标控制 > 建设工程目标控制学霸笔记

2026年监理《目标控制(土建-进度)》思维导图+巩固习题:双代号时标网络计划

作者:233网校-皮咔皮咔 2026-04-22 09:50:59

监理工程师考试教材动辄几百页,看一遍容易“前看后忘”。对于监理备考,思维导图是构建知识体系的高效工具。善用者能大幅提升复习效率,尤其在冲刺阶段,一张好的导图抵得过翻看十遍教材。

233网校已根据新教材整理2026《目标控制(土建)》各章节思维导图,重要考点一个都不落下!建议重点标注高频考点和易混淆点(用不同颜色标记),形成自己的“考点地图”效果更佳!

添加学霸君微信,获取思维导图(微信号:ks233wx8)

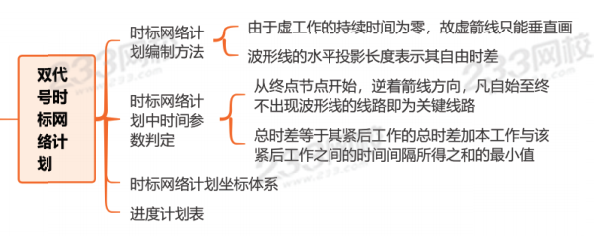

思维导图:双代号时标网络计划

配套经典习题巩固

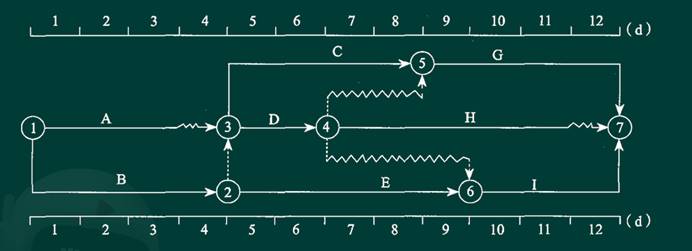

1、某工程双代号时标网络计划如下图所示,其中工作A的总时差为(  )d。

A.1

B.2

C.3

D.4

查看答案
参考答案:A
参考解析:总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值,工作A的总时差=min{1+0,1+1,1+0}=1。[|||][|||][|||][|||][|||]

2、某工程双代号时标网络计划如下图所示,工作D的总时差和自由时差分别为()。

A.均为 0周

B.1周和 0周

C.1周和 1周

D.2周和 1周

查看答案
参考答案:A
参考解析:本题考查的是时标网络计划中时间参数的判定。
工作的总时差:
(1)以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;
(2)其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。
工作 D 为关键工作,其总时差和自由时差均为 0 周。

3、某房屋建筑工程,施工总承包单位在监理工程师要求的时间内,提交了室内装饰装修工程的进度计划(单位:周),如下图所示,可知C工作的总时差为(  )周。

A.1

B.2

C.3

D.4

查看答案
参考答案:C
参考解析:本题考核的是总时差的计算。
工作的总时差是在不影响工期的前提下,该工作能够自由调度的所有时间,因此,工作的总时差即相当于是该工作所在最长工作线路的长度与工期之间的时间差。由图可知,该室内装饰装修工程的工期为15周,C工作所在最长线路为A→B→C→F→I,总长度为2+2+2+4+2=12周,因此,C工作的总时差=15-12=3周。

4、某工程双代号时标网络计划如下图所示,由此可得正确的结论有( )。

A.工作A为关键工作

B.工作B的自由时差为2天

C.工作C的总时差为零

D.工作D的最迟完成时间为第8天

E.工作E的最早开始时间为第2天

查看答案
参考答案:A,B,D
参考解析:选项C,工作C的总时差为2天;选项E,工作E的最早开始时间为第5天。

5、某工程项目时标网络图如下图所示,则(  )。

A.工作I的最早开始时间为第10天

B.工作D的总时差为3d

C.工作C的自由时差为2d

D.工作C的最迟开始时间为第2天

E.工作D的最迟完成时间为第12天

查看答案
参考答案:A,C,D
参考解析:本题考查的是时标网络计划中时间参数的判定。工作I的最早开始时间为第10天,工作D的总时差=MIN{(0+1),(4+0))=1D,工作C的自由时差为2D,工作C的最迟开始时间为第2天,工作D的最迟完成时间=9+1=10,即第10天。

6、某工程双代号时标网络计划如下图所示,该计划表明(  )。

A.工作C的自由时差为2天

B.工作E的最早开始时间为第4天

C.工作D为关键工作

D.工作H的总时差和自由时差均为零

E.工作B的最迟完成时间为第1天

查看答案
参考答案:A,C
参考解析:选项A正确,从图中可以直接看出,工作C的自由时差为2天。
选项B错误,工作E的最早开始时间为第2天
选项C正确,关键线路为A→D→G→I,所以工作D为关键工作
选项D错误,工作H的总时差为1天,自由时差为0;
选项E错误,工作B的最迟完成时间为第2天
插入模块
插入模块

温馨提示:文章由作者233网校-dengxinxin独立创作完成,未经著作权人同意禁止转载。

最近直播往期直播

下载APP看直播

考试圈子
  • 扫码加学霸君领资料

    233网校官方认证

    扫码加学霸君领资料

  • 扫码进群学习

    233网校官方认证

    扫码进群学习
