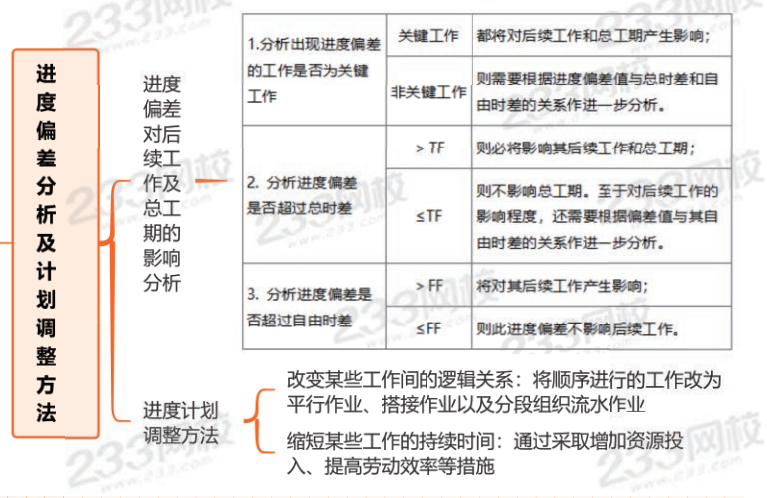

思维导图:进度偏差分析及计划调整方法

配套经典习题巩固
1、某网络计划在执行中发现B工作还需作业10天,但该工作至计划最迟完成时间尚有6天,则该工作() 。
A.正常
B.影响总工期2天
C.影响总工期4天
D.影响总工期6天
2、当某项工作进度出现偏差,为了不使总工期及后续工作受影响,在( )情况不需要调整进度计划。
A.该工作为关键工作
B.该工作为非关键工作,此偏差超过了该工作的总时差
C.该工作为非关键工作,此偏差未超过该工作的总时差,也未超过自由时差
D.该工作为非关键工作,此偏差未超过该工作的总时差,但超过了自由时差
1.如果出现进度偏差的工作位于关键线路上,即该工作为关键工作,则无论其偏差有多大,都将对后续工作和总工期产生影响(选项A),必须采取相应的调整措施;如果出现偏差的工作是非关键工作,则需要根据进度偏差值与总时差和自由时差的关系作进一步分析。
2.如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期(选项B),必须采取相应的调整措施;如果工作的进度偏差未超过该工作的总时差,则此进度偏差不影响总工期。至于对后续工作的影响程度,还需要根据偏差值与其自由时差的关系作进一步分析。
3.如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对其后续工作产生影响(选项D),此时应根据后续工作的限制条件确定调整方法;如果工作的进度偏差未超过该工作的自由时差,则此进度偏差不影响后续工作,因此,原进度计划可以不作调整(选项C)。
3、工程进度计划执行过程中,经检查发现某项工作实际进度偏差超过其自由时差,但未超过总时差,则该工作进度偏差产生的影响是( )。
A.即影响后续工作的最早开始时间,也影响总工期
B.即不影响后续工作的最早开始时间,也不影响总工期
C.影响紧后工作的最早开始时间,但不影响总工期
D.影响紧后工作的最早开始时间,也影响总工期
如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对其后续工作产生影响,此时应根据后续工作的限制条件确定调整方法;如果工作的进度偏差未超过该工作的自由时差,则此进度偏差不影响后续工作,因此,原进度计划可以不作调整。选项B错误,选项C正确
4、当工程实际进度偏差影响到后续工作、总工期而需要调整进度计划时,可采用( )等方法改变某些工作的逻辑关系。
A.增加资源投入量
B.提高劳动效率
C.将顺序进行的工作改为平行作业
D.将顺序进行的工作改为搭接作业
E.分段组织流水作业
选项AB错误,缩短某些工作的持续时间是不改变工程项目中各项工作之间的逻辑关系,而通过采取增加资源投入、提高劳动效率等措施来缩短某些工作的持续时间。
5、工程实际进度偏差影响到总工期时,可采用( )等方法调整进度计划。
A.缩短某些关键工作的持续时间
B.将顺序作业改为搭接作业
C.提高劳动效率
D.保证资源的供应
E.增加资源投入
(一)改变某些工作间的逻辑关系:例如,将顺序进行的工作改为平行作业、搭接作业以及分段组织流水作业等,都可以有效地缩短工期。
(二)缩短某些工作的持续时间:这种方法是不改变工程项目中各项工作之间的逻辑关系,而通过采取增加资源投入、提高劳动效率等措施来缩短某些工作的持续时间,使工程进度加快,以保证按计划工期完成该工程项目。这些被压缩持续时间的工作是位于关键线路和超过计划工期的非关键线路上的工作。
6、采用缩短某项工作持续时间的方法来调整建设项目进度计划,需要满足的要求有()。
A.改变非关键线路上有关工作的逻辑关系
B.优先压缩自由时差大的工作持续时间
C.有关工作的进度拖延时间不能超过总时差
D.采用增加资源投入措施
E.被压缩持续时间的工作位于超过计划工期的非关键线路上
