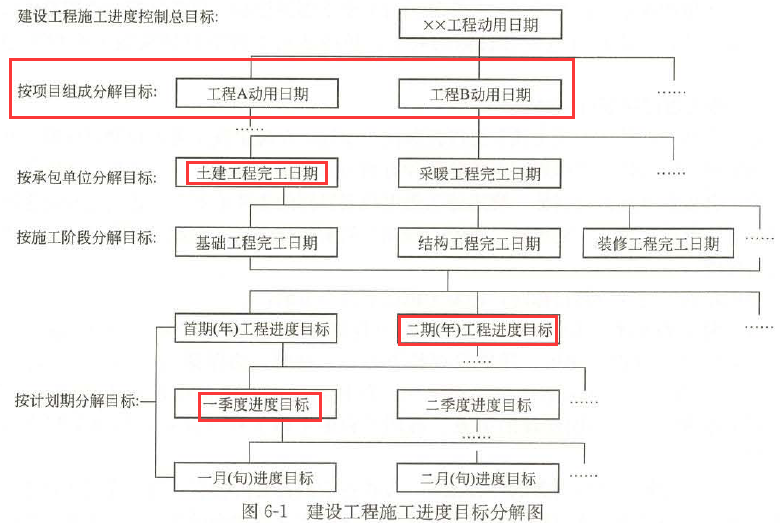

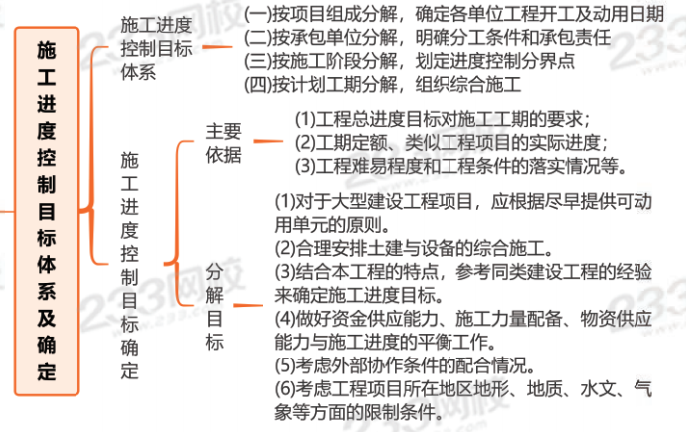

思维导图:施工进度控制目标体系及确定

配套经典习题巩固
1、为了有效地控制施工进度,要将施工进度总目标从不同角度进行层层分解,其中按项目组成分解总目标的是( )。
A.单位工程动用时间
B.土建工程完工日期
C.一季度进度目标
D.二期(年)工程进度目标
各单位工程的进度目标在工程项目建设总进度计划及建设工程年度计划中都有体现。在施工阶段应进一步明确各单位工程的开工和交工动用日期,以确保施工总进度目标的实现。

2、建设工程施工阶段进度控制的最终目的是保证工程项目按期建成交付使用。按项目组成分解,建设工程进度控制的目标是( )。
A.明确分工条件和承包责任
B.确定各单位工程开工及动用日期
C.划定进度控制分界点
D.确定年度、季度、月(或旬)工程量及形象进度
(1)按项目组成分解,确定各单位工程开工及动用日期;
(2)按承包单位分解,明确分工条件和承包责任;
(3)按施工阶段分解,划定进度控制分界点;
(4)按计划期分解,组织综合施工。
3、确定施工进度控制目标时,可将()作为主要依据。
A.工程量清单
B.工程难易程度
C.已完工程实际进度
D.单位工程施工组织设计
4、按计划工期分解施工进度控制目标时,新分解的目标可用( )表示。
A.实物工程量
B.资源消耗量
C.货币工作量
D.形象进度
E.里程碑事件
选项B错误,虽然资源消耗量也是项目管理中的一个重要指标,但它通常用于成本控制和资源调配,而不是直接用于表示进度目标。
选项E错误,里程碑事件通常是项目中的关键节点或重要事件,如开工、竣工、验收等。虽然它们对进度控制非常重要,但在这里更多是指具体的事件,而不是一种表示进度目标的方式。
5、确定建设工程施工进度分解目标时,需考虑( )。
A.合理安排土建与设备的综合施工
B.尽早提供可动用单元
C.同类工程建设经验
D.承包单位控制能力
E.外部协作条件配合情况
(1)对于大型建设工程项目,应根据尽早提供可动用单元的原则,集中力量分期分批建设,以便尽早投入使用,尽快发挥投资效益。选项B正确
(2)合理安排土建与设备的综合施工。选项A正确
(3)结合本工程的特点,参考同类建设工程的经验来确定施工进度目标。避免只按主观愿望盲目确定进度目标,从而在实施过程中造成进度失控。选项C正确
(4)做好资金供应能力、施工力量配备、物资(材料、构配件、设备)供应能力与施工进度的平衡工作,确保工程进度目标的要求而不使其落空。
(5)考虑外部协作条件的配合情况。选项E正确
(6)考虑工程项目所在地区地形、地质、水文、气象等方面的限制条件。
选项D错误,虽然承包单位的能力确实会影响工程进度,但题目要求的是“需考虑”的因素,而承包单位控制能力更多是选择承包商时的考量点,并不是直接用于确定进度分解目标的因素。
6、确定施工进度分解目标时,应考虑()。
A.工程变更
B.合理安排土建与设备的综合施工
C.确保工程质量达到设计要求
D.做好资金供应能力、施工力量配备、物资供应能力与施工进度的平衡工作
E.外部协作条件的配合情况
(1)对于大型建设工程项目,应根据尽早提供可动用单元的原则,集中力量分期分批建设,以便尽早投入使用,尽快发挥投资效益。
(2)合理安排土建与设备的综合施工。选项B正确
(3)结合本工程的特点,参考同类建设工程的经验来确定施工进度目标。避免只按主观愿望盲目确定进度目标,从而在实施过程中造成进度失控。
(4)做好资金供应能力、施工力量配备、物资(材料、构配件、设备)供应能力与施工进度的平衡工作,确保工程进度目标的要求而不使其落空。选项D正确
(5)考虑外部协作条件的配合情况。选项E正确
(6)考虑工程项目所在地区地形、地质、水文、气象等方面的限制条件。
选项A错误,工程变更是施工过程中可能遇到的问题,但它不是在确定施工进度分解目标时必须考虑的因素。
选项C错误,确保工程质量达到设计要求是施工过程中的重要目标,但不是确定施工进度分解目标时的主要考虑因素。[|||][|||][|||][|||][|||][|||]
