2026年监理《目标控制(土建-进度)》思维导图+巩固习题:施工进度控制工作流程和内容

作者:233网校-皮咔皮咔 2026-04-24 09:40:01

监理工程师考试教材动辄几百页,看一遍容易“前看后忘”。对于监理备考,思维导图是构建知识体系的高效工具。善用者能大幅提升复习效率,尤其在冲刺阶段,一张好的导图抵得过翻看十遍教材。

233网校已根据新教材整理2026《目标控制(土建)》各章节思维导图,重要考点一个都不落下!建议重点标注高频考点和易混淆点(用不同颜色标记),形成自己的“考点地图”效果更佳!

添加学霸君微信,获取思维导图(微信号:ks233wx8)

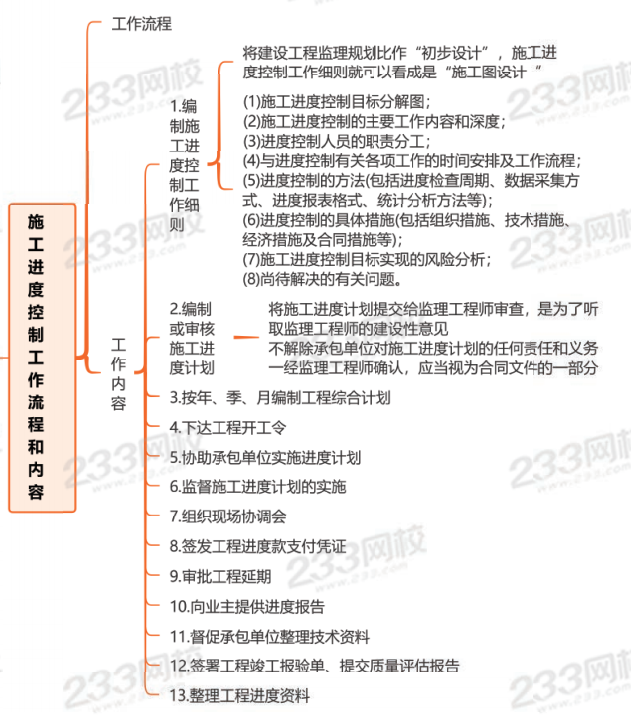

思维导图:施工进度控制工作流程和内容

配套经典习题巩固

1、某工程由于种种原因导致工程延期,下列关于工程延期处理的说法中,正确的是(  )。

A.由于承包单位以外的原因造成工程延期,承包单位无权提出延长工期的申请

B.如果承包单位提出延长工期的申请被通过,应纳入合同工期,作为合同工期的一部分

C.如果承包单位的工程延期申请得到监理工程师的批准,承包单位要赔偿由于工期延长而支付的误期损失费

D.若某项工程被批准为工程延期,业主没有必要承担由于工期延长所增加的费用

查看答案
参考答案:B
参考解析:如果由于承包单位以外的原因造成工期拖延,承包单位有权提出延长工期的申请。监理工程师应根据合同规定,审批工程延期时间。经监理工程师核实批准的工程延期时间,应纳入合同工期,作为合同工期的一部分。即新的合同工期应等于原定的合同工期加上监理工程师批准的工程延期时间。
监理工程师对于施工进度的拖延,是否批准为工程延期,对承包单位和业主都十分重要。果承包单位得到监理工程师批准的工程延期,不仅可以不赔偿由于工期延长而支付的误期损失费,而且还要由业主承担由于工期延长所增加的费用因此,监理工程师应按照合同的有关规定,公正地区分工程延误和工程延期,并合理地批准工程延期时间。

2、关于监理人审核承包单位提交的施工进度计划的说法,正确的是(  )。

A.监理人对施工进度计划的批准可以解除承包单位的部分责任

B.经监理人确认的施工进度计划应当视为合同文件的一部分

C.监理人审查施工进度计划的目的是为了确保及时向承包单位支付进度款

D.监理人审核发现施工进度计划中的问题,应及时向业主汇报

查看答案
参考答案:B
参考解析:选项A错误,监理工程师对施工进度计划的审查或批准,并不解除承包单位对施工进度计划的任何责任和义务
选项B正确,尽管承包单位向监理工程师提交施工进度计划是为了听取建设性的意见,但施工进度计划经监理工程师确认,即应当视为合同文件的一部分,它是以后处理承包单位提出的工程延期或费用索赔的一个重要依据。
选项C错误,审查施工进度计划的主要目的是为了防止承包单位计划不当,以及为承包单位保证实现合同规定的进度目标提供帮助;
选项D错误,如果监理工程师在审查施工进度计划的过程中发现问题,应及时向承包单位提出书面修改意见(也称整改通知书),并协助承包单位修改

3、监理工程师编制的施工进度控制工作细则应包含的内容是(  )。

A.施工资源需求分布图

B.施工组织总设计安排

C.施工主导作业流程安排

D.施工进度控制目标分解图

查看答案
参考答案:D
参考解析:施工进度控制工作细则其主要内容包括:
(1)施工进度控制目标分解图;选项D正确
(2)施工进度控制的主要工作内容和深度;
(3)进度控制人员的职责分工;
(4)与进度控制有关各项工作的时间安排及工作流程;
(5)进度控制的方法(包括进度检查周期、数据采集方式、进度报表格式、统计分析方法等):
(6)进度控制的具体措施(包括组织措施、技术措施、经济措施及合同措施等);
(7)施工进度控制目标实现的风险分析;
(8)尚待解决的有关问题。
选项A错误,虽然施工资源的需求是非常重要的,但它并不是施工进度控制工作细则的直接组成部分。
选项B错误,施工组织总设计通常是在更宏观的层面进行的,而施工进度控制工作细则主要是针对进度控制的具体操作细节。
选项C错误,虽然施工主导作业流程也是重要的,但它并不是施工进度控制工作细则的核心内容之一。

4、下列情况,监理工程师有必要编制进度计划的有()。

A.单位工程施工的进度计划

B.施工工期长的进度计划

C.分期分批发包又没有负责全部工程的总承包单位的施工总进度计划

D.大型建设工程的工程项目进度计划

E.采用若干个承包单位平行承包的

查看答案
参考答案:C,E
参考解析:对于大型建设工程,由于单位工程较多、施工工期长,且采用分期分批发包又没有   一个负责全部工程的总承包单位时,就需要监理工程师编制施工总进度计划;或者当建设工   程由若干个承包单位平行承包时,监理工程师也有必要编制施工总进度计划。当建设工程有   总承包单位时,监理工程师只需对总承包单位提交的施工总进度计划进行审核即可。

5、监理工程师根据承包单位和业主双方关于工程开工的准备情况,选择合适的时机发布工程开工令,并参加由业主主持召开第一次工地会议,会议内容包括()。

A.审核施工单位的施工组织设计

B.按合同规定为监理工程师提供各种条件

C.业主应按照合同规定,做好征地拆迁工作,及时提供施工用地

D.工程师审阅图纸并作出相应决策

E.业主应当完成法律及财务方面手续

查看答案
参考答案:B,C,E
参考解析: 本题考查的是建设工程施工进度控制工作内容。监理工程师根据承包单位和业主双方关于工程开工的准备情况,选择合适的时机发布工程开工令。为了检查双方的准备情况,监理工程师应参加由业主主持召开的第一次工地会议。业主应按照合同规定,做好征地拆迁工作,及时提供施工用地。同时,还应当完成法律及财务方面的手续,以便能及时向承包单位支付工程预付款。承包单位应当将开工所需要的人力.材料及设备准备好,同时还要按合同规定为监理工程师提供各种条件。

6、施工进度控制工作细则是由监理工程师编制的更具有实施性和操作性的监理业务文件,其主要内容包括(  )。

A.施工进度控制的主要工作内容

B.进度控制人员的职责分工

C.工程进度款的支付时间与方式

D.业主提供施工条件的进度协调程序

E.施工进度控制目标实现的风险分析

查看答案
参考答案:A,B,E
参考解析:编制施工进度控制工作细则,其主要内容包括:
(1)施工进度控制目标分解图;
(2)施工进度控制的主要工作内容和深度;
(3)进度控制人员的职责分工
(4)与进度控制有关各项工作的时间安排及工作流程;
(5)进度控制的方法(包括进度检查周期、数据采集方式、进度报表格式、统计分析方法等);
(6)进度控制的具体措施(包括组织措施、技术措施、经济措施及合同措施等);
(7)施工进度控制目标实现的风险分析
(8)尚待解决的有关问题。
选项C,工程进度款的支付时间与方式属于投资控制。选项D为了迷惑正确选项所用的,无实际意义。
