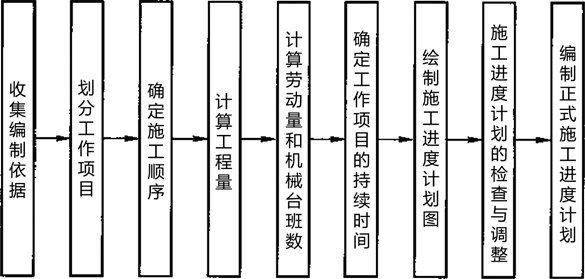

1、在单位工程施工进度计划编制过程中,需要在计算劳动量和机械台班数之前完成的工作是(  )。

A.计算工程量

B.施工进度计划的检查与调整

C.确定工作项目的持续时间

D.编制资源供应计划

查看答案
参考答案:A

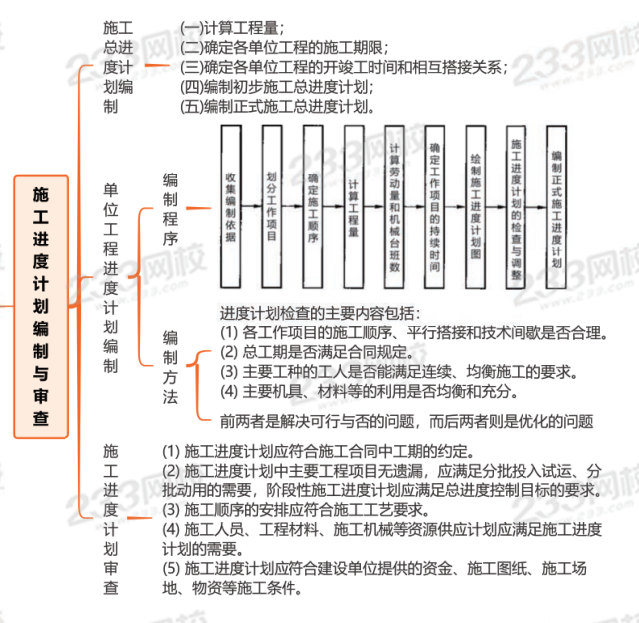

参考解析:单位工程施工进度计划的编制程序:
[|||][|||][|||][|||][|||]

2、某分项工程实物工程量为25000m3,该分项工程人工产量定额为50m3/工日,计划每天安排2班次、每班次10人完成该分项工程,则其持续时间为(  )天。

A.10

B.25

C.40

D.50

查看答案
参考答案:B
参考解析:分项工程的持续时间D=P/(R·B),P=Q/S。式中,Q——工作项目的工程量,S——工作项目所采用的人工产量定额。题中分项工程的持续时间一25000/50/(2×10)一25(天)。

3、施工总进度计划的编制步骤包括:①确定各单位工程的开竣工时间和相互搭接关系;②编制初步施工总进度计划; ③确定各单位工程的施工期限;④编制正式施工总进度计划; ⑤计算工程量。正确的步骤是(  )。

A.⑤③①②④

B.①②③⑤④

C.①⑤③②④

D.③⑤①④②

查看答案
参考答案:A
参考解析:施工总进度计划的编制步骤和方法如下:(一)计算工程量;(二)确定各单位工程的施工期限;(三)确定各单位工程的开竣工时间和相互搭接关系;(四)编制初步施工总进度计划;(五)编制正式施工总进度计划。

4、项目监理机构对施工进度计划审核的主要内容有(  )。

A.施工进度计划应符合施工合同中工期的约定

B.对施工进度计划执行情况的检查应符合动态要求

C.施工顺序的安排应符合施工工艺要求

D.施工人员、工程材料、施工机械等资源供应计划应满足施工进度计划的需要

E.施工进度计划应符合建设单位提供的资金、施工图纸等施工条件

查看答案
参考答案:A,C,D,E
参考解析:在工程项目开工前,项目监理机构应审查施工单位报审的施工总进度计划和阶段性施工进度计划,提出审查意见,并应由总监理工程师审核后报建设单位。
施工进度计划审查应包括下列基本内容:
(1)施工进度计划应符合施工合同中工期的约定。选项A正确
(2)施工进度计划中主要工程项目无遗漏,应满足分批投入试运、分批动用的需要,阶段性施工进度计划应满足总进度控制目标的要求。
(3)施工顺序的安排应符合施工工艺要求。选项C正确
(4)施工人员、工程材料、施工机械等资源供应计划应满足施工进度计划的需要。选项D正确
(5)施工进度计划应符合建设单位提供的资金、施工图纸、施工场地、物资等施工条件。选项E正确
题干是对施工进度计划编制之后的审核,选项B是施工进度实施过程中的检查,不符合题意,故不选。

5、单位工程施工进度计划编制的依据有()。

A.施工总进度计划

B.合同工期或定额工期

C.分部工程施工方案

D.气象资料

E.施工现场条件

查看答案
参考答案:A,B,D,E
参考解析:单位工程施工进度计划是在既定施工方案的基础上,根据规定的工期和各种资源供应条件,对单位工程中的各分部分项工程的施工顺序、施工起止时间及衔接关系进行合理安排的计划。其编制的主要依据有:施工总进度计划;单位工程施工方案;合同工期或定额工期;施工定额;施工图和施工预算;施工现场条件;资源供应条件;气象资料等。选项ABDE正确
选项C错误,分部工程施工方案虽然对单位工程施工进度计划有影响,但它不是直接的编制依据。[|||][|||][|||][|||][|||][|||]

6、在多层混合结构住宅建筑工程施工进度计划的划分工作项目中,应将(  )等施工过程列入计划之中。

A.搭脚手架

B.搅拌混凝土

C.现浇混凝土

D.预制空心板

E.空心板的运输

查看答案
参考答案:A,C
参考解析:由于单位工程中的工作项目较多,应在熟悉施工图纸的基础上,根据建筑结构特点及已确定的施工方案,按施工顺序逐项列出,以防止漏项或重项。凡是与工程对象施工直接有关的内容均应列入计划,而不属于直接施工的辅助性项目和服务性项目则不必列入。例如在多层混合结构住宅建筑工程施工进度计划中,应将主体工程中的搭脚手架,砌砖墙,现浇圈梁、大梁及板混凝土,安装预制楼板和灌缝等施工过程列入。而完成主体工程中的运转、砂浆及混凝土,搅拌混凝土和砂浆,以及楼板的预制运输等项目,既不是在建筑物上直接完成,也不占用工期,则不必列入计划之中。
