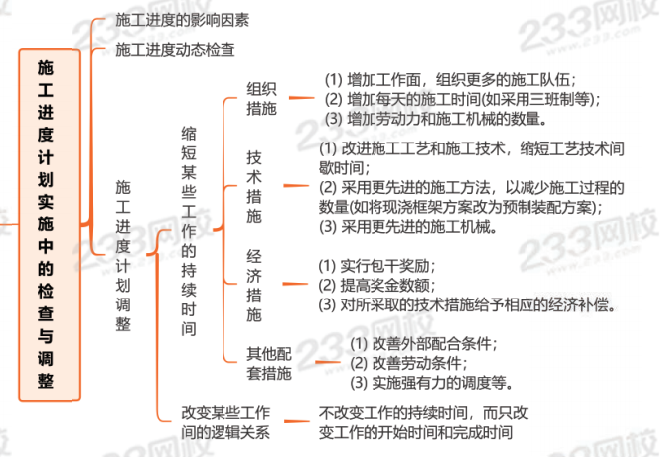

思维导图:施工进度计划实施中的检查与调整

配套经典习题巩固
1、下列施工进度计划调整措施中,属于组织措施的是()。
A.改善外部条件
B.增加工作面
C.实施强有力的施工调度
D.组织制定进度工作相关制度
(1)增加工作面,组织更多的施工队伍;选项B正确
(2)增加每天的施工时间(如采用三班制等);
(3)增加劳动力和施工机械的数量。
选项A错误,改善外部配合条件属于其他配套措施.
选项C错误,实施强有力的施工调度属于其他配套措施.
选项D错误,组织制定进度工作相关制度教材中未涉及,为干扰选项。
2、通过缩短某些工作的持续时间对施工进度计划进行调整的方法,其主要特点是( )。
A.增加网络计划中的关键线路
B.不改变工作之间的先后顺序关系
C.增加工作之间的时间间隔
D.不改变网络计划中的非关键线路
3、在不改变工作之间的先后顺序关系的同时,通过缩短关键线路上某些工作的持续时间来调整进度计划的技术措施的是()。
A.增加工作面,组织更多的施工队伍
B.对所采取的技术措施给予经济补偿
C.采用更先进的施工方法
D.改善外部配合条件
(1)改进施工工艺和施工技术,缩短工艺技术间歇时间;
(2)采用更先进的施工方法,以减少施工过程的数量;
(3)采用更先进的施工机械。
选项A属于组织措施;选项B属于经济措施;选项D属于其他配套措施。
4、在施工进度计划调整过程中,缩短某些工作的持续时间可采取的经济措施有( )。
A.增加每天的施工时间
B.改善外部配合条件
C.实行包干奖励
D.提高奖金数额
E.实施强有力的调度
(1)实行包干奖励;
(2)提高奖金数额;
(3)对所采取的技术措施给予相应的经济补偿。
选项A属于组织时间;选项BE属于其他配套措施。
5、通过缩短某些工作的持续时间来调整施工进度计划时,可采取的技术措施有( )。
A.改进施工工艺
B.采用更先进的施工方法
C.采用更先进的施工机械
D.改善劳动条件
E.增加工作面
(1)改进施工工艺和施工技术,缩短工艺技术间歇时间;选项A正确
(2)采用更先进的施工方法,以减少施工过程的数量(如将现浇框架方案改为预制装配方案);选项B正确
(3)采用更先进的施工机械。选项C正确
选项D错误,改善劳动条件属于其他配套措施;选项E错误,增加工作面属于组织措施。
6、影响建设工程施工进度的因素主要有()。
A.承发包模式的影响
B.物资供应进度的影响
C.资金的影响
D.设计变更的影响
E.施工条件的影响
(一)工程建设相关单位的影响;
(二)物资供应进度的影响;
(三)资金的影响;
(四)设计变更的影响;
(五)施工条件的影响;
(六)各种风险因素的影响;
(七)承包单位自身管理水平的影响。
