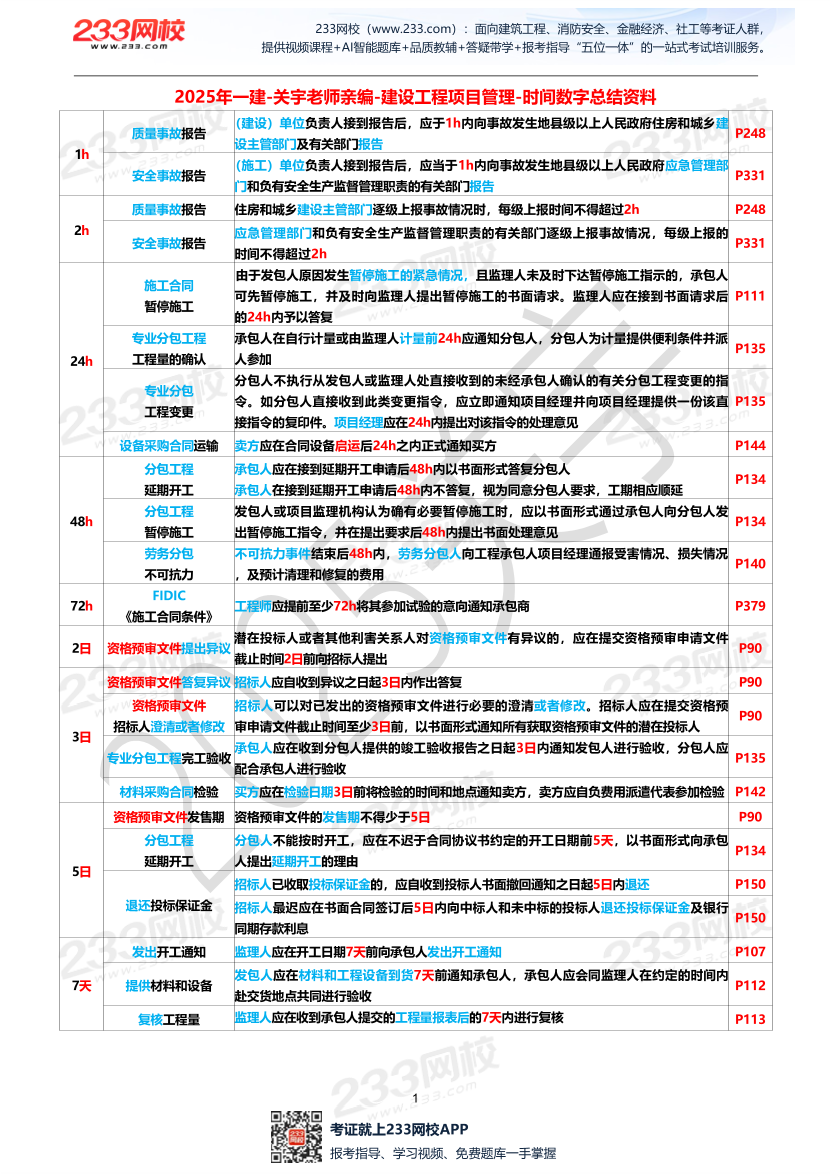

    2025年一建-关宇老师亲编-建设工程项目管理-时间数字总结资料

    1h

    质量事故报告 (建设)单位负责人接到报告后,应于1h内向事故发生地县级以上人民政府住房和城乡建

    设主管部门及有关部门报告 P248

    安全事故报告 (施工)单位负责人接到报告后,应当于1h内向事故发生地县级以上人民政府应急管理部

    门和负有安全生产监督管理职责的有关部门报告 P331

    2h

    质量事故报告 住房和城乡建设主管部门逐级上报事故情况时,每级上报时间不得超过2h P248

    安全事故报告 应急管理部门和负有安全生产监督管理职责的有关部门逐级上报事故情况,每级上报的

    时间不得超过2h P331

    24h

    施工合同

    暂停施工

    由于发包人原因发生暂停施工的紧急情况,且监理人未及时下达暂停施工指示的,承包人

    可先暂停施工,并及时向监理人提出暂停施工的书面请求。监理人应在接到书面请求后

    的24h内予以答复

    P111

    专业分包工程

    工程量的确认

    承包人在自行计量或由监理人计量前24h应通知分包人,分包人为计量提供便利条件并派

    人参加 P135

    专业分包

    工程变更

    分包人不执行从发包人或监理人处直接收到的未经承包人确认的有关分包工程变更的指

    令。如分包人直接收到此类变更指令,应立即通知项目经理并向项目经理提供一份该直

    接指令的复印件。项目经理应在24h内提出对该指令的处理意见

    P135

    设备采购合同运输 卖方应在合同设备启运后24h之内正式通知买方 P144

    48h

    分包工程

    延期开工

    承包人应在接到延期开工申请后48h内以书面形式答复分包人

    承包人在接到延期开工申请后48h内不答复,视为同意分包人要求,工期相应顺延 P134

    分包工程

    暂停施工

    发包人或项目监理机构认为确有必要暂停施工时,应以书面形式通过承包人向分包人发

    出暂停施工指令,并在提出要求后48h内提出书面处理意见 P134

    劳务分包

    不可抗力

    不可抗力事件结束后48h内,劳务分包人向工程承包人项目经理通报受害情况、损失情况

    ,及预计清理和修复的费用 P140

    72h FIDIC

    《施工合同条件》 工程师应提前至少72h将其参加试验的意向通知承包商 P379

    2日 资格预审文件提出异议 潜在投标人或者其他利害关系人对资格预审文件有异议的,应在提交资格预审申请文件

    截止时间2日前向招标人提出 P90

    3日

    资格预审文件答复异议 招标人应自收到异议之日起3日内作出答复 P90

    资格预审文件

    招标人澄清或者修改

    招标人可以对已发出的资格预审文件进行必要的澄清或者修改。招标人应在提交资格预

    审申请文件截止时间至少3日前,以书面形式通知所有获取资格预审文件的潜在投标人 P90

    专业分包工程完工验收 承包人应在收到分包人提供的竣工验收报告之日起3日内通知发包人进行验收,分包人应

    配合承包人进行验收 P135

    材料采购合同检验 买方应在检验日期3日前将检验的时间和地点通知卖方,卖方应自负费用派遣代表参加检验 P142

    5日

    资格预审文件发售期 资格预审文件的发售期不得少于5日 P90

    分包工程

    延期开工

    分包人不能按时开工,应在不迟于合同协议书约定的开工日期前5天,以书面形式向承包

    人提出延期开工的理由 P134

    退还投标保证金

    招标人已收取投标保证金的,应自收到投标人书面撤回通知之日起5日内退还 P150

    招标人最迟应在书面合同签订后5日内向中标人和未中标的投标人退还投标保证金及银行

    同期存款利息 P150

    7天

    发出开工通知 监理人应在开工日期7天前向承包人发出开工通知 P107

    提供材料和设备 发包人应在材料和工程设备到货7天前通知承包人,承包人应会同监理人在约定的时间内

    赴交货地点共同进行验收 P112

    复核工程量 监理人应在收到承包人提交的工程量报表后的7天内进行复核 P113
