一建《经济》第十四章近5年考核分值约4-6分!本文精准提炼该章6个核心高频考点,涵盖高频命题点与易错难点。备考时间紧?锁定这些精华考点,助你高效掌握经济基础,轻松拿下高分值考点!
☟☟ 加学霸君微信,进免费刷题群 ☟☟

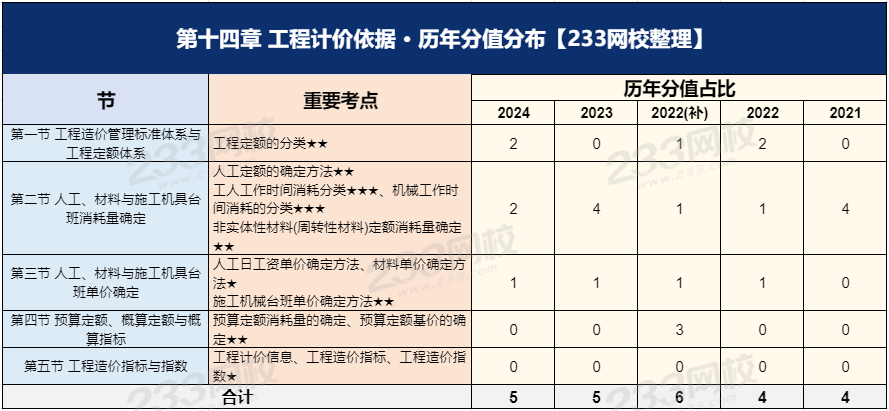

一、一建《经济》历年分值分布情况
一建《经济》第十四章共5个小节,各小节在历年考试中的分值分布和重要程度有所不同。下面为大家罗列了各节重要考点和历年分值占比等,如下表:
二、一建《经济》第十四章核心考点
考点一:工程计价定额体系
1、工程定额的分类
划分标准 | 分类 | ||||
生产要素 | 人工消耗定额 | 材料消耗定额 | 机具消耗定额 | 表现形式:时间定额、产量定额(互为倒数) | |
编制用途 | 施工定额 | 预算定额 | 概算定额 | 概算指标 | 投资估算指标 |
适用范围 | 全国统一定额 | 行业定额 | 地区统一定额 | 企业定额 | |
费用性质 | 建筑工程定额 | 设备安装工程定额 | 建筑安装工程费用定额 | 工器具定额 | 工程建设其他费用定额 |
2、施工定额、预算定额、概算定额、概算指标、投资估算指标
分类 | 施工定额 | 预算定额 | 概算定额 | 概算指标 | 投资估算指标 |
对象 | 施工过程或工序 | 分项工程或结构构件 | 扩大的分项工程或扩大的结构构件 | 单位工程 | 建设项目、单项工程、单位工程 |
用途 | 编制施工预算 | 编制施工图预算 | 编制设计概算 | 编制初步设计概算 | 编制投资估算 |
对应阶段 | 施工阶段 投标报价阶段 | 施工图设计阶段 | 扩大初步设计阶段 | 初步设计阶段 | 决策阶段 |
项目划分 | 分项最细、子目最多 | 细 | 较粗 | 粗 | 很粗 |
定额性质 | 基础性定额 企业定额 | 计价性定额 |
施工定额的作用:
Ø 施工企业编制施工组织设计和施工工作计划的依据;
Ø 组织和指挥施工生产的有效工具,企业通过下达施工任务书和限额领料单来实现组织管理和指挥施工生产;
Ø 编制施工预算,加强企业成本管理和经济核算的基础;是计算工人劳动报酬的依据。
考点二:人工定额消耗量确定
概念理解:人工定额消耗量确定的过程其实就是编制“人工消耗定额”,同理,材料定额消耗量确定以及施工机具定额台班消耗量确定也是编制相应的“材料消耗定额”与“施工机具消耗定额”。定额编制好以后,再用于编制造价文件。
所以本章内容其实主要是介绍定额本身如何编制。第15章则是介绍如何运用定额编制“设计概算”与“施工图预算”。注意前后章节的逻辑学习。
1、人工定额的确定方法
技术测定法 | 根据生产技术和施工组织条件,采用测时法、写实记录法、工作日写实法,测出各工序的工时消耗等资料,进行科学分析,编制人工定额的方法 |
统计分析法 | 根据过去统计资料,结合当前施工情况。简单易行,适用于施工条件正常、产品稳定、工序重复量大和统计工作制度健全的施工过程 |
比较类推法 | 对于同类型产品规格多,工序重复、工作量小的施工过程,以同类型工序和同类产品的实耗工时为标准类推 |
经验估计法 | 根据工作经验,通过调查、讨论和分析制定定额的方法。通常作为一次性定额使用 |

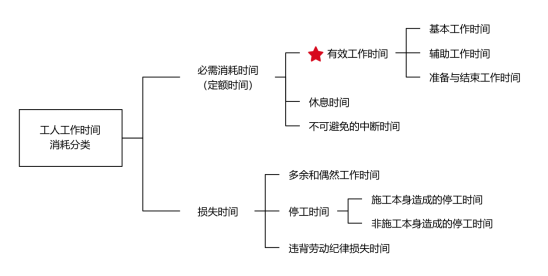

2、工人工作时间消耗分类
编制人工定额的主要工作包括拟定正常的施工作业条件和测定定额时间。拟定定额时间的前提是对工人工作时间按其消耗性质进行分类。
必需消耗的时间:工人在正常施工条件下,完成一定合格产品所消耗的时间,是制定定额的主要依据(定额时间) | 有效工作时间:与产品生产直接有关的时间消耗 | 基本工作时间:工人完成能生产一定产品的施工工艺过程所消耗的时间。其长短和工作量大小成正比; |
辅助工作时间:为保证基本工作顺利完成所消耗的时间,其长短与工作量大小有关 | ||
准备与结束工作时间:执行任务前或任务完成后所消耗的工作时间 | ||
休息时间:工人为了恢复体力所必需的短暂休息和生理需要的时间消耗 | ||
不可避免中断时间:由于施工工艺特点引起的工作中断所必需的时间 举例:安装工等待起重机吊预制构件的时间 | ||
损失时间:与产品生产无关,而与施工组织和技术上的缺点有关,与工人的个人过失或某些偶然因素有关的时间消耗 | 多余和偶然工作时间 | 多余工作时间:工人进行任务以外的工作而又不能增加产品数量的工作时间,一般由于人为差错引起,不应计入定额时间中 |
偶然工作时间:工人进行任务以外的工作,但能够获得一定产品的工作时间,拟定定额时要适当考虑它的影响。如抹灰工不得不补上偶然遗漏的墙洞 | ||
停工时间:工作班内停止工作造成的时间损失 | 施工本身造成的停工时间:由于施工组织不善、材料供应不及时、工作面准备工作做得不好、工作地点组织不良等。定额不考虑 | |
非施工本身造成的停工时间:由于水源、电源中断引起的停工时间,在定额给予合理的考虑 | ||
违背劳动纪律损失时间:迟到、早退、擅自离岗、办私事、聊天 |
3、人工定额的表现形式
可分为时间定额和产量定额两种表现形式。时间定额与产量定额互为倒数。
考点三:施工机具定额台班消耗量确定
施工机械工作时间消耗的分类
考点四:材料定额消耗量的确定
施工中的材料可分为实体材料和非实体材料两类。实体材料是指直接构成工程实体的材料,包括工程直接性材料和辅助材料。非实体材料(周转性材料,如模板、脚手架、支撑等)。
1、实体性材料定额消耗量确定方法
理论计算法 | 根据设计、施工验收规范和材料规格等,从理论上计算材料的净用量 |
实验室试验法 | 用于编制材料净用量定额 缺点:无法估计现场因素对材料消耗量影响 |
现场技术测定法 | 又称观测法。适用于确定材料损耗量(通过现场观察,可以区分出哪些是可以避免的损耗) |
现场统计法 | 以统计资料为基础,经过整理分析,获得材料消耗的数据 |
施工中材料的消耗可分为必需的材料消耗和损失的材料两类性质。
必需消耗的材料包括:直接用于建筑和安装工程的材料净用量、不可避免的施工废料、不可避免的材料损耗。
2、非实体性材料(周转性材料)定额消耗量确定
有关因素 | (1)第一次制造时的材料消耗(一次使用量);(2)每周转使用一次材料的损耗(第二次使用时需补充);(3)周转使用次数;(4)最终回收及其回收折价 | |
周转使用量计算 | 现浇构件模板用量计算 | 一次使用量=净用量×(1+操作损耗率); 补损量=一次使用量×(周转次数-1)×补损率 摊销量=周转使用量-回收量×回收折价率 |
预制构件模板用量计算 | 摊销量=一次使用量÷周转次数 |
考点五:材料单价与施工机械折旧费计算
材料单价的计算在第13章建筑安装工程费中的“材料费”有详细介绍。
施工机械折旧费计算在第7章有详细介绍。
考点六:预算定额及其基价
1、预算定额的作用及编制原则
作用 | (1)编制施工图预算、确定建筑安装工程造价的基础 (2)预算定额是编制最高投标限价的基础 (3)预算定额是编制施工组织设计、进行经济分析的依据 (4)预算定额是编制概算定额的基础 |
编制原则 | (1)按社会平均水平确定预算定额的原则 (2)简明适用的原则 |
2、预算定额消耗量的确定
人工消耗量指标 | (1)基本用工:主要用工量 (2)其他用工:辅助基本用工 ①超运距用工 ②辅助用工:材料现场加工的用工,如筛砂子、淋石灰膏 ③人工幅度差用工:定额中未包括,而一般正常施工情况下又不可避免的一些零星用工。如:水电维修用工;工序搭接及交叉、配合中不可避免的停歇;验收影响的操作时间;转移操作地点影响的;工种交叉不可避免的用工 人工幅度差用工数量=∑(基本用工+超运距用工+辅助用工)×人工幅度差系数 |
材料耗用量指标 | 材料耗用量指标是在节约和合理使用材料的条件下,生产单位合格产品所必须消耗的一定品种规格的材料、燃料、半成品或配件数量标准 |
机械台班消耗指标 | 预算定额中的施工机械消耗指标,是以台班为单位进行计算,每一台班为8小时工作制 |
3、预算定额基价
(1)预算定额基价就是预算定额分项工程或定额子目的单价,只包括人工费、材料费和施工机具使用费,即工料单价。
(2)预算定额基价的编制本质上是编制人、材、机的消耗量和人、材、机的单价的综合过程。
(3)预算定额基价一般通过编制单位估价表来确定单价,用于直接编制施工图预算。
2025年一级建造师四色笔记全新升级上线,助你锁定核心考点,短时冲刺及格线!
四色笔记的诞生,正是为了解决大家的备考痛点!
🔴红色高频考点→命题组出题范围
🟢绿色易错易混→考场陷阱先预防
🔵蓝色数字计算→关键数据不遗忘
🟣紫色技巧口诀→应试加分有锦囊
拿到四色笔记后,建议你这样复习:
一轮:全面铺开,用四色标记,搭建知识框架。
二轮:聚焦重点,强化红绿蓝紫,攻克薄弱环节。
三轮:查漏补缺,巩固四色要点,从容应对考试。
立即行动,抢占备考先机!
9月份,我们顶峰相见!
