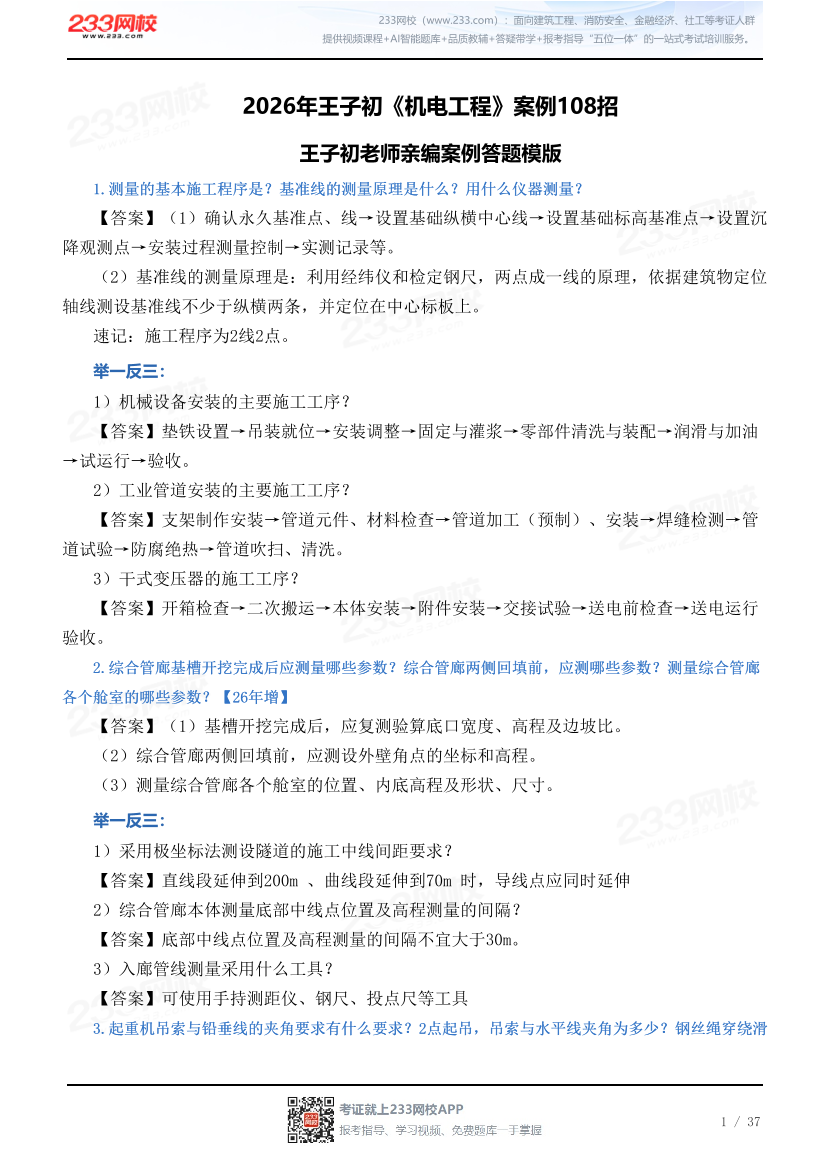

2026年王子初《机电工程》案例108招
王子初老师亲编案例答题模版
1.测量的基本施工程序是?基准线的测量原理是什么?用什么仪器测量?
【答案】(1)确认永久基准点、线→设置基础纵横中心线→设置基础标高基准点→设置沉
降观测点→安装过程测量控制→实测记录等。
(2)基准线的测量原理是:利用经纬仪和检定钢尺,两点成一线的原理,依据建筑物定位
轴线测设基准线不少于纵横两条,并定位在中心标板上。
速记:施工程序为2线2点。
举一反三:
1)机械设备安装的主要施工工序?
【答案】垫铁设置→吊装就位→安装调整→固定与灌浆→零部件清洗与装配→润滑与加油
→试运行→验收。
2)工业管道安装的主要施工工序?
【答案】支架制作安装→管道元件、材料检查→管道加工(预制)、安装→焊缝检测→管
道试验→防腐绝热→管道吹扫、清洗。
3)干式变压器的施工工序?
【答案】开箱检查→二次搬运→本体安装→附件安装→交接试验→送电前检查→送电运行
验收。
2.综合管廊基槽开挖完成后应测量哪些参数?综合管廊两侧回填前,应测哪些参数?测量综合管廊
各个舱室的哪些参数?【26年增】
【答案】(1)基槽开挖完成后,应复测验算底口宽度、高程及边坡比。
(2)综合管廊两侧回填前,应测设外壁角点的坐标和高程。
(3)测量综合管廊各个舱室的位置、内底高程及形状、尺寸。
举一反三:
1)采用极坐标法测设隧道的施工中线间距要求?
【答案】直线段延伸到200m 、曲线段延伸到70m 时,导线点应同时延伸
2)综合管廊本体测量底部中线点位置及高程测量的间隔?
【答案】底部中线点位置及高程测量的间隔不宜大于30m。
3)入廊管线测量采用什么工具?
【答案】可使用手持测距仪、钢尺、投点尺等工具
3.起重机吊索与铅垂线的夹角要求有什么要求?2点起吊,吊索与水平线夹角为多少?钢丝绳穿绕滑
