临考必看!2020一建《市政》多项选择题考点突击

作者:233网校-正思齐 2020-09-14 10:23:00
导读:一级建造师《市政公用工程管理与实务》高含金量考题突击卷(一)所涉及的多项选择题考点进行梳理及汇编。

2020年一级建造师临考在即,233网校凌平平老师讲解的2套一级建造师《市政公用工程管理与实务》高含金量考题突击卷已经上线,该试题是对考试方向及趋势进行预测。本文对考题突击卷(一)所涉及的多项选择题考点进行梳理及汇编,以帮助各位学员进行巩固及记忆。以下是相关考点具体内容:

1、在半刚性基层上铺筑面层时,城市主干路、快速路应适当加厚面层设置土工合成材料设置应力消减层以减轻反射裂缝。

2、沥青混合料面层施工质量验收主控项目:原材料、压实度、面层厚度、弯沉值

3、一级基坑工程监测项目中的应测项目

【3】(坡)顶水平位移、围护墙深层水平位移、土体深层水平位移;

【3】墙(坡)顶竖向位移、立柱竖向位移、墙后地表竖向位移;

【3】周围建(构)筑倾斜、周围建(构)筑裂缝、周围地下管线变形

【1】支撑内力

【1】锚杆、土钉拉力

【1】地下水位

4、成桩方式与适用条件表

成桩方式与设备

适用土质条件

泥浆护壁成孔桩

正循环回转钻

黏性土、粉砂、细砂、中砂、粗砂、含少量砾石、卵石(含量少20%)的土、软岩

反循环回转钻

黏性土、砂类土、含少量砾石、卵石(含量少于20%,粒径小于钻杆内径2/3)的土

冲击钻

黏性土、粉土、砂土、填土、碎石土及风化岩层

旋挖钻

黏性土、淤泥、淤泥质土及砂土

潜水钻

粘性土、粉土、砂、填土、碎石、风化岩

干作业成孔桩

冲抓钻

地下水位以上的黏性土、砂土及人工填土非密实的碎石类土、强风化岩

长螺旋钻孔

地下水位以上的坚硬、硬塑的黏性土及中密以上的砂土风化岩层

钻孔扩底

地下水位以上的黏性土、黄土及人工填土

人工挖孔

桩端持力层为埋深不超过20m的中、低压缩性黏性土、粉土、砂土和碎石类土

沉管

成孔桩

夯扩

黏性土、粉土和砂土

振动

地下水位以上的黏性土、黄土碎石土及风化岩

爆破成孔

适用土质条件

注:①当用于深孔时,需用泥浆护壁,成为湿作业;全套管钻机为干孔作业。

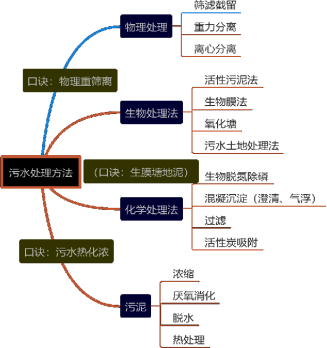

5、污水处理方法与工艺

(1)处理方法可根据水质类型分为物理处理法、生物处理法、污水处理产生的污泥处置及化学处理法,还可根据处理程度分为一级处理、二级处理及三级处理等工艺流程。

1)物理处理方法是利用物理作用分离和去除污水中污染物质的方法。常用方法有筛滤截留、重力分离、离心分离等,相应处理设备主要有格栅、沉砂池、沉淀池及离心机等。

2)生物处理法是利用微生物的代谢作用,去除污水中有机物质的方法。常用的有活性污泥法、生物膜法等,还有氧化塘污水土地处理法

3)化学处理法,用于城市污水处理,混凝法类同于城市给水处理。

(2)污泥需处理才能防止二次污染,其处置方法常有浓缩、厌氧消化、脱水热处理等。


6、燃气管道采用水平定向钻法施工时,回拖过程中应有发送装置,避免管段与地面直接接触和减小摩擦力;发送装置可采用水力发送沟滚筒管架发送道

7、生活垃圾填埋场泥质防渗层质量控制要点

(1) 施工队伍的资质与业绩;

(2) 膨润土进货质量:

应采用材料招标方法选择供货商,审核生产厂家的资质,核验产品出厂三证(产品合格证、产品说明书、产品试验报告单);

(3) 膨润土掺加量的确定;

(4) 拌合均匀度、含水量及碾压压实度;

(5) 质量检验:检验项目包括压实度试验和渗水试验两项。

8、根据地层条件和加固要求,深孔注浆可采取前进式分段注浆、后退式分段注浆等方法。

9、预应力混凝土连续梁,悬臂浇筑段前端底板和桥面标高的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前段标高时应考虑:

(1)挂篮前端的垂直变形值

(2)预拱度设置;

(3)施工中已浇段的实际标高

(4)温度影响。

  因此,施工过程中的监测项目为前三项;必要时结构物的变形值、应力也应进行监测,保证结构的强度和稳定。


10、投标人对招标文件中所列项目,可根据企业自身特点工程实际情况结合施工组织设计对招标人所列的措施项目作适当的增减。
