2015年一级建造师考试公路工程每日一练(10月21日)
1、下列预应力张拉要求中,错误的有( )
A.有几套张拉设备时,可根据现场情况随机组合使用
B.进行张拉作业前,必须对千斤顶进行标定
C.当梁体混凝土强度达到设计规定的张拉强度时,方可进行张拉
D.预应力张拉以张拉力控制为主
2、石质路堑爆破采用预裂爆破时,炮眼的形式为( )
A.梅花型
B.方格型
C.一字型
D.整体性
3、下列选项中属于收费制方式的是( )。
A.人工收费
B.半自动收费
C.封闭式收费
D.全自动收费
4、 柱板式锚杆挡土墙墙后的土压力传递顺序,正确的是( )。
A.墙后的土压力→锚杆→挡土板
B.墙后的土压力→挡土板→锚杆
C.墙后的土压力→挡土板→肋柱→锚杆
D.墙后的土压力→肋柱→挡土板→锚杆
5、软土地基一般具备的工程特性是( )。
A.抗剪强度高
B.无侧限抗压强度低
C.流变性差
D.压缩性低
多项选择题
6、 根据《公路水运工程施工安全标准化指南》,路基工程中属于超过一定规模危险性较大的分部分项工程有( )。
A.深度≥2m的基坑(槽)的土(石)方开挖
B.存在有毒有害气体分布的基坑(槽)的土方开挖
C.滑坡量大于105m3的中型以上滑坡体
D.高度≥20m的土质边坡
E.高度≥25m的岩质边坡
简答题
7、某施工单位承接了某高速公路路基H 合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20+300~K20+520 为石质路堑。该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。要求路堑采用钻爆开挖,爆破石渣允许直径为30cm,对开挖石渣尽可能提高利用率。
施工单位编制的爆破设计方案摘要如下:
(1)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮,烘膛炮等方法。
(2)采用直径8cm 的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。
(3)爆破顺序采用从上至下的分台阶,顺路线方向纵向推进爆破,控制爆破深度不超过10m,纵向每40~50m 为一个单元,边坡和主体采用微差爆破一次性完成。
(4)边坡预裂爆破孔间距为1m,采用“方格型”布置,按水平方向控制炮杆位置,路基主体内炮孔间距4m,采用“梅花型”均匀布置。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m 的规定,将安全距离设为200m,并布置警戒线。爆破结束后,未出现安全事故。
K20+300~K20+520 段需开挖石方140000㎡,采用2 台装载机(每台作业率720㎡/台班)和6 台自卸汽车(每台作业率300㎡/台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。
施工完成后,对路基工程进行了质量检验,其中针对K20+300~K20+520 路段,实测了纵断高程、中线偏位、宽度、横坡。
【问题】
1.指出并改正爆破设计方案中的错误之处。
2.施工单位确定爆破安全距离的做法是否恰当?说明理由。
3.在不考虑加班的情况下,K20+300~K20+520 路段石方调运工作需要多少天?(列式计算)
4.K20+300~K20+520 段路基施工的质量检验,还应实测哪些项目?
8、1.背景材料:
某施工单位承接了一4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。

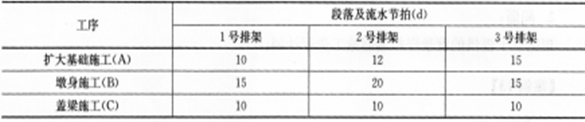

在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1〜3号排架组织流水施工,各段流水节拍见下表:注:表中排架由基础、墩身和盖梁三部分组成。
事件1:由于业主大型安装设备的进场,业主委托承包商对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件3:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10d开始,承包商拟就此向业主提出工期和费用索赔。
2.问题:
(1)计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
(2)事件2中,隐蔽工程的检査验收项目是否完善?说明理由。并指出检査方式的错误之处。
(3)针对事件3,承包商是否可以提出工期和费用索赔?说明理由。
9、 背景资料
某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:石灰岩、页岩、泥灰岩,局部夹有煤层,该隧道穿越一向斜构造。隧道进出口围岩为V级,洞内Ⅲ级和Ⅳ级呈间隔分布,局部为V级。其中左线隧道进口桩号为K17+260,设计控制标高为230. 0m,隧道出口桩号为K18+070,设计控制标高为230. 0m。
中标单位的投标文件中工程量清单摘录如下:
|
清单编号 |
工程项目 |
单位 |
数量 |
单价(元) |
合计(元) |
|
102-2 |
工程一切险及第三者责任险 |
项 |
1 |
300000 |
300000 |
|
102-3 |
安全及文明施工措施费 |
项 |
1 |
A |
A |
|
104 |
临时设施费(费率2%) |
项 |
1 |
221356 |
221356 |
|
…… |
…… |
…… |
…… |
…… |
…… |
|
502-1-a |
洞口开挖土方 |
m³ |
3132 |
16.68 |
52241.76 |
|
502-1-b |
洞口开挖石方 |
m³ |
452 |
53.15 |
24023.8 |
|
502-3-a |
洞口C25混凝土护围墙 |
m³ |
168 |
800 |
134400 |
|
503-1 |
洞身Ⅳ类围岩开挖 |
m³ |
71250 |
81.58 |
5812575 |
|
503-2 |
Φ22锚杆超前支护 |
m |
10500 |
B |
426930 |
|
503-3 |
洞身C20喷射混凝土 |
m³ |
3250 |
645.55 |
2098037.5 |
|
504-2-n |
C25仰拱防水混凝土 |
m³ |
5078 |
329.50 |
1673201 |
|
508-1 |
监控量测 |
项 |
1 |
500000 |
500000 |
|
|
500章小计 |
元 |
|
|
10721409.06 |
