233У- һʦһʦ

您现在的位置:233网校 >> 一级建造师 >> 水利水电工程 >> 文章内容

2015年一级建造师考试水利水电工程每日一练(11月29日)

2015年11月29日来源:233网校网校课程 在线题库评论
导读:
在线测试本批《每日一练》试题,可查看答案及解析,并保留做题记录 >> 在线做题

单位工程名称

/

工序编号

/

分部工程名称

涵洞工程

施工单位

/

单元工程名称、部位

第5单元

施工日期

/

项次

检验项目

质量标准

检查(测)记录

合格数

合格率

B

2

搭接长度

金属止水片

≥20mm,双面焊接

15、20、23、25

3

75%

橡胶、PVC
止水带

≥100mm

85、95、100、  105、105、110、120、115

6

75%

金属止水片与PVC止水带接头栓接长度

≥350mm(螺栓栓接法)

/

/

/

单位工程名称

/

工序编号

/

分部工程名称

涵洞工程

施工单位

/

单元工程名称、部位

第5单元

施工日期

/

项次

检验项目

质量标准

检查(测)记录

合格数

合格率

B

3

片(带)中心线与接缝中心线安装偏差

允许偏差±5mm

3.0、3.5、4.0

3

100%

施工单位意见

A 检验结果 C 符合本标准的要求;B 逐项检验点合格率 D ,且不合格点不集中分布。工序质量等级评定为:E
XX年XX月XX日

监理单位复核意见

/

问题:根据《水利水电工程单元工程施工质量验收评定标准-混凝土工程》(SL632-2012),指出表中A、B、C、D、E所代表的名称或数据。

7、工程单价调整适用的原则是什么?

8、 背景资料

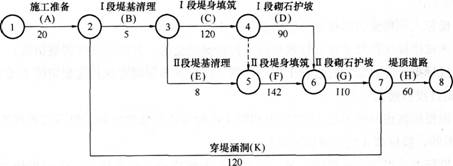

发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个施工段组织流水施工,初始施工进度计划如下图(单位:天)。

在工程施工过程中发生如下事件:
事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“工堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。
事件2:在进行第Ⅱ段堤基清理过程中发现蚁穴和大量白蚁,施工单位按程序进行了上报。经相关单位研究,确定采用灌浆处理方案,增加费用10万元。施工单位因不具备灌浆施工能力,就自行分包给有相应资质的分包单位,但未与分包单位签订分包合同。灌浆工作从第Ⅱ段堤基清理完成开始,到堤顶道路施工前结束,工作持续时间20天。
事件3:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5天完成。
事件4:工段砌石护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,返工处理,D工作推迟3天完成。
事件5:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“I段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。
问题
1.根据事件1和事件2,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示)。
2.事件2中,除建设单位、监理单位、施工单位之外,“相关单位”还应包括哪些?对于分包工作,指出施工单位的不妥之处,简要说明正确做法。
3.分别指出事件3、事件4的责任方,分析对工期的影响及可获得工期补偿的天数。
4.根据事件5,分别指出第225天末G、C、K工作已完成多少天工程量,及其对工期有何影响(假定各工作匀速施工)?


9、 背景资料
某施工企业与某地方县政府签订了一个BT项目,该项目为一总装机容量2.5MW的水电站,该工程由某地方负责初步设计审批后,由某施工企业与某县政府共同组建项目法人开展建设,两年后该工程已具备竣工验收条件,并依据《水电工程验收管理办法》(国能新能[2011]263号)开展相关验收工作。工程建设过程中发生如下事件:
