2026年二级建造师《建筑工程管理与实务》计算考点

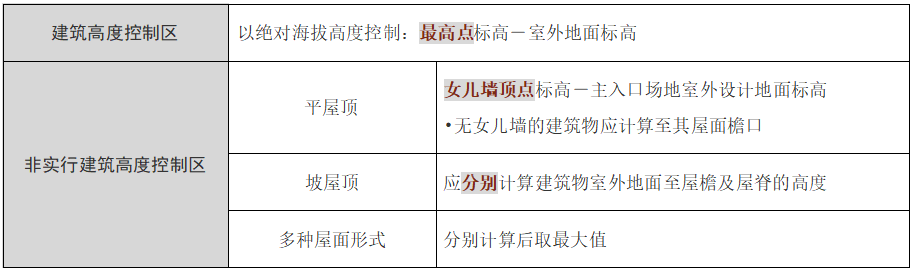

考点 1、建筑高度的计算

考点 2、有较高要求的抗震结构适用的钢筋:在牌号后加 E(HRB400E、HRBF400E)。其除满足强度标准值要求外,还应满足以下的要求:

①抗拉强度实测值与屈服强度实测值的比值不应小于 1.25

②屈服强度实测值与屈服强度标准值的比值不应大于 1.30

③最大力总延伸率实测值不应小于 9%

考点 3、砂率是指混凝土中的质量占砂、石总质量的百分率。

考点 4、砂浆强度判定

①立方体试件以三个为一组进行评定,以三个试件测值的算术平均值作为该组试件的砂浆立方体试件抗压强度平 均值。

②三个测值的最大值或最小值中如有一个与中间值的差值超过中间值的 15%时,则把最大值及最小值一并舍去, 取中间值作为该组试件的抗压强度值;如有两个测值与中间值的差值均超过中间值的 15%时,则该组试件的试验 结果无效。

考点 5、跨度不小于4m 的现浇钢筋混凝土梁、板,应起拱:

起拱高度=跨度*( 1/1000~3/1000)

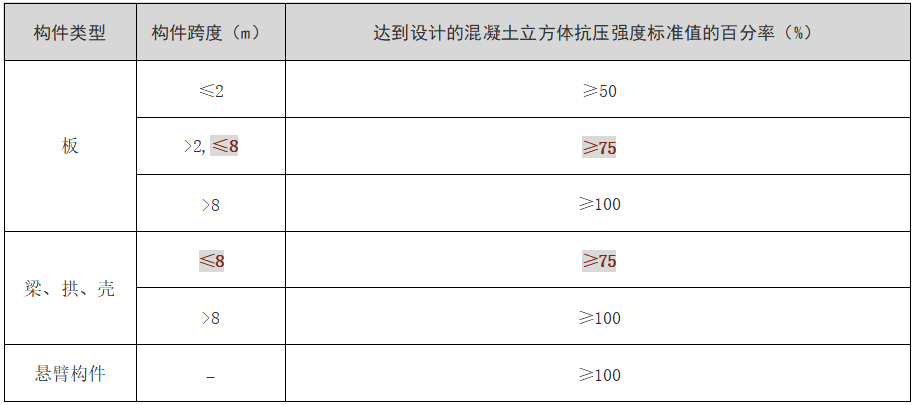

考点 6、同条件养护试件的混凝土抗压强度符合下表规定时,方可拆除底模及支架:

快拆支架体系的支架立杆间距不应大于 2m。拆模时应保留立杆并顶托支承楼板,拆模时的混凝土强度可按表取 构件跨度为 2m 的规定确定。

考点 7、砌筑砂浆试块强度验收时,同一验收批砂浆试块抗压强度平均值应大于或等于设计强度等级值的 1.10倍,同一验收批砂浆试块抗压强度的最小一组平均值应大于或等于设计强度等级值的85%,其强度才能判定为合格。

考点 8、施工临时用水计算

( 1) 总用水量(Q) 计算

①当( q1+q2+q3+q4) ≤q5 时,则 Q=q5+(q1+q2+q3+q4)/2

②当( q1+q2+q3+q4)>q5 时,则 Q=q1+q2+q3+q4

③当工地面积小于 5hm² , 而且( q1+q2+q3+q4)<q5 时,则 Q=q5

④q1 为现场施工用水量(L/s)。

q2 为施工机械用水量(L/s)。

q3 为施工现场生活用水量(L/s)。 q4 为生活区生活用水量(L/s)。

q5 为消防用水量(L/s):根据临时用房建筑面积之和,或在建单体工程体积的不同,消防栓用水量分为 10L/s、 15L/s、20L/s,根据工程实际选用,并满足《建设工程施工现场消防安全技术规范》GB50720—2011 的要求。

计算出的总用水量,还应增加 10%的漏水损失

(2)临时用水管径计算:

d——配水管直径(m)。 Q——总用水量(L/s)。

V——管网中水流速度( 1.5~2m/s)。

考点 9、工程造价=分部分项工程费+措施项目费+其他项目费+增值税

专业工程暂估价为含税价格。

增值税=(分部分项工程费+措施项目费+其他项目费-专业工程暂估价) ×增值税税率

考点 10、调值公式 :P=Po   (ao   +a1   A/Ao   +a2  B/Bo  +a3  C/Co  +a4  D/Do  )

P——工程实际结算价款。 P0——调值前工程进度款。 a0——不调值部分比重。

a1 、a2 、a3、a4——调值因素比重。

A、B、C、D——现行价格指数或价格。

A0 、B0 、C0、D0——基期价格指数或价格。

考点 11、中标单位根据成本信息和施工项目的具体情况,在施工前对成本进行估算,确定企业工程目标成本。

企业工程目标成本=工程中标价(扣除暂列金额等不属于中标单位的费用)一工程目标利润一增值税。

项目部依据与中标单位签订的项目目标责任制书和企业工程目标成本,通过采取组织、技术、经济、管理等 措施,制订出项目部工程目标成本。项目部工程目标成本通常低于企业工程目标成本。

工程目标成本降低率=(企业工程目标成本一项目部工程目标成本) ÷企业工程目标成本× 100%。

(1)工程预付款=中标合同造价×预付款比例

(2)工程备料款数额 = 年度工作量年(度施工天数(或合同造价))× 材料比重× 材料储备天数

(3)起扣点=合同造价一(预付备料款/主要材料所占比重) 【注意: 合同造价减去不属于承包商的费用, 如暂列金额】

考点 12、流水施工与网络图的计算,高频考点,几乎年年考

考点 13、因素分析法的计算【先量后价,先绝对量,后相对量】

考点 14、各项成本目标完成率核算如下:

劳动生产率=工程承包价格/工程实际耗用总工日数

单方用工=工程预计(或实际)耗用工日数/工程建筑面积

材料成本降低率=(承包价中的材料成本一实际材料成本)/承包价中的材料成本×100%

项目部工程成本降低率=(项目部工程目标成本一项目部工程实际成本) ÷项目部工程目标成本× 100%

考点 15、建筑施工安全检查评定的等级划分应符合下列规定:

(1)优良:分项检查评分表无零分,汇总表得分值应在 80 分及以上

(2)合格:分项检查评分表无零分,汇总表得分值应在 80 分以下,70 分及以上

(3)不合格:①当汇总表得分值不足 70 分时;②当有一分项检查评分表为零时。

完整版2026年二建建筑《时间、数字、计算公式大全》资料请进入二级建造师资料包下载阅读!

温馨提示:文章由作者233网校-gongfenghua独立创作完成,未经著作权人同意禁止转载。

试听更多 班级详情 立即报名
最近直播往期直播

下载APP看直播

考试圈子
  • 扫码加学霸君领资料

    233网校官方认证

    扫码加学霸君领资料

  • 扫码进群学习

    233网校官方认证

    扫码进群学习
