2026年二级建造师《市政工程工程管理与实务》时间、数字类考点
1、路基是路面结构以下的部分,包括路床、路堤和路堑。路床是路基的一部分,指路面结构层以下80cm范围内的部分。路床分为上路床(0~30cm)和下路床(30~80cm)。
2、岩石或填石路基顶面应铺设整平层。整平层可采用未筛分碎石和石屑或低剂量水泥稳定粒料,其厚度视路基顶面不平整程度而定,一般为100~150mm。
3、沥青路面垫层宜采用砂、砂砾等颗粒材料,其中小于0.075mm的颗粒含量不大于5%。
4、沥青贯入式面层宜用作城市次干路以下道路面层,其主石料层厚度应依据碎石的粒径确定,厚度不宜超过100mm。
5、沥青路面排水垫层应与边缘排水系统相连接,厚度宜大于150mm,宽度不宜小于基层底面的宽度。
6、水泥混凝土路面基层的宽度应根据混凝土面层施工方式的不同,比混凝土面层每侧至少宽出300mm(小型机具施工时)或500mm(轨模式摊铺机施工时)或650mm(滑模式摊铺机施工时)。
7、贫混凝土基层弯拉强度大于1.5MPa时,应设置与面层相对应的横向缩缝,一次摊铺宽度大于7.5m时,应设置横向缩缝。
8、水泥混凝土路面一次铺筑宽度大于4.5m时,应设置带拉杆的假缝形式的纵向缩缝,纵缝应与线路中线平行。
9、水泥混凝土路面用的粗集料的最大公称粒径,碎砾石不得大于26.5mm,碎石不得大于31.5mm,砾石不宜大于19.0mm;钢纤维混凝土粗集料最大粒径不宜大于16.0mm。
10、土的坚实系数分类

11、土的液性指数:IL<0坚硬、半坚硬状态,0≤IL<0.5硬塑状态,0.5≤IL<1.0软塑状态,IL≥1.0流塑状态。
12、路基填方段内要事先找平,当地面横向坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300mm,宽度不应小于1.0m。
13、路基填筑,每层最大压实厚度宜不大于300mm,顶面最后一层压实厚度应不小于100mm。
14、路基机械开挖时,必须避开构筑物、管线,在距管道边1m范围内应采用人工开挖;在距直埋缆线2m范围内必须采用人工开挖。
15、路堤填料粒径应不大于500mm,且宜不超过层厚的2/3。路床底面以下400mm范围内,填料粒径不得大于150mm,其中小于5mm的细料含量应不小于30%。

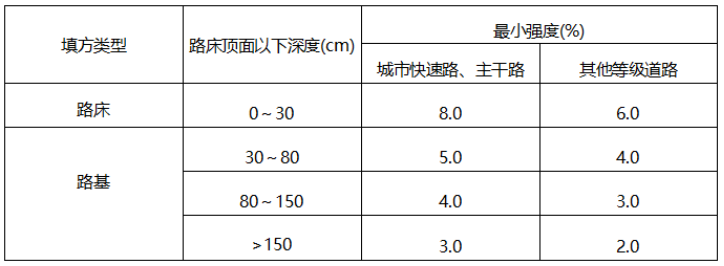

16、路基填料强度(CBR)的最小值

17、不应使用淤泥、沼泽土、泥炭土、冻土、有机土及含生活垃圾的土做路基填料,填土内不得含有草、树根等杂物,粒径超过100mm的土块应打碎。
18、路基填土宽度应比设计宽度每侧宽500mm。
19、路基下管道沟槽回填与压实:①当管道位于路基范围内时,其沟槽的回填土压实度应符合《给水排水管道工程施工及验收规范》GB50268—2008的规定且管顶以上50cm范围内应采用轻型压实机具。②当管道结构顶面至路床的覆土厚度不大于50cm时,对管道结构进行加固。③当管道结构顶面至路床的覆土厚度在50~80cm时,路基压实时应对管道结构采取保护或加固措施。
20、石灰稳定土温度低于5℃时强度几乎不增长,二灰稳定土温度低于4℃时强度几乎不增长。
21、水泥稳定土类材料自搅拌至摊铺碾压成型,不应超过3h。宜在春末和气温较高季节施工,施工气温应不低于5℃。在有冰冻的地区应在第一次重冰冻到来之前的15~30d完成施工。摊铺好的石灰稳定土应当天碾压成型,碾压时的含水率宜在最佳含水率的±2%范围内。在下层养护7d后方可摊铺上层材料。
22、二灰混合料施工期的日最低气温应在5℃以上。每层最大压实厚度为200mm,且不宜小于100mm。养护期视季节而定,常温下不宜小于7d。
23、为保证土工合成材料的整体性,当采用搭接法连接,搭接长度宜为0.3~0.9m;采用缝接法时,粘结宽度不小于50mm,粘结强度不低于土工合成材料的抗拉强度。
24、当气温在10℃及以下,风力大于5级(含5级),不应喷洒透层、粘层、封层油。
25、城市快速路、主干路宜采用两台以上摊铺机联合摊铺,其表面层宜采用多机全幅摊铺,以减少施工接缝。每台摊铺机的摊铺宽度宜小于6m。通常采用2台或多台摊铺机前后错开10~20m呈梯队方式同步摊铺,两幅之间应有30~60mm宽度的搭接,并应避开车道轮迹带,上下层搭接位置宜错开200mm以上。
26、摊铺前应提前0.5~1h预热摊铺机熨平板使其不低于100℃。
27、沥青路面压实层最大厚度不宜大于100mm,各层压实度及平整度应符合要求。
28、沥青路面接缝必须紧密、平顺。上、下层的纵缝应错开150mm(热接缝)或300~400mm(冷接缝)以上。相邻两幅及上、下层的横向接缝均应错位1m以上。应采用3m直尺检查,确保平整度达到要求。
29、热拌沥青混合料路面应待摊铺层自然降温至表面温度低于50℃后,方可开放交通。
30、改性沥青SMA混合料施工温度应经试验确定,一般情况下,摊铺温度不低于160℃。初压开始温度不低于150℃,碾压终了的表面温度应不低于90~120℃。
......
