一、单项选择题 (每题1分,共60题,共60分)

1、【过期考点】根据世界银行国际组织对工程项目总建设成本构成的规定,下列费用中,应计入间接建设成本的是()。

A.土建征购费

B.开工试车费

C.场外设施费

D.建设成本上升费

参考答案:B
参考解析:

该试题考点已过期,新版教材已不考,为保证试卷完整性,仅供考生参阅。

项目间接建设成本包括以下内容:项目管理费、开工试车费、业主的行政性费用、生产前费用、运费和保险费、税金。选项AC属于直接建设成本,选项D属于与间接建设成本并列关系。

2、 生产非标准设备所用的材料,辅助材料和加工费合计为6万元,专用工具和废品损失费为0.5万元,外购配套件费为1.5万元。若利润率为10%,增值税率为13%,设备原价按成本计算估价法确定,在不发生其他费用的情况下,该设备的增值税销项税额为()万元。

A.0.930

B.1.040

C.1.125

D.1.144

参考答案:C
参考解析:

设备的增值税销项税额={{[(材料费+加工费+辅助材料费)×(1+专用工具费率)× (1+废品损失费率)+外购配套件费]×(1+包装费率)-外购配套件费}×(1+利润率)+外购配套件费}×适用增值税率=[(6+0.5)×(1+10%)+1.5]×13%=1.125万。

因此,答案是 C. 1.125万元。

3、 关于进口设备原价消费税的计算,下列计算方式正确的是()。

A.到岸价×消费税率

B.(到岸价+关税)×消费税率

C.(到岸价+关税+消费税)×消费税率

D.(到岸价+关税+增值税)×消费税率

参考答案:C
参考解析:消费税税额=(到岸价格+关税)/(1-消费税税率)×消费税率=(到岸价+关税+消费税)×消费税率。

4、 下列费用中,属于施工企业管理费中财务费的是()。

A.财务专用工具购置费

B.预付款担保

C.审计费

D.财产保险费

参考答案:B
参考解析:

选项A错误,财务费主要是指企业为施工生产筹集资金或提供担保等所发生的各种费用,并不包括工具购置。

选项B正确,财务费,是指企业为施工生产筹集资金或提供预付款担保、履约担保、职工工资支付担保等所发生的各种费用。

选项C错误,审计费属于其他管理费的一部分,而不是财务费。

选项D错误,财产保险费:虽然涉及到了“保险费”,但这里的财产保险费也属于其他管理费中的保险费项目,而非财务费。

5、【过期考点】关于超高施工增加费计取的条件,下列说法正确的是()。

A.单层建筑檐口高超过18m,多层建筑超过6层

B.单层建筑檐口高超过18m,多层建筑超过8层

C.单层建筑檐口高超过20m,多层建筑超过6层

D.单层建筑檐口高超过20m,多层建筑超过8层

参考答案:C
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

当单层建筑物檐口高度超过20m,多层建筑物超过6层时,可计算超高施工增加费。

6、 关于建设单位以出让或转让方式取得国有土地使用权涉及的相关税费,下列说法正确的是()。

A.地上附着物补偿费应支付给农村集体经济组织

B.转让土地使用权应向土地受让者征收契税

C.转让土地如有增值,要向受让者征收土地增值税

D.土地使用者每年无需按规定的标准缴纳土地使用费

参考答案:B
参考解析:

选项A错误,如附着物产权属个人,则该项补助费付给个人。

选项B正确,有偿出让和转让使用权,要向土地受让者征收契税。

选项C错误,转让土地如有增值,要向转让者征收土地增值税。

选项D错误,土地使用者每年应按规定的标准缴纳土地使用费。

7、 下列建设项目实施过程中发生的工程咨询服务费,属于专项评价费的是()。

A.可行性研究费

B.节能评估费

C.设计评审费

D.特殊设备安全监督检验费

参考答案:B
参考解析:

专项评价费包括环境影响评价费、安全预评价费、职业病危害预评价费、地质灾害危险性评价费、水土保持评价费、压覆矿产资源评价费、节能评估费、危险与可操作性分析及安全完整性评价费以及其他专项评价费。选项B正确

工程咨询服务费包括可行性研究费、专项评价费、勘察设计费、监理费、研究试验费、特殊设备安全监督检验费、招标代理费、设计评审费、工程造价咨询费、竣工图编制费、BIM 技术服务费及其他咨询费。

选项ACD与专项评价费并列属于工程咨询服务费。

8、 某建设工程的静态投资为8000万元,其中基本预备费率为5%,项目建设前期的年限为0.5年,建设期2年,计划每年完成投资的50%。若平均投资价格上涨率为5%,则该项目建设期价差预备费为()万元。

A.610.00

B.640.50

C.822.63

D.863.76

参考答案:A
参考解析:

It——建设期中第t年的静态投资计划额,包括工程费用、工程建设其他费用及基本预备费;

f——年涨价率;m——建设前期年限(从编制估算到开工建设,单位:年)

第一年价差预备费=8000×50%【(1+5%)0.5(1+5%)0.5-1】=200万元

第二年价差预备费=8000×50%【(1+5%)0.5(1+5%)2-1(1+5%)0.5-1】=410万元

建设期价差预备费=200+410=610万元

9、 某建设项目贷款总额为3000万元,贷款年利率为10%。项目建设前期年限为1年。建设期为两年,其中第一、二年的贷款比例分别为60%和40%。贷款在年内均衡发放,建设期内只计息不付息,则该项目建设期利息为()万元。

A.498.00

B.339.00

C.249.00

D.438.00

参考答案:B
参考解析:

第一年利息=(3000×60%/2)×10%=90(万元),

第二年利息=(3000×60%+90+3000×40%/2)×10%=249(万元),

建设期利息=90+249=339(万元)。

10、 根据现行工程量清单计价标准,用工程量乘以综合单价,汇总后即可得出分部分项工程费,之后再按相应的办法计算措施项目费、其他项目费,再计算增值税并汇总后形成相应工程造价的方法称为()。

A.实物量法

B.工料单价法

C.综合单价法

D.工程单价法

参考答案:C
参考解析:

选项A错误,实物量法是依据图纸和相应计价定额的项目划分及工程量计算规则,先计算出分部分项工程量,然后套用消耗量定额计算工料机等要素的消耗量,再根据各要素的实际价格及各项费率汇总形成相应工程造价的方法。

选项B错误,工料单价法。首先依据相应计价定额的工程量计算规则计算工程量;其次依据定额的工料机消耗量和单价,计算工料单价;用工程量乘以工料单价,汇总可得分部分项工程工料机费合计;再按照相应的取费程序计算其他各项费用,汇总后形成相应工程造价。

选项C正确,综合单价法。首先依据相应工程量计算标准规定的工程量计算规则计算工程量,并依据相应的计价依据确定综合单价,然后用工程量乘以综合单价,汇总后即可得出分部分项工程费,之后再按相应的办法计算措施项目费、其他项目费,再计算增值税并汇总后形成相应工程造价。

选项D错误,工程单价是指完成单位工程基本构造单元的工程量所需要的基本费用。工程单价包括工料单价和综合单价。

11、 下列工程定额中,以单位工程为对象,反映完成一个规定计量单位建筑安装产品经济指标的是()。

A.预算定额

B.概算定额

C.概算指标

D.投资估算指标

参考答案:C
参考解析:

选项A错误,预算定额是在正常的施工条件下,完成一定计量单位合格分项工程或结构构件所需消耗的人工、材料、施工机具台班数量及其费用标准。

选项B错误,概算定额是完成单位合格扩大分项工程或扩大结构构件所需消耗的人工、材料和施工机具台班的数量及其费用标准,是一种计价性定额。

选项C正确,概算指标是以单位工程为对象,反映完成一个规定计量单位建筑安装产品的经济指标。

选项D错误,投资估算指标是以建设项目、单项工程、单位工程为对象,反映建设总投资及其各项费用构成的经济指标。

12、【过期考点】关于分部分项工程项目清单的编制,下列说法正确的是()。

A.第二级项目编码为单位工程顺序码

B.应补充描述清单计算规范中未规定的其他独有特征

C.项目名称应直接采用规范附录给定的名称

D.工程量中应包含多种必要的施工损耗量

参考答案:B
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,第二级表示附录分类顺序码。

选项B正确,凡项目特征中未描述到的其他独有特征,由清单编制人视项目具体情况确定,以准确描述清单项目为准。

选项C错误,分部分项工程项目清单的项目名称应按专业工程量计算规范附录的项目名称结合拟建工程的实际确定。

选项D错误,除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算。

13、【过期考点】根据现行工程量清单计价规范,下列费用中,应列入单价措施项目清单与计价表的是()。

A.施工排水、降水费

B.二次搬运费

C.夜间施工增加费

D.临时设施费

参考答案:A
参考解析:

单价措施项目有:脚手架工程, 混凝土模板及支架(撑) , 垂直运输, 超高施工增加, 大型机械设备进出场及安拆,施工排水、降水等。

选项BCD属于总价措施费。

14、 【过期考点】关于招标工程量清单中的暂估价,下列说法正确的是()。

A.工程项目暂估价应汇总计入其他项目费

B.材料暂估单价应计入工程量清单综合单价

C.专业工程暂估价中应包含规费和税金

D.材料和工程设备暂估单价应由投标人填写

参考答案:B
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,选项B正确,材料、工程设备暂估价计入工程量清单综合单价报价中。

选项C错误,专业工程的暂估价一般应是综合暂估价, 包括人工费、材料费、施工机具使用费、企业管理费和利润,不包括规费和税金。

选项D错误,招标工程量清单中由招标人填写“暂估单价”。

15、 关于人工定额消耗量的测定,下列计算公式正确的是()。

A.工序作业时间=基本工作时间/(1+辅助工作时间%)

B.规范时间=辅助工作时间+准备与结束工作时间+休息时间

C.规范时间=工序作业时间/(1+规范时间%)

D.定额时间=工序作业时间+规范时间

参考答案:D
参考解析:

选项A错误,工序作业时间=基本工作时间+辅助工作时间=基本工作时间/(1-辅助时间%)

选项B错误,规范时间=准备与结束工作时间+不可避免的中断时间+休息时间

选项C错误,选项D正确,定额时间=工序作业时间+规范时间=工序作业时间/(1-规范时间%)

16、 用规格为290mm×240mm×190mm的烧结空心砌块砌筑240mm厚墙体,灰缝宽度为10mm,砌块损耗率为1%,则每10m³该种砌体空心砌块的消耗量为()m³。

A.8.90

B.9.18

C.9.28

D.10.10

参考答案:C
参考解析:

第一步:计算每1m³砌体中砌块的“净用量(块数)”

适用公式:材料净用量(块) = 1 ÷ [墙厚 × (材料长+灰缝) × (砖厚+灰缝)] × k

对于砌块,墙厚正好等于砌块的宽度,不需要换算,直接取k=1即可。

套用题目数据:墙厚:240mm = 0.24m;砌块长:290mm = 0.29m,加灰缝后 = 0.29 + 0.01 = 0.30m;砌块高:190mm = 0.19m,加灰缝后 = 0.19 + 0.01 = 0.20m;

计算:

单块砌块(含灰缝)所占体积 = 0.24 × 0.30 × 0.20 = 0.0144 m³

每1m³砌块净用量(块) = 1 ÷ 0.0144 ≈ 69.444 块

第二步:换算为“净用量(体积)”

题目最后问的是体积(m³),所以我们要把“块数”换算成“体积”。

适用公式:材料净用量(体积) = 净用量(块) × 单块材料的实际体积

套用题目数据:单块砌块实际体积 = 0.29 × 0.24 × 0.19 = 0.013224 m³/块

每1m³砌块净体积 = 69.444块 × 0.013224 m³/块 ≈ 0.9183 m³

第三步:计算最终的“消耗量”

适用公式:消耗量 = 净用量 × (1 + 损耗率)

套用题目数据:每1m³砌块消耗量 = 0.9183 ×(1+1%)= 0.9275 m³

注意审题:题目问的是每10m³的消耗量!

每10m³砌块消耗量 = 0.9275 × 10 = 9.275 m³ ,四舍五入即为 9.28 m³。

17、 某型号施工机械循环作业一次,各循环组成部分的正常延续时间分别为3min、5min、4min、2min,交叠时间为2min,一次循环的产量为2m³,机械时间利用系数为0.9,则该机械的产量定额为()m³/台班。

A.36

B.80

C.54

D.72

参考答案:D
参考解析:

—次循环正常延续时间=3+5+4+2-2=12min

纯工作1h循环次数=60/12=5次

纯工作1h正常生产率=5×2=10m³

产量定额=10×8×0.9=72m³/台班

18、 下列与施工机械安拆和场外运费应用中,应计入施工机械台班单价的是()。

A.轻型施工机械现场安装发生的试运转费

B.机械辅助设施的折旧、搭设和拆除费用

C.固定在车间的施工机械使用费

D.重型施工机械从停放地点至施工现场的装卸费用

参考答案:A
参考解析:

安拆费及场外运费根据施工机械不同分为计入台班单价、单独计算和不需计算三种类型。

(1)安拆简单、移动需要起重及运输机械的轻型施工机械,其安拆费及场外运费计入台班单价。选项A正确

(2)单独计算的情况包括:

1)安拆复杂、移动需要起重及运输机械的重型施工机械,其安拆费及场外运费单独计算;选项D错误

2)利用辅助设施移动的施工机械,其辅助设施(包括轨道和枕木)等的折旧、搭设和拆除等费用可单独计算。选项B错误

(3)不需计算的情况包括:

1)不需安拆的施工机械,不计算一次安拆费;

2)不需相关机械辅助运输的自行移动机械,不计算场外运费;

3)固定在车间的施工机械,不计算安拆费及场外运费。选项C错误

19、 某材料从两地采购,采购量分别是600t和400t。采购价(含税)分别为500元/t和550元/t。运杂费(含税)分别为20元/t和25元/t,运输损耗费率、采购与仓储保管费率为0.5%、3%,采用“一票制”支付方式,增值税率为13%。则该材料的预算单价(不含税)为()元/t。

A.488.04

B.488.11

C.496.43

D.496.51

参考答案:D
参考解析:

材料单价={(供应价格+运杂费)×[1+运输损耗率(%)]}×[1+采购及保管费费率(%)]

采用一票制,加权平均采购价和运杂费,

材料单价={[600×(500+20)÷1.13]+[400×(550+25)÷1.13]}÷1000×1.005×1.03=496.51元/t

20、 关于投资估算指标的说法,正确的是()。

A.投资估算指标反映社会平均先进水平

B.投资估算指标的费用范围涉及建设期全部投资

C.投资估算指标应以单项工程为对象

D.投资估算指标可分为综合估算指标和单项估算指标

参考答案:B
参考解析:

选项A错误,投资估算指标是一种反映社会平均水平的计价性定额。

选项B正确,由于投资估算指标属于项目建设前期进行估算投资的技术经济指标,它不但要反映实施阶段的静态投资,还必须反映项目建设前期和交付使用期内发生的动态投资,以投资估算指标为依据编制的投资估算,包含项目建设的全部投资额。

选项C错误,以独立的建设项目、单项工程或单位工程为对象,综合项目全过程投资和建设中的各类成本和费用,反映出其扩大的技术经济指标。

选项D错误,可分为建设项目综合指标、单项工程指标和单位工程指标三个层次。

[Page]

21、现有30个某类建设工程造价数据,随机抽取7个项目的造价及相关数据如下表所示。采用数据统计法测算该类工程造价指标是()元/㎡。

A. 1980

B. 1960

C. 1870

D. 2069

参考答案:B
参考解析:

数据统计法计算建设工程经济指标、工程量指标、消耗量指标时,应将所有样本工程的单位造价、单位工程量、单位消耗量进行排序,从序列两端各去掉5%的边缘项目,边缘项目不足1时按1计算,剩下的样本采用加权平均计算,得出相应的造价指标。

去掉一个最高6号,去掉一个最低2号

( 2000 ×10+1900×10+1850×20+2050×30+1950×30 )÷(10+10+20+30+30)=1960(元/㎡)。

22、某地区新建学校的教学楼、宿舍楼、实验楼、办公楼、其他建筑的报告期指数及相关投资数据见下表。如学校项目基期造价综合指数为1,则其报告期的建设工程造价综合指数是()。

A. 1.07

B. 1.10

C. 1.09

D. 1.08

参考答案:C
参考解析:

式中:An——同期各类单项工程造价指数;Xn——同期各类单项工程总投资额。

建设工程造价综合指数=(28×1.1+36×1.05+3×1.3+1×1.15+2×1.2)/(28+36+3+1+2)=1.086。

23、 在项目决策阶段,环境治理方案比选中的技术水平对比,主要是比较()。

A.选用设备的先进性、可靠性

B.治理效果对比

C.管理及监测方式对比

D.环境效益对比

参考答案:A
参考解析:

环境治理方案比选的主要内容包括:

(1)技术水平对比,分析对比不同环境保护治理方案所采用的技术和设备的先进性、适用性、可靠性和可得性。选项A正确

(2)治理效果对比,分析对比不同环境保护治理方案在治理前及治理后环境指标的变化情况,以及能否满足环境保护法律法规的要求。选项B错误

(3)管理及监测方式对比,分析对比各治理方案所采用的管理和监测方式的优缺点。选项C错误

(4)环境效益对比,将环境治理保护所需投资和环保措施运行费用与所获得的收益相比较,并将分析结果作为方案比选的重要依据。效益费用比值较大的方案为优。选项D错误

24、 某地2022年拟建一年产40万吨的化工产品项目,设备购置费估算为6000万元,该地区2019年已建20万吨相同产品项目的建安工程费为6000万元。该地区2019年至2022年设备购置费,建安工程费年均分别递增3%、4%。若生产能力指数为0.6,则该拟建项目的工程费用投资估算应为() 万元。

A.16229.85

B.16786.21

C.20167.44

D.20459.70

参考答案:A
参考解析:

拟建项目的工程费用投资估算=6000×(40÷20)0.6×(1+4%)3+6000=16229.85万元

生产能力指数法公式:C2=C1×(Q2/Q1)X×f

式中:

C1——已建成类似项目的静态投资额;

C2——拟建项目静态投资额;

Q1——已建类似项目的生产能力;

Q2——拟建项目的生产能力;

f——不同时期、不同地点的定额、单价、费用和其他差异的综合调整系数;

X———生产能力指数。

25、 关于可行性研究阶段投资估算的方法,下列说法正确的是 ()。

A.建筑工程费用估算通常采用概算指标法估算

B.工业建筑物套用结构形式、施工方法相适应的投资估算指标进行估算

C.安装工程费的估算应包括安装主材费和安装费

D.工艺设备安装估算,以单项工程为单元,根据设计选用的材质、规格,以“t”为单位计算

参考答案:C
参考解析:

选项A错误,建筑工程费用估算,主要采用单位实物工程量投资估算法。

选项B错误,工业与民用建筑物以“㎡”或“m³”为单位,套用规模相当、结构形式和建筑标准相适应的投资估算指标或类似工程造价资料进行估算。

选项C正确,安装工程费估算。安装工程费包括安装主材费和安装费。

选项D错误,工艺设备安装费估算,采用按设备费百分比估算指标进行估算;或根据单项工程设备总重,采用以“t”为单位的综合单价指标进行估算。

26、 根据《建设项目投资估算编审规程》(CECA/GC1-2015),关于投资估算文件的编制,下列说法正确的是()。

A.按照概算法分类,建设投资由建筑安装工程费、设备及工器具购置费和预备费组成

B.按照形成资产法分类,建设投资由形成固定资产的其他费用、形成无形资产的费用、形成其他资产的费用

C.总投资估算表中工程费用的内容应分解到主要单位工程

D.建设期利息估算表中,期初借款余额等于上年期末借款余额

参考答案:D
参考解析:

选项A错误,按照概算法分类,建设投资由工程费用、工程建设其他费用和预备费三部分构成。

选项B错误,按照形成资产法分类,建设投资由形成固定资产的费用、形成无形资产的费用、形成其他资产的费用和预备费四部分组成。

选项C错误,总投资估算表中工程费用的内容应分解到主要单项工程。

选项D正确,建设期利息估算表主要包括建设期发生的各项借款及其债券等项目,期初借款余额等于上年借款本金和应计利息之和,即上年期末借款余额。

27、 关于建筑设计因素与工程造价的关系,下列说法正确的是()。

A.建筑周长系数越高,设计越经济

B.圆形的建筑周长系数最低,最经济

C.单跨厂房在柱距不变时,跨度越大单方造价越低

D.建筑物流通空间越大,设计越经济

参考答案:C
参考解析:

选项A错误,建筑周长系数越低,设计越经济。

选项B错误,圆形建筑物施工复杂,施工费用一般比矩形建筑增加20%~30%,所以其墙体工程量所节约的费用并不能使建筑工程造价降低。

选项C正确,对于单跨厂房,当柱间距不变时,跨度越大单位面积造价越低。

选项D错误,在满足建筑物使用要求的前提下,应将流通空间减少到最小,这是建筑物经济平面布置的主要目标之一。

28、 关于使用概算定额法编制建筑工程概算,在采用综合单价的情况下,下列说法正确的是()。

A.工程量计算按清单工程量计算规则进行

B.建筑工程概算表应以单位工程为对象编制

C.单位工程概算造价应为分部分项工程费、措施项目费、增值税之和

D.措施项目费与分部分项工程费计算方法相同

参考答案:C
参考解析:

选项A错误,对工程的计量是按概算定额中规定的工程量计算规则进行。

选项B错误,建筑工程概算表应以单项工程为对象进行编制。

选项C正确,如采用综合单价,则:单位工程概算造价=分部分项工程费+措施项目+增值税

选项D错误,措施项目费应以该单位工程的分部分项工程费为基数乘以相应费率或以“项”为单位按总额计算。

29、 某地拟建硬质景观工程,已知其类似已完工程造价指标为400元/㎡,其中人材机费分别占土建工程造价的15%、55%、10%,拟建工程与类似工程地区的人材机费差异系数分别为1.15、1.05、 0.95,假定拟建工程综合取费以人材机费之和为基数,费率为25%,则该拟建工程的造价指标为()元/㎡。

A.338

B.522.5

C.418

D.422.5

参考答案:D
参考解析:

类似工程工料单价=400×(15%+ 55%+10%) =320(元/㎡)

拟建工程工料单价=320× (1.15×15%/80%+ 1.05×55%/80%+0.95×10%/80%) =338(元/㎡)

拟建工程造价指标=338× (1+25%) =422.5(元/㎡)

30、 当初步设计深度不够,但能提供的设备清单有规格和设备重量时,编制设备安装工程概算应选用的方法是()。

A.预算单价法

B.扩大单价法

C.设备价值百分比法

D.综合吨位指标法

参考答案:D
参考解析:

选项A错误,预算单价法。当初步设计较深,有详细的设备清单时,可直接按安装工程预算定额单价编制安装工程概算,概算编制程序与安装工程施工图预算程序基本相同。该法的优点是计算比较具体,精确性较高。

选项B错误,扩大单价法。当初步设计深度不够,设备清单不完备,只有主体设备或仅有成套设备重量时,可采用主体设备、成套设备的综合扩大安装单价来编制概算。

选项C错误,设备价值百分比法,又称为安装设备百分比法。当初步设计深度不够,只有设备出厂价而无详细规格、重量时,安装费可按占设备费的百分比计算。

选项D正确,综合吨位指标法。当初步设计提供的设备清单有规格和设备重量时,可采用综合吨位指标编制概算,其综合吨位指标由相关主管部门或由设计单位根据已完类似工程的资料确定。

31、 关于施工图预算对投资方的作用,下列说法正确的是()。

A.是控制施工图设计的依据

B.控制施工图设计不突破设计概算的重要措施

C.是投标报价的基础

D.是组织材料供应的依据

参考答案:B
参考解析:

施工图预算对投资方的作用:

(1)施工图预算是设计阶段控制工程造价的重要环节,是控制施工图设计不突破设计概算的重要措施。选项B正确

(2)施工图预算是控制造价及资金合理使用的依据。

(3)施工图预算是确定工程最高投标限价的依据。

(4)施工图预算可以作为确定合同价款、拨付工程进度款及办理工程结算的基础。

选项A错误,施工图预算是基于施工图设计文件进行编制的,而不是控制施工图设计本身。

选项CD属于施工图预算对施工企业的作用。

32、 下列施工图预算编制的工作中,属于工料单价法但不属于实物量法的工作步骤是()。

A.列项并计算工程量

B.套用预算定额(或企业定额) ,计算人工、材料、机具台班消耗量。

C.计算主材费并调整价差

D.按计价程序计取其他费用,并汇总造价

参考答案:C
参考解析:

实物量法:(1)准备资料、熟悉施工图纸。(2)列项并计算工程量。(3)套用预算定额(或企业定额),计算人工、材料、机具台班消耗量。(4)计算并汇总直接费。(5)计算其他各项费用,汇总造价。(6)复核、填写封面、编制说明。

工料单价法:(1)准备工作。(2)列项并计算工程量。(3)套用定额单价,计算直接费。(4)编制工料分析表。(5)计算主材费并调整直接费。(6)按计价程序计取其他费用,并汇总造价。(7)复核,填写封面、编制说明。

选项C正确, “计算主材费并调整价差”:这是工料单价法特有的步骤。由于工料单价法采用的是事先编制好的单位估价表(可能不包括某些主材价格),因此需要单独计算这些主要材料的成本,并根据市场价调整其价差。这一过程在实物量法中通常不需要单独进行,因为实物量法直接按照实际市场价格来计算所有材料成本。

选项AD是工料单价法和实物量法共有的步骤。选项B属于实物量法的步骤。

33、【过期考点】招标工程量清单编制的准备工作:①拟定常规施工组织设计;②现场踏勘;③计算工程量;④审查复核;⑤编制工程量清单总说明,正确的排列顺序是()。

A.②①③⑤④

B.②③①⑤④

C.①②③④⑤

D.②③⑤①④

参考答案:A
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

初步研究→现场踏勘→拟定常规施工组织设计→编制分部分项工程项目清单(计算工程量)→编制措施项目清单、其他项目清单、规费税金项目清单→编制工程量清单总说明→汇总招标工程量清单(审查复核)。

34、【过期考点】关于招标工程量清单中的暂列金额,下列说法正确的是()。

A.是由招标人暂定但不包含在合同中的一笔款项

B.包含暂时不能确定价格的材料、工程设备的价格

C.—般可按分部分项工程项目清单的15%~20%确定

D.不同专业预留的暂列金额应分别列项

参考答案:D
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

暂列金额是指招标人暂定并包括在合同中的一笔款项(选项A错误)。用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用。此项费用由招标人填写其项目名称、计量单位、暂定金额等,若不能详列, 也可只列暂定金额总额。由于暂列金额由招标人支配,实际发生后才得以支付,因此,在确定暂列金额时应根据施工图纸的深度、暂估价设定的水平、合同价款约定调整的因素以及工程实际情况合理确定。一般可按分部分项工程项目清单的10%~15%确定(选项C错误),不同专业预留的暂列金额应分别列项(选项D正确)。

选项B错误,暂估价包含暂时不能确定价格的材料、工程设备的价格。

35、【过期考点】在编制最高投标限价时,对于招标人自行采购材料的,其总承包服务费按招标人提供材料价值的()计算。

A.1%

B.1.5%

C.3%

D.5%

参考答案:A
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

总承包服务费。总承包服务费应按照省级或行业建设主管部门的规定计算,在计算时可参考以下标准:

(1)招标人仅要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算;

(2)招标人要求对分包的专业工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件中列出的配合服务内容和提出的要求,按分包的专业工程估算造价的3%~5%计算;

(3)招标人自行供应材料的,按招标人供应材料价值的1%计算。

36、 关于编制最高投标限价时应注意的问题,下列说法正确的是()。

A.材料价格必须采用工程造价信息平台发布的价格

B.措施项目费应按国家有关规定计算

C.施工机械应选择同类机械租赁市场价格最高的机械

D.非竞争性费用应按国家有关规定计算

参考答案:D
参考解析:

编制最高投标限价时应注意的问题

(1)应该正确、全面地选用行业和地方的计价依据、标准、办法和市场化的工程造价信息。其中采用的材料价格应是通过市场调查确定。选项A错误

(2)施工机械设备的选型直接关系到综合单价水平,应根据工程项目特点和施工条件,本着经济适用的原则确定。选项C错误

(3)安全生产措施费和增值税等非竞争性费用应按国家有关规定计算。选项B错误,选项D正确

37、【过期考点】关于投标报价与最高投标限价编制的相同之处,下列说法正确的是()。

A.投标报价的编制依据不包含企业定额

B.利润额应当根据招标人要求填写

C.考虑相同的风险因素

D.最高投标限价采用拟定的施工组织设计和方案

参考答案:C
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,投标报价的编制依据有企业定额。

选项B错误,利润由投标人自主报价。

选项C正确,为使最高投标限价与投标报价所包含的内容一致,综合单价中应包括招标文件中要求投标人所承担的风险内容及其范围(幅度)产生的风险费用。

选项D错误,最高投标限价采用常规的施工组织设计和方案,投标报价采用拟定的施工组织设计和方案。

38、【过期考点】某项目拟采用工程量清单招标并签订单价合同,关于该工程投标综合单价的编制,下列说法正确的是()。

A.应以招标工程量清单特征描述为准,即使其与图纸不符

B.合同约定范围内的承包人需承担的风险不应计入综合单价中

C.承包人承担10%以内的材料设备和施工机具使用费的风险

D.承包人承担15%以内的材料设备和施工机具使用费的风险

参考答案:A
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A正确,在招标投标过程中,当出现招标工程量清单特征描述与设计图纸不符时,投标人应以招标工程量清单的项目特征描述为准,确定投标报价的综合单价。当施工中施工图纸或设计变更与招标工程量清单项目特征描述不一致时,发承包双方应按实际施工的项目特征,依据合同约定重新确定综合单价。

选项B错误,招标文件中要求投标人承担的风险费用,投标人应考虑进入综合单价。

选项CD错误,根据工程特点和工期要求,一般采取的方式是承包人承担5%以内的材料、工程设备价格风险,10%以内的施工机具使用费风险。

39、 根据现行工程量清单计价标准,投标人应按招标文件提供金额编制报价的项目是()。

A.安全生产措施费

B.暂列金额

C.计日工

D.总承包服务费

参考答案:B
参考解析:

选项A错误,投标人应按自身的工程实施方案及投标工期对措施项目清单进行自主报价,其中安全生产措施费应符合国家及省级、行业主管部门的相关规定。

选项B正确,暂列金额应按照招标工程量清单中列出的金额填写,不得变动。

选项C错误,计日工应按照招标工程量清单中列出的项目和暂定数量,自主确定各项综合单价并计算费用。

选项D错误,总承包服务费应按工程实施方案,各专业分包工程、发包人直接发包的专业工程的工期安排,以及对发包人提供材料的供应履行的管理及协调责任、对各专业分包工程履行管理和协调及配合责任、对各直接发包的专业工程履行协调及配合责任等招标文件规定的总承包服务内容及要求,进行合理自主报价。

40、天津某建筑工程招标采用经评审的最低投标价法评标,招标文件对同时投多个标段的评标修正率为3%。甲、乙同时投Ⅰ、Ⅱ标段,其报价如下表所示,若甲已被确定中标Ⅰ标段,不考虑其他量化因素,则甲乙Ⅱ标段的评标价格应分别为()万元。

A. 6305,5820

B. 6695,6000

C. 6305,6000

D. 6695,6180

参考答案:C
参考解析:

对同时投多个标段的评标修正,一般的做法是,如果投标人的某一个标段已被确定为中标,则在其他标段的评标中按照招标文件规定的百分比乘以报价额后,在评标价中扣减此值。

甲在Ⅰ标段中标,给予3%的评标优惠,所以甲在Ⅱ标段的评标价格为6500×(1-3%)=6305万元。乙未在Ⅰ标段中标因此,评标价为6000万元。

[Page]

41、 关于履约担保的说法正确的是()。

A.中标人提供履约担保的,招标人应同时向中标人提供工程款支付担保

B.最高不得超过中标合同金额的5%

C.有效期自合同签订之日起至合同约定的中标人主要义务履行完毕止

D.应在工程接收证书颁发前28天内将履约担保退还给承包人

参考答案:A
参考解析:

选项A正确,招标人要求中标人提供履约担保的,招标人应当同时向中标人提供工程款支付担保。

选项B错误,履约担保金额最高不得超过中标合同金额的10%。

选项C错误,履约担保的有效期自合同生效之日起至合同约定的中标人主要义务履行完毕止。

选项D错误,发包人应在工程接收证书颁发后28天内将履约担保退还给承包人。

42、 EPC总承包模式下,工程总承包人应承担的工作范围是()。

A.设计—采购—施工

B.采购—施工

C.设计—采购—施工—试运行

D.设计—采购—施工—试运行—保养维护

参考答案:C
参考解析:

EPC总承包即工程总承包人按照合同约定,承担工程项目的设计、采购、施工、试运行服务等工作,并对承包工程的质量、安全、工期、造价全面负责。

因此,EPC模式下,工程总承包人的工作范围包括设计、采购、施工及试运行四个主要阶段。

43、 关于世界银行贷款项目国际竞争性招标工程的评标,下列步骤及顺序正确的是()。

A.资格预审、审标、评标

B.审标、资格预审、评标

C.审标、资格定审、评标

D.审标、评标、资格定审

参考答案:D
参考解析:评标主要有审标、评标、资格定审三个步骤。因此,按照这个逻辑顺序,选项D(审标、评标、资格定审)正确反映了这一过程。其他选项要么错误地将资格预审或资格定审放置在了不适当的位置,要么改变了上述三步之间应有的顺序。所以,正确答案是D。

44、 某企业进行国际工程投标报价时,将分包费列入直接费中,该分包工程的管理费应计入()。

A.直接费

B.间接费

C.暂定金额

D.分包费

参考答案:B
参考解析:

在国际工程标价中,对分包费的处理有两种方法:一种方法是将分包费列入直接费中,即考虑间接费时包含了对分包的管理费;另一种方法是将分包费与直接费、间接费平行并列,在估算分包费时适当加入对分包商的管理费即可。

题目明确指出“将分包费列入直接费中”,因此相应的分包工程管理费应当计入间接费部分来考虑。故正确答案选B. 间接费。

45、【过期考点】根据现行工程量清单计价规范,工程变更引起措施项目发生或施工费的调整,下列说法正确的是()。

A.总价措施项目费,按照实际发生变化的措施项目调整,应考虑承包人报价浮动因素

B. 总价措施项目费,按照实际发生变化的措施项目调整,不考虑承包人报价浮动因素

C. 按照承包人实际发生变化的措施项目调整

D. 单价措施项目费,按照实际发生变化的措施项目调整,应考虑承包人报价浮动因素

参考答案:C
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

工程变更引起措施项目发生变化的,承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认,并详细说明与原方案措施项目相比的变化情况。拟实施的方案经发承包双方确认后执行。并应按照下列规定调整措施项目费:

(1)安全文明施工费,按照实际发生变化的措施项目调整,不得浮动。

(2)采用单价计算的措施项目费,按照实际发生变化的措施项目按前述分部分项工程费的调整方法确定单价。

(3)按总价(或系数)计算的措施项目费,除安全文明施工费外,按照实际发生变化的措施项目调整, 但应考虑承包人报价浮动因素。选项AB错误

如果承包人未事先将拟实施的方案提交给发包人确认,则视为工程变更不引起措施项目费的调整或承包人放弃调整措施项目费的权利。

无论是单价还是总价措施费,均应按实际发生调整,所以C选项正确;而D选项,单价措施费是按照分部分项工程费的调整方式调整,分部分项工程费的调整分四种情况,只有第三种提到了要考虑报价浮动率。

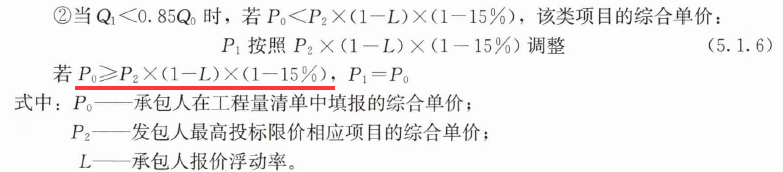

46、【过期考点】某工程招标工程量清单的工程量为1000m³,施工中变更为800m³,该项目最高投标报价综合单价为500元/m³,投标报价为450元/m³,投标人报价浮动率为4%,实际工程量与招标工程量偏差超过15%时允许调整综合单价。依据工程量清单计价规范的相关规定,调整后的综合单价应为()元/m³。

A.436

B.450

C.464

D.560

参考答案:B
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

800÷1000=80%,工程量减少超过15%,单价全部予以调整。

450>500×(1-4%)×(1-15%)=408,由此调整单价为投标报价,即450元/m³。

47、 施工合同约定由发包人承担材料价格波动±5%以外的风险,其中某材料投标报价520元/m³,基准期发布的价格为510元/m³,施工期该材料的造价信息发布价为560元/m³,若采用造价信息调整价差,则该材料的实际结算价为()元/m³。

A.535.5

B.534.0

C.560.0

D.534.5

参考答案:B
参考解析:

承包人投标报价中可调价因子单价高于基准单价的,计量周期工程造价管理机构发布的单价跌幅以基准价为基础超出合同约定的风险幅度值,或单价涨幅以投标报价为基础超出合同约定的风险幅度值时,其超出部分按实调整。

520×(1+5%)=546(元/m³);560-546+520=534(元/m³)。

48、 施工过程中发生下列事件,①基础开挖时出现勘察设计未注明溶洞,停工3天,窝工30工日,处理不利地质条件20工日。②由于异常恶劣天气,导致停工2天,窝工20工日,该工程合同约定窝工160元/工日、人工工日单价200元/工日,不考虑其他因素,承包人应向业主索赔的工期、费用分别为()。

A.5天,8800 元

B.3天,8800元

C.5天,12000元

D.3天,12000元

参考答案:A
参考解析:

①遇到不利地质条件:工期索赔3天,费用索赔=30×160+20×200=8800元。

②发生异常恶劣天气导致的停工不能索赔费用,工期索赔2天。

49、【过期考点】根据《标准施工招标》(2007版),下列索赔事件中,只可补偿工期、费用,不可补偿利润的是()。

A.工期暂停后因发包人原因无法按时施工

B.施工中发现文物、古迹

C.因发包人提供的错误资料导致测量放线错误

D.因发包人原因提前竣工

参考答案:B
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A,工期暂停后因发包人原因无法按时施工可索赔工期、费用和利润。

选项B,施工中发现文物、古迹可索赔工期和费用。

选项C,因发包人提供的错误资料导致测量放线错误可索赔工期、费用和利润。

选项D,因发包人原因提前竣工可索赔费用。

50、 某工程合同总价1000万元,受索赔事件影响该工程同一关键线路上的A、B两个分项工程分别延误2、3天,A、B两个分项工程合同价分别为300万元、200万元,对承包人应向发包人提出的工期索赔为()天。

A.2

B.3

C.5

D.0

参考答案:C
参考解析:

如果某干扰事件直接发生在关键线路上,造成总工期的延误,可以直接将该干扰事件的实际干扰时间(延误时间)作为工期索赔值。

承包人应向发包人提出的工期索赔=2+3=5天

51、【过期考点】根据现行工程量清单计价规范,关于国有资金投资建设工程的工程计量,下列说法正确的是()。

A.因承包人原因造成的返工额外增加的工程量发包人应予计量

B.工程计量的范围不包括各种预付款的支付

C.应区分单价合同与总价合同选择不同的计量方法

D.成本加酬金合同按照总价合同的计量规定进行计量

参考答案:C
参考解析:该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。因承包人原因造成的超出合同工程范围施工或返工的工程量,发包人不予计量;工程计量的范围包括各种预付款;通常区分单价合同和总价合同规定不同的计量方法,成本加酬金合同按照单价合同的计量规定进行计量。

52、【过期考点】除工程造价咨询合同另有约定外,工程造价咨询企业竣工结算审核通常采用的方法是()。

A.全面审核法

B.重点审查法

C.抽样审查法

D.对比审查与抽样审查相结合

参考答案:A
参考解析:该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。竣工结算审核应采用全面审核法,除委托咨询合同另有约定外,不得采用重点审核法、抽样审核法或类比审核法等其他方法。

53、【过期考点】关于编制竣工结算文件应遵循的计价原则,下列说法正确的是()。

A.安全文明施工费应依据已标价工程量清单约定金额计算,不得调整

B.总承包服务费应依据合同约定金额计算,不得调整

C.现场签证费用应依据发承包双方签证确认的金额计算

D.暂列金额应减去工程价款调整金额计算,如有余额归承包人

参考答案:C
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,安全文明施工费必须按照国家或省级、行业建设主管部门的规定计算。

选项B错误,总承包服务费应依据合同约定金额计算,如发生调整的,以发承包双方确认调整的金额计算。

选项C正确,现场签证费用应依据发承包双方签证资料确认的金额计算。

选项D错误,暂列金额应减去工程价款调整(包括索赔、现场签证)金额计算,如有余额归发包人。

54、 因不可抗力解除合同的,发包人应向承包人支付的金额中不应包括()。

A.已交付的材料设备

B.承包人的员工遣送费

C.不可抗力事件发生后的窝工损失费

D.已完工程的措施费

参考答案:C
参考解析:

因不可抗力引起合同无法履行,发承包双方按合同约定或法律法规规定解除合同的,发承包双方应协商确认下列发包人应支付的价款,并在约定时间内办理结算价款的支付,当发包人应扣减的金额超出了应支付的金额的,承包人应在确认结算价款后的约定时间内将其差额退还给发包人:

(1)合同解除前承包人已完成工程的价款。选项D错误

(2)承包人为合同工程按施工进度计划合理订购且已交付的,或承包人有责任接受交付的材料和其他物品的价款。选项A错误

(3)发包人要求承包人退货或解除订货合同而产生的费用,或因不能退货或解除合同而产生的损失。

(4)承包人撤离施工现场以及遣散承包人施工人员的费用。选项B错误

(5)在合同解除前应支付给承包人的其他价款。

(6)发包人应扣减承包人的价款。

(7)发承包双方协商确定的其他价款。

选项C正确,不可抗力事件发生后的窝工损失费由承包人自己承担。

55、 根据《标准施工招标文件》(2007年版),关于最终结清的说法正确的是()。

A.是指合同约定的缺陷责任期内,发包人与承包人结清全部剩余款项的活动

B.承包人提交的最终结清申请中,只限于提出工程接收证书颁发后发生的索赔

C.最终结清支付证书一经签发,承包人对合同内享有的索赔权立即自行终止

D.承包人扣留的质量保证金不足以抵减工程缺陷费用的,超出部分由发包人承担

参考答案:B
参考解析:

选项A错误,所谓最终结清,是指合同约定的缺陷责任期终止后,承包人已按合同规定完成全部剩余工作且质量合格的,发包人与承包人结清全部剩余款项的活动。

选项B正确,选项C错误,承包人按合同约定接受了竣工结算支付证书后,应被认为已无权再提出在合同工程接收证书颁发前所发生的任何索赔。承包人在提交的最终结清申请中,只限于提出工程接收证书颁发后发生的索赔。

选项D错误,最终结清时,如果承包人被扣留的质量保证金不足以抵减发包人工程缺陷修复费用的,承包人应承担不足部分的补偿责任。

56、【过期考点】关于工程合同价款纠纷的解决,下列说法正确的是()。

A.发承包双方可通过监理或造价工程师暂定的方式解决争议,这种方式属于调解

B.发承包双方或一方收到工程造价管理机构书面解释或认定后,不可再提出仲裁或诉讼请求

C.发承包双方任一方都可以自行调换或终止调解人

D.发承包双方接受调解人出具的调解书的,经双方签字后作为合同的补充文件

参考答案:D
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,发承包双方可通过监理或造价工程师暂定的方式解决争议属于和解。

选项B错误,发承包双方或一方在收到工程造价管理机构书面解释或认定后,仍可按照合同约定的争议解决方式提请仲裁或诉讼。

选项C错误,合同履行期间,发承包双方可以协议调换或终止任何调解人,但发包人或承包人都不能单独采取行动。

选项D正确,调解人应在收到调解委托后28天内,或由调解人建议并经发承包双方认可的其他期限内,提出调解书,发承包双方接受调解书的,经双方签字后作为合同的补充文件,对发、承包双方具有约束力,双方都应立即遵照执行。

57、 根据《建设项目工程总承包合同(示范文本)》(SF-2020-0216) ,关于工程总承包价款结算中的最终结清支付,下列说法正确的是()。

A.发包人应在颁发竣工付款证书后7天内完成支付

B.最终结清款不包括质量保证金及缺陷责任期内的增减费用

C.发包人逾期支付在56天内的,不应支付利息

D.发包人逾期支付超过56天的,按照贷款市场报价利率的两倍支付利息

参考答案:D
参考解析:

选项A错误,发包人应在颁发最终结清证书后7天内完成支付。

选项B错误,最终结清申请单应列明质量保证金、应扣除的质量保证金、缺陷责任期内发生的增减费用。

选项C错误,发包人逾期支付的,按照贷款市场报价利率(LPR)支付利息。

选项D正确,逾期支付超过56天的,按照贷款市场报价利率(LPR)的两倍支付利息。

58、 根据2017版FIDIC《施工合同条件》,关于国际工程承包合同中的暂定金额,下列说法正确的是()。

A.工程师不能要求承包人提交永久设备、服务采购等的供应商报价单

B.包含工程实施过程中数量较少、偶然发生的零星工作所发生的费用

C.由承包人实施工作(不包括提供永久设备、材料或服务),并按规定程序进行价格调整

D.只能按工程师的指示使用,并对合同价格做相应调整

参考答案:D
参考解析:

选项A错误,暂定金额是指业主在合同中明确规定用于“暂定金额条款”项下任何部分工程的实施或提供永久设备、材料或服务的一笔金额。

选项B错误,对于数量较少的、偶然发生的零星工作,工程师可以指示按照计日工方式实施变更。

选项C错误,由承包人实施工作(包括提供永久设备、材料或服务),并按照合同规定的变更程序商定或决定合同价格的调整。

选项D正确,每一笔暂定金额仅按照工程师的指示全部或部分使用,并相应地调整合同价格。

59、 关于建设项目竣工决算编制中的工程造价对比分析,下列说法正确的是()。

A.应对工程建设其他费逐—对比

B. 分析时,第一步先对比整个项目的竣工结算

C. 应对全部实物工程量进行分析

D. 应对所有工程子目的单价和变动情况进行分析

参考答案:A
参考解析:

在分析时,可先对比整个项目的总概算(选项B错误),然后将建筑安装工程费、设备工器具费和其他工程费用逐一(选项A正确)与竣工决算表中所提供的实际数据和相关资料及批准的概算、预算指标、实际的工程造价进行对比分析,以确定竣工项目总造价是节约还是超支,并在对比的基础上,总结先进经验,找出节约和超支的内容和原因,提出改进措施。

在实际工作中,应主要分析以下内容:

(1)考核主要实物工程量。选项C错误

(2)考核主要材料消耗量。

(3)考核项目建设管理费、措施费和间接费的取费标准。

(4)主要工程子目的单价和变动情况。选项D错误

60、某工业建设项目及其单项工程甲的竣工决算如下表所示,则甲工程应分摊的建设单位管理费和土地征用费合计为()万元。

A. 566.67

B. 605

C. 697

D. 638.33

参考答案:B
参考解析:

用地与工程准备费、工程勘察和建筑设计费等按建筑工程造价比例分摊;生产工艺流程设计费按生产设备(包括需安装设备和不需安装设备)购置费比例分摊;项目建设管理费、联合试运转费、工程保险费和建设期利息等按建筑工程、安装工程、需安装设备价值总额比例分摊。

应分摊的建设单位管理费:(2000+600+1500)÷ (6000+1000+3000)×500= 205万元。

应分摊的土地征用费:2000÷6000×1200=400万元。

应分摊的建设单位管理费和土地征用费合计:205+400=605万元。

注意:建设单位管理费同新教材的项目建设管理费;土地征用费同新教材的用地与工程准备费。

[Page]

二、多项选择题 (每题2分,共20题,共40分)

61、 关于进口设备原价的构成内容,下列说法正确的有()。

A.设备在出口国国内发生的运杂费

B.设备的国际运输费用

C.设备供销部门手续费

D.设备验收、保管和收发发生的费用

E.未达到固定资产标准的设备购置费

参考答案:AB
参考解析:

进口设备的原价是指进口设备的抵岸价,即设备抵达买方边境、港口或车站,交纳完各种手续费、税费后形成的价格。抵岸价通常是由进口设备到岸价(CIF)和进口从属费构成。

选项A正确,设备在出口国国内发生的运杂费包含在离岸价(FOB)中。

选项B正确,设备的国际运输费用,即从装运港(站)到达我国目的港(站)的运费,属于进口设备的原价。

选项C、D,属于设备运杂费的构成;选项E,属于工器具及生产家具购置费。

62、【过期考点】下列保险、担保费用中,属于建筑安装工程费中企业管理费的有()。

A.工伤保险费

B.施工管理用车辆保险

C.劳动保险

D.履约担保费用

E.国内运输保险费

参考答案:BCD
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

企业管理费包含:管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险和职工福利费、劳动保护费、检验试验费、工会经费、职工教育经费、财产保险费(是指施工管理用财产、车辆等的保险费用)、财务费(是指企业为施工生产筹集资金或提供预付款担保、履约担保、职工工资支付担保等所发生的各种费用)、税金、其他管理费。

选项A,工伤保险费属于规费;选项E,国内运输保险费属于设备运杂费。

63、 下列费用中,属于工程建设其他费用中研究试验费的有()。

A.对构件建筑物进行一般鉴定检查的费用

B.设计规定在项目建设过程中必须进行试验、验证所需费用

C.科技三项费用

D.新产品试验费

E.为建设项目验证设计参数进行必要的研究试验费用

参考答案:BE
参考解析:

研究试验费是指为建设项目提供或验证设计参数、数据、资料等进行必要的研究试验(选项E正确),以及设计规定在建设过程中必须进行试验、验证所需的费用(选项B正确)。包括自行或委托其他部门的专题研究、试验所需人工费、材料费、试验设备及仪器使用费等。这项费用按照设计单位根据本工程项目的需要提出的研究试验内容和要求计算。在计算时要注意不应包括以下项目:

(1)应由科技三项费用(即新产品试制费、中间试验费和重要科学研究补助费)开支的项目。选项CD错误

(2)应在建筑安装费用中列支的施工企业对建筑材料、构件和建筑物进行一般鉴定、检查所发生的费用及技术革新的研究试验费。选项A错误

(3)应由勘察设计费或工程费用中开支的项目。

64、 关于现阶段我国工程造价计价依据改革的相关任务,下列说法正确的都有()。

A.优化预算定额、概算定额、估算指标编制发布和动态管理

B.强调最高投标限价按定额计价的规定,弱化市场信息价格的使用

C.加强政府对市场价格信息发布行为的监管

D.加强建设国有资金投资项目的工程造价数据库

E.运用造价指标指数和市场价格信息控制项目投资

参考答案:CDE
参考解析:

与工程造价计价依据改革相关的任务主要包括以下两个方面:

(1)完善工程计价依据发布机制。加快转变政府职能,优化概算定额、估算指标编制发布和动态管理,取消最高投标限价按定额计价的规定,逐步停止发布预算定额(选项AB错误)。搭建市场价格信息发布平台,统一信息发布标准和规则,鼓励企事业单位通过信息平台发布各自的人工、材料、机械台班市场价格信息,供市场主体选择。加强市场价格信息发布行为监管(选项C正确),严格信息发布单位主体责任。

(2)加强工程造价数据积累。加快建立国有资金投资的工程造价数据库(选项D正确),按地区、工程类型、建筑结构等分类发布人工、材料、项目等造价指标指数,利用大数据、人工智能等信息化技术为概预算编制提供依据。加快推进工程总承包和全过程工程咨询,综合运用造价指标指数和市场价格信息,控制设计限额、建造标准、合同价格(选项E正确),确保工程投资效益得到有效发挥。

65、 根据工程定额编制,下列工人工作时间消耗、机械工作时间消耗或材料的消耗,应计入人工、材料或施工机具定额的有()。

A.施工本身造成的停工时间

B.不可避免的施工废料

C.施工措施性材料的用量

D.有根据地降低负荷下的工作时间

E.与机械保养相关的必要中断时间

参考答案:BCDE
参考解析:

选项A错误,施工本身造成的停工时间属于损失时间。

选项B正确,必须消耗的材料属于施工正常消耗,是确定材料消耗定额的基本数据。其中,直接用于建筑和安装工程的材料编制材料净用量定额,不可避免的施工废料和材料损耗编制材料损耗定额。

选项C正确,施工中的材料可分为实体材料和非实体材料两类。非实体材料是指在施工中必须使用但又不能构成工程实体的施工措施性材料。非实体材料主要是指周转性材料,如模板、脚手架、支撑等。

选项DE正确,在必需消耗的工作时间里,包括有效工作、不可避免的无负荷工作和不可避免的中断三项时间消耗。而在有效工作的时间消耗中又包括正常负荷下、有根据地降低负荷下的工时消耗。

66、 下列因素中,能够影响人工、材料或施工机具台班单价水平的有()。

A.社会保障和福利政策

B.材料的场内运输损耗

C.施工过程中合理的材料损耗

D.材料的生产成本

E.施工机械的维护保养水平

参考答案:ADE
参考解析:

选项A正确,影响人工工日单价的因素:(1)社会平均工资水平。(2)消费价格指数。(3)人工工日单价的组成内容。(4)劳动力市场供需变化。(5)政府推行的社会保障和福利政策也会影响人工工日单价的变动。

选项D正确,影响材料单价变动的因素:(1)市场供需变化。(2)材料生产成本的变动直接影响材料单价的波动。(3)流通环节的多少和材料供应体制也会影响材料单价。(4)运输距离和运输方法的改变会影响材料运输费用的增减,从而也会影响材料单价。(5)国际市场行情会对进口材料单价产生影响。

选项E正确,施工机械台班单价由七项费用组成,包括折旧费、检修费、维护费、安拆费及场外运费、人工费、燃料动力费和其他费用。因此,施工机械的维护保养水平会影响机具台班单价。

选项BC错误,材料单价,是指建筑材料从其来源地运到施工工地仓库直至出库形成的综合平均单价。由材料原价、运杂费、运输损耗费、采购及保管费组成。不包含场内损害和施工过程损耗的。计算材料费用的时候才需要考虑这些损耗量。

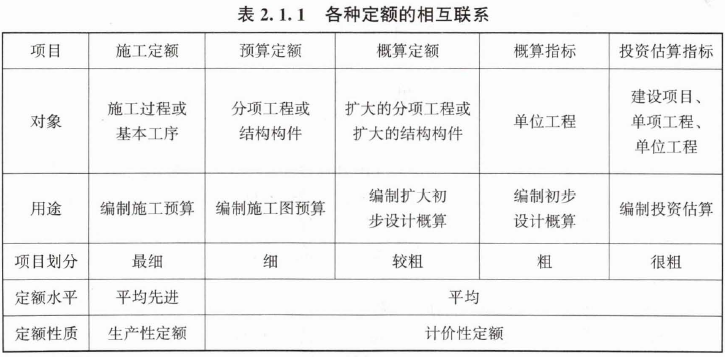

67、 关于预算定额、概算定额和估算指标等各类计价定额的异同,下列说法正确的有()。

A.编制原则不同

B.项目划分与综合扩大程度各有不同

C.定额的表现形式不同

D.定额内容均包含人工、材料、施工机具台班消耗量等内容

E.适用的图纸深度不同

参考答案:BCDE
参考解析:

选项A错误,虽然各类定额的具体内容和适用范围存在差异,但它们的编制都应遵循反映社会平均水平的原则,并且都需要符合价值规律以及现阶段大多数企业的设计、生产和施工管理水平。

选项B正确,从最详细的施工定额到较为粗略的投资估算指标,各种定额对于项目的划分精细程度逐步减小,而每个定额单位所包含的内容则逐步扩大。例如,预算定额相对于施工定额来说是经过一定程度上的综合扩大而成;概算定额又是在预算定额的基础上进一步综合扩大的结果。

选项C正确,不同的定额其表现形式会有所区别,如预算定额通常以表格形式给出每项工作的消耗量标准及费用计算方法;概算定额可能更侧重于提供按扩大分部分项工程或构件为单位的人工、材料和机械台班消耗量;而投资估算指标则往往以整个建设项目或者单项工程作为对象来表述。

选项D正确,无论哪种类型的定额,其基本组成要素都是相似的,即都会涉及到完成一定工作所需的人工、材料以及机械设备使用情况。

选项E正确,随着定额类型从施工定额向概算定额再到投资估算指标的变化,相应的设计文件(如施工图、初步设计图等)的详细程度也会相应变化。一般来说,越高级别的定额适用于设计阶段较早时的估计工作,在这个阶段可获得的设计信息较少。

68、 关于建设项目投资估算编制要求,下列说法正确的是()。

A.在可行性研究阶段应选用比例估算法估算

B.应做到工程内容和费用构成齐全,不提高或降低估算标准

C.需对主要技术经济指标进行分析

D.应对影响造价的因素进行敏感性分析

E.估算内容由静态部分和动态部分两个部分组成

参考答案:BCD
参考解析:

选项A错误,在项目建议书阶段,投资估算的精度较低,可采取简单的匡算法,如生产能力指数法、系数估算法、比例估算法或混合法等,在条件允许时,也可采用指标估算法;在可行性研究阶段,投资估算精度要求高,需采用相对详细的投资估算方法,如指标估算法等。

选项B正确,应做到工程内容和费用构成齐全,不重不漏,不提高或降低估算标准,计算合理。

选项C正确,应根据主体专业设计的阶段和深度,结合各行业的特点,所采用生产工艺流程的成熟性,以及国家及地区、行业或部门、市场相关投资估算基础资料和数据的合理、可靠、完整程度,采用合适的方法,对建设项目投资估算进行编制,并对主要技术经济指标进行分析。

选项D正确,应对影响造价变动的因素进行敏感性分析,分析市场的变动因素,充分估计物价上涨因素和市场供求情况对项目造价的影响,确保投资估算的编制质量。

选项E错误,投资估算的编制一般包含静态投资部分、动态投资部分与流动资金估算三部分。

69、 建设项目总投资估算中,属于动态部分的费用项目有()。

A.工程费用

B.流动资金

C.价差预备费

D.建设期利息

E.工程建设其他费用

参考答案:CD
参考解析:

动态投资部分包括价差预备费和建设期利息两部分。选项CD正确

工程费用(A)、流动资金(B)、工程建设其他费用(E)则属于静态投资部分或其它分类下的费用,并不直接作为动态投资成分考虑。

70、 关于建设项目设计概算,下列说法正确的有()。

A.建设项目资金筹措方案是概算的编制依据之一

B.应合理预测建设期价格水平并考虑动态因素的影响

C.初步设计较深且有详细设备清单时,可采用预算单价法编制设备安装工程概算

D.生产性建设项目总概算由各单项工程综合概算、工程建设其他费用、建设期利息、预备费所组成

E.设计总概算文件中不包含工程建设其他费用概算表

参考答案:ABC
参考解析:

选项A正确,设计概算的编制依据:(5)建设项目资金筹措方案。

选项B正确,设计概算应按项目合理建设期限预测建设期价格水平,以及资产租赁和贷款的时间价值等动态因素对投资的影响。

选项C正确,预算单价法,当初步设计较深,有详细的设备清单时,可直接按安装工程预算定额单价编制安装工程概算,概算编制程序与安装工程施工图预算程序基本相同。该法的优点是计算比较具体,精确性较高。

选项D错误,建设项目总概算是由各单项工程综合概算、工程建设其他费用、建设期利息、预备费和经营性项目的铺底流动资金概算所组成。

选项E错误,设计总概算文件应包括:编制说明、总概算表、各单项工程综合概算书、工程建设其他费用概算表、主要建筑安装材料汇总表。

71、【过期考点】关于招标工程量清单的编制,下列说法正确的有()。

A.应在预算定额和工程量清单计算规范中选择工程量计算规范

B.措施项目清单应根据拟建工程的实际情况列项

C.专业工程暂估价应汇总计入其他项目费

D.计日工应列出计量单位、暂定数量、暂定金额

E.总承包服务费的项目名称和服务内容应由招标人填写

参考答案:BCE
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,招标工程量清单的编制依据的是《建设工程工程量清单计价规范 》GB 50500-2013 以及各专业工程量计算规范等,预算定额不属于工程量计算规范,属于编制的计价依据。

选项B正确,措施项目清单应根据拟建工程的实际情况列项,若出现工程量计算规范中未列的项目,可根据工程实际情况补充。

选项C正确,其他项目清单包括暂列金额,专业工程暂估价,计日工,总承包服务费。

选项D错误,计日工应列出项目名称、计量单位和暂估数量。

选项E正确,总承包服务费的项目名称和服务内容应由招标人填写,编制最高投标限价时,费率及金额由招标人按有关计价规定确定,投标时,费率及金额由投标人自主报价,计入投标总价中。

72、 在招标工程量清单的编制内容中,应作出合理说明的内容有()。

A.基础及结构类型

B.施工场地的地表情况

C.施工组织设计

D.工程分包范围

E.工程质量要求

参考答案:ABD
参考解析:

工程量清单总说明包括以下内容:

(1)工程概况。工程概况中要对建设规模、工程特征(基础及结构类型)、计划工期、施工现场实际情况(是施工场地的地表情况)、自然地理条件、环境保护要求等做出描述。选项AB正确

(2)工程招标及分包范围。选项D正确

(3)工程量清单编制依据。

(5)其他需要说明的事项。

选项C错误,施工组织设计则不是招标工程量清单编制时必须包含的内容。施工组织设计更多地是由投标人在准备投标文件时自行编制的,用以展示其对项目的理解和实施计划,并非招标方在编制招标文件阶段需要详尽说明的部分。

选项E错误,工程质量要求新版教材进行了删除,没有在以上内容中体现,故不选。

73、 下列投标人的行为,属于投标人相互串通投标的有()。

A.不同投标人之间约定中标人

B.不同投标人的投标文件由同一个人编制

C.投标人之间约定部分投标人放弃投标

D.不同投标人的投标文件互相混装

E.不同投标人的投标报价呈规律性差异

参考答案:AC
参考解析:

有下列情形之一的,属于投标人相互串通投标:

(1)投标人之间协商投标报价等投标文件的实质性内容;

(2)投标人之间约定中标人;选项A正确

(3)投标人之间约定部分投标人放弃投标或者中标;选项C正确

(4)属于同一集团、协会、商会等组织成员的投标人按照该组织要求协同投标;

(5)投标人之间为谋取中标或者排斥特定投标人而采取的其他联合行动。

选项BDE属于【视为投标人相互串通投标】的情形。

74、 下列对投标文件进行评审的工作中,属于初步评审工作的有()。

A.错漏项分析

B.审查类似项目业绩

C.分析报价构成的合理性

D.修正有算术错误的报价

E.拟定“价格比较—览表”

参考答案:BCD
参考解析:

初步评审及标准

(1)初步评审标准。初步评审的标准包括以下四个方面:

1)形式评审标准。

2)资格评审标准。如果是未进行资格预审的,应具备有效的营业执照,具备有效的安全生产许可证,并且资质等级、财务状况、类似项目业绩(选项B正确)、信誉、项目经理、其他要求、联合体投标人等,均符合规定。如果是已进行资格预审的,仍按资格审查办法中详细审查标准来进行。

3)响应性评审标准。主要的评审内容包括投标报价校核,审查全部报价数据计算的正确性,分析报价构成的合理性(选项C正确),并与最高投标限价进行对比分析,还有工期、工程质量、投标有效期、投标保证金、权利义务、已标价工程量清单、技术标准和要求、分包计划等,均应符合招标文件的有关要求。

4)施工组织设计和项目管理机构评审标准。

(2)投标文件的澄清和说明。

(3)投标文件存在算术性误差及细微偏差时的修正。选项D正确

(4)经初步评审后否决投标的情况。

选项A错误,错漏项分析属于清标工作内容;选项E错误,根据经评审的最低投标价法完成详细评审后,评标委员会应当拟定一份“价格比较一览表”,连同书面评标报告提交招标人。

75、 采用计日工计价的变更工作,承包人应在该项变更实施过程中,按合同约定提交的资料有()。

A.索赔的理由

B.变更工作的名称、内容和数量

C.投入该工作所有人员的姓名、工种、级别和耗用工时

D.投入该工作的材料名称、类别、规格、品牌和数量

E.投入该工作的设备型号、台数和耗用台时

参考答案:BCDE
参考解析:

采用计日工计价的任何一项工作,在该项工作实施过程中的每一天,承包人应将每天发生计日工内容的下列报表和有关凭证报送发包人复核:

(1)工作名称、内容和数量。选项B正确

(2)投入该工作所有人员的姓名、工种、级别和耗用工时。选项C正确

(3)投入该工作的材料名称、类别、规格、品牌和数量。选项D正确

(4)投入该工作的施工设备型号、台数和耗用台班。选项E正确

(5)发包人要求提交的其他资料和凭证。

选项A错误,“索赔的理由”并不属于承包人每天必须提交的内容之一。

76、【过期考点】根据我国《标准施工招标文件》,下列索赔事件中,承包人可以同时向发包人提出工期、费用和利润索赔的有()。

A.迟延提供施工场地

B.异常恶劣天气造成工期延误

C.承包人提前竣工

D.监理人对已覆盖的隐蔽工程要求重新检查且检查结果合格

E.因发包人原因导致承包人工程返工

参考答案:ADE
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

延迟提供施工场地、监理人对已覆盖的隐蔽工程要求重新检查且检查结果合格、因发包人原因导致承包人工程返工可以索赔工期、费用和利润。

选项B,异常恶劣天气造成工期延误可以索赔工期;选项C,承包人提前竣工可以索赔费用。

77、 关于工程计量的说法,正确的有()。

A.应在合同约定的时间节点、工程形象目标节点或工程进度节点,按规定进行工程计量

B.不符合合同文件要求的工程不予计量

C.超出合同工程范围的工程均不予计量

D.因异常恶劣天气造成的返工工程量不予计量

E.工程质量验收资料缺项但质检合格的工程量应予计量

参考答案:AB
参考解析:

工程计量的原则包括下列三个方面:

(1)按节点计量。发承包双方应在合同约定的时间节点、工程形象目标节点或工程进度节点,按规定进行工程计量。选项A正确

(2)按约定规则计量。工程数量应按发承包双方约定的相关工程国家及行业工程量计算标准及补充的工程量计算规则计算。

(3)承包人实施的下列工程及工作不予计量:

1)承包人为完成永久工程所实施的临时工程,合同约定应予计量的临时工程除外。临时工程是指为建设永久工程项目服务的,在施工过程中是必不可少的工程措施,当工程项目建成后,临时工程应予拆除,并恢复到原来的生态面貌。

2)承包人原因引起超出合同约定工程范围的工程。选项C错误

3)承包人所完成、但不符合合同图纸及合同规范要求的工程。选项B正确

4)承包人拆除及迁离不符合合同图纸及合同规范要求的工程或工作。

5)承包人责任造成的其他返工。

选项D错误,因异常恶劣天气造成的返工工程量属于非承包人原因,可以进行计量;

选项E错误,工程质量验收资料缺项说明不符合合同文件要求,需要等资料补齐之后才能予以计量。

78、 根据《建设工程造价鉴定规范》(GB/T5536-33618),关于鉴定意见书的鉴定意见,下列说法正确的有()。

A.鉴定意见可同时包括确定性意见、推断性意见、供选择性意见

B.当鉴定事项内容事实清楚,证据充分,应做出确定性意见

C.当鉴定事项内容客观,事实较清楚,但证据不够充分,应做出供选择性意见

D.当鉴定项目合同约定矛盾,可按不同约定做出供选择性意见

E.当事人互相协商—致,达成书面妥协性意见应纳入推断性意见

参考答案:ABD
参考解析:

鉴定意见可同时包括确定性意见、推断性意见或供选择性意见(选项A正确)。当鉴定项目或鉴定事项内容事实清楚,证据充分,应做出确定性意见(选项B正确);当鉴定项目或鉴定事项内容客观,事实较清楚,但证据不够充分,应做出推断性意见(选项C错误);当鉴定项目合同约定矛盾或鉴定事项中部分内容证据矛盾,委托人暂不明确要求鉴定人分别鉴定的,可分别按照不同的合同约定或证据,做出选择性意见(选项D正确),由委托人判断使用。

当事人相互协商一致, 达成的书面妥协性意见应纳入确定性意见(选项E错误), 但应在鉴定意见中予以注明。

79、 根据2017版FIDIC《施工合同条件》,关于国际工程承包的工程变更,下列说法正确的有()。

A.可以在颁发工程接收证书前提出变更

B.工程师有权依照变更程序的规定发出变更指令

C.由业主发出变更指令

D.承包人可基于价值工程主动建议变更

E.承包人应在收到变更指令后的14天内提交相关资料

参考答案:ABD
参考解析:

选项A正确,在颁发工程接收证书前的任何时间,工程师有权依照变更程序的规定发出变更指令。

选项B正确,选项C错误,工程变更包括工程师指示的变更和承包人建议的变更,不论何种变更,都必须由工程师发出变更指令。

选项D正确,承包商的建议包括两类:一类是工程师征求承包商的建议,另一类是承包商基于价值工程主动提出的建议。

选项E错误,承包商应当在收到工程师指令的28天(或者承包商提请工程师同意的其他期限)内,针对变更工作的实施提交详细资料。

80、 关于建设项目形成无形资产计价原则,下列说法正确的有()。

A.投资者按无形资产作为资本金投入,按评估确认或合同协议约定的金额计价

B.购入的无形资产,按合同约定作价

C.企业自创并依法申请取得的,按批准的开发计划金额计价

D.接受捐赠的,按发票账单所载金额或者同类无形资产市场价作价

E.无形资产计价入账后,应在其有效使用期内分期摊销

参考答案:ADE
参考解析:

无形资产的计价原则:

(1)投资者按无形资产作为资本金或者合作条件投入时,按评估确认或合同协议约定的金额计价;选项A正确

(2)购入的无形资产,按照实际支付的价款计价;选项B错误

(3)企业自创并依法申请取得的,按开发过程中的实际支出计价;选项C错误

(4)企业接受捐赠的无形资产,按照发票账单所载金额或者同类无形资产市场价作价;选项D正确

(5)无形资产计价入账后,应在其有效使用期内分期摊销,即企业为无形资产支出的费用应在无形资产的有效期内得到及时补偿。选项E正确
