2022年一级造价工程师《工程计价》补考真题及答案解析(完整版).pdf

0下载币 大小:1.73MB 下载数:0


一、单项选择题 (每题1分,共60题,共60分)

1、 某建设项目工程费用为10000万元,工程建设其他费为2000万元,预备费为600万元,建设期贷款8000万元,建设期利息为800万元,流动资金为400万元。该项目建设投资为(  )万元。

A.12600

B.20600

C.20800

D.21200

参考答案:A
参考解析:

建设投资=工程费用+工程建设其他费+预备费=10000+2000+600=12600万元。

选项A(12600万元)是正确的答案。建设期贷款8000万元及由此产生的建设期利息800万元,以及流动资金400万元,都不包含在建设投资的计算范围内。

2、 某批进口设备到岸价为1000万元,银行财务费,外贸手续费合计为20万元,关税税率为20%,消费税税率为10%,增值税税率为13%。该批设备进口环节增值税为(  )万元。

A.171.60

B.172.38

C.173.33

D.176.80

参考答案:C
参考解析:

关税=到岸价格(CIF)×进口关税税率=1000×20%=200万元

消费税=(到岸价格+关税)×消费税税率/(1-消费税税率)=(1000+200)×10%/(1-10%)=133.33万元

进口环节增值税额=组成计税价格×增值税税率=(关税完税价格+关税+消费税)×增值税税率=(1000+200+133.33)×13%=173.33万元

3、 按照成本估价法计算国产非标准设备原价时,下列费用项目中,包含在利润计算基数中的是(  )。

A.增值税销项税额

B.包装费

C.外购配套件费

D.设备设计费

参考答案:B
参考解析:

利润的计算基数包括材料费、加工费、辅助材料费、专用工具费、废品损失费、包装费。外购配套件费不计算利润。

选项A错误,增值税销项税额不包含在利润计算基数中,因为增值税是基于销售额额外征收的税费,并不在成本组成之内。

选项B正确,包装费作为一项直接与产品生产相关的费用,在计算利润时会被考虑进基数内。

选项C错误,虽然外购配套件费是设备总成本的一部分,但在计算利润时,这部分费用并不直接参与利润率的计算基础。

选项D错误,设备设计费也不纳入利润计算的基数之中,它属于附加的服务费用。

4、 下列费用中,属于安装工程费的是(  )。

A.施工临时用水、用电费

B.附属于被安装设备的防腐、保温工程费

C.房屋建筑给排水工程费

D.天然气钻井工程费

参考答案:B
参考解析:

安装工程费用内容:

(1)生产、动力、起重、运输、传动和医疗、实验等各种需要安装的机械设备的装配费用,与设备相连的工作台、梯子、栏杆等设施的工程费用,附属于被安装设备的管线敷设工程费用,以及被安装设备的绝缘、防腐、保温、油漆等工作的材料费和安装费。选项B正确

(2)为测定安装工程质量,对单台设备进行单机试运转、对系统设备进行系统联动无负荷试运转工作的调试费。

选项ACD属于建筑工程费用。

5、【过期考点】关于可计量措施项目的工程量计量单位,下列说法正确的是(  )。

A.混凝土模板按水平或垂直投影面积计算,以“㎡”为单位

B.垂直运输费按施工工期日历天数计算,以“天”为单位

C.施工排水、降水费按排降水深度计算,以“m”为单位

D.大型机械设备进出场及安拆费按发生的运杂费和安拆费计算,以“元”为单位

参考答案:B
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,混凝土模板及支架(撑)费通常是按照模板与现浇混凝土构件的接触面积以“㎡”计算。

选项B正确,垂直运输费可根据不同情况用两种方法进行计算:①按照建筑面积以“㎡”为单位计算;②按照施工工期日历天数以“天”为单位计算。

选项C错误,施工排水、降水费分两个不同的独立部分计算:成井费用通常按照设计图示尺寸以钻孔深度以“m”计算;排水、降水费用通常按照排、降水日历天数以“昼夜”计算。

选项D错误,大型机械设备进出场及安拆费通常按照机械设备的使用数量以“台次”为单位计算。

6、 关于国外建设工程造价构成中承包人总部管理费的计列,下列说法正确的是(  )。

A.直接计入与其相对应的分部分项工程单价中

B.分摊进分部分项工程单价中

C.在开办费中单独列项

D.与各单项工程费用平行计列

参考答案:B
参考解析:

承包人投标报价中有三种形式:组成分部分项工程单价、单独列项、分摊进单价。

(1)组成分部分项工程单价。人工费、材料费和机械费直接消耗在分部分项工程上,在费用和分部分项工程之间存在着直观的对应关系,所以人工费、材料费和机械费组成分部分项工程单价,单价与工程量相乘得出分部分项工程价格。

(2)单独列项。开办费中的项目有临时设施、为业主提供的办公和生活设施、脚手架等费用,经常在工程量清单的开办费部分单独分项报价。这种方式适用于不直接消耗在某个分部分项工程上,无法与分部分项工程直接对应,但是对完成工程建设必不可少的费用。

(3)分摊进单价。承包人总部管理费、利润和税金,以及开办费中的项目经常以一定的比例分摊进单价。选项B正确

选项A错误,直接计入对应的分部分项工程单价中并不符合通常做法。

选项C错误,在开办费中单独列项的做法适用于某些特定费用如临时设施等,并不是处理总部管理费的常规方式。

选项D错误,总部管理费并非与各单项工程费用平行计列,而是按照一定比例分摊至各个分部分项工程单价中去。

7、 下列费用中,应计入建设期计列的生产经营费中的是(  )。

A.建设期使用的办公家具购置费

B.建设单位工具用具使用费

C.建设期取得的特许经营权的费用

D.交付生产前调试及试车费用

参考答案:C
参考解析:

选项C正确,建设期计列的生产经营费是指为达到生产经营条件在建设期发生或将要发生的费用。包括专利及专有技术使用费、联合试运转费、生产准备费等。其中专利及专有技术使用费是指在建设期内为取得专利、专有技术、商标权、商誉、特许经营权等发生的费用。

选项A属于强干扰项,不属于生产准备费,不是建设期使用的,正确表述应该是:为保证初期正常生产(或营业、使用)所必需的生产办公、生活家具用具购置费。

选项B属于项目建设管理费,选项D属于安装工程费。

8、 某建设项目工程费用为8000万元,工程建设其他费为1500万元,基本预备费为500万元,建设前期年限为0.5年,建设期为2年,各年完成投资的50%。若年均投资价格上涨率为4%,则该项目建设期价差预备费为(  )万元。

A.404.0

B.577.6

C.608.0

D.818.1

参考答案:C
参考解析:

It——建设期中第t年的静态投资计划额,包括工程费用、工程建设其他费用及基本预备费;

f——年涨价率;m——建设前期年限(从编制估算到开工建设,单位:年)

静态投资额=8000+1500+500=10000万元;

第一年价差预备费为:10000/2×[(1+4%)0.5+0.5+1-1-1]=200万元;

第二年价差预备费为:10000/2×[(1+4%)0.5+0.5+2-1-1]=408万元;

建设期的价差预备费为:200+408=608万元。

9、 某建设项目建设期为2年,分别于每年年初从银行获得贷款3000万元和2000万元,贷款年利率为10%,建设期只计息不付息,则该项目建设期贷款利息为(  )万元。

A.500

B.565

C.720

D.830

参考答案:D
参考解析:

因为是年初贷款,所以全年计息

第一年利息为:3000×10%=300万元

第二年利息为:(3000+300+2000)×10%=530万元

建设期贷款利息=300+530=830万元

10、 《工程造价咨询企业服务清单》(CCEA/GC11)属于工程造价管理体系中的(  )。

A.基础标准

B.质量管理标准

C.操作规程

D.管理规范

参考答案:C
参考解析:《工程造价咨询企业服务清单》CCEA/GC11属于团体标准与操作规程。根据题干提供的信息,该文件是为规范工程造价咨询企业的服务内容而制定的,因此它属于“操作规程”类别。选项A基础标准主要涉及术语、费用构成等基本内容;选项B质量管理标准关注的是工程造价咨询质量和档案的质量控制;选项D管理规范则更多地涉及到行为规范、项目划分以及工程量计算规则等内容。因此,正确答案是C. 操作规程。

11、 关于施工企业的企业定额,下列说法正确的是(  )。

A.反映行业平均生产力水平

B.可通过建立基于大数据的企业定额测算体系进行动态管理

C.是生产性定额,仅限于施工企业定额测算体系动态管理

D.是施工阶段工程结算的依据

参考答案:B
参考解析:

选项A错误,企业定额反映平均先进生产力水平。

选项B正确,因为企业定额需要准确反映企业实际技术和管理水平,因此,随着企业生产力水平的提高,企业定额需要及时更新。为适应市场竞争,企业应注重本企业定额数据的积累。大数据时代,企业可以建立基于大数据的企业定额测算体系并建立信息化平台,动态积累企业定额消耗量数据,监测企业定额的变动情况,进而动态管理企业定额。大数据的应用不仅可以节省定额测定方面的人力、物力、财力,而且提高了工作效率。

选项C错误,企业定额是生产性定额,不仅限于施工企业定额测算体系动态管理,不断提高自己企业的管理水平,推动竞争,从而在竞争中形成市场,进一步推进整个建设领域的纵深发展。

选项D错误,施工图预算定额是施工阶段工程结算的基础。

12、【过期考点】关于分部分项工程项目清单的编制,下列说法正确的是(  )。

A.同一标段内不同单位工程下相同的分部分项工程应采用相同编码

B.应对各分部分项工程的工程内容予以详细准确描述

C.应在定额和工程量清单计算规则中选用最能准确计量的工程量计算规则

D.当出现增补清单项目时,应在工程量清单中附补充项目的名称、特征、计量单位、工程量计算规则和工作内容

参考答案:D
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,当同一标段(或合同段)的一份工程量清单中含有多个单位工程且工程量清单是以单位工程为编制对象时,在编制工程量清单时应特别注意对项目编码十至十二位的设置不得有重码的规定。

选项B错误,在编制分部分项工程项目清单时,工程内容通常无须描述。

选项C错误,工程数量主要通过工程量计算规则计算得到。

选项D正确,在工程量清单中应附补充项目的项目名称、项目特征、计量单位、工程量计算规则和工作内容。

13、【过期考点】关于措施项目清单的编制,下列说法正确的是(  )。

A.单价措施项目清单中只能填写清单计算规范中已有的项目

B.总价措施项目清单中不必编制项目编码

C.超高施工增加费应列入总价措施项目清单

D.垂直运输费应列入单价措施项目清单

参考答案:D
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,若出现工程量计算规范中未列的项目,可根据工程实际情况补充。

选项B错误,总价措施项目清单中也需要编制项目编码。

选项C错误,超高施工增加费应列入单价措施项目清单。

选项D正确,有些措施项目是可以计算工程量的项目,脚手架工程,混凝土模板及支架(撑),垂直运输,超高施工增加,大型机械设备进出场及安拆,施工排水、降水等,这类措施项目按照分部分项工程项目清单的方式采用综合单价计价,更有利于措施费的确定和调整。

14、【过期考点】招标工程量清单编制中,应由招标人填写暂定数量的其他项目是(  )。

A.暂列金额

B.专业工程暂估价

C.计日工

D.总承包服务费

参考答案:C
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,暂列金额,此表由招标人填写,如不能详列,也可只列暂定金额总额,投标人应将上述暂列金额计入投标总价中。

选项B错误,专业工程暂估价,此表“暂估金额”由招标人填写,投标人应将“暂估金额”计入投标总价中。结算时按合同约定结算金额填写。

选项C正确,招标工程量清单编制中,计日工项目名称、暂定数量由招标人填写,编制最高投标限价时,单价由招标人按有关计价规定确定;投标时,单价由投标人自主报价,按暂定数量计算合价计入投标总价中。结算时,按发承包双方确认的实际数量计算合价。

选项D错误,总承包服务费,此表项目名称、服务内容由招标人填写,编制最高投标限价时,费率及金额由招标人按有关计价规定确定;投标时,费率及金额由投标人自主报价,计入投标总价中。

15、 按照工程定额编制要求,在工作时间分类中,属于损失时间而不被计入时间定额的是(  )。

A.准备与结束工作时间

B.工人休息时间

C.低负荷下的工作时间

D.与工艺过程有关的无负荷工作时间

参考答案:C
参考解析:

选项A错误,准备与结束工作时间:这是指工人为了开始或完成某项工作所必须花费的时间。这部分时间是必要的,并且属于必需消耗的时间,因此应当被计入时间定额。

选项B错误,工人休息时间:为了让工人保持充沛的精力进行工作,合理安排的休息时间也是必需的,也应计入时间定额。

选项C正确,低负荷下的工作时间是由于工人或技术人员的过错所造成的施工机械在降低负荷的情况下工作的时间。例如,工人装车的砂石数量不足引起的汽车在降低负荷的情况下工作所延续的时间。此项工作时间不能作为计算时间定额的基础。

选项D错误,与工艺过程有关的无负荷工作时间:这种时间虽然没有直接产生效益(如机械调头、移动等),但由于是由施工过程的特点决定的,不可避免,所以也被视为必需消耗的时间,需计入时间定额内。

16、 完成某分部分项工程1m³的基本工时为2h,辅助工作时间占工序作业时间的10%,准备与结束工作时间、不可避免的中断时间、休息时间合计占工作日的20%。该工程的产量定额为(  )。

A.0.347工日/m³

B.0.344工日/m³

C.2.88m³/工日

D.2.91m³/工日

参考答案:C
参考解析:

基本工作时间2h=0.25工日/m³

工序作业时间=基本工作时间/(1-辅助时间的%)=0.25/(1-10%)=0.278工日/m³

时间定额=工序作业时间/(1-规范时间%)=0.28/(1-20%)=0.347工日/m³

产量定额=1/时间定额=1/0.347=2.88m³/工日

17、 用干混砂浆贴800mm×800mm地砖地面,砂浆结合层厚度为20mm,砂浆损耗率为2%,不考虑砂浆灰缝用量,则每铺贴100㎡地面砂浆消耗量为(  )m³。

A.2.040

B.2.041

C.2.319

D.2.140

参考答案:A
参考解析:每100㎡地面中结合层砂浆的净用量=100×0.02=2m³,砂浆消耗量=净用量+损耗量=2×(1+2%)=2.04m³。

18、 下列与施工仪器仪表相关的费用中,应计入仪器仪表台班单价的是(  )。

A.仪器仪表报废时回收的残值

B.操作仪器仪表的工人工资

C.相关检测软件的购置费

D.仪器仪表台班的耗电费

参考答案:D
参考解析:

施工仪器仪表台班单价由四项费用组成,包括折旧费、维护费、校验费、动力费。施工仪器仪表台班单价中的费用组成不包括检测软件的相关费用。

选项D正确,施工仪器仪表台班动力费是指施工仪器仪表在施工过程中所耗用的电费。

选项A错误,“仪器仪表报废时回收的残值”是在计算折旧费时考虑的因素,但不是直接计入台班单价的费用。

选项B错误,“操作仪器仪表的工人工资”属于人工费,不计入施工仪器仪表台班单价。

选项C错误,“相关检测软件的购置费”明确指出不包括在施工仪器仪表台班单价中。

19、 某施工机械配操控人员2人,年制度工作日为250天,年机械工作台班为220台班,人工单价为100元/工日,则该施工机械台班单价中含人工费(  )元。

A.113.64

B.176.00

C.200.00

D.227.27

参考答案:D
参考解析:台班人工费=人工消耗量×[1+(年制作工作日-年工作台班)/年工作台班]×人工单价=2×[1+(250-220)/220]×100=227.27元

20、 关于概算指标,下列说法正确的是(  )。

A.确定各种消耗量的依据与概算定额相同

B.按工程类别分为建筑工程概算指标和安装工程概算指标

C.按表现形式分为综合指标和单项指标

D.包括经济指标和工程量指标两个部分

参考答案:C
参考解析:

选项A错误,概算定额以现行预算定额为基础,通过计算之后才综合确定出各种消耗量指标,而概算指标中各种消耗量指标的确定,则主要来自各种预算或结算资料。

选项B错误,概算指标可分为两大类:一类是建筑工程概算指标,另一类是设备及安装工程概算指标。

选项C正确,概算指标在具体内容的表示方法上,分综合指标和单项指标两种形式。

选项D错误,总体来讲列表形式分为示意图、工程特征、经济指标、构造内容及工程量指标。

[Page]

21、现从30个建设工程造价数据中随机抽取7个项目的C20商品混凝土的材料单价及消耗量,数据见下表。采用数据统计法测算,该商品混凝土单价指标是(  )元/m³。

A. 464.29

B. 466.25

C. 470.00

D. 478.33

参考答案:B
参考解析:

数据统计法计算工料价格指标,应采用加权平均法,如公式所示:

混凝土单价指标P=(400×2500+350×3000+475×4000+500×1500+450×2000+550×2000+525×5000)/(2500+3000+4000+1500+2000+2000+5000)=466.25(元/m³)。

注意区分:数据统计法计算建设工程经济指标、工程量指标、消耗量指标时,应将所有样本工程的单位造价、单位工程量、单位消耗量进行排序,从序列两端各去掉5%的边缘项目,边缘项目不足1时按1计算,剩下的样本采用加权平均计算,得出相应的造价指标。

22、某地区2022年上半年发布的人工单价见下表。若以2022年3月为基期(基期价格指数为100),则2022年4、5月的人工费价格指数分别是(  )。

A. 121.00,116.00

B. 110.00,105.45

C. 121.00,95.86

D. 115.24,110.48

参考答案:B
参考解析:

P0——基期人工工日单价;P1——报告期人工工日单价

2022年4月的人工费价格指数=121/110×100=110

2022年5月的人工费价格指数=116/110×100=105.45

23、 关于项目决策阶段工程方案选择应满足的基本要求,下列说法正确的是(  )。

A.技术对原材料的适应性要求

B.工程布置对已选定场址的适应性要求

C.技术对产品质量性能的保证要求

D.工艺流程各工序间衔接合理性的要求

参考答案:B
参考解析:

工程方案选择应满足的基本要求包括:

(1)满足生产使用功能要求。确定项目的工程内容、建筑面积和建筑结构时,应满足生产和使用的要求。分期建设的项目,应留有适当的发展余地。

(2)适应已选定的场址(线路走向)。在已选定的场址(线路走向)的范围内,合理布置建筑物、构筑物,以及地上、地下管网的位置。选项B正确

(3)符合工程标准规范要求。建筑物、构筑物的基础、结构和所采用的建筑材料,应符合政府部门或者专门机构发布的技术标准规范要求,确保工程质量。

(4)经济合理。工程方案在满足使用功能、确保质量的前提下,力求降低造价、节约建设资金。

选项ACD属于技术方案的内容。

24、 某地2022年拟建一年产30万吨化工产品项目,已知主要工艺设备投资估算为8000万元。该地区2020年建成的年产20万吨同类产品项目的各专业工程费为4000万元。若该地区2020年至2022年工程造价年均递增5%,则该项目的工程费用投资估算应为(  )万元(生产能力指数为1)。

A.14000

B.14615

C.15435

D.19845

参考答案:B
参考解析:

工程费用投资估算=4000×(30/20)1×(1+5%)2+8000=14615万元

计算思路:此题中拟建项目的投资额除了2022年已知的主要工艺设备投资估算为8000万元,还要加上根据2020年同类型项目用生产能力指数法计算的各专业工程费。

生产能力指数法公式:C2=C1×(Q2/Q1)X×f

式中:

C1——已建成类似项目的静态投资额;

C2——拟建项目静态投资额;

Q1——已建类似项目的生产能力;

Q2——拟建项目的生产能力;

f——不同时期、不同地点的定额、单价、费用和其他差异的综合调整系数;

X———生产能力指数。

25、 关于安装工程费投资估算,下列说法正确的是(  )。

A.工艺金属结构以“m³”为单位进行估算

B.工艺非标准件以“套”为单位进行估算

C.工业炉窑砌筑和保温工程按“m”为单位进行估算

D.工艺设备安装费以“t”为单位进行估算

参考答案:D
参考解析:

(1)工艺设备安装费估算,以单项工程为单元,根据单项工程的专业特点和各种具体的投资估算指标,采用按设备费百分比估算指标进行估算;或根据单项工程设备总重,采用以“t”为单位的综合单价指标进行估算。选项D正确

(2)工艺非标准件、金属结构和管道安装费估算,以单项工程为单元,根据设计选用的材质、规格,以“t”为单位,套用技术标准、材质和规格、施工方法相适应的投资估算指标或类似工程造价资料进行估算。选项AB错误

(3)工业炉窑砌筑和保温工程安装费估算,以单项工程为单元,以“t”“m³”或“㎡”为单位,套用技术标准、材质和规格、施工方法相适应的投资估算指标或类似工程造价资料进行估算。选项C错误

26、 关于流动资金的分项详细估算,下列计算公式正确的是(  )。

A.流动资产=预收账款+存货+库存现金

B.流动负债=应付账款+预收账款

C.现金=年工资及福利/现金周转次数

D.预付账款=年经营成本/预付账款周转次数

参考答案:B
参考解析:

选项A错误,流动资产=应收账款+预付账款+存货+库存现金

选项B正确,流动负债=应付账款+预收账款

选项C错误,现金=(年工资及福利+年其他费用)/现金周转次数

选项D错误,预付账款=外购商品或服务年费用金额/预付账款周转次数

27、 关于多层民用住宅建筑设计与工程造价的关系,下列说法正确的是(  )。

A.矩形住宅中,长:宽=3:1最为经济

B.住宅长度一般以60~80m较为经济

C.住宅层高每降低10cm,可降低造价1.5%~2.0%

D.在满足功能和质量要求前提下,适当缩小住宅宽度,有利于降低造价

参考答案:B
参考解析:

选项A错误,选项B正确,在矩形住宅建筑中,又以长:宽=2:1为佳。一般住宅单元以3~4个住宅单元、房屋长度60~80m较为经济。

选项C错误,根据不同性质的工程综合测算住宅层高每降低10cm,可降低造价1.2%~1.5%。

选项D错误,在满足住宅功能和质量前提下,适当加大住宅宽度。这是由于宽度加大,墙体面积系数相应减少,有利于降低造价。

28、 应用概算定额法编制建筑工程概算,如采用综合单价,则单位工程概算造价计算公式为(  )。

A.分部分项工程费+措施项目费

B.分部分项工程费+措施项目费+其他项目费

C.分部分项工程费+措施项目费+增值税

D.直接费+企业管理费+利润+增值税

参考答案:C
参考解析:

选项A错误,综合单价模式下,还需要考虑增值税。

选项B错误,单位工程概算造价公式通常不包含“其他项目费”,原因是其他项目费具有不确定性,与概算阶段基于明确工程量的计算逻辑不匹配,且其费用性质与概算定额法的应用场景存在差异。

选项C正确,如采用综合单价,则:单位工程概算造价=分部分项工程费+措施项目费+增值税。

选项D错误,描述的是另一种计价方式,并不符合题目中提到的“综合单价”这一特定条件。

29、 某地新建公寓工程,当地同期类似工程概算指标为1820元/㎡,新建工程和类似工程概算指标相比,现浇钢筋部分有所不同。新建工程结构差异修正后的概算指标应为(  )元/㎡。

A. 1778.40

B. 1789.44

C. 1795.92

D. 1802.70

参考答案:D
参考解析:结构变化修正概算指标(元/㎡)=J+Q1P1-Q2P2=原概算指标的综合单价+设计内容的工程量×换入综合单价-概算指标内容的工程量×换出综合单价=1820+54×5.65-62×5.20=1802.7(元/㎡)

30、 下列费用中,应计入单项工程综合概算表中的是(  )。

A.设备及工器具购置费

B.工程建设其他费

C.铺底流动资金

D.建设期利息

参考答案:A
参考解析:

单位工程概算=直接费+企业管理费+利润+增值税+设备及工器具购置费。

单项工程综合概算=建筑工程费+安装工程费+设备及工器具购置费。选项A正确

建设项目总概算=建筑工程费+安装工程费+设备及工器具购置费+工程建设其他费用+预备费+建设期利息+生产或经营性项目铺底流动资金。选项BCD错误

31、 下列工程预算文件的组成部分中,不属于二级预算组成内容的是(  )。

A.签署页

B.总预算表

C.综合预算表

D.附件

参考答案:C
参考解析:

采用三级预算编制形式的工程预算文件包括:封面、签署页及目录、编制说明、总预算表、综合预算表、单位工程预算表、附件七项内容。选项C正确

采用二级预算编制形式的工程预算文件包括:封面、签署页及目录、编制说明,总预算表、单位工程预算表、附件等内容。选项ABD错误

32、 施工图预算编制的主要工作有:①列项计量;②了解施工现场情况;③套预算定额计算人、材、机消耗量;④计算直接费;⑤计算价差;⑥计算其他费用。采用实物量法编制时,正确的编制步骤及顺序是(  )。

A.②①④③⑤⑥

B.①②③④⑤

C.②①③④⑥

D.②①④③⑥⑤

参考答案:C
参考解析:

实物量法编制步骤:

(1)准备资料、熟悉施工图纸。——②

(2)列项并计算工程量。——①

(3)套用预算定额(或企业定额),计算人工、材料、机具台班消耗量。——③

(4)计算并汇总直接费。——④

(5)计算其他各项费用,汇总造价。——⑥

(6)复核、填写封面、编制说明。

综上:采用实物量法编制时,正确的编制步骤及顺序是②①③④⑥。计算价差体现在工料单价法中。

33、【过期考点】关于招标分部分项工程清单的编制,下列说法正确的是(  )。

A.第二级项目编码为单位工程顺序码

B.清单中包括构成工程实体的分项工程和可计量的措施项目

C.施工图纸深度满足项目特征识别要求的,可不再在清单中进行项目特征描述

D.工程量清单计算规范附录的“工程内容”中所含的工作,均应单独计量

参考答案:C
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,第二级表示附录分类顺序码。

选项B错误,分部分项工程项目清单所反映的是拟建工程分部分项工程项目名称和相应数量的明细清单,可计量的措施项目应体现在措施项目清单中。

选项C正确,若采用标准图集或施工图纸能够全部或部分满足项目特征描述的要求,项目特征描述可直接采用“详见××图集”或“××图号”的方式。对不能满足项目特征描述要求的部分,仍应用文字描述。

选项D错误,当在拟建工程的施工图纸中有体现,并且在专业工程量计算规范附录中也有相对应的项目时,则根据附录中的规定直接列项,计算工程量,确定其项目编码。需要同时满足两个条件才进行单独计量。

34、【过期考点】关于采用工程量清单方式招标形成的总价合同的计量和计价,下列说法正确的是(  )。

A.工程量应按照与单价合同相同的方式计算

B.工程量清单特征描述与施工图纸不一致的,综合单价应予以调整

C.无论是否发生工程变更,合同总价均不予调整

D.承包人按施工图完成的工程量超过工程量清单数量的部分应予计价

参考答案:A
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

采用工程量清单方式招标形成的总价合同,工程量应按照与单价合同相同的方式计算(选项A正确)。采用经审定批准的施工图纸及其预算方式发包形成的总价合同,除按照工程变更规定引起的工程量增减外(选项C错误),总价合同各项目的工程量是承包人用于结算的最终工程量。总价合同约定的项目计量应以合同工程经审定批准的施工图纸为依据(选项D错误),发承包双方应在合同中约定工程计量的形象目标或时间节点进行计量。 选项B错误,总价合同中一般不调整综合单价。

35、 根据现行工程量清单计价规范,下列价格风险因素中,招标人编制最高投标限价时考虑并计入综合单价的是(  )。

A.—定幅度内的人工单价的变化

B.一定幅度内的材料价格的变化

C.政策的调整

D.增值税的变化

参考答案:B
参考解析:

综合单价中的风险因素。为使最高投标限价与投标报价所包含的内容一致,综合单价中应包括招标文件中要求投标人所承担的风险内容及其范围(幅度)产生的风险费用。

1)对于技术难度较大和管理复杂的项目,可考虑一定的风险费用,并纳入综合单价中。

2)对于材料价格的市场风险,应依据招标文件的规定,工程所在地或行业工程造价管理机构的有关规定,以及市场价格趋势考虑一定比率的风险费用,纳入综合单价中。选项B正确

3)增值税和法律、法规、规章和政策变化等风险费用不应纳入综合单价。选项CD错误

选项A错误,人工单价的变化一般不会直接计入综合单价作为风险费用,除非招标文件有特别要求。

36、【过期考点】根据现行工程量清单计价规范,关于最高投标限价的管理规定,下列说法正确的是(  )。

A.实施工程量清单招标的项目,应编制最高投标限价

B.最高投标限价可以设立合理的上浮或下调比例

C.投标人认为最高投标限价不符合规范的,应在其公布后7天内向工程造价管理机构投诉

D.工程造价管理机构复查结论与原公布的最高投标限价误差大于±3%时,应责成招标人改正

参考答案:D
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,国有资金投资的工程建设项目应实行工程量清单招标,招标人应编制最高投标限价。

选项B错误,最高投标限价应当依据工程量清单、工程计价有关规定和市场价格信息等编制,并不得进行上浮或下调。

选项C错误,投标人经复核认为招标人公布的最高投标限价未按照《建设工程工程量清单计价规范》GB50500-2013的规定进行编制的,应在最高投标限价公布后5天内向招标投标监督机构和工程造价管理机构投诉。

选项D正确,当最高投标限价复查结论与原公布的最高投标限价误差大于±3%时,应责成招标人改正。

37、 根据现行工程量清单计价标准,关于投标人在投标报价前对工程量的复核,下列说法正确的是(  )。

A.复核工程量的核心目的,是为了选取合适的施工方法

B.应按投标企业定额项目划分标准,复核主要分部分项工程量

C.对于由发包人承担工程量清单缺陷责任的部分,复核发现招标工程量清单有误,不能擅自修改清单中的工程量

D.复核发现招标工程量清单有遗漏,应进行增补并予以说明

参考答案:C
参考解析:

复核工程量应注意以下几方面:

(1)投标人应认真根据招标说明、图纸、地质资料等招标文件资料,计算主要清单工程量,复核工程量清单。选项B错误

(2)对于由发包人承担工程量清单缺陷责任的部分,复核工程量的目的不是修改工程量清单,即使有误,投标人也不能修改招标工程量清单中的工程量,因为修改了清单将导致在评标时认为投标文件未响应招标文件而被否决;对于承包人承担工程量清单缺陷责任的部分,可根据复核结果对工程量清单进行增补列项。选项C正确

(3)针对招标工程量清单中工程量的遗漏或错误,是否向招标人提出修改意见取决于投标策略。投标人可以向招标人提出,由招标人统一修改并把修改情况通知所有投标人;也可以运用一些报价的技巧提高报价的质量,争取在中标后能获得更大的收益。选项D错误

(4)通过工程量计算复核还能准确地确定订货及采购物资的数量,防止由于超量或少购等带来的浪费、积压或停工待料。

选项A错误,复核工程量的核心目的不是为了选取合适的施工方法,而是根据复核后的工程量与招标文件提供的工程量之间的差距,从而考虑相应的投标策略,决定报价裕度。

38、 确定投标报价综合单价的工作步骤有:①分析清单项目工程内容;②计算分部分项工程人材机费;③计算工程数量与清单单位含量;④确定计算基础;⑤计算综合单价,上述步骤正确的顺序是(  )。

A.①③②④⑤

B.④①③②⑤

C.①④②③⑤

D.④③①②⑤

参考答案:B
参考解析:

当工程量清单给出的分部分项工程与所用企业定额的单位不同或工程量计算规则不同,则需要按企业定额的计算规则重新计算工程量,并按照下列步骤来确定综合单价:

(1)确定计算基础;——④

(2)分析每一清单项目的工程内容;——①

(3)计算工程内容的工程数量与清单单位的含量;——③

(4)分部分项工程人工、材料、施工机具使用费用的计算;——②

(5)计算综合单价。——⑤

综上:确定投标报价综合单价的工作步骤顺序是④①③②⑤。

39、 关于投标保证金和投标有效期,下列说法正确的是(  )。

A.投标有效期从投标文件送达后开始计算

B.一般项目的投标有效期为30~60天

C.投标保证金的有效期与投标有效期保持一致

D.投标保证金的数额不得超过项目估算价的1.5%

参考答案:C
参考解析:

选项A错误,投标有效期从投标截止时间起开始计算。

选项B错误,选项C正确,投标有效期的期限可根据项目特点确定,一般项目投标有效期为60~90天。投标保证金的有效期应与投标有效期保持一致。

选项D错误,投标保证金的数额不得超过项目估算价的2%,具体标准可遵照各行业规定。

40、 某世行贷款项目采用经评审的最低投标价法评标,招标文件规定同时投多个标段的评标修正率为5%。投标人甲同时投Ⅰ、Ⅱ标段,其报价分别6000万元,4500万元。在甲已中标Ⅰ标段的情况下,其Ⅱ标段的评标价格应为(  )万元。

A.4200

B.4275

C.4500

D.4725

参考答案:B
参考解析:

对同时投多个标段的评标修正,一般的做法是,如果投标人的某一个标段已被确定为中标,则在其他标段的评标中按照招标文件规定的百分比乘以报价额后,在评标价中扣减此值。

Ⅱ标段的评标价格=4500×(1-5%)=4275万元

[Page]

41、 关于依法必须招标项目合同签订的相关规定,下列说法正确的是(  )。

A.中标人无正当理由拒签合同的,招标人可取消其中标资格并对其罚款

B.招标人和中标人签订合同后5日内,应向投标人退还投标保证金及其利息

C.招标人没收被取消中标资格投标人的投标保证金后,不得再要求其他赔偿

D.招标人无正当理由拒签合同的,应在投标保证金范围内赔偿中标人损失

参考答案:B
参考解析:

选项A错误,中标人无正当理由拒签合同的,招标人取消其中标资格,其投标保证金不予退还。罚款属于行政处罚,中标人不能采取。

选项B正确,招标人最迟应当在与中标人签订合同后5日内,向中标人和未中标的投标人退还投标保证金及银行同期存款利息。

选项C错误,给招标人造成的损失超过投标保证金数额的,中标人还应当对超过部分予以赔偿。

选项D错误,发出中标通知书后,招标人无正当理由拒签合同的,招标人向中标人退还投标保证金;给中标人造成损失的,还应当赔偿损失。

42、 根据现行《房屋建筑和市政基础设施项目工程总承包管理办法》,下列风险应由发包人承担的是(  )。

A.人工、材料、设备在合同约定幅度范围内的价格波动

B.施工组织或管理不当带来的“标高金”变化

C.不可预见的地质条件造成的工期和费用变化

D.施工技术或工艺复杂性带来的成本变化

参考答案:C
参考解析:

选项B中,施工组织或管理不当带来的“标高金”变化,在新教材中已无此项阐述,为保证试卷完整,仅供参考。

发包人承担的风险主要包括:

(1)主要工程材料、设备、人工价格与招标时基期价相比,波动幅度超过合同约定幅度的部分;选项A错误

(2)因国家法律法规政策变化引起的合同价格的变化;

(3)不可预见的地质条件造成的工程费用和工期的变化;选项C正确

(4)因发包人原因产生的工程费用和工期的变化;

(5)不可抗力造成的工程费用和工期的变化。

选项BD错误,属于承包人承担的风险。

43、 在世界银行贷款项目采购程序中,下列投标情况,属于国际竞争性招标项目评标内容的是(  )。

A.标书是否符合招标程序要求和技术要求

B.投标人是否符合实施合同经验的资格要求

C.投标人是否符合财务能力资格要求

D.投标人是否符合技术能力资格要求

参考答案:A
参考解析:

评标只是对标书的报价和其他因素,以及标书是否符合招标程序要求和技术要求进行评比(选项A正确),而不是对投标人是否具备实施合同的经验、财务能力和技术能力的资格进行评审。

选项BCD,是在资格预审或资格定审阶段进行的,而不是在评标阶段。

44、 某企业进行国际工程投标报价,下列费用项目,可与直接费、间接费平行计列的是(  )。

A.临时设施费

B.税金

C.施工管理费

D.分包费

参考答案:D
参考解析:

报价由直接费用、间接费用、其他费用、利润和风险费组成。其他费用包括分包费、暂定金额、开办费等。

国际工程报价中,对分包费的处理有两种方法:一种是将分包费列入直接费中,即考虑间接费时包含了对分包的管理费;另一种是将分包费与直接费、间接费平行并列,在估算分包费时适当加入对分包商的管理费即可。选项D正确

选项A错误,临时设施费通常归类于现场管理费之中,属于间接费的一部分。

选项B错误,税金属于间接费的一部分。

选项C错误,施工管理费也是间接费的一个组成部分,主要指现场管理费等。

45、 由于承包人的原因导致工期延长,在工程延长期间出现法律法规及政策性变化造成合同价款增加的,合同价款应(  )。

A.予以调整

B.不予调整

C.由承发包双方协商确定

D.由监理工程师调解确定

参考答案:B
参考解析:

如果由于承包人的原因导致工期延长,在工程延长期间出现法律法规及政策性变化,造成合同价款增加的,合同价款不予调整;造成合同价款减少的,合同价款予以调整。

因此,正确答案是 B. 不予调整。

46、过期考点某工程项目招标工程量清单工程量为800m³,施工中变更为1000m³,该项目最高投标限价综合单价为500元/m³,投标报价为600元/m³。合同约定实际工程量与招标工程量偏差超过±15%时允许调整综合单价。按照工程量清单计价规范的相关规定,调整后的综合单价应为(  )元/m³。

A.500

B.575

C.600

D.625

参考答案:B
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

当Q1>1.15Q0时,若P0>P2×(1+15%),P1按照P2×(1+15%)调整;若P0≤P2×(1+15%),P1=P0(工程量增加,报高要调整,报低不托底)

其中:P0投标综合单价;P2最高投标限价中的综合单价;P1为新综合单价

投标价600元>最高投标限价500元×(1+15%)=575元,则应调至575元。

47、 施工合同约定由发包人承担材料价格波动±5%以外的风险。已知某项材料投标人投标报价、基准期发布的价格分别为510元/m³、520元/m³,施工期该材料的造价信息发布价为560元/m³。按照造价信息调整价差法,该材料的实际结算价应为(  )元/m³。

A.524.0

B.534.0

C.534.5

D.544.5

参考答案:A
参考解析:

承包人投标报价中可调价因子单价低于基准单价的,计量周期工程造价管理机构发布的单价涨幅以基准价为基础超出合同约定的风险幅度值,或单价跌幅以投标报价为基础超出合同约定的风险幅度值时,其超出部分按实调整。

实际价格较高,以较高的基准期价格为基础计算;560-(520×1.05)=14,510+14=524元/m³。

注意:按实调整是在投标报价的基础上进行调整。

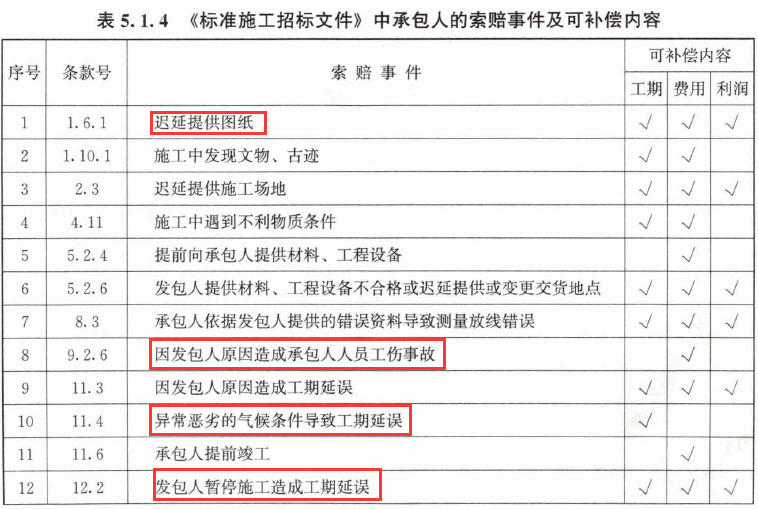

48、过期考点根据我国现行《标准施工招标文件》,下列索赔事件中,只可补偿费用,不可补偿工期、利润的是(  )。

A.延迟提供图纸

B.异常恶劣的气候条件导致工期延误

C.发包人原因造成承包人人员工伤事故

D.发包人暂停施工造成工期延误

参考答案:C
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

因发包人原因造成承包人人员工伤事故只可补偿费用,不可补偿工期、利润。

选项A,索赔工期、费用、利润;选项B索赔工期;选项D,索赔工期、费用和利润。

49、 某建筑工程施工过程中发生以下事件:①发现地下文物,停工5日,窝工30个工日,保护文物用工10个工日;②提前4日向承包人提供材料。已知人工工日单价150元/工日,窝工补贴50元/工日,管理费用、利润分别按人工费的20%、10%计算。不考虑其他费用,承包人应向发包人索赔的工期、费用分别是(  )。

A.5天,3960元

B.5天,3600元

C.1天,3960元

D.1天,3600元

参考答案:B
参考解析:

事件一:施工中发现文物,可以索赔工期和费用。补偿工期5天,费用(30×50+150×10)×(1+20%)=3600。

事件二:提前向承包人提供材料,此题中并没有给出相关费用,不进行考虑。

综上:可索赔工期5天。费用索赔3600元。

50、 因发包人原因,某分部分项工程发生索赔事件。经双方确认的索赔费中直接费为9万元,现场管理费为2万元。投标书中总部管理费率为5%,则总部管理费的索赔额应为(  )万元。

A.0.10

B.0.45

C.0.55

D.2.45

参考答案:C
参考解析:

总部管理费索赔金额=(直接费索赔金额+现场管理费索赔金额)×总部管理费比率(%)

总部管理费=(9+2)×5%=0.55万元

51、过期考点关于工程计量,下列说法正确的是(  )。

A.合同文件中规定的各种费用支付项目不需计量

B.按合同文件规定的方法、范围、内容和单位计量

C.按行业或地方标准规定的计量单位计量

D.因发包人原因造成的超出合同工程范围的工程量不予计量

参考答案:B
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,工程计量的范围包括:工程量清单及工程变更所修订的工程量清单的内容;合同文件中规定的各种费用支付项目,如费用索赔、各种预付款、价格调整、违约金等。 选项B正确,按合同文件所规定的方法、范围、内容和单位计量。

选项C错误,工程计量的依据包括:工程量清单及说明、合同图纸、工程变更令及其修订的工程量清单、合同条件、技术规范、有关计量的补充协议、质量合格证书等。

选项D错误,因承包人原因造成的超出合同工程范围施工或返工的工程量,发包人不予计量。

52、 某施工合同工程造价3亿,分两年均衡施工,已知主要材料、设备价值占合同总价比例分别为54%,6%。主要材料、设备储备天数平均为60天,年度施工天数按360天考虑,按公式计算法计算该工程的年度预付款应为(  )万元。

A.1350

B.1500

C.2700

D.3000

参考答案:A
参考解析:

年度工程总价30000万元×0.5=15000万。

工程预付款数额=年度工程总价×材料比例/年度施工天数×材料储备定额天数=(15000×54%)/360×60=1350万元。

注意:此题中设备价值比例为干扰数据。

53、过期考点关于工程竣工结算编制应遵循的计价原则,下列说法正确的是(  )。

A.计日工应按招标工程清单中的工程量和签证确认的计日工单价计算

B.暂列金额应按索赔、变更、现场签证等实际确认的金额合计计算

C.总价合同应在合同总价基础上,对合同约定能调整的内容及超过合同约定范围的风险因素进行调整

D.规费和税金按合同约定金额计算,不得调整

参考答案:C
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A错误,计日工应按发包人实际签证确认的事项计算。一般是按招标工程清单中的计日工单价和签证确认的工程量计算。

选项B错误,暂列金额应减去工程价款调整(包括索赔、现场签证)金额计算,如有余额归发包人。

选项C正确,采用总价合同的,应在合同总价基础上,对合同约定能调整的内容及超过合同约定范围的风险因素进行调整;采用单价合同的,在合同约定风险范围内的综合单价应固定不变,并应按合同约定进行计量,且应按实际完成的工程量进行计量。

选项D错误,规费和税金应按照国家或省级、行业建设主管部门的规定计算。

54、 某工程项目由于承包人违约导致合同解除。下列费用中,发包人应向承包人支付的是(  )。

A.按施工计划已运至现场的材料货款

B.分包人员退场遣送费

C.施工机械出场费

D.临建设施拆除费

参考答案:A
参考解析:

选项A正确,因承包人违约解除合同的,发包人应暂停向承包人支付任何价款。发包人同意解除合同的,应在合同解除后约定时间内核对承包人提出的合同解除时承包人已完成工程价款以及按施工进度计划已运至现场的材料货款,并核算承包人给发包人造成的损失或损害赔偿的索赔金额,并将结果通知承包人。发承包双方应在约定时间内予以确认或提出复核意见,并办理工程结算。发承包双方不能就解除合同后的结算达成一致的,按照合同约定的争议解决方式处理。因承包人违约解除合同的,不应免除承包人对其已完成工程的质量保证责任。

选项BCD属于发包人违约解除合同或者不可抗力解除合同,发包人应向承包人支付的费用。

55、 关于缺陷责任期内质量保证金的管理和使用,下列说法正确的是(  )。

A.国库集中支付的政府投资项目,质量保证金由财政部门或发包人统一管理

B.社会投资项目的质量保证金可由发承包双方约定交由金融机构托管

C.发包人被撤销的,质量保证金由总承包人保管并代行发包人职责

D.由承包人原因造成的缺陷,其修复费直接从质量保证金中扣除

参考答案:B
参考解析:

选项A错误,缺陷责任期内,实行国库集中支付的政府投资项目,质量保证金的管理应按国库集中支付的有关规定执行。

选项B正确,社会投资项目采用预留质量保证金方式的,发承包双方可以约定将质量保证金交由金融机构托管。

选项C错误,如发包人被撤销,质量保证金随交付使用资产一并移交使用单位,由使用单位代行发包人职责。

选项D错误,缺陷责任期内,由承包人原因造成的缺陷,承包人应负责维修,并承担鉴定及维修费用。如承包人不维修也不承担费用,发包人可按合同约定从质量保证金或银行保函中扣除,费用超出质量保证金额的,发包人可按合同约定向承包人进行索赔。

56、 根据《建设工程造价鉴定规范》GB/T51262-2017的规定,关于工程造价鉴定的人员和组织,下列说法正确的是(  )。

A.鉴定人必须具有工程系列高级职称

B.参与鉴定人员必须具有相应专业的注册造价工程师职业资格

C.对同一鉴定事项,应指定2名及以上鉴定人员共同进行鉴定

D.对争议比较大的鉴定项目,应成立由3名鉴定人组成的鉴定项目组

参考答案:C
参考解析:

根据《建设工程造价鉴定规范》GB/T51262-2017的规定,鉴定人必须具有相应专业的注册造价工程师执业资格(选项A错误)。但是,根据鉴定工作需要,鉴定机构可以安排非注册造价工程师的专业人员作为鉴定人的辅助人员,参与鉴定的辅助性工作(选项B错误)。

鉴定机构对同一鉴定事项,应指定2名及以上鉴定人共同进行鉴定(选项C正确)。对争议标的较大或涉及工程专业较多的鉴定项目,应成立由3名及以上鉴定人组成的鉴定项目组(选项D错误)。

注意区分:鉴定人和参与鉴定人员;争议较大和争议标的较大。

57、 根据《建设项目工程总承包合同(示范文本)》(GF-2020-0216),下列变化因素中,不属于工程总承包合同价款调整主要原因的是(  )。

A.分包人的替换

B.计日工单价变化

C.工程变更

D.物价波动

参考答案:A
参考解析:

工程总承包合同价款调整的主要原因包括变更、暂估价、计日工、暂列金额、物价波动以及法律变化引起的价格调整等事项。选项BCD错误

选项A正确,分包人的替换并不直接构成合同价款调整的原因。

58、 根据《建设项目工程总承包合同(示范文本)》(GF-2020-0216),关于工程总承包合同价款结算,下列说法正确的是(  )。

A.在颁发工程接收证书前解除合同的,尚未扣完的预付款不与合同价一并结算

B.发包人签发进度款支付证书,表明发包人同意、批准或接受了承包方已完成的相应工作

C.已签发的进度款支付证书存在错误或遗漏的,不得再进行修改

D.人工费应按月支付

参考答案:D
参考解析:

选项A错误,在颁发工程接收证书前,提前解除合同的,尚未扣完的预付款应与合同价款一并结算。

选项B错误,发包人签发进度款支付证书,不表明发包人已同意、批准或接受了承包人完成的相应部分的工作。

选项C错误,在对已签发的进度款支付证书进行阶段汇总和复核中发现错误、遗漏或重复的,发包人和承包人均有权提出修正申请。

选项D正确,人工费应按月支付,发包人应在收到承包人人工费付款申请单以及相关资料后进行审批,并向承包人签发人工费支付证书,发包人应在人工费支付证书签发后规定期限内完成支付。

59、 基本建设项目概况表是建设项目竣工财务决算报表之一。下列费用项目,应计列在基本建设项目概况表中的是(  )。

A.交付的固定资产

B.固定资产

C.流动资产

D.新增生产能力

参考答案:D
参考解析:

基本建设项目概况表综合反映基本建设项目的基本概况,内容包括该项目总投资、建设起止时间、新增生产能力、主要材料消耗、建设成本、完成主要工程量和主要技术经济指标。选项D正确

选项ABC体现在基本建设项目竣工财务决算表中。

60、 关于新增固定资产价值的确定范围,下列说法正确的是(  )。

A.购置的不需安装的设备和工器具,应在交付使用后计入新增固定资产价值

B.为改善劳动条件而建设的附属工程,不应计入新增固定资产价值

C.土地征用费不应计入新增固定资产价值

D.新增固定资产的待摊投资,应随同受益工程交付使用一并计入新增固定资产价值

参考答案:D
参考解析:

选项A错误,凡购置达到固定资产标准不需安装的设备及工器具,应在交付使用后计入新增固定资产价值。

选项B错误,对于为了提高产品质量、改善劳动条件、节约材料消耗、保护环境而建设的附属辅助工程,只要全部建成,正式验收交付使用后就要计入新增固定资产价值。

选项C错误,土地征用费即用地与工程准备费属于增加固定资产价值的其他费用,应计入或分摊到拟交付的单项工程资产价值中。

选项D正确,属于新增固定资产价值的待摊投资,应随同受益工程交付使用的同时一并计入。

[Page]

二、多项选择题 (每题2分,共20题,共40分)

61、 关于设备购置费及其构成,下列说法正确的有(  )。

A.国产标准设备原价指设备出厂(场)价

B.国产非标准设备原价包含外购配套件费

C.进口设备从属费中包含增值税、银行财务费、外贸手续费

D.进口设备抵岸价指抵达买方边境、港口或车站形成的价格

E.进口设备运杂费指从设备来源地运至工地仓库止发生的运杂费

参考答案:ABC
参考解析:

选项A正确,设备原价指国内采购设备的出厂(场)价格。

选项B正确,国产非标准设备原价包含:材料费、加工费、辅助材料费、专用工具费、废品损失费、外购配套件费、包装费、利润、税金、非标准设备设计费。

选项C正确,进口设备从属费包含:银行财务费、外贸手续费、关税、消费税、进口环节增值税、进口车辆购置税。

选项D错误,进口设备的原价是指进口设备的抵岸价,即设备抵达买方边境、港口或车站,交纳完各种手续费、税费后形成的价格。

选项E错误,设备运杂费是指国内采购设备自来源地、国外采购设备自到岸港运至工地仓库或指定堆放地点发生的采购、运输、运输保险、保管、装卸等费用。

62、 下列费用中﹐应计入建筑安装工程分部分项工程费的有(  )。

A.施工人员夜班补助

B.挖运机械的操作人员工资

C.配备现场作业人员安全防护用品支出费用

D.现场施工机械降噪费

E.构成永久工程的机电设备购置费

参考答案:BE
参考解析:

分部分项工程费是指各类专业工程的分部分项工程应予列支的各项费用。分部分项工程费=Σ(分部分项工程量×综合单价),综合单价包括人工费、材料费、施工机具使用费、企业管理费和利润。其中选项B属于施工机具使用费,选项E属于材料费。

选项A属于夜间施工增加费,选项C属于安全生产措施费,选项D属于环境保护费。

63、 关于工程建设其他费中场地准备及临时设施费的构成,下列说法正确的有(  )。

A.建设场地的大型土石方工程费

B.施工单位为施工而进行的场地平整费

C.建设单位为达到开工条件而进行的场地平整费

D.建设单位为施工建设而发生的货场、码头的租赁费

E.征地过程中发生的地上公共设施拆除费

参考答案:CD
参考解析:

场地准备及临时设施费的内容

(1)建设项目场地准备费是指为使工程项目的建设场地达到开工条件,由建设单位组织进行的场地平整和地上余留设施拆除清理等准备工作而发生的费用。选项C正确

(2)建设单位临时设施费是指建设单位为满足施工建设需要而提供的未列入工程费用的临时水、电、路、信、气、热等工程和临时仓库等建(构)筑物的建设、维修、拆除、摊销费用或租赁费用,以及货场、码头租赁等费用。选项D正确

选项A错误,建设场地的大型土石方工程应计入工程费用中的总图运输费用中。

选项B错误,属于建安工程费。

选项E错误,征地过程中发生的地上公共设施拆除费通常属于土地征用及拆迁补偿费。

64、 关于工程概预算计价和工程量清单计价模式的异同,下列说法正确的有(  )。

A.工程基本构造单元的划分不同

B.工程单价包含的费用内容不同

C.工程量计算规则相同

D.汇总单位工程造价的费用类别不同

E.工程计价程序相同

参考答案:ABD
参考解析:

选项A正确,在工程概预算编制过程中,主要是依据工程定额进行项目的划分;而在编制工程量清单时,则是按照各专业工程量计算标准附录中规定的清单项目进行划分。

选项B正确,工程概预算中的工料单价仅包括人工、材料、机具使用费,而工程量清单计价中的综合单价除了这些费用外,还可能包括企业管理费、利润以及一定范围内的风险费用等。

选项C错误,虽然两者都涉及到工程量的计算,但具体的计算规则并不完全一致。工程概预算是基于各类工程定额规定的计算规则,而工程量清单则是依据各专业工程量计算标准附录中规定的计算规则。

选项D正确,两种计价方式下,构成单位工程造价的费用类别有所不同。例如,在工程量清单计价中,会额外考虑措施项目费、其他项目费等,而这些在传统的定额计价中处理方式不同。

选项E错误,尽管最终目标都是确定工程造价,但两者的具体操作流程存在差异。工程量清单计价更加注重市场定价机制,通过市场竞争形成价格,而定额计价则更依赖于既定的标准和规定。

65、【过期考点】根据现行工程量清单计价规范,关于工程量清单及其编制,下列说法正确的有(  )。

A.工程量清单分为招标工程量清单和已标价工程量清单

B.工程量清单以单位(项)工程为对象编制

C.暂列金额归招标人所有,不汇总计入投标报价

D.总承包服务费的服务内容应由投标人填写

E.单位工程竣工结算汇总表中不再计列暂列金额

参考答案:ABE
参考解析:

该试题考点已过期,已不符合新版教材,为保证试卷完整性,仅供考生参阅。

选项A正确,工程量清单又可分为招标工程量清单和已标价工程量清单。

选项B正确,招标工程量清单应以单位(项)工程为单位编制,由分部分项工程项目清单,措施项目清单,其他项目清单,规费项目、税金项目清单组成。

选项C错误,暂列金额明细表由招标人填写,如不能详列,也可只列暂定金额总额,投标人应将上述暂列金额计入投标总价中。

选项D错误,总承包服务费计价表项目名称、服务内容由招标人填写。

选项E正确,单位工程竣工结算汇总表中不再计列暂列金额。

66、 根据工程定额编制要求,下列时间、材料、施工机具的消耗,应计入人工、材料或施工机具台班消耗量的有(  )。

A.工序作业时间之外的规范时间

B.不可避免的施工废料和材料损耗量

C.模板、脚手架等非实体材料的使用量

D.施工本身原因造成的机械停工时间

E.施工仪器仪表的台班消耗量

参考答案:ABE
参考解析:

选项A正确,人工定额消耗量包括工序作业时间、规范时间(工序作业时间以外的准备与结束时间、不可避免中断时间以及休息时间)。

选项B正确,必须消耗的材料,是指在合理用料的条件下生产合格产品需要消耗的材料,包括直接用于建筑和安装工程的材料、不可避免的施工废料、不可避免的材料损耗。

选项C错误,非实体材料是指在施工中必须使用但又不能构成工程实体的施工措施性材料。非实体材料主要是指周转性材料,如模板、脚手架、支撑等。周转性材料在定额里面主要是指的摊销量,而非使用量。

选项D错误,施工本身造成的停工时间属于损失时间。

选项E正确,施工机具台班定额消耗量包括施工机械台班定额消耗量和仪器仪表台班定额消耗量。

67、 下列费用中,应计入施工机械台班单价的有(  )。

A.进口机械设备关税

B.临时故障排除费

C.大型机械进出场及安拆费

D.年机械台班运行外的机械操作人员工资

E.机械的年检测费

参考答案:BDE
参考解析:

施工机械台班单价通常由折旧费、检修费、维护费(是指施工机械在规定的耐用总台班内,按规定的维护间隔进行各级维护和临时故障排除所需的费用)(选项B正确)、安拆费及场外运费、人工费(指机上司机(司炉)和其他操作人员的人工费)(选项D正确)、燃料动力费和其他费用(指施工机械按照国家规定应缴纳的车船税、保险费及检测费)(选项E正确)组成。

选项A属于设备原价的内容,选项C属于措施项目费。

68、 关于数字技术的应用对工程造价领域带来的推动作用,下列说法正确的有(  )。

A.降低对造价人员分析能力的要求

B.便于实现造价咨询成果数字化共享

C.实现对人、材、机消耗的现场跟踪和测定

D.推动全过程动态造价管理

E.自动完成现场签证、变更、索赔的处理

参考答案:BCD
参考解析:

选项A错误,让造价编制工作在提质增效的前提下,促使造价人员将更多的精力投入造价控制工作之中,实现从造价编制向造价控制的转变。

选项B正确,参建各方利用数字化平台不仅可以助力实现工程造价全业务流程电子化、数字化,而且可以积累企业运营的相关数据,实现造价咨询成果数字化共享,提升企业运营效率、经营质量、造价业务效率和质量。

选项C正确,数字技术对施工单位而言,还可以利用智能化现场管理技术对人工、材料和机械消耗进行跟踪和测定,从而掌握施工生产效率,提高成本管理水平。

选项D正确,数字技术可以根据工程实施情况的变化实时更新、实时生成最新造价成果,实现全过程动态数字化造价管理,为工程造价动态管理提供有力支撑。

选项E错误,并不能自动完成现场签证、变更、索赔的处理。

69、 关于建设项目投资估算的编制,下列说法正确的有(  )。

A.在可行性研究阶段应选用指标估算法估算

B.动态部分的估算应以编制年静态投资的资金使用计划为基础计算

C.小型项目的流动资金可采用扩大指标法估算

D.按照概算法,建设投资估算由工程费用、工程建设其他费用和预备费三部分组成

E.按照形成资产法,建设投资估算由形成固定资产、无形资产、其他资产的费用三部分组成

参考答案:ACD
参考解析:

选项A正确,指标估算法是投资估算的主要方法,为了保证编制精度,可行性研究阶段建设项目投资估算原则上应采用指标估算法。

选项B错误,动态部分的估算应以基准年静态投资的资金使用计划为基础来计算,而不是以编制年的静态投资为基础计算。

选项C正确,流动资金估算一般采用分项详细估算法,个别情况或者小型项目可采用扩大指标法。

选项D正确,按照概算法分类,建设投资由工程费用、工程建设其他费用和预备费三部分构成。

选项E错误,按照形成资产法分类,建设投资由形成固定资产的费用、形成无形资产的费用、形成其他资产的费用和预备费四部分组成。

70、 单项工程综合概算应包括的费用有(  )。

A.建筑工程费用

B.设备安装购置费用

C.工程建设其他费

D.预备费

E.建设期利息

参考答案:AB
参考解析:

单项工程综合概算一般应包括建筑工程费、安装工程费、设备及工器具购置费。选项AB正确

工程建设其他费(C选项)、预备费(D选项)以及建设期利息(E选项),这些费用并不单独出现在单项工程综合概算内,而是被计算在建设项目总概算当中。

相关内容:

单位工程概算=直接费+企业管理费+利润+增值税+设备及工器具购置费。

建设项目总概算=建筑工程费+安装工程费+设备及工器具购置费+工程建设其他费用+预备费+建设期利息+生产或经营性项目铺底流动资金。

71、 关于施工图预算编制,下列说法正确的有(  )。

A.应保证编制依据的时效性

B.企业定额也可作为预算的编制依据

C.列项计量前,需要充分了解施工组织设计和施工方案

D.单位工程预算书由建筑工程预算表和建筑工程取费表构成

E.二级预算的编制内容是指建筑安装工程费和设备及工器具购置费

参考答案:ABC
参考解析:

选项A正确,施工图预算的编制应保证编制依据的适用性和时效性。

选项B正确,施工图预算的编制依据包括预算定额或企业定额、单位估价表等。

选项C正确,实物量法中准备资料、熟悉施工图纸包括收集编制施工图预算的编制依据;属于施工图等基础资料;了解施工组织设计和施工现场情况。

选项D错误,单位工程施工图预算由单位建筑工程预算书和单位设备及安装工程预算书组成。单位建筑工程预算书主要由建筑工程预算表和建筑工程取费表构成。

选项E错误,二级预算编制形式由建设项目总预算和单位工程预算组成。

72、 根据现行工程量清单计价标准,关于招标工程量清单编制,下列说法正确的有(  )。

A.应在现场踏勘的基础上进行编制

B.工程量清单总说明中应明确对工程质量、材料和施工等的特殊要求

C.项目名称应根据工程量计算标准附录中给定的项目名称确定

D.安全生产措施项目应按国家及省级、行业主管部门的管理要求和招标工程的实际情况列项

E.措施项目可以采用总价计价或费率计价方式

参考答案:ADE
参考解析:

选项A正确,现场踏勘。为了了解常规的施工工艺、顺序,准确计算工程量,需进行现场踏勘,以充分了解施工现场情况及工程特点。

选项B错误,工程量清单总说明包括:工程概况、工程招标及分包范围、工程量清单编制依据、其他需要说明的事项。

选项C错误,分部分项工程项目清单的项目名称应按专业工程量计算标准附录的项目名称,结合拟建工程的实际确定。

选项D正确,安全生产措施项目应按国家及省级、行业主管部门的管理要求和招标工程的实际情况列项。

选项E正确,措施项目可以采用总价计价或费率计价方式。

73、 投标人在研究招标文件时,通过投标人须知可以了解的信息有(  )。

A.项目的资金来源

B.付款方式

C.投标保证金的要求

D.评标办法

E.投标文件的递交要求

参考答案:ACDE
参考解析:

投标人须知反映了招标人对投标的要求,特别要注意项目的资金来源、投标书的编制和递交、投标保证金、是否允许递交备选方案、评标方法等,重点在于防止投标被否决。

综上所述,选项A、C、D、E都是通过阅读投标人须知能够直接获取的信息,而B选项的“付款方式”虽然也很重要,但它不是投标人须知的主要内容。因此,正确答案为A、C、D、E。

74、 在下列不同特点的工程中,较适合采用成本加酬金方式确定合同价款的有(  )。

A.工期较短的工程

B.紧急抢险救灾工程

C.施工技术特别复杂的工程

D.建设规模小的工程

E.技术难度低的工程

参考答案:BC
参考解析:实行工程量清单计价的建筑工程,鼓励发承包双方采用单价方式确定合同价款;建设规模较小,技术难度较低,工期较短的建设工程,发承包双方可以采用总价方式确定合同价款(选项ADE错误);紧急抢险、救灾以及施工技术特别复杂的建设工程,发承包双方可以采用成本加酬金方式确定合同价款(选项BC正确)。

75、 关于采用价格指数调整价格差额的方法,下列说法正确的有(  )。

A.主要适用于施工中所用材料品种较多且使用量小的工程

B.被调整的进度款中应包括预付款的支付和扣回

C.可调因子的现行价格指数是指付款证书相关周期最后一天前28天的价格指数

D.价格指数的来源或确定方式方法应由发承包双方在合同中约定

E.当原合同中可调因子的权重不合理时,双方可协商调整

参考答案:DE
参考解析:

该试题选项C考点已过期,为保证试卷完整性,仅供考生参阅。

选项A错误,采用价格指数调差法调整合同价款,主要适用于施工中所用的材料品种较少,但每种材料使用量较大的土木工程,如公路、水坝等。

选项B错误,约定的计量周期中承包人应得到的不含增值税合同价金额。此项金额不应包括价格调整、不计质量保证金的扣留和支付、预付款的支付和扣回。

选项C错误,各可调因子的现行价格指数,指根据进度付款、竣工付款和最终结清等约定的付款证书相关周期最后一天的前42天的各可调因子的价格指数。

选项D正确,价格指数的来源或确定方式方法应由发承包双方在合同中约定。

选项E正确,工程变更引起原定合同中的权重不合理需调整权重的,应由发承包双方协商调整。

76、 关于对承包人提出的工期索赔的处理,下列说法正确的有(  )。

A.只有可原谅的延期部分才能批准顺延工期

B.应考虑被延误工作存在的总时差来确定工期索赔时间

C.非承包人责任事件并未造成施工成本额外支出的,工期索赔不伴随费用索赔

D.初始延误属于客观原因的,可得到工期和费用补偿

E.初始延误发生期间发生影响较大的并发延误,应视影响程度由原因双方共同承担责任

参考答案:ABC
参考解析:

选项A正确,有时工程延期的原因中可能包含有双方责任,此时监理人应进行详细分析,分清责任比例,只有可原谅延期部分才能批准顺延合同工期。

选项B正确,既要看被延误的工作是否在批准进度计划的关键路线上,又要详细分析这一延误对后续工作的可能影响。因为若对非关键路线工作的影响时间较长,超过了该工作可用于自由支配的时间,也会导致进度计划中非关键路线转化为关键路线,其滞后将影响总工期的拖延。

选项C正确,可原谅但不给予补偿费用的延期,非承包人责任事件的影响并未导致施工成本的额外支出,大多属于发包人应承担风险责任事件的影响,如异常恶劣的气候条件影响的停工等。

选项D错误,如果初始延误者是客观原因,则在客观因素发生影响的延误期内,承包人可以得到工期补偿,但很难得到费用补偿。

选项E错误,在初始延误发生作用期间,其他并发的延误者不承担拖期责任。

77、 承包人在编制期中支付文件时,已完工程进度款支付申请中应包括的内容有(  )。

A.累计已完成的分部分项工程项目费的金额

B.本期应扣回的预付款

C.累计已完成的其他项目费的金额

D.本周期发生的特殊设备安全监督检验费

E.本期应扣回的已支付进度款

参考答案:ABCE
参考解析:

施工过程结算价款确认后,承包人应向发包人提交施工过程结算款支付申请。支付申请的内容包括:

(1)累计已完成的施工过程结算款:

1)累计已完成的分部分项工程项目费的金额。选项A正确

2)累计已完成的措施项目费的金额。

3)累计已完成的其他项目费的金额(包括用于未能完全预见或详细说明的工程、服务的暂列金额)。选项C正确

4)累计已完成合同价款调整的金额。

5)累计应计算的增值税。

(2)累计已支付的施工过程结算款。

(3)本期合计应扣减的金额。

1)本期应扣回的预付款。选项B正确

2)本期应扣回的已支付进度款。选项E正确

3)本期发包人应扣减的金额。

(4)本周期实际应支付的施工过程结算款。

选项D错误,特殊设备安全监督检验费属于工程建设其他费用中的工程咨询服务费,是建设单位在建设过程中委托咨询机构提供服务所需的费用。

78、 关于合同价款纠纷的处理,下列说法正确的有(  )。

A.发包人要求承包人垫资施工但双方对垫资没有约定的,垫资部分按工程欠款处理

B.发包人要求承包人垫资,但双方对垫资利息虽未约定,但承包人提出支付利息请求的,应予支持

C.施工合同无效但建设工程验收合格的,可按合同对工程价款的约定折价补偿承包人

D.施工合同无效且建筑工程验收不合格,经修复后验收合格的,修复费用应由发包人承担

E.招投标双方另行签订施工合同约定的工程价款与中标合同金额不一致的,应按照中标合同确定权利义务

参考答案:ACE
参考解析:

选项A正确,当事人对垫资没有约定的,按照工程欠款处理;

选项B错误,当事人对垫资利息没有约定,承包人请求支付利息的,人民法院不予支持;

选项C正确,建设工程施工合同无效,但建设工程经验收合格的,可以参照合同关于工程价款的约定折价补偿承包人;

选项D错误,建设工程施工合同无效,且建设工程经验收不合格的,修复后的建设工程经验收合格的,发包人可以请求承包人承担修复费用;

选项E正确,招标人和中标人另行签订的建设工程施工合同约定的工程范围、建设工期、工程质量、工程价款等实质性内容,与中标合同不一致,一方当事人请求按照中标合同确定权利义务的,人民法院应予支持。

79、 根据《建设项目工程总承包合同(示范文本)》(GF-2020-0216),暂估价用于支付必然发生但暂时不能确定价格的(  )。

A.专业服务

B.计日工

C.专业工程

D.材料、设备

E.设计变更

参考答案:ACD
参考解析:

暂估价是指发包人在项目清单中给定的,用于支付必然发生但暂时不能确定价格的专业服务、材料、设备、专业工程的金额。选项ACD正确

选项B错误,计日工)指的是承包人完成发包人提出的零星工作而按照实际消耗的人工工日、材料数量等进行单独计价的情况,并不是通过暂估价来处理的对象。

选项E错误,(设计变更)属于合同执行过程中可能发生的变更事项,其相关费用调整通常依据合同条款另行计算,而不是通过设置暂估价来解决的问题。

80、 新增流动资产中的短期投资包括(  )。

A.股票

B.债券

C.基金

D.银行存款

E.应收款项

参考答案:ABC
参考解析:

短期投资包括股票、债券、基金。股票和债券根据是否可以上市流通分别采用市场法和收益法确定其价值。选项ABC正确

选项D属于货币性资金,选项E属于应收及预付款项。

查看全文 请先下载再阅读
