一、单选题 (每题1分,共60题,共60分)
1、 某工程项目预计建筑安装工程费为1500万元,设备和工器具购置费为800万元,工程建设其他费为300万元,建设期贷款利息为400万元,基本预备费为200万元。该项目的静态投资是( )万元。
A.2500
B.3200
C.2800
D.2600
本题考查的是工程造价相关概念。静态投资包括:建筑安装工程费、设备和工器具购置费、工程建设其他费、基本预备费,以及因工程量误差而引起的工程造价增减值等。
静态投资=1500+800+300+200=2800(万元)
2、 下列关于造价管理的说法中,体现造价管理主动控制和被动控制相结合原则的是( )。
A.既要重视造价咨询单位的造价控制,也要重视施工单位的造价控制
B.不仅要重视施工阶段的造价管理,也要重视设计阶段的造价管理
C.应从组织、技术、经济等多方面采取造价控制措施
D.不仅要及时纠正实施中的造价偏差,还应采取预防措施避免偏差
本题考查的是工程造价管理的主要内容及原则。
主动控制与被动控制相结合。为尽量减少甚至避免目标值与实际值的偏离,还必须立足于事先主动采取控制措施,实施主动控制。这句话的意思是不仅要纠偏,还要采取主动控制预防偏差,选项D符合题意。
3、 根据《造价工程师职业道德行为准则》,当造价工程师与委托方有利害关系时,正确的做法是( )。
A.主动回避
B.向受托咨询企业说明
C.在成果报告中注明
D.向行业协会报告
4、 下列关于标底和投标限价的说法中,正确的是( )。
A.关系社会公共利益和公众安全的项目招标均应编制标底
B.招标项目可将投标报价是否接近标底作为中标条件
C.招标人可设置最低投标限价作为否决投标的条件
D.招标人可以自行决定是否编制标底
本题考查的是招标投标法实施条例。
D正确;A错误;招标人可以自行决定是否编制标底。一个招标项目只能有一个标底。标底必须保密。
C错误;招标人不得规定最低投标限价。
B为干扰项。
5、 根据《政府采购法》,政府采购工程依法不进行招标的,应当采用的采购方式是( )。
A.竞争性磋商或直接采购
B.竞争性谈判或单一来源采购
C.竞争性磋商或竞争性谈判或询价
D.竞争性谈判或直接采购或询价
6、 《民法典》合同编第三分编所规定的内容是( )。
A.合同订立和违约责任
B.无因管理和不当得利
C.典型合同和标准合同
D.特殊合同和预约合同
7、 根据《民法典》合同编,债权人行使撤销权应当及时。自债务人的行为发生之日起( )年内没有行使撤销权的,该撤销权消灭。
A.1
B.2
C.3
D.5
8、 根据我国《价格法》,大多数商品或服务价格实行( )。
A.市场调节价
B.政府调节价
C.政府指导价
D.企业指导价
9、 根据《建设工程质量管理条例》,建设工程发生质量事故,有关单位应当在( )小时内向当地建设行政主管部门及其他有关部门报告。
A.24
B.36
C.48
D.72
10、 某项目依法进行招标,评标委员会成员由7人组成。该评标委员会中,技术、经济等方面的专家应为( )人以上。
A.3
B.4
C.5
D.6
11、 政府投资项目的项目建议书获得批准后,建设单位随后应开展的工作是( )。
A.初步确定拟建项目规模
B.编报可行性研究报告
C.择优确定工程设计单位
D.编制项目设计任务书
12、 项目建设过程中,招聘项目建成后运营工作人员并进行培训,属于( )阶段的工作内容。
A.建设准备
B.生产准备
C.竣工验收
D.项目后评价
本题考查的是工程建设程序。生产准备工作内容根据项目或企业不同,其要求也各不相同,但一般应包括以下主要内容:
(1) 招收和培训生产人员。
(2) 组织准备。
(3) 技术准备。
(4) 物资准备。
13、 项目管理承包商风险最低但回报也低的项目管理承包方式是( )。
A.项目管理承包商代表业主进行项目管理,并承担部分工程的EPC工作
B.项目管理承包商作为业主项目管理的延伸,管理EPC承包商
C.项目管理承包商代表业主进行项目管理,并承担项目设计工作
D.项目管理承包商作为业主的顾问,对项目进行监督检查并向业主报告
本题考查的是业主方项目管理组织模式。按照工作范围不同,项目管理承包可分为三种类型:
(1)项目管理承包商代表业主进行项目管理,同时还承担部分工程的设计、采购、施工工作。这对项目管理承包商而言,风险高,相应的利润、回报也较高。AC错误。
(2)项目管理承包商作为业主项目管理的延伸,只是管理EPC承包商而不承担任何EPC工作。这对项目管理承包商而言,风险和回报均较低。不是最低,B错误。
(3)项目管理承包商作为业主顾问,对项目进行监督和检查,并及时向业主报告工程进展情况。这对项目管理承包商而言,风险最低,接近于零,但回报也低。D正确。
14、 采用平行发承包模式的工程,各平行承包商之间的组织和协调工作由( )负责。
A.承包商共同约定的牵头单位
B.主体工程设计单位
C.设备供应商
D.建设单位
15、某施工项目管理组织机构图如下,其组织机构形式是( )。

A. 直线制
B.职能制
C.直线职能制
D.矩阵制
16、 下列工程项目计划中,由承包单位施工项目经理组织编制的是( )。
A.项目管理规划大纲
B.项目管理实施规划
C.工程项目前期工作计划
D.工程项目年度计划
本题考查的是工程项目计划体系。项目管理实施规划是在开工之前由施工项目经理组织编制,并报企业管理层审批的工程项目管理文件。故本题选B
A选项由企业管理层编制,C,D选项由建设单位或其委托的管理单位负责编制
17、 编制单位工程施工组织设计时,施工进度计划、施工准备、施工现场平面布置等应围绕( )进行编制。
A.施工部署
B.设计方案
C.监理方案
D.造价控制目标
18、 下列目标控制方法中,能够随工程进展动态反映质量状况并分析质量变化趋势的是( )。
A.排列图法
B.直方图法
C.控制图法
D.因果分析图法
本题考查的是工程项目目标控制方法。
AB错误;排列图法、直方图法是质量控制的静态分析方法,反映的是质量在某一段时间里的静止状态。然而,工程(产品)都是在动态的生产过程中形成的,因此,在质量控制中单用静态分析方法是不够的,还必须有动态分析方法。
C正确;采用动态分析方法,可以随时了解生产过程中质量的变化情况,及时采取措施,使生产处于稳定状态,起到预防出现废品的作用。控制图法就是一种典型的动态分析方法。
D为干扰项。
19、 下列流水施工参数中,可用于表达流水施工在施工工艺方面进展状态的是( )。
A.流水节拍
B.流水工期
C.工作面
D.流水强度
20、 某固定节拍流水施工进度计划中,施工过程数目n=4,施工段数目m=3,流水节拍t=5天,施工过程Ⅱ可以提前插入2天开始,该流水施工进度计划的工期是( )天。
A.20
B.22
C.28
D.30
21、某项目有8项工作,其逻辑关系和持续时间如下表,该项目双代号网络计划的关键线路条数和计算工期分别是( )。

A. 1,15
B.2,15
C.2,16
D.1,16
本题考查的是网络图绘制。关键线路G-J-M,工期16天。
F-I: 7+7=14
G-I: 6+7=13
G-J-K: 6+5+4=15
G-J-M: 6+5+5=16
H-L-M: 3+6+5=14

22、 双代号网络计划中,某工作有2项紧前工作,最早开始时间和持续时间分别是12和5、13和6;本工作的最迟完成时间是25,总时差是2。则本工作的持续时间是( )。
A.4
B.5
C.6
D.8
本题考查的是网络计划时间参数的计算。
两项紧前工作最早结束时间分别是12+5=17,13+6=19,所以本工作最早开始时间是19,总时差2天,则最晚开始时间是21天,本工作持续时间是25-21=4天。
23、 网络计划工期优化的基本方法是( )。
A.改变工作之间的逻辑关系,不调整关键工作持续时间
B.不改变工作之间的逻辑关系,压缩关键工作持续时间
C.改变工作之间的逻辑关系,同时压缩关键工作持续时间
D.不改变工作之间的逻辑关系,压缩非关键工作持续时间
本题考查的是网络计划优化。网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。故B选项正确
A. 改变工作之间的逻辑关系,不调整关键工作持续时间:改变工作之间的逻辑关系属于另一种进度调整方法(如将顺序作业改为平行作业或搭接作业),但它不是工期优化的基本方法,因此不符合题意。
C. 改变工作之间的逻辑关系,同时压缩关键工作持续时间:这种方法结合了两种调整方式,但并非工期优化的基本方法。工期优化强调的是在逻辑关系不变的前提下压缩关键工作持续时间,而不是同时改变逻辑关系和压缩持续时间,因此不符合题意。
D. 不改变工作之间的逻辑关系,压缩非关键工作持续时间:压缩非关键工作的持续时间不会对总工期产生直接影响,因为非关键工作本身具有一定的时差(总时差)。因此,这种做法与工期优化的目标不符,故错误。
24、 某工程项目,7月15日已具备开工条件,监理人于7月16日发出开工通知,载明开工日期为7月18日;承包人由于自身工作安排冲突,实际于7月20日进场施工。该工程的开工日期应为( )。
A.7月15日
B.7月16日
C.7月18日
D.7月20日
25、 根据《标准设计施工总承包招标文件》通用合同条款,下列合同义务中,属于发包人义务的是( )。
A.负责施工场地及其周边环境与生态的保护工作
B.按合同约定及时组织竣工验收
C.对设计及工程完备性负责
D.施工期间工程的维护和照管
本题考查的是工程施工合同管理。
B正确,按合同约定及时组织竣工验收是发包人义务。
ACD选项属于承包人义务。
26、【过期考点】下列基于互联网的工程项目信息平台各项功能中,属于拓展功能的是( )。【本题涉及的知识点新教材已删除】
A.电子商务功能
B.日历和任务管理功能
C.文档管理功能
D.工作流程管理功能
(新教材已对该知识点进行了删除,为保持试卷的完整性,故保留此题)
基于互联网的工程项目信息平台的拓展功能包括多媒体的信息交互、在线项目管理、集成电子商务等功能,如视频会议、进度计划和投资计划的网上发布、电子采购、电子招标等功能。BCD属于基本功能。
27、 某项目在第1年年初投资3000万元,投资期为1年,运营期为8年。运营期每年年末会产生相同的净现金流量。假设项目的基准收益率为10%,则该项目在运营期每年年末至少需要产生( )万元的净现金流量才能收回全部投资。
A.511.21
B.537.06
C.562.33
D.618.57
本题考查的是资金的时间价值及其计算。P~F,P~A。

28、 某公司为在年底偿还500万元贷款,计划在当年每个月末等额存入一定数量资金。假设所存入资金按月复利计息,年名义利率为9%,则每个月末需等额存入( )万元。
A.24.83
B.39.98
C.41.98
D.45.42
本题考查的是资金的时间价值及其计算。

29、 在计算偿债备付率时,各年可用于还本付息的资金是( )。
A.息税前利润+折旧+摊销
B.息税前利润+折旧+摊销+所得税
C.息税前利润+折旧+摊销-所得税
D.息税前利润-所得税
30、 下列各组投资方案经济效果评价指标中,在评价同一个项目时,其评价结论总是一致的是( )。
A.静态投资回收期和动态投资回收期
B.净现值和净年值
C.资本金净利润率和总投资收益率
D.利息备付率和资产负债率
31、 甲、乙、丙为三个独立的投资方案,净现值分别为30万元、40万元和50万元, 内部收益率分别为12%、9%和10%。假如不存在资源约束,基准收益率8%,应选择的方案是( )。
A.甲、乙、丙
B.乙、丙
C.甲
D.丙
32、 若其他因素不变,下列项目变化,会使以生产能力利用率表示的盈亏平衡点下降的是( )。
A.年固定成本上升
B.正常产销量提高
C.单位产品可变成本上升
D.单位产品销售价格下降
A. 年固定成本上升:如果年固定成本增加,分子增大,而分母不变,BEP 将上升,而不是下降。因此错误。
B. 正常产销量提高:如果正常产销量提高,分母增大(因为年销售收入和年可变成本都与产销量成正比变化),而分子不变,BEP 将下降。因此该选项正确。
C. 单位产品可变成本上升:如果单位产品可变成本上升,分母减小(因为年可变成本增加),而分子不变,BEP 将上升,而不是下降。因此错误。
D. 单位产品销售价格下降:如果单位产品销售价格下降,分母减小(因为年销售收入减少),而分子不变,BEP 将上升,而不是下降。因此错误。
33、 项目敏感性分析的局限性是( )。
A.不能反映不确定因素变动对项目投资效果的影响
B.不能反映项目对不确定因素的不利变化所能容许的风险程度
C.不能排除无足轻重的变动因素
D.不能反映不确定因素发生变动的可能性大小
本题考查的是不确定性分析与风险分析。但敏感性分析也有其局限性,它不能说明不确定因素发生变动的情况的可能性大小,也就是没有考虑不确定因素在未来发生变动的概率,而这种概率是与项目的风险大小密切相关的。
A. 不能反映不确定因素变动对项目投资效果的影响:敏感性分析的核心正是通过分析不确定性因素的变动对项目投资效果(如净现值、内部收益率等指标)的影响来找出敏感因素,因此这一说法错误。
B. 不能反映项目对不确定因素的不利变化所能容许的风险程度:敏感性分析可以通过计算临界点等方式,反映项目对不确定因素不利变化的承受能力(风险程度),因此这一说法错误。
C. 不能排除无足轻重的变动因素:敏感性分析的一个重要作用就是帮助鉴别敏感因素,从而排除那些对项目投资效果影响较小的无足轻重的因素,因此这一说法错误。
D. 不能反映不确定因素发生变动的可能性大小:敏感性分析假设不确定因素在一定范围内变化,但并未考虑这些不确定因素在未来发生变动的概率,而这正是其局限性所在。因此该选项正确。
34、 下列关于项目风险评价判别标准的说法中,正确的是( )。
A.偿债备付率越高,风险越小
B.内部收益率的标准差越小,风险越大
C.投资回收期的标准差越大,风险越小
D.净现值大于或等于0的累计概率值越大,风险越小
本题考查的是不确定性分析与风险分析。
以评价指标作判别标准:
①财务(经济)内部收益率大于或等于基准收益率的累计概率值越大,风险越小;标准差越小,风险越小;
②财务(经济)净现值大于或等于零的累计概率值越大,风险越小;标准差越小,风险越小。
35、 价值工程研究对象的成本是指( )。
A.产品使用成本
B.产品寿命周期成本
C.产品方案的比较成本
D.产品生产成本
本题考查的是价值工程的基本原理和工作程序。V=F/C,式中V—研究对象的价值;F—研究对象的功能;C—研究对象的成本,即周期寿命成本。
A. 产品使用成本:产品使用成本仅是寿命周期成本的一部分(使用及维护成本),并不包括生产成本,因此不够全面,错误。
B. 产品寿命周期成本:寿命周期成本是价值工程研究的核心内容之一,涵盖了产品的全生命周期内所发生的全部费用,符合题意,正确。
C. 产品方案的比较成本:比较成本是针对不同方案之间的成本差异进行分析的概念,而不是价值工程研究对象的成本定义,错误。
D. 产品生产成本:生产成本仅是寿命周期成本的一部分,并不包括使用及维护成本,因此不够全面,错误。
36、 在采用功能成本法进行价值工程的功能评价时,如果计算得出功能的价值系数V>1,则表明( )。
A.功能现实成本小于功能评价值
B.功能目标成本大于功能评价值
C.功能重要性系数大于目标成本系数
D.功能重要性系数小于实际成本系数
37、 在进行工程寿命周期成本分析时,工程系统效率与工程寿命周期成本的比值称为( )。
A.固定效率
B.费用效率
C.寿命周期效率
D.权衡效率
38、 根据国务院项目资本金制度,下列各类项目中,项目资本金占项目总投资最低比例的规定值最小的是( )。
A.钢铁项目
B.水泥项目
C.煤炭项目
D.电力项目
39、 当公司业绩下降或没有达到预期效益导致股票价格下降时,公司可转换债券持有人应采取的方式是( )。
A.立即将债权转为股权
B.立即卖掉可转换债券
C.继续持有债券
D.立即将可转换债券转换为普通债券
40、 某公司普通股预计年股利率为7%,估计股利年增长率为5%,筹资费率为3%,所得税税率25%。该公司普通股的资金成本率为( )。
A.7.53%
B.8.53%
C.10.41%
D.12.22%
41、 在资本结构比选时,进行每股收益无差别点分析的目的是( )。
A.比较不同资本结构下的资金成本
B.比较不同资本结构下的融资风险
C.分析判断不同销售水平下适用的资本结构
D.分析判断不同融资方式下的获利水平
本题考查的是资本结构的比选方法。根据每股收益无差别点,可以分析判断不同销售水平下适用的资本结构。
A. 比较不同资本结构下的资金成本:资金成本是衡量融资方式经济性的重要指标,但不是每股收益无差别点分析的目的,错误。
B. 比较不同资本结构下的融资风险:融资风险分析通常涉及债务比例、偿债能力等指标,而不是每股收益无差别点分析的核心目的,错误。
C. 分析判断不同销售水平下适用的资本结构:根据上述解析,每股收益无差别点分析的核心目的正是分析不同销售水平下适用的资本结构,正确。
D. 分析判断不同融资方式下的获利水平:虽然每股收益无差别点分析间接涉及获利水平,但其核心目的是判断不同销售水平下资本结构的适用性,而非单纯比较获利水平,错误。
42、 某公司向银行申请一笔信用贷款,用于自己拥有的生产装置更新改造投资。就该笔贷款而言,银行对该公司的追索程度( )。
A.完全追索
B.有限追索
C.无追索
D.特定追索
43、【过期考点】PPP项目通过物有所值定量评价的条件是( )。
A.全生命周期内政府方净成本现值小于或等于公共部门比较值
B.全生命周期内公共部门净成本现值小于或等于政府方比较值
C.全生命周期内政府方净现值大于或等于0
D.全生命周期内公共部门净现值大于或等于0
(新教材已对该知识点进行了删除,为保持试卷的完整性,故保留此题)
物有所值定量评价。定量评价是在假定采用PPP模式与政府传统投资方式产出绩效相同的前提下,通过对PPP项目全生命周期内政府方净成本的现值(PPP值)与公共部门比较值(PSC值)进行比较,判断PPP模式能否降低项目全生命周期成本。PPP值小于或等于PSC值的,认定为通过定量评价;PPP值大于PSC值的,认定为未通过定量评价。
44、【过期考点】对于政府付费模式的PPP项目,在项目运营补贴期间,除使用者外,还需政府承担直接付费责任的是( )。
A.年均建设成本、年度运营成本和合理利润
B.年度运营成本、合理利润和风险调整值
C.股权投资支出、年度运营成本和合理利润
D.股权投资支出、合理投资收益和竞争性中立调整值
(新教材已对该知识点进行了删除,为保持试卷的完整性,故保留此题)
对政府付费模式的项目,在项目运营补贴期间,政府承担全部直接付费责任。政府每年直接付费数额包括:社会资本方承担的年均建设成本(折算成各年度现值)、年度运营成本和合理利润。

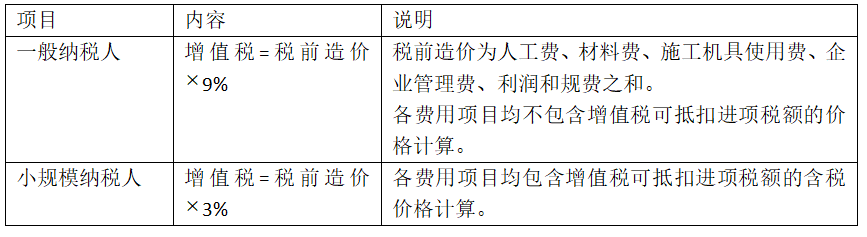

45、 建筑业企业采用一般计税方法计算增值税,应纳税额是( )。
A.税前造价×9%+不得抵扣的增值税进项税额
B.税后造价×3%+不得抵扣的增值税销项税额
C.税前造价×9%-准予抵扣的增值税进项税额
D.税后造价×3%-准予抵扣的增值税销项税额
【答案】:C
【解析】:
46、 下列各项支出中,在计算企业所得税的应纳税所得额时准予扣除的是( )。
A.相当于企业年度利润总额10%的公益性捐赠支出
B.向投资者支付的股息、红利
C.罚金、罚款和被没收财物的损失
D.企业对体育赛事的商业赞助支出
B,C,D属于不允许扣除的情形
各项扣除:企业实际发生的与取得收入有关的、合理的支出,包括成本、费用、税金、损失和其他支出,准予在计算应纳税所得额时扣除。同时,企业发生的公益性捐赠支出,在年度利润总额12%以内的部分,准予在计算应纳税所得额时扣除。故本题选A
47、 房地产开发企业建造普通住宅出售时,可以免征土地增值税的条件是增值额最高未超过扣除项目金额的( )。
A.10%
B.15%
C.20%
D.25%
48、 下列评价指标中,适用于评价项目盈利能力的是( )。
A.资产负债率
B.流动比率
C.总资产周转率
D.财务内部收益率
本题考查的是工程项目经济评价。判断项目盈利能力的参数主要包括财务内部收益率(FIRR)、总投资收益率、项目资本金净利润率等指标的基准值或参考值。
A. 资产负债率:反映企业偿债能力的指标,用于衡量企业的财务风险水平,而不是盈利能力的评价指标。错误。
B. 流动比率:反映企业短期偿债能力的指标,用于衡量企业流动资产对流动负债的覆盖程度,与盈利能力无关。错误。
C. 总资产周转率:反映企业资产管理效率的指标,用于衡量企业资产的使用效率,而非直接评价盈利能力。错误。
D. 财务内部收益率:是评价项目盈利能力的重要动态指标之一,表示项目占用资金的获利能力。其值越高,表明项目的经济性越好,因此适用于评价项目盈利能力。正确。
49、 进行工程项目经济分析时,经济效益计算应遵循的原则是( )。
A.投入意愿原则和产出意愿原则
B.机会成本原则和差量成本原则
C.权责发生原则和配比原则
D.支付意愿原则和接受补偿原则
本题考查的是工程项目经济评价。经济效益的计算应遵循支付意愿(WTP)原则和(或)接受补偿意愿(WTA)原则;经济费用的计算应遵循机会成本原则。
A. 投入意愿原则和产出意愿原则:该表述不够准确,未直接体现经济效益计算的具体原则,且“投入意愿”与“产出意愿”并非标准术语。错误。
B. 机会成本原则和差量成本原则:机会成本原则适用于经济费用的计算,而差量成本原则主要用于方案比选,均不适用于经济效益的计算。错误。
C. 权责发生原则和配比原则:权责发生原则和配比原则是会计核算的基本原则,主要用于财务会计领域,而非工程项目经济分析中的经济效益计算原则。错误。
D. 支付意愿原则和接受补偿原则:根据知识库内容,经济效益的计算应遵循支付意愿(WTP)原则和接受补偿意愿(WTA)原则,这是判断项目经济效益的核心依据。正确。
50、 按照现行规定,投资项目无形资产的摊销期限是( )。
A.从开始使用之日起,在有效使用期限内
B.从开始使用之日起,在项目运营期内
C.从项目建成之日起,在有效使用期限内
D.从项目建成之日起,在项目运营期内
51、 下列不同计价方式的合同中,在工程量控制和费用控制方面,施工承包单位风险最大的是( )。
A.单价合同
B.总价合同
C.固定酬金合同
D.目标成本加奖罚合同
本题考查的是施工招标策划。

52、 根据《标准施工招标文件》,缺陷责任期自( )之日起计算。
A.工程移交
B.竣工资料移交
C.实际竣工日
D.工程投入使用
本题考查的是施工招标策划。缺陷责任期自实际竣工日期起计算。在全部工程竣工验收前,已经发包人提前验收的单位工程,其缺陷责任期的起算日期相应提前。
A. 工程移交:是工程交付使用的过程,但并非缺陷责任期的起算依据。缺陷责任期的起算与实际竣工日期相关,而非移交日期。错误。
B. 竣工资料移交:属于工程竣工阶段的一项工作内容,但其与缺陷责任期的起算无关。错误。
C. 实际竣工日:根据《标准施工招标文件》和相关规定,缺陷责任期自实际竣工日期起计算,这是明确的规定。正确。
D. 工程投入使用:是工程交付后的运行阶段,与缺陷责任期的起算无关。错误。
53、 根据《标准设计施工总承包招标文件》,监理人应在收到承包人进度付款申请单及其证明文件后的( )天内完成审核。
A.21
B.28
C.14
D.10
54、 根据FIDIC《施工合同条件》,给指定分包商的付款应从( )中开支。
A.专项费用
B.特别价款
C.暂估价
D.暂定金额
55、 下列投标文件偏差中,属于细微投标偏差的是( )。
A.提供的技术信息不够完整
B.投标担保期限略短于招标文件要求
C.投标报价略高于最高投标限价
D.投标文件中的检验标准与招标文件不符
本题考查的是施工评标与授标。细微偏差是指投标文件在实质上响应招标文件要求,但在个别地方存在漏项或者提供了不完整的技术信息和数据等情况,并且补正这些遗漏或者不完整不会对其他投标单位造成不公平的结果。细微偏差不影响投标文件的有效性。
A. 提供的技术信息不够完整:如果投标文件提供的技术信息不够完整,但不影响投标文件的实质性响应,则属于细微偏差。评标委员会可以书面要求投标人进行补正,且补正后不影响投标有效性。正确。
B. 投标担保期限略短于招标文件要求:投标担保是投标文件的重要组成部分,若其期限不满足招标文件要求,则属于重大偏差,可能导致废标处理。错误。
C. 投标报价略高于最高投标限价:属于未实质性响应招标文件要求的情况,直接构成重大偏差,应作废标处理。错误。
D. 投标文件中的检验标准与招标文件不符:检验标准是招标文件的实质性要求之一,若投标文件中的检验标准与招标文件不符,则属于重大偏差,应作废标处理。错误。

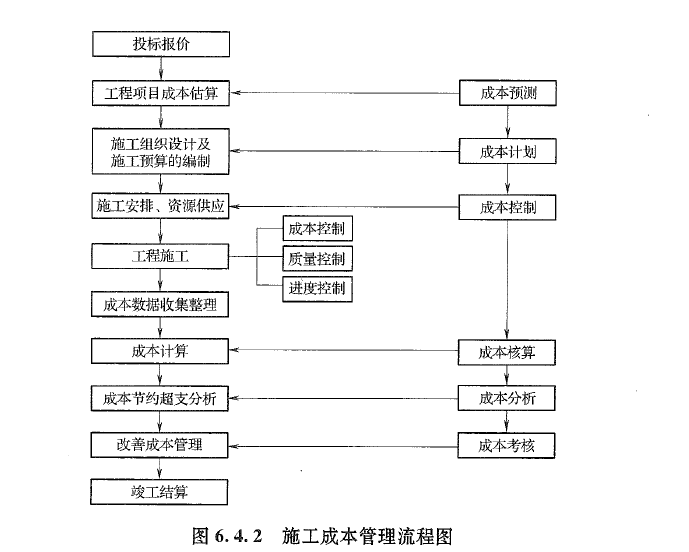

56、【过期考点】在施工成本管理流程中,介于成本核算和成本考核之间的管理环节是( )。【本题涉及的知识点新教材已变更】
A.成本预测
B.成本分析
C.成本控制
D.成本计量
(新教材已对该知识点进行了删除,为保持试卷的完整性,故保留此题)

57、【过期考点】施工项目经理部应建立和健全以( )为对象的成本核算账务体系。【本题涉及的知识点新教材已变更】
A.分部工程
B.分项工程
C.单位工程
D.单项工程
(新教材已对该知识点进行了删除,为保持试卷的完整性,故保留此题)
本题考查的是施工成本管理。施工项目经理部应建立和健全以单位工程为对象的成本核算账务体系。
58、【过期考点】某项固定资产折旧年限为10年,已使用2年,用年数总和法计算,第3年的年折旧率为( )。【本题涉及的知识点新教材已删除】
A.14.5%
B.12.7%
C.10%
D.7.3%
(新教材已对该知识点进行了删除,为保持试卷的完整性,故保留此题)
年折旧率=(折旧年限-已使用年数)/[折旧年限×(折旧年限+1)/2]×100%。第3年的折旧率=(10-2)÷[10×(1+10)/2]=14.5%。
59、 某工程通过绘制费用累计曲线进行偏差分析,从当前曲线看,拟完工程计划费用曲线位于已完工程计划费用曲线的上方,已完工程实际费用曲线位于已完工程计划费用曲线下方。下列关于该工程当前费用和进度状况的说法,正确的是( )。
A.费用节支,进度超前
B.费用超支,进度拖后
C.费用节支,进度拖后
D.费用超支,进度超前
本题考查的是常用偏差分析方法。已完工程实际费用曲线和已完工程计划费用曲线的竖向距离表示费用偏差。已完工程计划费用曲线和拟完工程计划费用曲线的水平距离表示进度偏差。
费用偏差 (CV)=已完工程计划费用 (BCWP)-已完工程实际费用 (ACWP)大于0,费用节支。
进度偏差 (SV)=已完工程计划费用 (BCWP)- 拟完工程计划费用 (BCWS)小于0,进度滞后。
A. 费用节支,进度超前费用节支是正确的,但进度并非超前而是拖后。错误。
B. 费用超支,进度拖后费用并未超支,而是节支。错误。
C. 费用节支,进度拖后费用节支且进度拖后,完全符合题目描述。正确。
D. 费用超支,进度超前费用并未超支,而是节支;进度也未超前,而是拖后。错误。
60、 根据住房和城乡建设部、财政部发布的《建设工程质量保证金管理办法》,合同约定由承包人以银行保函替代预留保证金的,保函金额不得高于( )。
A.工程价款结算总额的5%
B.工程价款结算总额的3%
C.签约合同价的5%
D.签约合同价的3%
二、多选题 (每题2分,共20题,共40分)
61、 项目施工阶段工程结算的类型有( )。
A.预付款担保结算
B.施工过程中间结算
C.竣工结算
D.竣工决算
E.缺陷责任期满结清
本题考查的是工程造价及计价特征。

62、 工程造价咨询企业信用档案的内容有( )。
A.近3年合同协议书
B.企业主要业绩
C.近3年中标项目的投标书
D.企业重要获奖情况
E.企业受行政处罚的情况
本题考查的是工程造价咨询管理。工程造价咨询企业信用档案应当包括:工程造价咨询企业的基本情况、业绩、良好行为、不良行为等内容。违法行为、被投诉举报处理、行政处罚等情况应当作为工程造价咨询企业的不良记录记入其信用档案。
综上所述,答案为BE。
63、 根据《建设工程质量管理条例》,建设工程竣工验收应当具备的条件有( )。
A.勘察、设计、施工、监理等单位分别签署的质量合格文件
B.工程使用的主要建筑材料,构配件和设备的进场试验报告
C.完整的技术档案和施工管理资料
D.建设单位运行维护人员相关培训记录
E.施工单位签署的工程保修书
本题考查的是建设工程质量管理条例。建设工程竣工验收应当具备下列条件:
(1)完成建设工程设计和合同约定的各项内容;
(2)有完整的技术档案和施工管理资料;
(3)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;
(4)有勘察、设计、施工、工程监理等单位分别签署的质量合格文件;
(5)有施工单位签署的工程保修书。故本题选A,B,C,E
建设单位运行维护人员的培训记录并非竣工验收的必备条件,因此,D选项错误。
64、 根据《建设工程安全生产管理条例》,建设工程概算的安全作业环境及安全施工措施所需费用,应当用于( )。
A.安全生产管理人员的相关费用支出
B.施工安全防护用具及设施的采购
C.安全生产条件的改善
D.安全施工措施的落实
E.安全生产教育和培训
65、 按照项目法人责任制组建的建设项目董事会的职权有( )。
A.负责筹措建设资金
B.组织编制项目初步设计文件
C.审定偿还债务计划
D.组织编制和确定施工招标方案
E.编制并组织实施项目年度投资计划
(2)项目董事会的职权。
负责筹措建设资金;审核、上报项目初步设计和概算文件;审核、上报年度投资计划并落实年度资金;提出项目开工报告;研究解决建设过程中出现的重大问题;负责提出项目竣工验收申请报告;审定偿还债务计划和生产经营方针,并负责按时偿还债务;聘任或解聘项目总经理,并根据总经理的提名,聘任或解聘其他高级管理人员。
AC属于董事会基本职责。
(3)项目总经理的职权。
组织编制项目初步设计文件,对项目工艺流程、设备选型、建设标准、总图布置提出意见,提交董事会审查;组织工程设计、施工监理、施工队伍和设备材料采购的招标工作,编制和确定招标方案、标底和评标标准,评选和确定投标、中标单位,实行国际招标的项目,按现行有关规定办理;编制并组织实施项目年度投资计划、用款计划、建设进度计划;编制项目财务预算、决算;编制并组织实施归还贷款和其他债务计划;组织工程建设实施,负责控制工程投资、工期和质量;在项目建设过程中,在批准的概算范围内对单项工程的设计进行局部调整(凡引起生产性质、能力、产品品种和标准变化的设计调整以及概算调整,需经董事会决定并报原审批单位批准);根据董事会授权处理项目实施中的重大紧急事件,并及时向董事会报告;负责生产准备工作和培训有关人员;负责组织项目试生产和单项工程预验收;拟订生产经营计划、企业内部机构设置、劳动定员定额方案及工资福利方案;组织项目后评价,提出项目后评价报告;按时向有关部门报送项目建设、生产信息和统计资料;提请董事会聘任或解聘项目高级管理人员。
BDE属于项目总经理职权。
66、 下列关于工程项目管理强矩阵制组织形式的说法,正确的有( )。
A.不能发挥专职项目管理人员的作用
B.项目经理由企业最高领导任命并全权负责项目
C.项目组成员的绩效完全由项目经理考核
D.仅适用于技术简单的工程项目
E.项目经理只是一个项目的协调者,而不是管理者
强矩阵制项目经理由企业最高领导任命,并全权负责项目。项目经理直接向最高领导负责,项目组成员的绩效完全由项目经理进行考核,项目组成员只对项目经理负责。综上所述,答案为BC。
A. 强矩阵制明确提到拥有专职的项目经理和项目管理人员,因此这项说法错误。
D. 强矩阵式组织机构适用于技术复杂且时间紧迫的工程项目,而非技术简单的项目,因此该项错误。
E. 在强矩阵制中,项目经理拥有较大的权限,并负责项目的整体管理,而不仅仅是一个协调者,因此该项错误。
67、 某工程由甲施工单位总承包施工,经业主同意,甲施工单位将其中的某专业工程分包给乙施工单位,乙施工单位就危险性较大的分部工程组织编制了专项施工方案。该专项施工方案应经( )签字。
A.甲施工单位项目经理
B.甲施工单位技术负责人
C.乙施工单位技术负责人
D.结构专业设计负责人
E.设计单位技术负责人
68、 异步距异节奏流水施工的特点有( )。
A.同一施工过程在各个施工段上的流水节拍不尽相等
B.不同施工过程的流水节拍不尽相等
C.相邻施工过程之间的流水步距均不相同
D.专业工作队数等于施工过程数
E.专业工作队数等于施工段数
本题考查的是流水施工的基本组织方式。异步距异节奏流水施工的特点如下:
1)同一施工过程在各个施工段上的流水节拍均相等,不同施工过程之间的流水节拍不尽相等;A错误;B正确;
2)相邻施工过程之间的流水步距不尽相等;C错误。
3)专业工作队数等于施工过程数;D正确。E错误。
4)各个专业工作队在施工段上能够连续作业,施工段之间可能存在空闲时间。
综上所述,答案为BD。
69、 根据《标准设计招标文件》通用合同条款,发包人的义务有( )。
A.编制各专业设计工作计划
B.发出开始设计通知
C.向设计人提供设计任务书
D.审批阶段性设计文件并修正其中的错误
E.向设计人提供勘察报告
本题考查的是工程勘察设计合同管理。发包人应履行的一般义务如下:
1)遵守法律。
2)发出开始设计通知。B正确。
3)办理证件和批件。
4)支付合同价款。
5)提供设计资料。CE正确。
6)其他义务。
综上所述,答案为BCE。
编制设计工作计划是设计人的职责,而非发包人的义务。因此,A选项错误。
设计文件的审批属于发包人管理的一部分,但修正设计文件中的错误是设计人的责任,而非发包人的义务。因此,D选项错误。
70、企业某项活动的现金流量图如下。下列关于该图的说法,正确的有( )。

A. 该图是典型的投资项目现金流量图
B. 该图可反映该活动借贷资本状况
C. 时间轴上的0点可看作第1期的起点
D. 时间轴上方的箭线表示现金流入
E. 若基准收益率为7%,则净现值为-9.23万元
本题选B,C,D
选项A错误,上图并不是典型的投资项目现金流量图。
选项E错误,若i=7%,NPV=400-70×(P/A,7%,6) =66.34(万元)。
71、 下列投资方案经济效果评价指标中,无法准确衡量方案在整个计算期内的经济效果的有( )。
A.净年值
B.净现值率
C.内部收益率
D.静态投资回收期
E.动态投资回收期
本题考查的是经济效果评价指标体系。投资回收期没有全面考虑投资方案整个计算期内的现金流量,即只间接考虑投资回收之前的效果,不能反映投资回收之后的情况,即无法准确衡量方案在整个计算期内的经济效果。故选择DE
净年值(A):净年值是将方案在整个计算期内的经济效益等价为每年的等额年金,能够全面反映方案的经济效果。
净现值率(B):净现值率是净现值与投资总额的比值,反映了单位投资的经济效益,且基于整个计算期的现金流量进行计算,因此能够准确衡量方案的经济效果。
内部收益率(C):内部收益率是使项目净现值等于零时的折现率,反映了项目自身的盈利能力,综合考虑了整个计算期内的现金流量,是评价项目盈利能力的主要动态指标。

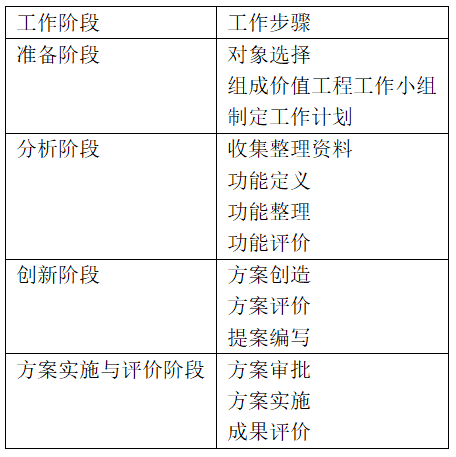

72、 下列价值工程活动中,属于价值工程工作程序中准备阶段工作内容的有( )。
A.功能定义
B.功能整理
C.对象选择
D.制订工作计划
E.提案编写
本题考查的是价值工程方法。
CD正确;准备阶段工作内容:对象选择;组成价值工程工作小组;制订工作计划。
A、B属于分析阶段,
E属于创新阶段。

73、 下列金融机构中,属于我国政策性银行的有( )。
A.中国人民银行
B.中国进出口银行
C.农村信用社
D.中国农业发展银行
E.中国邮政储蓄银行
74、 与BOT融资方式相比,ABS融资方式的特点有( )。
A.项目的所有权在债务存续期内由原始权益人转至SPV
B.资产由原始权益人和SPV共同运营
C.项目风险由政府、贷款机构和投资者共同承担
D.需要政府的许可、授权和担保
E.通常通过证券市场发行债券筹集资金
A选项正确:根据文档中的描述,在ABS方式中,项目的所有权在债券存续期内确实是从原始权益人转移到了SPV(特殊目的载体),而运营权与决策权仍属于原始权益人。
B选项错误:在ABS方式下,资产的运营与决策权仍然归属原始权益人,SPV并不参与项目的实际运营。
C选项错误:在ABS方式中,风险主要由众多的投资者承担,并且债券可以在二级市场转让,这与BOT方式下的风险分担机制不同。
D选项错误:ABS方式的过程相对简单,不涉及政府的许可、授权或担保等步骤,而是采用民间的非政府途径来实现融资。
E选项正确:ABS方式强调通过证券市场发行债券的方式来筹集资金,这是其与其他项目融资方式的一个显著区别。
75、 根据我国《工伤保险条例》,下列情形中,属于工伤责任范围或视同工伤范围的有( )。
A.在工作时间和工作岗位突发疾病,第4天经抢救无效死亡
B.在抢险救灾活动中受到伤害
C.上班途中因交通事故受到伤害,而本人对事故负次要责任
D.下班途中因地铁事故受到伤害
E.参加单位聚餐时,因醉酒受到伤害
A选项不属于:根据《工伤保险条例》的规定,在工作时间和工作岗位,突发疾病死亡或者在48小时之内经抢救无效死亡的,可以视同工伤。因此,第4天经抢救无效死亡不符合视同工伤的条件。
B.选项属于:在抢险救灾等维护国家利益、公共利益活动中受到伤害的,可以视同工伤。
C选项属于:在上下班途中,受到非本人主要责任的交通事故或者城市轨道交通、客运轮渡、火车事故伤害的,应当认定为工伤。这里强调的是“非本人主要责任”,即次要责任的情况符合工伤认定条件。
D选项属于:同样,在上下班途中,受到城市轨道交通(如地铁)事故伤害,且非本人主要责任的,应当认定为工伤。
E选项不属于:根据《工伤保险条例》,因醉酒或者吸毒导致的伤害不得认定为工伤。
76、 适用于工程项目互斥型方案经济效益比选的方法有( )
A.技术评价法
B.净现值法
C.年值法
D.风险溢价法
E.年费用比较法
本题考查的是工程项目策划。互斥型方案的比选方法包括:静态差额投资收益率法、静态差额投资回收期法、差额投资内部收益率法、净现值法、净现值率法、年值法、总费用现值比较法、年费用比较法等。故本题选B,C,E
技术评价法(A):技术评价法主要关注方案的技术可行性,而不是经济效益的定量分析方法,因此不属于经济效益比选的方法。A选项错误。
风险溢价法(D):风险溢价法主要用于评估项目的风险调整收益率,与互斥方案的经济效益比选无直接关联,因此不属于互斥方案比选的常用方法。
77、 下列项目中,属于投资各方现金流量表中现金流入的有( )。
A.实分利润
B.回收流动资金
C.实缴资本
D.补贴收入
E.租赁费收入
本题考查的是工程项目经济评价报表的编制。现金流入︰实分利润、资产处置收益分配、租赁费收入、技术转让或使用收入、其他现金流入。故本题选A,E
回收流动资金属于投资现金流量表或资本金现金流量表中的现金流入科目,而非投资各方现金流量表中的内容。B选项错误。
实缴资本是出资方在投资方案实施过程中实际投入的资金,属于现金流出科目,而非现金流入。C选项错误。
补贴收入通常列入投资方案的财务计划现金流量表或资本金现金流量表,而不是投资各方现金流量表的内容。D选项错误。
78、 下列关于设计方案评价方法中价值工程法的说法,正确的有( )。
A.价值工程法属于多指标多要素评价方法
B.价值工程法有利于实现建设工程功能与成本匹配
C.价值工程法以综合费用最小为建设工程最佳方案
D.价值工程法的价值系数是功能评价系数与成本系数的比值
E.价值工程法是一种动态价值指标评价方法
本题考查的是设计方案评价与优化。价值工程法主要是对产品进行功能分析,研究如何以最低的全寿命期成本实现产品的必要功能,从而提高产品价值。在建设工程施工阶段应用该方法来提高建设工程价值的作用是有限的。要使建设工程的价值能够大幅提高,获得较高的经济效益,必须首先在设计阶段应用价值工程法,使建设工程的功能与成本合理匹配。也就是说,在设计中应用价值工程的原理和方法,在保证建设工程功能不变或功能改善的情况下,力求节约成本,以设计出更加符合用户要求的产品。价值工程法的价值系数是功能评价系数与成本系数的比值。综上所述,答案为BD 。
价值工程法主要通过功能分析和成本分析来评价方案,是一种以功能为核心、成本为基础的单一目标评价方法,不属于多指标多要素评价方法。A选项错误。
综合费用最小是综合费用法的目标,而价值工程法的目标是实现功能与成本的最佳匹配,追求价值系数最大化,而非单纯以综合费用最小为目标。C选项错误。
价值工程法未考虑资金的时间价值,因此它属于静态评价方法,而不是动态评价方法。E选项错误。
79、 建设工程设计概算审查的内容主要有( )。
A.概算编制周期
B.概算编制依据
C.概算编制深度
D.概算编制内容
E.概算编制费用
本题考查的是概预算文件审查。设计概算审查内容包括:概算编制依据、概算编制深度及概算主要内容三个方面。
综上所述,答案为BCD。
80、 根据《标准施工招标文件》,下列情形中,属于工程变更的有( )。
A.改变合同中某项工作的质量标准
B.改变合同工程的标高、位置
C.改变已批准的某项工作的施工工艺
D.为完成工程需要追加的某项额外工作
E.取消合同中的某项工作,转由建设单位自行实施
本题考查的是工程变更和索赔管理。工程变更包括:
(1)取消合同中任何一项工作,但被取消的工作不能转由建设单位或其他单位实施。(E选项不属于)
(2)改变合同中任何一项工作的质量或其他特性。
(3)改变合同工程的基线、标高、位置或尺寸。
(4)改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序。
(5)为完成工程需要追加的额外工作。
综上所述,答案为ABCD。
