2026一造《工程计价》第二章高频考点“工程总承包模式下的项目清单”——构成+层级+风险责任,3道题理清与施工承包的本质区别。

《工程计价》高频考点:工程总承包模式下的项目清单
项目清单:发包人提供的载明工程总承包项目工程费用、工程总承包其他费和预备费的名称和其他要求承包人填报内容的明细清单。
1、工程总承包模式下项目清单的层级划分及编制
项目清单的核心要素由项目编码、项目名称、计量单位和数量组成。
(1)项目清单具备以下主要特点
1)项目清单包括建筑工程费项目清单、设备购置费、安装工程费项目清单、工程总承包其他费项目清单和预备费项目清单等。
2)项目清单分为可行性研究或方案设计后的项目清单与初步设计后的项目清单。

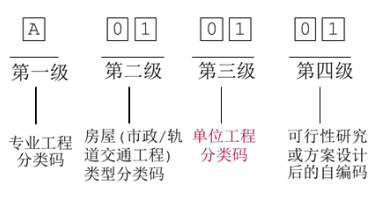

(2)可行性研究或方案设计后的项目清单(四级):分解至单位工程。

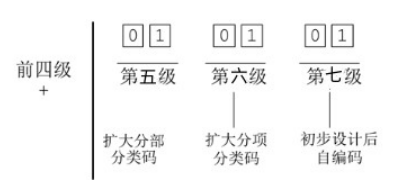

(3)初步设计后项目清单(七级):分解到扩大分部和扩大分项工程。

2、工程总承包项目清单的使用及风险责任划分
由于工程总承包应采用总价合同,除工程变更外,工程量不予调整。
(1)投标人自主确定工程费用和工程总承包其他费用投标报价,不得低于成本。
(2)发包人对工程费用项目清单可只提供项目清单格式,而不列工程数量,由承包人根据招标文件和发包人要求填写工程数量并报价。
(3)发包人提供的工程费用项目清单应仅作为承包人投标报价的参考,投标人应依据发包人要求和初步设计文件、详细勘察文件按下列规定进行投标报价:
1)对项目清单内容可增加或减少。
2)对项目应进行细化,原项目下填写投标人认为需要的施工项目和工程数量及单价。
工程总承包模式下,即使针对个别施工条件多变的项目(如地下工程)可以约定按实际工程量计算,但总体来说,发包人不承担工程量清单缺陷的责任。
【考点训练】
1、可行性研究或方案设计后的项目清单编码由( )组成。
A.专业工程分类码
B.房屋(市政、轨道交通工程)类型分类码
C.单位工程分类码
D.扩大分部分类码
E.扩大分项分类码
2、关于工程总承包项目清单的编制,下列说法正确的是( )。
A.包括工程项目清单、措施项目清单、其他项目清单和增值税清单
B.可行性研究或方案设计后的项目清单编码通常由四级编码组合而成
C.初步设计后的项目清单通常分解至单位工程
D.初步设计后的项目清单编码由六级编码组合而成
3、有关工程总承包项目清单的使用及风险责任划分的说法正确的是( )。
A.工程总承包采用总价合同,除工程变更外,工程量不予调整
B.发包人对工程费用项目清单可只提供项目清单格式不列工程数量
C.发包人提供的工程费用项目清单应仅作为承包人投标报价的参考
D.承包人对项目清单内容可增加或减少
E.发包人承担工程量清单缺陷的责任
