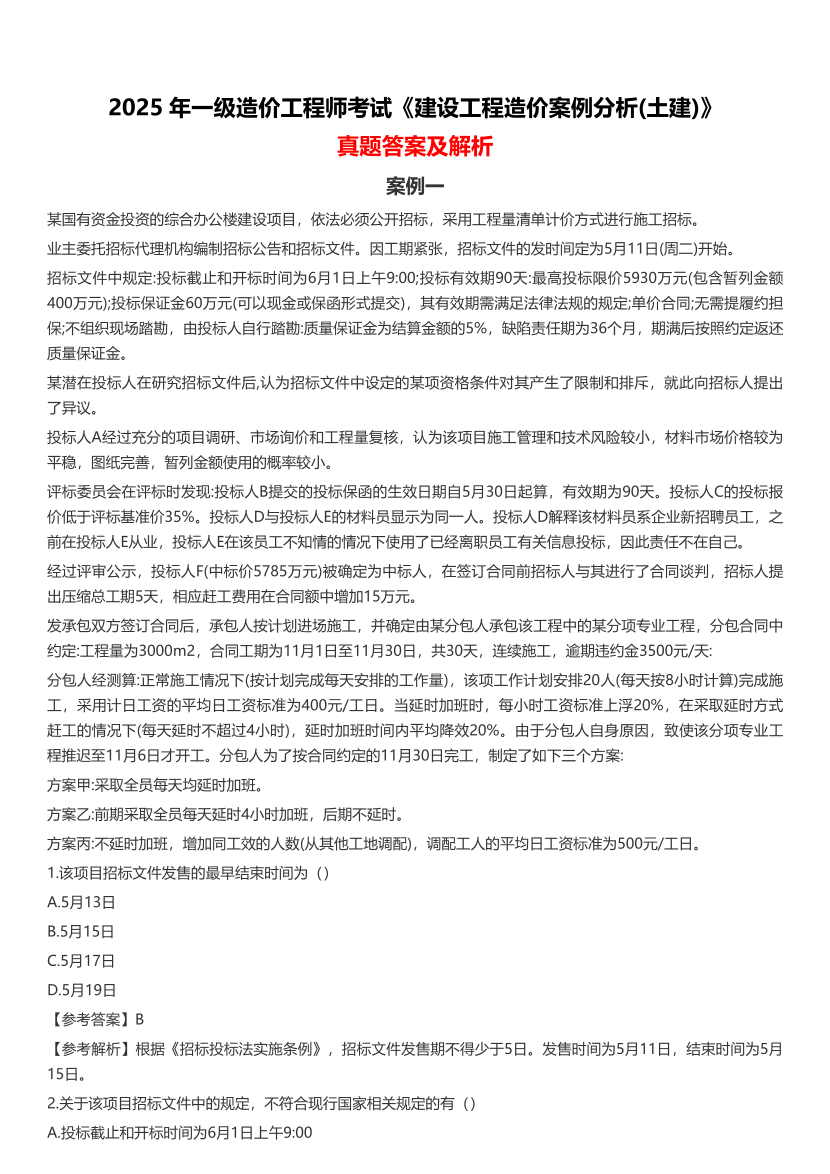

2025 年一级造价工程师考试《建设工程造价案例分析(土建)》
真题答案及解析
案例一 某国有资金投资的综合办公楼建设项目,依法必须公开招标,采用工程量清单计价方式进行施工招标。
业主委托招标代理机构编制招标公告和招标文件。因工期紧张,招标文件的发时间定为5月11日(周二)开始。
招标文件中规定:投标截止和开标时间为6月1日上午9:00;投标有效期90天:最高投标限价5930万元(包含暂列金额
400万元);投标保证金60万元(可以现金或保函形式提交),其有效期需满足法律法规的规定;单价合同;无需提履约担
保;不组织现场踏勘,由投标人自行踏勘:质量保证金为结算金额的5%,缺陷责任期为36个月,期满后按照约定返还
质量保证金。
某潜在投标人在研究招标文件后,认为招标文件中设定的某项资格条件对其产生了限制和排斥,就此向招标人提出
了异议。
投标人A经过充分的项目调研、市场询价和工程量复核,认为该项目施工管理和技术风险较小,材料市场价格较为
平稳,图纸完善,暂列金额使用的概率较小。
评标委员会在评标时发现:投标人B提交的投标保函的生效日期自5月30日起算,有效期为90天。投标人C的投标报
价低于评标基准价35%。投标人D与投标人E的材料员显示为同一人。投标人D解释该材料员系企业新招聘员工,之
前在投标人E从业,投标人E在该员工不知情的情况下使用了已经离职员工有关信息投标,因此责任不在自己。
经过评审公示,投标人F(中标价5785万元)被确定为中标人,在签订合同前招标人与其进行了合同谈判,招标人提
出压缩总工期5天,相应赶工费用在合同额中增加15万元。
发承包双方签订合同后,承包人按计划进场施工,并确定由某分包人承包该工程中的某分项专业工程,分包合同中
约定:工程量为3000m2,合同工期为11月1日至11月30日,共30天,连续施工,逾期违约金3500元/天:
分包人经测算:正常施工情况下(按计划完成每天安排的工作量),该项工作计划安排20人(每天按8小时计算)完成施
工,采用计日工资的平均日工资标准为400元/工日。当延时加班时,每小时工资标准上浮20%,在采取延时方式
赶工的情况下(每天延时不超过4小时),延时加班时间内平均降效20%。由于分包人自身原因,致使该分项专业工
程推迟至11月6日才开工。分包人为了按合同约定的11月30日完工,制定了如下三个方案:
方案甲:采取全员每天均延时加班。
方案乙:前期采取全员每天延时4小时加班,后期不延时。
方案丙:不延时加班,增加同工效的人数(从其他工地调配),调配工人的平均日工资标准为500元/工日。
1.该项目招标文件发售的最早结束时间为()
A.5月13日
B.5月15日
C.5月17日
D.5月19日
【参考答案】B
【参考解析】根据《招标投标法实施条例》,招标文件发售期不得少于5日。发售时间为5月11日,结束时间为5月
15日。
2.关于该项目招标文件中的规定,不符合现行国家相关规定的有()
A.投标截止和开标时间为6月1日上午9:00
