背景:某工程柱下独立基础见图3-13,共18个。已知:土壤类别为三类土;混凝土现场搅拌,混凝土强度等级:基础垫层C10,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填计算均按天然密实土。
问题:

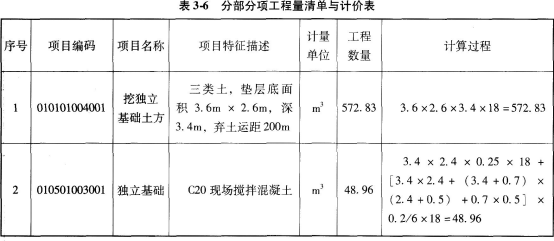

(1)根据图示内容和《建设工程工程量清单计价规范》的规定,编制±0.00以下的分部分项工程量清单,并将计算过程及结果填入表3-5“分部分项工程量清单与计价表”。有关分部分项工程量清单的统一项目编码见表34。
表3-4分部分项工程量清单的统一项目编码表
| 项目编码 |
项目名称 |
项目编码 |
项目名称 |
|
010101004 |
挖基础土方 |
010502001 |
矩形柱 |
|
010501003 |
独立基础 |
|
|
|
010501001 |
垫层 |
010103001 |
土方回填(基础) |
|
|
|
|
|
|
|
|
金额 |
||
|
序号 |
项目编码 |
项目名称 |
项目特征描述 |
计量 单位 |
工程 数量 |
计算过程 |
综合单价 |
合价 |
其中: 暂估价 |
|
1 |
|
|
|
|
|
|
|
|
|
|
2 |
|
|
|
|
|
|
|
|
|
|
3 |
|
|
|
|
|
|
|
|
|
|
4 |
|
|
|
|
|
|
|
|
|

该承包商使用的消耗量定额如下:挖1m3土方,用工0.48工日(已包括基底扦探用工);装运(外运200m)1m3土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。
计算承包商挖独立基础土方的人工费、材料费、机械费合价。
(3)假定管理费率为12%,利润率为7%,风险系数为1%。按《建设工程工程量清单计价规范》有关规定,计算承包商填报的挖独立基础土方工程量清单的综合单价(风险费以工料机和管理费之和为基数计算)。
注:问题(2)、(3)的计算结果要带计量单位。
1.背景:某工程柱下独立基础见图3-13,共18个。已知:土壤类别为三类土;混凝土现场搅拌,混凝土强度等级:基础垫层C10,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填计算均按天然密实土。
问题:
(1)根据图示内容和《建设工程工程量清单计价规范》的规定,编制±0.00以下的分部分项工程量清单,并将计算过程及结果填入表3-5“分部分项工程量清单与计价表”。有关分部分项工程量清单的统一项目编码见表34。
表3-4分部分项工程量清单的统一项目编码表
| 项目编码 |
项目名称 |
项目编码 |
项目名称 |
|
010101004 |
挖基础土方 |
010502001 |
矩形柱 |
|
010501003 |
独立基础 |
|
|
|
010501001 |
垫层 |
010103001 |
土方回填(基础) |
|
|
|
|
|
|
|
|
金额 |
||
|
序号 |
项目编码 |
项目名称 |
项目特征描述 |
计量 单位 |
工程 数量 |
计算过程 |
综合单价 |
合价 |
其中: 暂估价 |
|
1 |
|
|
|
|
|
|
|
|
|
|
2 |
|
|
|
|
|
|
|
|
|
|
3 |
|
|
|
|
|
|
|
|
|
|
4 |
|
|
|
|
|
|
|
|
|
该承包商使用的消耗量定额如下:挖1m3土方,用工0.48工日(已包括基底扦探用工);装运(外运200m)1m3土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。
计算承包商挖独立基础土方的人工费、材料费、机械费合价。
(3)假定管理费率为12%,利润率为7%,风险系数为1%。按《建设工程工程量清单计价规范》有关规定,计算承包商填报的挖独立基础土方工程量清单的综合单价(风险费以工料机和管理费之和为基数计算)。
注:问题(2)、(3)的计算结果要带计量单位。
2.某政府投资的办公楼项目,建设单位采用公开招标方式进行项目施工招标,项目招标公告的部分内容如下:
(1)招标人不接受联合体投标。
(2)投标人应具有二级及以上施工总承包企业资质,并且获得过本省的优质工程奖。
(3)项目投标限价为800万元,投标人报价高于投标限价的,按废标处理。
(4)投标人投标保证金10万元,应从投标企业基本账户转出。
(5)投标保证金的有效期至少应超出投标有效期30天。
共有A、B、C、D、E五家企业参与投标。在项目投标及评标过程中发生了以下事件:
事件1:投标人A在对设计图纸和工程清单复核时发现分部分项工程量清单中某分项工程的特征描述与设计图纸不符。
事件2:投标人B采用不平衡报价的策略,对前期工程和工程量可能减少的工程适度提高了报价,对暂估价材料采用了与招标控制价中相同材料的单价计入了综合单价。
事件3:投标人c结合自身情况,并根据过去类似工程投标经验数据,认为该工程投高标的中标概率为0.3,投低标的中标概率为0.6。投高标中标后,经营效果可分为好、中、差三种可能,其概率分别为0.3、0.6、0.1,对应的损益值分别为500万元、400万元、300万元;投低标中标后,经营效果同样可分为好、中、差三种可能,其概率分别为0.2、0.6、0.2,对应的损益值分别为320万元、220万元、120万元。编制投标文件以及参加投标的相关费用为3万元。
问题:
(1)根据招标投标法及其实施条例,逐一分析项目招标公告和招标文件中(1)~(5)项规定是否妥当,并分别说明理由。
(2)事件1中,投标人A应当如何处理?
(3)事件2中,投标人B的做法是否妥当?并说明理由。
(4)事件3中,试分析投标人C应选择哪种投标方案?
