背景资料:

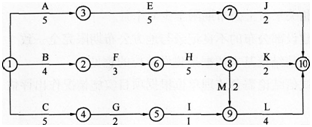

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下:
施工过程中,发生了如下事件:
事件一:由于该工程涉及某专利技术,进度计划网络图中的工作C、工作H和工作J需共用一台特殊履带吊装起重机械,而且按上述顺序依次施工,为此需要对初始网络图作调整。
事件二:该特殊履带吊装起重机械租赁台班费用相当贵,而且无论是否使用,租赁费用从进场就开始计算,直到出场。施工单位为减少该特殊设备在现场的闲置时间,拟重新调整工作C的起止时间,以尽量压缩该特殊设备的租赁时间。
事件三:工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结构符合要求。在建设单位的要求下,最终进行了结构实体检验,经检验合格,由建设单位组织竣工验收。
问题:
1.绘出事件一中调整后的进度计划网络图,找出调整后网络图的关键线路(工作表示),并计算总工期。
2.按事件一的网络图,如果各项工作均按最早开始时间安排,特殊起重机械的租赁时间为多长?其中闲置时间多长?
3.事件二中,工作C应如何安排?并说明理由。
4.事件三中,监理工程师的要求是否妥当?说明理由。结构实体检验应包括哪些内容?主要检验哪些部位?
32、 (三)
背景资料:
某高校新建1栋办公楼和1栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上19层,建筑檐高82m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定:(1)电梯安装工程由建设单位指定分包;(2)保温工程的保修期限为10年。
施工过程中,发生了下列事件:
事件一:总承包单位上报的施工组织设计中,办公楼采用1台塔吊、1台外用电梯;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分五次到顶。实验楼采用1台物料提升机;外架采用落地式钢管脚手架。监理工程师按照《危险性较大的分部分项工程安全管理办法》(建质[2009] 87号)的规定,要求总承包单位单独编制与之相关的专项施工方案并上报。
事件二:办公楼外用施工电梯与各楼层连接处搭设卸料通道,与相应的楼层接通后,仅在通道两侧设置了临边安全防护设施。地面进料口处仅设置安全防护门,且在相应位置挂设了安全警示标志牌。监理工程师认为安全设施不齐全,要求整改。
事件三:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场。由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。
事件四:总承包单位在提交竣工验收报告的同时,还提交了《工程质量保修书》,其中保温工程保修期按《民用建筑节能条例》的规定承诺保修5年。建设单位以《工程质量保修书》不合格为由拒绝接收。
问题:
1.事件一中,哪些分部分项工程必须单独编制专项施工方案?
2.指出事件二中做法的错误之处,并分别写出正确做法。
3.指出事件三中错误之处,并分别给出正确做法。
4.事件四中,总承包单位、建设单位做法是否合理?本工程保温工程的保修期限应该为多少年?
33、 (四)
背景资料:
某酒店工程,建筑面积28700m2,地下1层,地上15层,现浇钢筋混凝土框架结构。建设单位依法进行招标,投标报价执行《建设工程工程量清单计价规范》GB 50500—2008。共有甲、乙、丙等B家单位参加了工程投标。经过公开开标、评标,最后确定甲施工单位中标。建设单位与甲施工单位按照《建设工程施工合同(示范文本)》(GF—99—0201)签订了施工总承包合同。
合同部分条款约定如下:(1)本工程合同工期549d;(2)本工程采取综合单价计价模式;(3)包括安全文明施工费的措施费包干使用;(4)因建设单位责任引起的工程实体设计变更发生的费用予以调整;(5)工程预付款比例为10%。
工程投标及施工过程中,发生了下列事件:
事件一:在投标过程中,乙施工单位在自行投标总价基础上下浮5%进行报价。评标小组经认真核算,认为乙施工单位报价中的部分费用不符合《建设工程量清单计价规范》中不可作为竞争性费用条款的规定,给予废标处理。
事件二:甲施工单位投标报价书情况是:土石方工程量650m3,定额单价人工费为8.40元/m3、材料费为12.00元/m3、机械费1.60元/m3。分部分项工程量清单合价为8200万元,措施费项目清单合价为360万元,暂列金额为50万元,其他项目清单合价120万元,总包服务费为30万元,企业管理费15%,利润为5%,规费为225.68万元,税金为3.41%。
事件三:甲施工单位与建设单位签订施工总承包合同后,按照《建设工程项目管理规范》GB/T 50326--2006进行了合同管理工作。
事件四:甲施工单位加强对劳务分包单位的日常管理,坚持开展劳务实名制管理工作。
事件五:在基坑施工中,由于正值雨期,施工现场的排水费用比中标中的费用超出3万元。甲施工单位及时向建设单位提出了索赔要求,建设单位不予支持。对此,甲施工单位向建设单位提交了正式的书面索赔报告。
问题:
1.事件一中,评标小组的做法是否正确?并指出不可作为竞争性费用的项目分别是什么?
2.事件二中,甲施工单位所报的土石方分项工程综合单价是多少元/m37中标造价是多少万元?工程预付款金额是多少万元?(均需列式计算,答案保留小数点后两位)
3.事件三中,甲施工单位合同管理工作中,应执行哪些程序?
4.事件四中,按照劳务实名制管理要求,在劳务分包单位进场时,甲施工单位应要求劳务分包单位提交哪些资料进行备案?
5.事件五中,甲施工单位的索赔是否成立?在建设工程施工过程中,施工索赔的起因都有哪些(至少列出4项)?
34、 (五)
背景资料:
某建筑工程,建筑面积35000m2;地下2层,筏形基础,地上25层,钢筋混凝土剪力墙结构;地上裙房6层,框架结构。室内隔墙采用加气混凝土砌块。建设单位依法选择了施工总承包单位,签订了施工总承包合同。合同约定:室内墙体等部分材料由建设单位采购;建设单位同意施工总承包单位将部分工程依法分包和管理。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位项目经理部在《施工组织设计》中明确本工程施工总平面布置应符合的原则,并提出施工总平面图现场管理总体要求,包括“安全有序”、“不损害公众利益”两项内容。
事件二:施工总承包单位按照相应分包资质及能力确认方法及原则选择了裙房结构工程的分包单位。双方合同约定分包工程技术资料由分包单位整理、保管,并承担相关费用。分包单位以其签约得到建设单位批准为由,直接向建设单位申请支付分包工程款。
事件三:建设单位采购的一批墙体节能砌块经施工总承包单位进场检验发现导热性能指标不符合设计文件要求。建设单位以指标值偏差不大为由,指令施工总承包单位使用该批砌块,施工总承包单位执行了指令。但在施工过程中,监理单位对此事发出书面整改通知,并报告了当地建设主管部门,地方行政主管部门依法查处了这一事件。
事件四:当地行政主管部门对施工总承包单位违反施工规范强制性条文的行为,在当地建筑市场诚信记录平台上进行了公布,公布期限为6个月。公布后,当地行政主管部门结合企业提出的申请和整改情况,决定将公布期限调整为4个月。国家住房和城乡建设部在全国进行公布,公布期限也是4个月。
事件五:施工总承包单位负责整个施工现场的文明施工,对于现场产生的建筑垃圾、废弃包装、生活垃圾等常见固体废物随时按相关规定进行了处理。
问题:
1.事件一中,总平面布置都有哪些原则?施工总平面图现场管理总体要求,除了事件一明确的,还应包括哪些内容?
2.指出事件二中施工总承包单位和分包单位做法中的不妥之处,并分别说明正确做法。
3.依据《民用建筑节能管理规定》,当地建设行政主管部门就事件三,应对建设、施工、监理单位如何处罚?
4.事件四中,当地行政主管部门及国家住房和城乡建设部公布的诚信行为记录4个月期限的做法是否妥当?说明理由。全国、省级不良诚信行为记录的公布期限规定中各是多少?
5.事件五中,施工产生的固体废物主要处理方法有哪些(至少列出3项)?
35、(一)
背景资料:
某耐火材料厂新建厂区工程,主体为一重钢结构多层厂房,地下部分为混凝土灌注桩基础,地上部分柱为钢管混凝土,其他构件均为H型钢构件,钢构件间的连接方式主要为高强度螺栓连接。
施工过程中,发生了如下事件:
事件一:钢构件加工过程中,驻加工厂监理发现个别构件焊接时出现咬边,经过施工单位的科技攻关,得以解决。
事件二:钢构件制作完成、并经检测合格的构件所有外露部位均喷涂底漆后运至施工现场,现场尺寸校验后进行拼装。高强度螺栓连接时先初拧至施工扭矩的50%0左右,对接合件进行校正,消除接合件的变形、错位和错孔后,再复拧达到紧固。高强度螺栓安装时从中部向四周逐个进行,初拧及终拧从四周向中心进行,并保持四个方向对称拧紧。监理工程师指出错误,责令整改。
事件三:钢结构施工完毕,总监理工程师组织钢结构子分部工程验收,认为达到验收合格的条件,同意通过验收。
事件四:在单位工程竣工验收通过后的第75天,施工单位将工程档案送交当地城建档案管理机构,被城建档案管理机构拒绝接收。
问题:
1.试分析事件一中出现咬边的可能原因(至少列出4项),并简述处理方法。
2.试分析事件二中存在的不妥之处,并分别写出理由。
3.事件三中,应具备哪些条件才能通过钢结构子分部工程质量验收?
4.事件四中,城建档案管理机构做法是否合理?为什么?
