您现在的位置:233网校>一级建造师>机电工程>机电工程模拟试题

2015年一级建造师《机电工程》最后两套押题卷一

来源:233网校 2015年9月19日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
三、案例分析题(共5大题.(一)、(二)、(三)题各20分。(四)、(五)题各30分)
31、【背景资料】
某系统工程公司项目部承包一大楼空调设备的智能监控系统安装调试。监控设备、材料有直接数字控制器、电动调节N、风门驱动器、各类传感器(温度、压力、流量)及各种规格的线缆(双绞线、同轴电缆)。合同约定:设备、材料为进口产品,并确定了产品的品牌、产地、技术及标准要求。由外商代理负责供货,并为设备及运输购买了保险。
系统工程公司项目部进场后,大楼空调工程承包商及时提供了空调工程的进度计划,空调设备的安装位置及通信接口,并配合监控设备的安装调试。系统工程公司项目部依据空调工程的施工进度计划和监控设备、材料的到货日期,编制了设备的施工方案和施工进度计划。监控设备安装调试中,发生了以下事件:
事件1:监控设备、材料在开箱验收及送检后,有一批次的双绞线传输速率检验不合格(传输速率偏低),系统工程公司项目部对不合格的双绞线进行了处理。
事件2:监控设备(进口)的安装中,因施工作业人员对监控设备的安装方法、质量标准掌握不够稳定,造成部分风门驱动器、传感器安装质量不合格(偏差过大),项目部及时对作业人员进行施工技术交底,返工后验收合格。空调设备监控系统按合同要求完工,交付使用。
【问题】
1.选择监控设备产品应考虑哪几个技术因素?
2.监控设备、材料开箱验收时应由哪几个有关单位参加?
3.验收不合格的双绞线可以有哪几种处理方式?如何保存?
4.本工程的施工技术交底内容有哪些?


32、 【背景资料】
某施工单位承接了5km、10kV架空线路的架设和一台变压器的安装工作。根据线路设计,途径一个行政村,跨越一条国道,路径一个110kV变电站。线路设备由建设单位购买,但具体实施由施工单位负责。该线路施工全过程的监控由建设单位指定的监理单位负责。项目部在架空线路电杆组立后,按导线架设的程序组织施工。在施工过程中发生了以下事件:
事件1:该线路架设到110kV变电站时,施工单位考虑施工方便,将变电站的一片绿地占为临时施工用地,受到电力管理部门的处罚。
事件2:在施工过程中项目经理仅采用定期召开内部协调会,没有充分利用其他方法和形式加强内部沟通,结果造成施工进度拖延。经过公司内外协调方法和形式的改进,最终使该线路工程顺利完工。
【问题】
1.施工单位在沿途施工中需要与哪些部门沟通协调?
2.简述架空线路电杆组立后导线架设程序的主要内容。
3.事件1中,电力管理部门对施工单位处罚的内容有哪些?
4.事件2中,施工单位内部沟通协调还有哪些方法和形式?


33、 【背景资料】
某人防工程,建筑面积5000m2,地下1层,层高4m,基础埋深为自然地面以下6.5m,建设单位委托监理单位对工程实施全过程监理,建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF—1999—0201签订了施工承包合同。工程施工过程中发生了下列事件:
事件1:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物的定位测设。

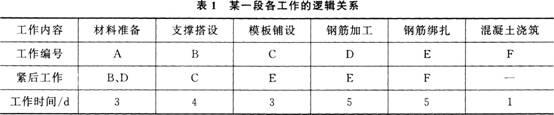

事件2:工程楼板组织分段施工,某一段各工作的逻辑关系见表1。
2015年一级建造师《机电工程》最后两套押题卷一
事件3:砌体工程施工时,监理工程师对工程变更部分新增构造柱的钢筋做法提出疑问。
事件4:工程在设计时就充分考虑“平战结合、综合使用”的原则,平时用作停车库,人员通过电梯或楼梯通道上到地面。工程竣工验收时,相关部门对主体结构、建筑电气、通风空调、装饰装修等分部工程进行了验收。
【问题】
1.事件1中,建筑物细部点定位测设有哪几种方法?本工程最适宜采用的方法是哪一种?
2.根据事件2表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络计划图的工期。
3.事件3中,顺序列出新增构造柱钢筋安装的过程。
4.根据人防工程的特点和事件4中的描述,本工程验收时还应包含哪些分部工程?


34、 【背景资料】

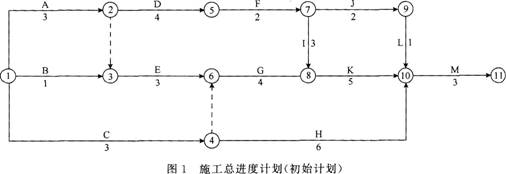

某实行监理的机电工程,合同约定,吊装机械闲置补偿费600元/台班(单独计算,不计入直接费)。经项目监理机构审核批准的施工总进度计划如图1所示(时间单位:月)。
2015年一级建造师《机电工程》最后两套押题卷一
施工过程中发生下列事件:
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。
【问题】
1.计算初始计划的总工期,并确定关键线路及工作E的总时差。
2.事件1发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。
3.事件2发生后,项目监理机构应批准的费用补偿为多少?应批准的工程延期为多少?说明理由。
4.指出事件3中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题?说明理由。
5.事件4发生后,预计工程实际工期为多少?项目监理机构认为建设单位要求缩短合同工期不妥是否正确?说明理由。


35、 【背景资料】
某专业工程公司通过投标获得了某火灾报警及联动控制系统工程项目的施工任务,该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。
该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。
【问题】
1.根据施工总平面图设计编制施工方案和施工进度计划是否正确?如不正确,应该怎样?
2.对施工总平面图设计进行优化的方法有哪些?
3.设备试运转包括哪些具体的试运转?
4.设备试运转的目的是什么?
5.设备试运转是按怎样的顺序进行的?
6.典型施工方案的主要内容包括哪些?

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
