三、案例分析题(共5题,前3题各20分,后2题各30分,总计120分)
31、 背景资料:
某山区二级公路有一座分离式隧道,左线起止桩号为ZK3+640~ZK4+560,右线起止桩号为YK3+615~YK4+670,进出口段为浅埋段,Ⅳ级围岩,洞身穿越地层岩性主要为砂岩、泥岩砂岩互层,Ⅱ、Ⅲ级围岩。
该隧道采用新奥法施工,施工单位要求开挖时尽量减少对围岩的扰动,开挖后及时施作初期喷锚支护,严格按规范要求进行量测,并适时对围岩施作封闭支护。下图为施工监控量测得出的位移一时间曲线示意图。当位移一时间曲线趋于平缓时,应进行数据处理或
2015年一级建造师《公路工程管理与实务》临考预测卷(2)
回归分析,以推算最终位移和掌握位移变化规律。
施工单位项目部实行安全责任目标管理,决定由专职安全员对隧道的安全生产全面负责。爆破施工前招聘了8名员工,并立即由专职安全员进行培训,经项目部考核合格后安排从事爆破作业。施工过程中,要求电钻工戴棉纱手套,穿绝缘胶鞋;隧道开挖及衬砌作业地段的照明电压为110~220V。
问题:
1.按长度划分,左右线隧道分别属于哪种隧道?
2.背景中提到了Ⅱ、Ⅲ、Ⅳ级围岩,简要说明对围岩分级的目的。
3.施工单位对隧道的施工要求体现了新奥法的哪些基本原则?
4.指出在图形中,应在OA、AB、BC哪一段进行数据处理或回归分析,其目的是什么?
5.指出施工单位在施工安全管理方面的错误做法并改正。


32、 背景资料:
某施工单位承担的某双向4车道高速公路隧道,该隧道为单洞双向行驶长3200m,隧道最大埋深342m,净空宽度19.64m,净空高度6.88m,净空面积为105.16m2,设计车速100km/h,工程于2008年7月1日开工。

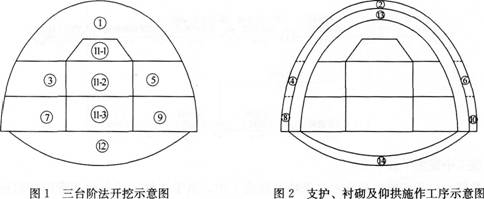

该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~V级围岩,稳定性差。由于地下水发育,特别是断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了TSP法进行超前地质预报,并进行相关监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如图1、图2所示。
2015年一级建造师《公路工程管理与实务》临考预测卷(2)
针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位按照“强支护、勤量测、紧衬砌”的原则组织上图各部位工序施工。隧道防水和排水应按照防、截、堵相结合的原则进行综合设计,使洞内、洞口与洞外构成完整的防水、排水系统。
施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,落实工程项目安全生产主体责任和相关单位的安全管理责任,深入排查治理交建设过程中的安全隐患。
问题:
1.写出①→⑩、 → 正确的施工顺序,说明理由。
2.施工单位采用台阶法施工是否合理?说明理由。
3.更正背景中隧道防水和排水原则的错误之处。
4.写出两种本隧道除了背景中提到的超前地质预报方法之外,还可以采取的超前地质预报方法。
5.背景资料中提及的“两项达标”总目标包括哪些内容?


33、 背景资料:

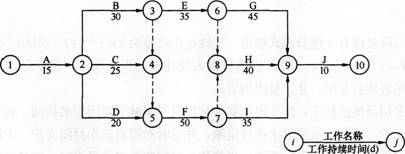

某施工单位承接了某高速公路桥梁施工任务,施工单位按照合同工期要求编写了单位工程施工组织设计,其中包括如下网络计划(时间单位:d),施工组织设计经监理工程师批准后实施。
2015年一级建造师《公路工程管理与实务》临考预测卷(2)
在实施过程中,发生了如下事件:
事件一:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d;
事件二:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际开始时间是整个项目开工后第52d。
事件三:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时问拖延15d,造成施工单位经济损失1600元/d。
事件四:该桥采用扩大基础,由于地下水位较高且挖基较深,因此拟采用井点降水法进行基坑排水。
问题:
1.根据网络图计算该工程的总工期,并指出关键路线。
2.分别分析事件一、二、三对总工期的影响,并计算施工单位可获得的工期补偿。
3.分别分析施工单位能否就事件一、二、三导致的损失向业主提出索赔?说明理由,并计算索赔金额。
4.将背景中的双代号网络改为单代号网络。
5.事件四中,为排除基坑地下水位,施工单位还可以采取哪些基坑排水方法?

34、 背景资料:
甲路桥公司承担一座13×30m的C50预应力混凝土简支T型梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用挖孔灌注桩。由于工期较紧,甲路桥公司经业主和监理同意将挖孔桩施工分包给某桩基施工单位,双方签订了分包合同,合同中规定了双方在安全生产管理方面的权利和义务。
大桥所用T梁采用后张法预制施工,桥位处有一大块空地可作为预制场。在预制施工中,施工单位投入了诸如测量工、试验工、混凝土工、钢筋工、电工等技术工种,制订了如下的主要施工组织要求:
(1)人工清表后,对预制场地整平压实,完善排水系统,预制台座均设置反拱。
(2)模板采用定型钢模板,所有模板均需试拼。
(3)混凝土浇筑时,先浇肋板再浇翼缘。
(4)为保证工期,每片梁在混凝土浇筑3天后必须进行张拉作业。
(5)张拉时,按设计提供的应力控制千斤顶张拉油压,按理论伸长量进行校核,张拉到设计应力相应油表刻度时立即锚固。
(6)拆除张拉设备,将孔道冲洗干净,吹除积水,尽早压注水泥浆。施工中,先期预制的两片梁出现锚具下混凝土破坏现象。改进工艺要求后,顺利完成了余下梁的预制任务。
问题:
1.分包合同有哪两类?背景中分包合同属于哪类?简述分包合同中,甲路桥公司与桩基分包单位之间的安全生产责任关系。
2.逐条判断T梁预制施工组织要求的正确性,并改正错误之处。
3.针对背景中出现的预制梁破坏现象,提出补救措施。
4.补充T梁预制施工中还需要的技术工种。


35、 背景资料:
A公司中标某高速公路第一标段。该标段包括一座中桥、10km路基路面工程。工程采用工程量清单计价,并在清单中列出了措施项目;双方签订的施工合同约定工程款支付方式为按月计量支付,并约定发生争议时向工程所在地仲裁委员会申请仲裁。对清单中某措施项目,A公司报价200万元。施工中,由于施工单位改变了施工方案,该措施项目实际发生费用为260万元,A公司拟向业主提出索赔。
业主推荐B公司分包桥梁的钻孔灌注桩施工,A公司审查了B公司的资质后,与B公司签订了工程分包合同。在施工过程中,由于B公司操作人员违章作业,损坏通信光缆,造成大范围通信中断,A公司为此向通信公司支付了65万元补偿款。
A公司为了应对地方材料可能涨价的风险,中标后即与某石料厂签订了价值500万元的道路基层碎石料的采购合同,约定了交货日期及违约责任(规定违约金为合同价款的5%)并交付了60万元定金。到了交货期,对方以价格上涨为由提出中止合同,A公司认为对方违约,拟就此提出索赔。
施工中,经业主同意,为保护施工区域的古树,增加了相关的措施费,而原清单中没有相同项目。施工单位就此提出变更申请。
工程竣工且保修期满后,业主无故拖欠A公司工程款,经多次催要无果。A公司计划对业主提起诉讼。
问题:
1.按计价方式,工程施工合同有哪几种?本工程属于哪种计价合同?简述其特点。
2.投标报价阶段,在保证总价不变的情况下,投标单位如何调整单价可以在结算时得到更理想的经济效益?A公司就措施项目向业主索赔是否合理?说明理由。
3.A公司应该承担B公司造成损失的责任吗?说明理由。
4.A公司可向石料厂提出哪两种方式的索赔要求?并计算相应索赔额。
5.对于增加的古树保护措施费用,应根据什么原则来确定其价格?
6.对业主拖欠工程款的行为,A公司可以对业主提起诉讼吗?说明原因。如果业主拒绝支付工程款,A公司应如何通过法律途径解决本工程拖欠款问题?
