考点1:施工现场临时用电原则
1、三级配电系统
(1)三级配电系统应遵循分级分路、动照分设、压缩配电间距的原则:
1)总配电箱可下设若干台分配电箱;分配电箱可下设若干台开关箱。
①总配电箱:应设在靠近电源的区域。
②分配电箱:应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不应超过30m。
③开关箱:与其控制的固定式用电设备的水平距离不宜超过3m。
(2)施工现场低压配电系统中线路接线方式主要有:
放射式 | 该接线方式的低压线路供电可靠性较高,同时容易实现选择性动作,故障切除范围小,线路发生故障后容易寻找故障位置,便于检查、维修等,这种接线方式需要开关设备、电缆、数量多,成本相对较高。 |
|---|---|
树干式 | 树干式接线方式与放射式接线方式特点正好相反,树干式接线方式采用的开关设备较少,消耗电缆、保护管数量少;但是一旦干线上发生故障,停电范围大,供电可靠性相对较差。 |
链式 | 一般适用于供电线路较长,供电负荷较小的场合,供电线路在分配电箱进线上桩头并接;链式相连的用电设备一般不宜超过5台,链式相连的配电箱不宜超过3台,且总容量不宜超过10kW。 |
1.TN-S接零保护系统
(1)保护接地导体(PE)材质与相导体、中性导体(N)相同时,其最小截面面积应符合规定:
相导体截面面积S(mm²) | 保护接地导体(PE)最小截面面积(mm²) |
|---|---|
S<25 | S |
25≤S≤50 | 25 |
S>50 | S/2 |
(2)导体绝缘层颜色标识必须符合下列规定:
1)相导体L(A)、L₂(B)、L₃(C)相序的绝缘层颜色应依次为黄、绿、红色;
2)中性导体(N)的绝缘层颜色应为淡蓝色;
3)保护接地导体(PE)的绝缘层颜色应为绿/黄组合色;
4)上述绝缘层颜色标识严禁混用和互相代用。
3、二级漏电保护系统
(1)总配电箱中剩余电流动作保护器的额定剩余动作电流应大于30mA,额定剩余电流动作时间应大于0.1s,但其额定剩余动作电流与额定剩余电流动作时间的乘积不应大于30mA·s。
(2)开关箱中剩余电流动作保护器的额定剩余动作电流不应大于30mA,额定剩余电流动作时间不应大于0.1s。潮湿或有腐蚀介质场所的剩余电流动作保护器应采用防溅型产品,其额定剩余动作电流不应大于15mA,额定剩余电流动作时间不应大于0.1s。
考点2:施工现场临时用电安全技术
1、临时用电的施工组织设计
(1)临时用电工程组织设计应在现场勘测和确定电源进线、变电所或配电室位置及线路走向后进行,并应包括下列主要内容:工程概况。编制依据。施工现场用电容量统计。负荷计算。选择变压器。设计配电系统和装置。确定防护措施。制定安全用电措施和电气防火措施。制定临时用电设施拆除措施。制定应急预案,并开展应急演练。
(2)临时用电工程组织设计编制及变更时,应按照《危险性较大的分部分项工程安全管理规定》的要求,履行“编制、审核、审批”程序。
(3)临时用电工程应经总承包单位和分包单位共同验收,合格后方可使用。
2、临时用电安全管理
(1)施工现场临时用电工程应建立安全技术档案,并应包括下列内容:
1)临时用电工程组织设计编制、修改、审核和审查的全部资料;
2)施工现场临时用电工程主要设备、材料的产品合格证、相关认证报告、检测报告等;
3)临时用电工程技术交底资料;
4)临时用电工程检查验收表;
5)电气设备的试验、检验凭单和调试记录;
6)接地电阻、绝缘电阻和剩余电流动作保护器的剩余电流动作参数测定记录表;
7)定期检(复)查表;
8)电工安装、巡检、维修、拆除工作记录。
(2)安全技术资料应由项目经理部电气专业技术负责人建立与管理,每周由项目经理组织对施工现场临时用电工程的实体安全、内业资料进行检查,并应在临时用电工程拆除后统一归档管理。

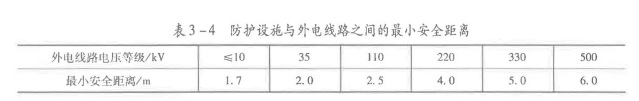

3、施工现场外电线路的安全距离及防护
最小安全操作距离应符合(单位:m)
外电线路电压等级/kV | <1 | 1~10 | 35 | 110 |
|---|---|---|---|---|
在施工程(含脚手架) | 7.0 | 8.0 | 8.0 | 8.0 |
机动车道 | 6.0 | 7.0 | 7.0 | 7.0 |
起重机 垂直 | 1.5 | 3.0 | 4.0 | 5.0 |
起重机 水平 | 1.5 | 2.0 | 3.5 | 4.0 |
外电防护设施 | 2.0 | 2.0 | 3.5 | 4.0 |
4、施工现场临时用电的接地与防雷
(1)施工现场临时用电的接地
工作接地 | 1)单台容量超过100kVA或使用同一接地装置并联运行且总容量超过100kVA的电力变压器或发电机的工作接地电阻不得大于4Ω。 2)单台容量不超过100kVA或使用同一接地装置并联运行且总容量不超过100kVA的电力变压器或发电机的工作接地电阻不得大于10Ω。 3)在土壤电阻率大于1000Ω⋅m 的地区,当达到上述接地电阻有困难时,工作接地电阻可提高到30Ω。 |
|---|---|
重复接地 | 1)TN系统中的保护接地导体(PE)除必须在配电室或总配电箱处做重复接地外,还必须在配电系统的中间处和末端处做重复接地。 2)在TN系统中,保护接地导体(PE)每一处重复接地装置的接地电阻不应大于10Ω。 3)在工作接地电阻允许达到10Ω的电力系统中,所有重复接地的等效电阻不应大于10Ω。 |
防雷接地 | 施工现场防雷装置的冲击接地电阻不得大于30Ω。 |
(2)接地装置
自然接地体 | / |
|---|---|
人工接地体 | 1.可用垂直埋置的角钢、圆钢或钢管,以及水平埋置的圆钢、扁钢等。 2.水平接地体:一般可用直径为8~10mm的圆钢。垂直接地体:垂直接地体宜采用角钢、钢管或光面圆钢,不得采用螺纹钢。 3.每一接地装置的接地线:应采用2根及以上导体,在不同点与接地体做电气连接。不得采用铝导体做接地体或地下接地线。 |
5、施工现场的配电室及自备电源
(1)配电室应靠近电源侧,宜靠近负荷中心,并应设在灰尘少、潮气少、振动小、无腐蚀介质、无易燃易爆物及道路畅通的地方。
(2)配电室布置应符合下列规定:
1)配电柜正面的操作通道宽度,单列布置或双列背对背布置不应小于1.5m,双列面对面布置不应小于2m;
2)配电柜后面的维护通道宽度,单列布置或双列面对面布置不应小于0.8m,双列背对背布置不应小于1.5m;个别建筑结构梁柱凸出的位置,通道宽度可减少0.2m;
3)配电柜侧面的维护通道宽度不应小于1m;
4)配电室顶棚至地面的距离不应小于3m;
5)配电室内设置值班室或检修室时,值班室或检修室边缘至配电柜的水平距离应大于1m,并采取隔离措施;
6)配电室内的裸母线至地面的垂直距离不大于2.5m时,应采用遮栏隔离,遮栏或外护物底部距地面的高度不应小于2.2m;
7)配电装置上端距顶棚不应小于 0.5m;
6、施工现场配电线路
架空线路 | (1)电杆埋设深度宜为杆长的1/10加0.6m。 (2)架空线路相序排列应符合下列规定: 1)动力、照明线路在同一横担上架设时,导线相序排列应是:面向负荷从左侧起依次为 L1、N、L2、L3、PE; 2)动力、照明线路在二层横担上分别架设时,导线相序排列应是:上层横担面向负荷从左侧起依次为L1 、L2、L3;下层横担面向负荷从左侧起依次为 L1( L2、L3)、N、PE。 |
|---|---|
电缆线路 | 1.电缆直接埋地敷设的深度不应小于0.7m,且应在电缆周围均匀铺垫不小于50mm厚的细砂,然后覆盖砖或混凝土板等硬质保护层。 2.埋地电缆与其附近外电电缆和管沟的平行间距不应小于2m,交叉间距不应小于1m。 |
室内配线 | 1)室内明敷设主干线距地面不应小于2.5m。 2)架空进户线的室外端应采用绝缘子固定,过墙处应穿套管保护,距地面不应小于2.5m,并应采取防雨措施。 3)室内钢索配线距地面应大于2.5m。 |
7、施工现场的配电箱和开关箱
(1)配电箱、开关箱应装设端正、牢固。固定式配电箱、开关箱的中心点与地面的垂直距离应为1.4m∼1.6m。
移动式配电箱、开关箱应装设在坚固、水平的支架上,其中心点与地面的垂直距离宜为 0.8m∼1.6m。
(2)配电箱的电器安装板上必须分设N端子板和PE端子板。N端子板必须与金属电器安装板绝缘;PE端子板必须与金属电器安装板做电气连接。进出线中的中性导体(N)必须通过N端子板连接;保护接地导体(PE)必须通过PE端子板连接。
(3)配电箱、开关箱的操作顺序应符合下列规定:
1)送电操作顺序应为:总配电箱→分配电箱→开关箱;
2)停电操作顺序应为:开关箱→分配电箱→总配电箱。
8、施工现场的照明
(1)室外灯具距地不得低于3m;室内灯具距地不得低于2.5m。
(2)下列特殊场所使用的照明器应使用安全电压
36V | 1)隧道、人防工程、高温、有导电灰尘或灯具离地面高度低于2.5m等场所的照明 2)移动式照明器(如行灯)的照明 |
|---|---|
24V | 在潮湿和易触及带电体场所的照明 |
12V | 在特别潮湿的场所、导电良好的地面、锅炉或金属容器内工作的照明 |
2026年注安学习资料,可以在233网校注安资料包免费下载。
点击免费下载>>2026年中级注册安全工程师学习备考资料.pdf
2026年中级注册安全工程师备考已开始,想在2026年拿下注安的同学们,备考速速提上日程!快来加入233网校『2026注安备考交流群』及『各专业学习群』吧!
☟☟ 立即扫码,进注安备考群 ☟☟


1、施工现场电缆线路采用埋地敷设时,电缆直接埋地敷设的深度至少应为()。
A.0.40m
B.0.50m
C.0.60m
D. 0.70m
故选择D选项。
2、架空线路由导线、架空地线、绝缘子串、杆塔、接地装置等组成。施工现场的架空线路主要是低压架空线路。架空线必须采用绝缘导线。架空线导线截面的要求,下列说法错误的是( )。
A.导线中的计算负荷电流不大于其长期连续负荷允许载流量
B.线路末端电压偏移不大于其额定电压的5%
C.三相四线制线路的N线和PE线截面不小于相线截面的80%
D.单相线路的零线截面与相线截面相同
B选项正确,线路末端电压偏移不大于其额定电压的5%。
C选项错误,三相五线制线路的N线和PE线截面不小于相线截面的50%。
D选项正确,单相线路的零线截面与相线截面相同。
3、下列施工场所中,照明电压不得超过12V的是()。
A.地下车库
B.潮湿场所
C.金属容器内
D.人防工程
4、采用专用变压器.TN-S接零保护供电系统的施工现场,电气设备的金属外壳必须与()连接。
A.保护地线
B.保护零线
C.工作零线
D.工作地线
5、三级配电系统是指施工现场从电源进线开始到用电设备之间,经过三级配电装置配送电力。在实施三级配电系统时,应遵循分级分路、动照分设、压缩配电间距的原则。下列关于三级配电系统的说法中正确的是( )。
A.总配电箱(配电柜)可以分若干分路向若干分配电箱配电,每一分路也可分支支接若干分配电箱
B.开关箱可以分若干分路向若干分配电箱配电,每一分路也可以支接或链接若干分配电箱,但链接线路的总长度不得超过30m
C.分配电箱向用电设备配电不得分路,实行“一机一闸”制,每一台用电设备必须有其独立专用的分配电箱
D.总配电箱、开关箱内动力与照明合置共箱配电,动力与照明必须分路配电,分配电箱的分路应动照分设,设置动力开关箱和照明开关箱
A选项正确,从一级总配电箱(配电柜)向二级分配电箱配电可以分路。总配电箱(配电柜)可以分若干分路向若干分配电箱配电;每一分路也可分支支接若干分配电箱。
B选项错误,从二级分配电箱向三级开关箱配电,一个分配电箱可以分若干分路向若干开关箱配电,每一分路也可以支接或链接若干开关箱,但链接线路的总长度不得超过30m。
C选项错误,从三级开关箱向用电设备配电不得分路,实行“一机一闸”制,每一台用电设备必须有其独立专用的开关箱,每一开关箱只能连接控制一台与其相关的用电设备。
D选项错误,总配电箱内动力与照明可合置共箱配电,分配电箱动力与照明应分路配电,开关箱应分箱设置,设置独立的动力开关箱和照明开关箱。
6、当施工现场与周边架空线路不能保证最小安全距离时,为了确保施工安全,则必须采取设置防护性遮栏、栅栏,以及悬挂警告标志牌等防护措施。下列搭设防护屏障的措施中,错误的是( )。
A.防护遮栏、栅栏的搭设应使用钢管脚手架杆
B.防护遮栏、栅栏的搭设可使用竹脚手架杆
C.防护遮栏、栅栏的搭设可使用木脚手架杆
D.无法设置遮栏时则应采取停电、迁移外电线路或改变工程位置等
D选项:如无法设置遮栏则应采取停电、迁移外电线路或改变工程位置等措施,不得强行施工。
8、某建筑工程地下室临时用电主电缆沿钢索敷设。根据《施工现场临时用电安全技术规范》(JGJ 46),该电缆距地面高度不得小于( )m。
A.1.80
B.2.00
C.2.20
D.2.50
9、架空线路敷设的基本要求是()。
A.施工现场架空线路必须采用绝缘铜线
B.施工现场架空线路必须采用绝缘导线
C.施工现场架空线路必须采用绝缘铝线
D.施工现场架空线路必须采用绝缘铜绞线
10、 在施工现场用电工程专用的电源中性点直接接地的220V/380V三相四线制低压电力系统中,必须采用TN-S接零保护系统。下列关于TN—S系统的说法中,正确的是( )。
A.TN—S系统为电源中性点直接接地时,电气设备外露可导电部分通过接地线直接接地的保护系统,即设备外壳接地
B.当施工现场与外电线路共用同一供电系统时,可一部分设备做保护接零,另一部分设备作保护接地
C.当采用TN系统做保护接零时,工作零线(N线)必须通过总漏电保护器,保护零线(PE线)必须由电源进线零线重复接地处或总漏电保护器电源侧零线处引出形成局部TN—S接零保护系统
D.TN—S系统是把工作零线N和专用保护线PE严格分开的供电系统。系统正常运行时,N线上没有电流,只是PE线上有不平衡电流
当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致。不得一部分设备做保护接零,另一部分设备作保护接地。
TN—S系统是把工作零线N和专用保护线PE严格分开的供电系统。系统正常运行时,PE线上没有电流,只是N线上有不平衡电流。
11、人工接地体可用垂直埋置的角钢、圆钢或钢管,以及水平埋置的圆钢、扁钢等。其中垂直接地体不得采用()。
A.角钢
B.螺纹钢
C.钢管
D.圆钢
ABC选项:垂直接地体宜采用角钢、钢管或光面圆钢,不得采用螺纹钢。
12、下列关于施工现场临时用电的接地做法中,错误的是()。
A.单台容量100kV·A的电力变压器或发电机的工作接地电阻值不得大于10Ω
B.施工现场内所有防雷装置的冲击电阻值不得大于30Ω
C.做防雷接地机械上的电气设备,所连接的PE线可不做重复接地
D.垂直接地体采用钢管时,钢管长度一般为2~3m
13、接地装置由埋入地下的接地体和连接用的接地线构成,接地体可分为自然和人工接地体两类。下列材料中,不能用作人工垂直接地体的是()
A.圆钢
B.角钢
C.螺纹钢
D.钢管
不得采用螺纹钢,C选项。
14、 下列关于配电室布置要求的说法中,错误的是( )。
A.配电柜正面的操作宽度,单列布置或双列背对背布置不小于1.5m
B.配电柜正面的操作宽度,双列面对面布置不小于2m
C.配电柜后面的维护通道宽度,单列布置或双列面对面布置不小于0.8m
D.配电柜后面的维护通道宽度,双列背对背布置不小于2m
15、下列关于二级漏电保护系统说法错误的是( )。
A.漏电保护器极数和线数必须与负荷侧的相数和线数保持一致
B.漏电保护器的结构选型,优先选用辅助电源型
C.安装漏电保护器不得拆除或放弃原有的安全防护措施
D.工作零线不得在漏电保护器负荷侧重复接地
16、施工现场低压配电系统中线路接线方式主要有放射式.树干式.链式等,各自具有不同的供电特点和适用范围,链式相连的用电设备一般不宜超过()。
A.3台
B.5台
C.10台
D.15台
17、施工现场五芯电缆中用作N线的标识色是()。
A.绿色
B.红色
C.蓝色
D.黄绿色
18、下列关于配电箱和开关箱电器选择的说法中,错误的是( )。
A.总配电箱应装设电压表、总电流表、电度表等
B.总开关器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应
C.隔离开关采用分断时具有可见分断点的断路器,可不另设隔离开关
D.隔离开关应设置于电源出线端,且采用分断时具有可见分断点,并能同时断开电源所有极的隔离电器
B选项正确,总开关器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。
C选项正确,D选项错误,隔离开关应设置于电源进线端,且采用分断时具有可见分断点,并能同时断开电源所有极的隔离电器。如采用分断时具有可见分断点的断路器,可不另设隔离开关。
19、施工现场的机动车道上有一条400V架空线路,交叉时的最小垂直距离应为( )。
A.4m
B.5m
C.6m
D.7m

20、架空线路由导线、架空地线、绝缘子串、杆塔、接地装置等组成。施工现场的架空线路主要是低压架空线路。下列关于架空线路要求的说法中,错误的是( )。
A.架空线必须架设在专用电杆或树木上,严禁架设在脚手架及其他设施上
B.电杆埋深宜为杆长的1/10加0.6 m。在松软土质处宜加大埋入深度或采用卡盘等加固
C.动力、照明线在同一横担上架设时,导线相序排列是,面向负荷从左侧起依次为L1、N、L2、L3、PE
D.动力、照明线在二层横担上分别架设时,导线相序排列是.上层横担面向负荷从左侧起依次为L1、L2、L3,下层横担面向负荷从左侧起依次为L1(L2、L3)、N、PE
B选项正确,电杆埋深宜为杆长的1/10加0.6m。在松软土质处宜加大埋入深度或采用卡盘等加固。
C选项正确,动力、照明线在同-横担上架设时,导线相序排列是:面向负荷从左侧起依次为L1、N、L2、L3、PE。
D选项正确,动力、照明线在二层横担上分别架设时,导线相序排列是.上层横担面向负荷从左侧起依次为L1、L2、L3,下层横担面向负荷从左侧起依次为L1(L2、L3)、N、PE。
