您现在的位置:233网校>一级建造师>建筑工程>建筑工程模拟试题

2015年一级建造师《建筑工程》考前预测卷(4)

来源:233网校 2015年8月18日
导读:
进入全真模拟考场在线测试此套试卷,可查看答案及解析并自动评分 >> 在线做题
案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、 【背景资料】
采18层办公楼,建筑面积32000m2,总高度71m,钢筋混凝土框架一剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2010年11月9日在第十五层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。
经事故调查发现:
(1)作业人员严重违章,起重机司机因事请假,工长临时指定1名机械工操作塔式起重机,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上;
(2)专职安全员在事故发生时不在现场;
(3)作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求。
【问题】
1.根据《生产安全事故报告和调查处理条例》规定,此次事故属于哪个等级?说明理由。
2.指出本次事故的直接原因。
3.对本起事故,专职安全员有哪些过错?
4.指出该项目安全技术交底工作存在的问题。


32、 【背景资料】
某建筑工程,工程实施过程中发生以下事件:
事件1:甲施工单位将其编制的施工组织设计报送建设单位。建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人审核签字后,通过专业监理工程师转交给甲施工单位。
事件2:甲施工单位依据施工合同将深基坑开挖工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接收并审核批准了该方案。
事件3:主体工程施工过程中,因不可抗力造成损失。甲施工单位及时向项目监理机构提出索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)在建工程损失26万元;
(2)施工单位受伤人员医药费、补偿金4.5万元;
(3)施工机具损坏损失12万元;
(4)施工机械闲置、施工人员窝工损失5.6万元;
(5)工程清理、修复费用3.5万元。
事件4:甲施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单。项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
【问题】
1.指出事件1中的不妥之处,写出正确做法。
2.指出事件2中专业监理工程师做法的不妥之处,写出正确做法。
3.逐项分析事件3中的经济损失是否应补偿给甲施工单位,分别说明理由。项目监理机构应批准的补偿金额为多少万元?
4.指出事件4中的不妥之处,写出正确做法。


33、【背景资料】
某房屋建筑工程,建筑面积6000m2,钢筋混凝土独立基础,现浇钢筋混凝土框架结构,填充墙采用蒸压加气混凝土砌块砌筑。根据《建筑工程施工合同(示范文本)》(GF—2013—0201)和《建设工程监理合同(示范文本)》(GF—2012—0202),建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。
在合同履行过程中,发生了以下事件:
事件1:主体结构分部工程完成后,施工总承包单位向项目监理机构提交了该子分部工程验收申请报告和相关资料。监理工程师审核相关资料时,发现欠缺结构实体检验资料,提出了“结构实体检验应在监理工程师旁站下,由施工单位项目经理组织实施”的要求。
事件2:监理工程师巡视第四层填充墙砌筑施工现场时,发现加气混凝土砌块填充墙体直接从结构楼面开始砌筑,且对缝砌筑。

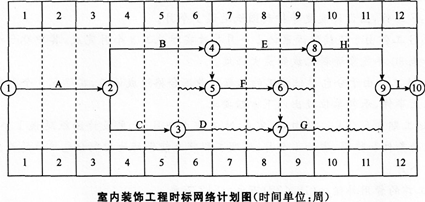

事件3:施工总承包单位按要求向项目监理机构提交了室内装饰工程的时标网络计划图(如下图所示),经批准后按此组织实施。
事件4:在室内装饰工程施工过程中,因合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工程F的结束时间拖延14d,为此,施工总承包单位以建设单位延误供应材料为由,向项目监理机构提出工期索赔14d的申请。

【问题】
1.根据《混凝土结构工程施工质量验收规范》(GB50204),指出事件1中监理工程师要求中的错误之处,并写出正确做法。
2.根据《砌体结构工程施工质量验收规范》(GB50203),指出事件2中填充墙砌筑过程中的错误做法,并分别写出正确做法。
3.事件3中,室内装饰工程的工期为多少天?并写出该网络计划的关键线路(用节点表示)。
4.事件4中,施工总承包单位提出的工期索赔14d是否成立?说明理由。

34、 【背景资料】

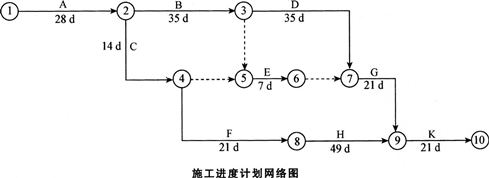

某建筑工程施工进度计划网络图如下图所示。


施工中发生了以下事件。
事件1:A工作因设计变更停工1Od。
事件2:B工作因施工质量问题返工,延长工期7d。
事件3:E工作因建设单位供料延期,推迟3d施工。
事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。
在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。
统计数据见下表:


【问题】
1.本工程计划总工期和实际总工期各为多少天?
2.施工总承包单位可否就事件1~3事件获得工期索赔?分别说明理由。
3.施工现场焊、割作业的防火要求有哪些?
4.计算截止到第110天的合计BCWP值。
5.计算第110天的成本偏差CV值,并做CV值结论分析。
6.计算第110天的进度偏差SV值,并做SV值结论分析。



35、 【背景资料】
某住宅楼工程,地下1层,地上15层,建筑面积23520m2,框架一剪力墙结构,设计使用年限50年。地下1层为人防工程,工程由3个相同的单元组成。室内装饰装修施工范围为吊顶、墙面和地面3项工作。工程开工日期为2012年9月7日,计划竣工日期为2014年3月8日。施工单位在组织室内装饰装修工程流水施工时,按单元划分流水段,每单元吊顶、墙面、地面的计划工期分别为3周、2周、1周(每周按7个日历天计算)。网络计划图如下:

该工程2013年11月15日开始进行地下室装饰装修工程施工,项目经理部接通了220V电压的电路,供地下室施工现场照明使用。同时将装修工人安排在本工程的地上一层居住。
该工程2013年8月6日工程主体验收合格,2014年1月28日机电安装工程验收合格,2014年2月1日装饰装修工程验收合格,2014年2月28日施工单位提交竣工验收报告。工程于2014年3月8日顺利通过验收。质量保修书中明确保修期执行《建筑工程质量管理条例》规定的最低保修期限。
【问题】
1.本工程室内装饰装修工程的计划工期为多少天?
2.指出本工程室内装饰装修工程网络计划图中的关键线路。
3.指出项目经理部做法不妥之处,并分别说明理由。
4.本工程装饰装修工程和机电安装工程保修期分别为多少,保修期开始时间分别为哪一天?


相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
