案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、【背景资料】
某住宅楼工程地下1层,地上18层,建筑面积22800m2。通过招标投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》(GF一2013一0201)签订了施工合同。合同总价款5244万元,采用固定总价一次性包死,合同工期400d。
施工中发生了以下事件:
事件1:发包方未与总承包方协商便发出书面通知,要求本工程必须提前60d竣工。
事件2:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费。但包工头却拖欠作业班组2个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2d。
事件3:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工3个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。
事件4:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51840元,临时设施及停窝工损失费178000元的索赔资料,但发包方拒绝签认。
【问题】
1.事件1中,发包方以通知书形式要求提前工期是否合法?说明理由。
2.事件2中,作业班组直接向总承包方讨薪是否合法?说明理由。
3.事件3中,发包方拒绝签认设计变更增加费是否违约?说明理由。
4.事件4中,总承包方提出的各项请求是否符合约定?分别说明理由。

32、 【背景资料】
某建设单位新建办公楼,与甲施工单位签订施5-总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件1:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件2:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施5-。监理工程师要求补充交叉作业专项安全措施。
事件3:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。
事件4:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
【问题】
1.事件1中,建设单位将门窗单独发包是否合理?说明理由。
2.事件2中,交叉作业安全控制应注意哪些要点?
3.事件3中,指出石膏板安装施工方法中的不妥之处,写出正确做法。
4.事件4中,室内环境污染物浓度再次检测时,应如何取样?


33、【背景资料】
某工程项目难度较大,技术含量较高,经有关招标投标主管部门批准采用邀请招标方式招标。业主于2012年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定8承包商中标,并于2012年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令8承包商先做开_r-准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2012年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2012年9月30日正式签订了工程承包合同。合同总价为6240万元,工期12个月,竣工日期2013年10月30日,承包合同另外规定:
(1)工程预付款为合同总价的25%。
(2)工程预付款从未施工工程所需的主要材料及构(配)件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回,主要材料及构(配)件比重按60%考虑。
(3)除设计变更和其他不可抗力因素外,合同总价不作调整。
(4)材料和设备均由B承包商负责采购。
(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。
经业主工程师代表签认的B承包商实际完成的建安工作量(第1月~第12月)见下表。
2015年一级建造师《建筑工程管理与实务》临考猜题卷(2)
本工程按合同约定按期竣工验收并交付使用。在正常使用条件下,2011年3月30日,使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其他专业防水施工单位修理,修理费为5万元。
【问题】
1.指出本案招标、投标过程中哪些文件属于要约邀请、要约和承诺。
2.业主迟迟不与B承包商签订合同,是否符合《招标投标法》的规定?说明理由。
3.在业主以尚未签订合同为由另行确定他人承担本项目施工任务时,B承包商可采取哪些保护自身合法权益的措施?
4.本工程预付款是多少万元?工程预付款应从哪个月开始起扣?第1月~第7月份合计以及第8、9、10月,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)
5.B承包商是否仍应对该屋面漏水承担质量保修责任?说明理由。屋面漏水修理费应由谁承担?

34、【背景资料】

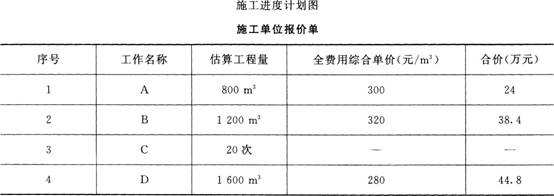

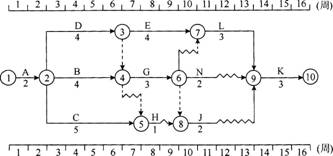

某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。
2015年一级建造师《建筑工程管理与实务》临考猜题卷(2)
2015年一级建造师《建筑工程管理与实务》临考猜题卷(2)
工程施工到第4周末时进行进度检查,发生如下事件:
事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840m3,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人工窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
【问题】
1.根据第4周末的检查结果,在上图中绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。
2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
3.施工单位是否可以就事件2和事件4提出费用索赔?为什么?可以获得的索赔费用是多少?
4.事件3中C工作发生的费用如何结算?
5.前四周施工单位可以得到的结算款为多少元?

35、 【背景资料】
某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上11层,建筑檐高48m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定:(1)电梯安装工程由建设单位指定分包;(2)保温工程保修期限为10年。
施工过程中,发生了下列事件:
事件1:总承包单位上报的施工组织设计中,办公楼采用1台塔式起重机;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分三次到顶。实验楼采用1台物料提升机;外架采用落地式钢管脚手架。监理工程师按照《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)的规定,要求总承包单位单独编制与之相关的专项施工方案并上报。
事件2:实验楼物料提升机安装总高度26m,采用一组缆风绳锚固。与各楼层连接处搭设卸料通道,与相应的楼层连通后,仅在通道两侧设置了临边安全防护设施,地面进料口处仅设置安全防护门,且在相应位置挂设了安全警示标志牌。监理工程师认为安全设施不齐全,要求整改。
事件3:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场,由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。
事件4:总承包单位在提交竣工验收报告的同时,还提交了《工程质量保修书》,其中保温工程保修期按《民用建筑节能条例》的规定承诺保修5年。建设单位以《工程质量保修书》不合格为由拒绝接收。
【问题】
1.事件1中,总承包单位必须单独编制哪些专项施工方案?
2.指出事件2中错误之处,并分别给出正确做法。
3.指出事件3中错误之处,并分别给出正确做法。
4.事件4中,总承包单位、建设单位做法是否合理?
