案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、【背景资料】
某实施监理的纺织厂房工程,建筑面积12000m2,地上4层,板式基础。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF一2013—0201)签订了施工承包合同。合同约定工程工期按底板、结构、装饰装修三个阶段分别考核,每个阶段提前或延误1d对等奖罚5000元,总工期300d。
工程施工过程中发生了下列事件:
事件1:项目经理部将底板划分为两个流水施工段组织流水施工,并将钢筋、模板、混凝土浇筑施工分别组织专业班组作业,流水节拍和流水步距均为4d。
事件2:底板施工过程中,该项目所在区域突然降温并伴随着大雪形成冻害(当地气象记录40年未出现过),给建设单位和施工单位均造成了损失。施工单位认为这些冻害损失是由于突然降温造成,为不可抗力,提出下列索赔:
(1)清理积雪、恢复施工的费用8.2万元;
(2)工人冻伤治疗费用9.7万元;
(3)现场警卫室被积雪压塌损失费用0.7万元;
(4)清理积雪、恢复底板施工需花费的时间5d。
总监理工程师确认属实,并就应由建设单位承担的部分予以签字确认。在清理、恢复底板施工的过程中,由于施工单位自身安排工作失误,实际用了6d时间,超过总监理工程师确认天数1d。
事件3:由于工艺特殊,地面平整度要求较高,设计做法采用自流平地面。

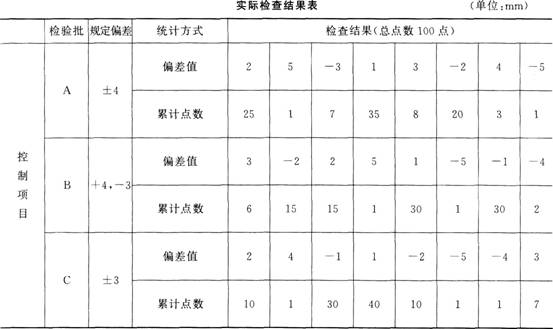

事件4:合同中对A、B、C三个检验批不合格控制率分别作了A:4%;B:3%;C:3%的约定,实际检查结果见下表:
2015年一级建造师《建筑工程管理与实务》临考猜题卷(4)
【问题】
1.事件1中:
(1)画出底板工程施工进度横道图。
(2)底板施工为何种流水施工组织类型?
(3)计算底板施工工期。
2.事件2中:
(1)建设单位和施工单位分别应承担的损失费用为多少万元?
(2)工期批准顺延了多少天?
(3)底板施工总工期为多少天?说明理由。
3.按顺序列出事件3中自流平地面的施工步骤。
4.列式计算事件4中各检验批不合格率,并指出不合格项。


32、 【背景资料】
某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示。
2015年一级建造师《建筑工程管理与实务》临考猜题卷(4)
施工过程中发生了如下事件:
事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。
事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1d。
事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。
事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。
事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1d,该项技术组织措施费0.6万元。
其余各项工作实际作业工期和费用与原计划相符。
【问题】
1.该网络计划中哪些工作是主要控制对象(关键工作)?计划工期是多少?
2.针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。
3.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少?
4.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%。在工程清算时,乙方应得到的索赔款是多少?


33、 【背景资料】
某施工单位承建两栋15层的框架结构工程。合同约定:①钢筋由建设单位供应;②工程质量保修按国务院令第279号执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件1:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件2:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计进行了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件3:分部工程验收时,监理工程师检查时发现某墙体抹灰约有1.0m2的空鼓区域,责令限期整改。
事件4:工程最后一次阶段验收合格,施工单位于2012年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求“工程质量保修书”中竣工日期以11月18日为准。
施工单位对竣工日期提出异议。
【问题】
1.事件1中,对于建设单位供应的该批次钢筋,建设单位和施工单位各应承担哪些责任?
2.事件2中,施工组织设计修改后,应按什么程序报审?
3.事件2中,本工程劳动力计划安排是否合理?若不合理,写出合理安排。
4.写出事件3中墙体抹灰空鼓的修补程序(至少列出4项)。
5.事件4中,施工单位对竣工日期提出异议是否合理?说明理由。写出本工程合理的竣工日期。


34、 【背景资料】

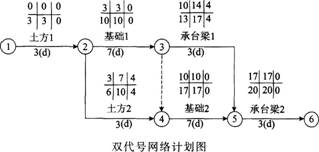

某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。


2015年一级建造师《建筑工程管理与实务》临考猜题卷(4)
在工程施工中发生以下事件:
事件1:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。
事件2:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。
事件3:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。
【问题】
1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。
2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。
3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?
4.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,请指出新的关键线路,并在下图绘制施工实际进度横道图。
2015年一级建造师《建筑工程管理与实务》临考猜题卷(4)


35、 【背景资料】
某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF一2013一0201)与建设单位(以下简称“甲方”)签订了施工总承包合同。合同中约定开工日期2014年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以下简称丙方)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。
乙方项目经理开工前对本项目今后的工作作了如下安排:
(1)由项目经理负责组织编制“项目施工管理实施规划”。
(2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施。
(3)由项目行政管理人员负责对所有安全施工的技术要求进行交底。
(4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题。
(5)由项目经理负责组织有关单位进行单位工程竣工验收。
2014年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对4月份的工程量进行核对,工程进度款还要等一等”。项目经理立即停止施工,以催要工程进度款。
电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方”。丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系”。
【问题】
1.逐项指出乙方项目经理开工前的工作安排是否妥当。对于不妥之处说明正确做法。
2.指出乙方停止施工以催要4月份工程进度款的做法和甲方的答复各有何不妥之处。
3.丙方向项目监理机构提出费用损失补偿申请是否恰当?说明理由。
4.乙方项目经理对于丙方提出索赔的回答是否恰当?说明理由。
