(四)
【参考答案】
1.施工进度计划横道图如下:
2016年一级建造师《港口与航道》模拟测试卷(2)

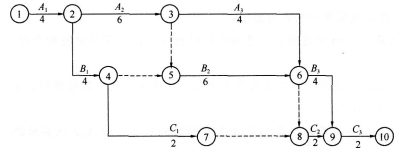

施工进度计划网络图如下:
2016年一级建造师《港口与航道》模拟测试卷(2)
2.只有一条关键线路,关键线路为
2016年一级建造师《港口与航道》模拟测试卷(2)
【考点解析】
关键线路即施工过程中(最早开始、最早结束)连续工期持续最长的线路。
3.C1工作延误3周,不影响总工期。因为C1工作到允许最晚结束的时差有6周时间,延误3周(迟开工3周或拖延3周结束)都不影响C2工作最早开始的时间,不影响总工期。或者C1工作不在关键线路上,它的延误时间也不影响其他关键线路上工作的开始和结束时间。
此时总工期仍为22周。
4.B1工作延误3周,影响总工期,延长1周。
B1工作最早结束到最晚结束允许的时间差只有2周,而B1工作延误3周,致使关键线路上的B2工作最早开始时间和允许的最迟结束时间推迟1周。总工期推迟1周。
此时总工期为23周。
(五)
【参考答案】

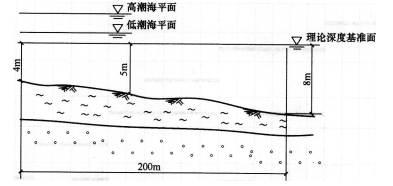

依题意该航道疏浚工程示意图如下:
2016年一级建造师《港口与航道》模拟测试卷(2)
1.如图所示,将航道沿宽度方向水深<5m的地段,作为一条施工区,低潮时,基本无法施工,应在平均潮位以上时,趁潮施工。
这时4m+2m=6m>5.5m
5m+2m=7m>5.5m施工可以进行
分段的长度以能装满一舱泥为原则。
2.在挖上层2~4m淤泥时,应选用挖掘型耙头,在挖下层中密砂层时,应选用冲刷型耙头。
3.开挖上层淤泥层时,无需采用高压冲水:在开挖下层中密砂层时,采用高压冲水,提高开挖中密砂的效率。
4.在开挖上层淤泥层时,要加大波浪补偿器的压力,以减小耙头对淤泥层的压力;在开挖下层中密砂层时,要减小波浪补偿器的压力,以增大耙头的对地压力,提高开挖效率。

手机用户请访问233网校一级建造师考试手机网:http://m.233.com/jzs1/

报考须知:2016年一级建造师报考条件 报考条件查询 考试报名时间

备考练习:2016年一级建造师章节练习 一级建造师每日一练 历年考试真题

2016年一级建造师高端班、VIP班级报名启动,233网校教研团队精心打造一级建造师高通过率套餐班,全程内部密训锁分,保障一次过关!(价格若有变动,请以网校的最新价格为准!)现在报名满2400减500,立即报名>>

VIP通关班 高端班
 全科:¥2680 单科:¥780 报名

 课程特色:
 1、赠送全科/单科官方教材
 2、双讲师授课,7大班级全面覆盖80%核心考点
 3、讲师内部直播密训(考情+知识点+答疑+考前密押直播)
 4、实操班3D图文实景教学,解决案例难题
 5、考前赠送内部密押资料+2套高含金量押题
 6、Word讲义+课件下载+手机移动听课+免费题库
 7、24小时内专家在线答疑

 协议:全科通关,不过2017年免费重学

           立即试听 立即报名

 全科:¥4880 单科:¥1780 报名

 课程特色:
 1、赠送全科/单科官方教材
 2、双讲师授课,7大班级覆盖80%核心考点
 3、讲师内部直播密训(考情+知识点+答疑+密押直播)
 4、实操班3D图文实景教学,解决案例难题
 5、考前赠送内部密押资料+2套高含金量押题
 6、学员QQ群:253804831,加群享班主任专属服务(密训+答疑+定期考点资料群分享等
 7、Word讲义+课件下载+手机移动听课+免费题库

 协议:不限次免费重学保障,直到考试通过

          立即试听 立即报名

加入233网校一级建造师QQ群(295329142233网校一级建造师2群),及时获取2016年一级建造师报考最新报考。扫描下方二维码下载233网校一级建造师APP,海量试题免费做,及时获取最新考试报考!

233网校app下载

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
