2020年建设工程经济考试真题及答案解析

1、某企业拟存款200万元,下列存款利率和计息方式中,在第5年末存款本息和最多的是( )。

A.年利率6%,按单利计算

B.年利率5.5%,每年复利一次

C.年利率4%,每季度复利一次

D.年利率5%,每半年复利一次

参考答案:B
参考解析:各项5年末本利和为:

A选项:200+200×6%×5=260万元

B选项:200× (1+5.5%)5=261.39万元

C选项:200× (1+4%/4)4×5=244.04万元

D选项:200× (1+5%/2)2×5=256.02万元

2、某企业年初从银行借款1000万元,期限3年,年利率5%,银行要求每年末支付当年利息,则第3年末需偿还的本息和是( )万元。

A.1050.00

B.1100.00

C.1150.00

D.1157.63

参考答案:A
参考解析:由每年末支付当年利息,可判断为单利计息。

则第3年末需偿还的本息和是1000+1000×5%=1050万元

3、某技术方案的静态投资回收期为5.5年,行业基准值为6年。关于该方案经济效果评价的说法,正确的是()。

A.该方案静态投资回收期短于行业基准值,表明资本周转的速度慢

B.从静态投资回收期可以判断该方案前5年各年均不盈利

C.静态投资回收期短于行业基准值,不代表该方案内部收益率大于行业基准收益率

D.静态投资回收期短,表明该方案净现值一定大于零

参考答案:C
参考解析:C选项正确,投资回收期是指方案的净收益回收其投资所需要的时间,没有全面地考虑方案整个计算期内的现金流量,即只考虑投资回收之前的效果,不能反映投资回收之后的情况,故无法准确衡量方案在整个计算期内的经济效果。静态投资回收期短于行业基准值,表明资本周转的速度快。静态投资回收期愈短,投资风险愈小,方案抗风险能力愈强。

故投资回收期与是否盈利、内部收益率的大小以及净现值大小并无直接关系。

4、某技术方案的现金流量如下表。若基准收益率为10%,则该方案的财务净现值是( )万元。

A.699.12

B.769.03

C.956.22

D.1400.00

参考答案:A
参考解析:第1年财务净现值=-500÷(1+10%)=-454.55万元

第2年财务净现值=-1000÷(1+10%)2=-826.45万元

第3年财务净现值=(1500-600)÷(1+10%)3=676.18万元

第4年财务净现值=(2000-1000)÷(1+10%)4=683.02万元

第5年财务净现值=(2000-1000)÷(1+10%)5=620.92万元

该方案的财务净现值=-454.55-826.45+676.18+683.02+620.92=699.12万元

5、关于基准收益率测定的说法,正确的是( )。

A.基准收益率最低限度不应小于资金成本

B.政府投资项目基准收益率的测定可以不考虑投资的机会成本

C.当资金供应充足时,基准收益率的测定可不考虑投资风险因素

D.基准收益率的测定不应考虑通货膨胀因素

参考答案:A
参考解析:一般投资者自行测定的基准收益率应不低于单位资金成本和单位投资的机会成本,同时应考虑投资风险和通货膨胀率。

6、某技术方案年设计生产能力为10万台,固定成本为1200万元。满负荷生产时,产品年销售收入为9000万元,单台产品可变成本为560元,销售收入和成本均为不含税价格,单台产品税金及附加为12元,则该方案以生产能力利用率表示的盈亏平衡点是( )。

A.13.33%

B.14.24%

C.35.29%

D.36.59%

参考答案:D
参考解析:考查生产能力利用率盈亏平衡分析的方法。

1.求产品单价:9000÷10=900元/台。

2.假设产量盈亏平衡点是Q(万台),则有盈亏平衡等式900×Q-12×Q=1200+560×Q,计算得出Q≈3.659(万台)

3.生产能力利用率=3.659÷10×100%=36.59%。

7、技术方案不确定因素临界点的说法,正确的是( )。

A.基准收益率固定,某不确定性因素的临界点百分比越小,则该方案对该因素就越敏感

B.对同一个技术方案,随着基准收益率的提高,临界点就会提高

C.不确定因素临界点的高低,不能作为判定风险的依据

D.临界点是客观存在的,与设定的指标判断标准无关

参考答案:A
参考解析:A选项正确,对敏感性分析结果进行分析,敏感度系数绝对值较高者或临界点较低者为较为敏感的因素。

B、D选项错误,临界点的高低与设定的指标判断标准有关,比如对同一个技术方案,随着设定基准收益率的提高,临界点会变低(即临界点表示的不确定因素的极限变化变小)。

C选项错误,通过定性分析临界点所表示的不确定因素变化发生的可能性,可做出风险的粗略估计。

8、某设备目前实际价值为30000元,有关资料如下表所示,则该设备的经济寿命为()年。

A.3

B.4

C.5

D.6

参考答案:C
参考解析:经济寿命是指设备从全新状态投入使用开始,到继续使用在经济上不合理而被更新所经历的时间,即设备从投入使用开始,到年平均使用成本最低的使用年限。

9、某设备10年前的原始成本是100000元,目前的账面价值是30000元,现在的市场价值为20000元。关于该设备沉没成本和更新决策时价值的说法,正确的是()

A.沉没成本为10000元,更新决策时价值应为40000元

B.沉没成本为10000元,更新决策时价值应为20000元

C.沉没成本为80000元,更新决策时价值应为30000元

D.沉没成本为70000元,更新决策时价值应为70000元

参考答案:B
参考解析:沉没成本=旧设备账面价值 - 当前市场价值=30000-20000=10000万

10过期考点,仅做参考、某施工企业计划租赁一台设备,设备价格为240万元,寿命期10年,租期8年,每年年末支付租金,折现率为8%,附加率为3%。采用附加率法计算,每年需支付的租金为( )万元

A.33.0

B.50.4

C.56.4

D.61.2

参考答案:B
参考解析:

R=Px(1+N×i)÷N + P×r =240×(1+10×8%)÷10+240×3% =50.4万元

(本题有争议,一般租赁期和寿命期默认是相等的,而本题二者不相等,从实际出发建议N取寿命期10,非官方标准答案仅供参考)

11、某工程施工方案的计划工期为350天,对方案运用价值工程原理优化后工期缩短了10天,可实现同样的功能并降低了工程费用。根据工程价值原理,该价值提升的途径属于()。

A.功能提高,成本降低

B.功能提高,成本不变

C.功能不变,成本降低

D.功能不变,成本不变

参考答案:C
参考解析:工期缩短10天,可实现同样的功能并降低了工程费用,即功能不变,成本降低。所以此题选择C选项。

12、某企业2年前20万元购买的一台设备,累计已提取折旧4万元,现在市场上购买同样的设备需要15万元,则在会计计量时该设备的历史成本和重置成本分别为( )。

A.20万元和15万元

B.16万元和11万元

C.16万元和15万元

D.20万元和16万元

参考答案:A
参考解析:在历史成本计量下,资产按照购置时支付的现金或者现金等价物的金额。

在重置成本计量下,资产按照现在购买相同或者相似资产所需支付的现金或者现金等价物的金额计量。

13、根据《企业会计准则》,企业对应收账款提取坏账准备,体现了会计核算的()原则。

A.配比

B.谨慎

C.权责发生制

D.重要性

参考答案:B
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】 会计核实的原则有:

1.重要性原则:企业提供的会计信息应当反映与企业财务状况、经营成果和现金流量等有关的所有重要交易或者事项。

2.谨慎性原则:企业对交易或者事项进行会计确认、计量和报告应当保持应有的谨慎,不应高估 资产或者收益、低估负债或者费用。

3.实质重于形式原则:企业应当按照交易或者事项的经济实质进行会计确认、计量和报告,不应仅以交易或者事项的法律形式为依据。

4.可比性原则:企业提供的会计信息应当具有可比性。

5.相关性原则:企业提供的会计信息应当与财务会计报告使用者的经济决策需要相关,有助于财务会计报告使用者对企业过去、现在或者未来的情况做出评价或者预测。

6.明晰性原则:企业提供的会计信息应当清晰明了,便于财务会计报告使用者理解和使用。

7.及时性原则:企业对于已经发生的交易或者事项,应当及时进行会计确认、计量和报告,不得提前或者延后。

8.客观性原则:企业应当以实际发生的交易或者事项为依据进行会计确认、计量和报告,如实反映符合确认和计量要求的各项会计要素及其他相关信息,保证会计信息真实可靠、内容 完整。

【老教材说法】在市场经济条件下,在成本、会计核算中应当对可能发生的损失和费用,作出合理预计,以增强抵御风险的能力。提取坏账准备、采用加速折旧法等,都体现了谨慎原则。

14、施工企业支付给银行的短期借款利息应计入企业的( )。

A.管理费用

B.生产费用

C.财务费用

D.销售费用

参考答案:C
参考解析:财务费用,指企业为筹集生产经营所需资金等而发生的费用,包括利息支出(减利息收入)、汇兑损失(减汇兑收益)以及相关的手续费、因借入资金所付出的不符合资本化条件的借款费用、除外币专门借款之外的其他外币借款本金及其利息所产生的汇兑差额等。为购建资产发生的利息支出,符合资本化条件的,应计入有关资产的价值 。

15、下列施工企业取得的收入中,属于让渡资产使用权收入的是( )。

A.完成施工任务取得的收入

B.提供机械作业取得的收入

C.出租自有设备取得的收入

D.销售建筑材料取得的收入

参考答案:C
参考解析:让渡资产使用权收入是指企业通过让渡资产使用权而取得的收入,如金融企业发放贷款取得的收入,企业让渡无形资产使用权取得的收入等。

16、某施工企业与业主订立了一项总造价为5000万元的施工合同,合同工期为3年。第1年实际发生合同成本1600万元,年末预计为完成合同尚需发生成本3000万元,则第1年合同完工进度为()。

A.92.0%

B.53.3%

C.34.8%

D.32.0%

参考答案:C
参考解析:合同完工进度=累计实际发生的合同成本÷合同预计总成本×100%

即第1年的合同完工进度=1600÷ (1600+3000)×100%=34.8%

17、下列事项中,会导致企业营业利润减少的是()。

A.固定资产盘亏

B.所得税费用增加

C.管理费用增加

D.发生债务重组损失

参考答案:C
参考解析:营业利润是企业利润的主要来源,可按下列公式计算:营业利润=营业收入-营业成本(或营业费用) -税金及附加-销售费用-管理费用-财务费用-资产减值损失+公允价值变动收益(损失为负)+投资收益(损失为负)

其中管理费用增加会导致营业利润减少。

18、企业应收账款周转率与上一年度相比有明显提高,说明该企业的经营状况是()。

A.企业管理效率降低

B.更容易发生坏账损失

C.收回赊销账款能力减弱

D.应收账款收回速度变快

参考答案:D
参考解析:一般认为应收账款周转率越高、周转天数越短越好,它表明企业应收账款收回速度快,这样一方面可以节约资金,同时也说明企业信用状况好,不易发生坏账损失。

19、下列经济效果评价指标中,属于偿债能力分析指标的是( )。

A.盈亏平衡点

B.速动比率

C.总投资收益率

D.财务净现值

参考答案:B
参考解析:常用的偿债能力指标包括资产负债率、权益乘数、流动比率、速动比率、利息备付率、偿债备付率等指标。

20、某企业本月产品产量和材料消耗情况如下表。用因素分析法(三个因素的重要性按表中的顺序)计算,本月单位产品材料消耗量变化对材料费用总额的影响是( )。

A.节约5万元

B.增加5万元

C.节约6万元

D.增加6万元

参考答案:C
参考解析:方法1:1200×(7-8)×50=-60000元,即节约6万元。

方法2:分步计算

1)无变化时材料费用总额:1000×8×50=40万元

2)产量增加材料费用总额:1200×8×50=48万元

3)单位产品材料消耗减少材料费用总额:1200×7×50=42万元

4)材料单价上涨材料费用总额:1200×7×55=46.2万元

材料消耗减少对其影响,用42-48=-6w,所以节约了6w

[Page]

21、某企业资产负债表的流动资产总额为300万元(其中货币资金60万元,存货160万元,应收账款等80万元),流动负债总额为80万元,则该企业的速动比率为()。

A.0.75

B.1.25

C.1.75

D.3.75

参考答案:C
参考解析:速动比率=速动资产÷流动负债=(300-160)÷80=1.75

22、某企业从银行取得5年的长期借款1000万元,该笔借款的担保费费率为0.5%,利率为6%,每年结息一次,到期一次还本,企业所得税税率为25%,则该笔借款年资金成本率为()。

A.4.50%

B.4.52%

C.6.00%

D.6.03%

参考答案:B
参考解析:资金成本率=资金占用费÷筹资净额=[1000×6%×(1-25%)]÷[1000×(1-0.5%)]=4.52%

其中,筹资净额=筹资总额-筹集费=筹资总额×(1-筹集费率)

23、用成本分析模式确定企业最佳现金持有量时,随着现金持有量增加而降低的现金持有成本是()。

A.管理成本

B.机会成本

C.交易成本

D.短缺成本

参考答案:D
参考解析:企业持有的现金,将会有三种成本:机会成本、管理成本、短缺成本。其中现金的短缺成本,是因缺乏必要的现金,不能应付业务开支所需,而使企业蒙受损失或为此付出的代价,现金的短缺成本随现金持有量的增加而下降,随现金持有量的减少而上升。

24、某施工企业按2/10、1/20、n/30的条件购入材料40万元,关于该项业务付款的说法,正确的是( )

A.若银行借款年利率为6%,该企业应放弃现金折扣

B.若该企业在第9天付款,需支付39.2万元

C.若该企业在第21天付款,需支付39.6万元

D.若该企业在第29天付款,则放弃现金折扣的成本为2%

参考答案:B
参考解析:A选项错误,由题干可知折扣率为2%,1%,若银行借款年利率为6%,按照2%计算,放弃现金折扣成本=[2%÷(1-2%)]×[360÷(30-10)]=36.73%;按照1%计算,放弃现金折扣成本=[1%÷(1-1%)]×[360÷(30-20)]=36.36%,远远大于借款利率。

B选项正确,企业在第9天付款,可以获得2%的折扣,需要付款金额=40×(1-2%)=39.2万元。

C选项错误,21天付款,不享受折扣,所以需要支付40万元。

D选项错误,若第29天付款,放弃现金折扣的成本不可能为2%,因为2%是10天内付款的折扣率,放弃现金折扣成本是远远大于折扣率的。

25、将塔式起重机自停放地点运至施工现场的运输、拆卸、安装的费用属于()。

A.施工机械使用费

B.二次搬运费

C.固定资产使用费

D.大型机械进出场及安拆费

参考答案:D
参考解析:大型机械设备进出场及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。

说明:塔式起重机属于大型机械,故不属于施工机械使用费。

26、建筑工人实名制管理费应计入()

A.规费

B.其他项目费

C.分部分项工程费

D.措施项目费

参考答案:D
参考解析:安全文明施工费:是指施工现场为达到环保要求、文明施工、安全施工所需要的环境保护费、文明施工费、安全施工费及临时设施费、建筑工人实名制管理费。应计入措施项目费。

27过期考点,仅做参考、根据《建设工程工程量清单计价规范》,施工企业为建筑安装施工人员支付的失业保险费属于建筑安装工程费中的()。

A.规费

B.人工费

C.措施费

D.企业管理费

参考答案:A
参考解析: 【过期考点】按照现行的《建设工程工程量清单计价标准》GB/T 50500—2024,原规费中的五险一金随相关施工人员、管理人员分别计入人工费、管理费。规费由社会保险费、住房公积金和其他应列而未列入的规费构成。

社会保险费包括基本养老保险费、失业保险费、医疗保险费、生育保险费和工伤保险费。

28、从事建筑安装工程施工生产的工人,工伤期间的工资属于人工费中的( )。

A.计时工资

B.津贴补贴

C.加班加点工资

D.特殊情况支付的工资

参考答案:D
参考解析:特殊情况下支付的工资:是指根据国家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计时工资标准的一定比例支付的工资。

29、施工现场设立的安全警示标志、现场围挡等所需的费用属于( )费用。

A.措施项目

B.分部分项工程

C.零星项目

D.其他项目

参考答案:A
参考解析:施工现场设立的安全警示标志、现场围挡等所需的费用属于措施项目费用。措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术、生活、安全、环境保护等方面的费用。

30过期考点,仅做参考、建设单位对设计方案进行评审所发生的费用应计入工程建设其他费用中的( )。

A.专项评价费

B.建设管理费

C.勘察设计费

D.工程监理费

参考答案:B
参考解析:建设管理费是指建设单位为组织完成工程项目建设,在建设期内发生的各类管理性费用,包括建设单位管理费(项目建设管理费)、工程监理费、设备监造费、招标投标费(招标代理费)、设计评审费、特殊项目定额研究及测定费、其他咨询费、印花税等。

31、某新建项目,建设期为3年,共向银行借款1300万元,其中第一年借款700万元,第二年借款600万元,借款在各年内均衡使用,年化率为6%,建设期每年计息,但不还本付息,则第3年应计的借款利息为()万元。

A.0

B.82.94

C.85.35

D.104.52

参考答案:B
参考解析:第1年应计的借款利息:700÷2×6%=21万元

第2年应计的借款利息:(700+21+600÷2)×6%=61.26万元

第3年应计的借款利息:[700+21+600+61.26+(1300-700-600)÷2]×6%=82.94万元

32、下列定额中属于施工企业内部使用的,以工序为对象编制的定额是( )

A.预算定额

B.概算定额

C.费用定额

D.施工定额

参考答案:D
参考解析:施工定额是以同一性质的施工过程(工序)为对象,指在正常的施工条件下,完成一定计量单位的工序所需消耗的人工、材料、施工机械台班数量及其费用标准。

33、下列施工机械工作时间中,属于必需消耗的时间是( )。

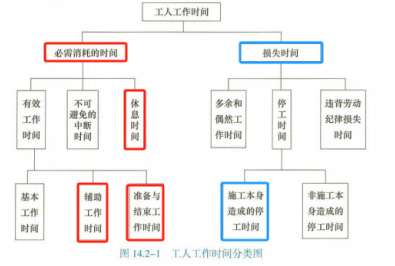

A.低负荷下工作时间

B.多余工作和停工的时间

C.不可避免的无负荷工作时间

D.施工本身造成的停工时间

参考答案:C
参考解析:

34、利用概算定额编制单位工程概算的工作有:①计算单位工程的人、材、机费用;②列出分项工程并计算工程量;③计算企业管理费、利润、规费和税金;④确定分部分项工程的概算定额单价;⑤计算单位工程概算造价;编制正确的顺序是()。

A.④②①⑤③

B.②④①③⑤

C.①②③④⑤

D.④①②③⑤

参考答案:B
参考解析:利用概算定额法编制设计概算的具体步骤如下:

(1)按照概算定额分部分项顺序,列出各分项工程的名称。

(2)确定各分部分项工程项目的概算定额单价(基价)。

(3)计算单位工程的人、材、机费用。

(4)根据人、材、机费用,结合其他各项取费标准,分别计算企业管理费、利润、规费和税金。

(5)计算单位工程概算造价。

35、非经营性建设工程项目总概算的完整组成是()。

A.单项工程综合概算、工程建设其他费用概算、预备费概算、资金筹措费概算

B.建设单位工程概算、设备及安装单位工程概算和工程建设其他费用概算

C.建设单位工程概算、设备及安装单位工程概算、工程建设其他费用概算和预备费概算。

D.单项工程综合概算、工程建设其他费用概算、预备费概算、资金筹措费概算和铺底流动资金概算

参考答案:A
参考解析:建设工程项目总概算是确定整个建设工程项目从筹建开始到竣工验收、交付使用所需的全部费用的文件,它由各单项工程综合概算、工程建设其他费用概算、预备费概算、建设期利息概算和经营性项目铺底流动资金概算等汇总编制而成。

非经营性建设工程项目不包含经营性项目铺底流动资金概算。

36、下列费用项目中,属于施工企业管理费的是()。

A.生产工人津贴

B.短期借款利息支出

C.劳动保护费

D.已完工程保护费

参考答案:C
参考解析:A选项错误,属于人工费。

B选项错误,企业短期借款利息属于利息支出,利息支出归类为财务费用。

C选项正确,属于企业管理费。

D选项错误,属于措施项目费。

注意:B选项属于财务费用,施工企业的期间费用主要包括管理费用和财务费用,通常不单独设置销售费用(营业费用)核算。财务费用和管理费是并列的,不是包含关系。区别于建安工程费中企业管理费所包含的财务费。

37、关于采用定额单价法编制施工图预算时套用定额单价的说法,错误的是()。

A.当分项工程的名称、规格、计量单位与定额单价中所列的内容完全一致时, 可直接套用定额单价

B.当分项工程施工工艺条件与定额单价或单位估价表不一致而造成人工、 机械的数量增减时,应调价不换量

C.当分项工程的主要材料品种与定额单价中规定材料不一致时 ,应按实际使用材料价格换算定额单价

D.当分项工程不能直接套用定额、不能换算和调整时,应编制补充定额单价

参考答案:B
参考解析:B选项的说法错误,分项工程施工工艺条件与定额单价或单位估价表不一致而造成人工、机械的数量增减时,一般调量不换价。

38、某建设项目只有一个单项工程。关于该项目施工图预算编制要求的说法,正确的是()。

A.应采用三级预算编制形式

B.应采用二级预算编制形式

C.不需编制施工图预算

D.编制建设项目总预算和单项工程综合预算

参考答案:B
参考解析:当建设项目只有一个单项工程时,应采用二级预算编制形式,二级预算编制形式由建设项目总预算和单位工程预算组成。

39、施工图预算审查中,若工程条件相同,用已完工程的预算审查拟建工程的同类工程预算的方法属于()。

A.标准预算审查法

B.对比审查法

C.筛选审查法

D.分组计算审查法

参考答案:B
参考解析:对比审查法是当工程条件相同时,用已完工程的预算或未完但已经过审查修正的工程预算对比审查拟建工程的同类工程预算的一种方法。

40过期考点,仅做参考、根据《建设工程量清单计价规范》,投标人可以根据需要自行增加列项的清单是()。

A.措施项目清单

B.分部分项工程量清单

C.其他项目清单

D.规费、税金清单

参考答案:A
参考解析:由于工程建设施工特点和承包人组织施工生产的施工装备水平、施工方案及其管 理水平的差异,同一工程、不同承包人组织施工采用的施工措施有时并不完全一致。

因此,《建设工程工程量清单计价标准》GB/T 50500-2024规定:措施项目清单应根据拟建工程的实际情况列项。

【注意】根据《建设工程工程量清单计价标准》GB/T 50500-2024,无规费清单,原规费中的五险一金随相关施工人员、管理人员分别计入人工费、管理费。

[Page]

41、过期考点,仅做参考根据《建设工程工程量清单计价规范》,投标人认为招标控制价没有按照规范编制的,应在招标控制价公布后( )天内提交书面投诉书。

A.14

B.10

C.7

D.5

参考答案:D
参考解析:过期考点,为保证试卷完整性,仅供考生参阅】

投标人经复核认为招标人公布的最高投标限价未按照《建设工程工程量清单计价规范》GB 50500-2013 的规定进行编制的,应在最高投标限价公布后5天内向招投标监督机构和工程造价管理机构投诉。

42、投标过程中,投标人发现招标工程量清单项目特征描述与设计图纸的描述不符时,报价时应以( )为准。

A.投标人按规范修正后的项目特征

B.招标工程量清单的项目特征

C.实际施工项目的具体特征

D.招标文件中的设计图纸及其说明

参考答案:B
参考解析:在招标投标过程中,当招标工程量清单特征描述与设计图纸不符时,投标人应以招标工程量清单的项目特征描述为准,确定投标报价的综合单价。

当施工中施工图纸或设计变更与招标工程量清单项目特征描述不一致时,发承包双方应按实际施工的项目特征,依据合同约定重新确定综合单价 。

43、过期考点,仅做参考根据《建设工程工程量清单计价规范》,关于单价合同计量的说法,正确的是( )。

A.监理人应在收到承包人提交的工程量报告后14天内完成审核

B.承包人收到计量的通知后不派人参加,则发包人的计量结果无效

C.承包人为保证施工质量超出施工图纸范围实施的工程量,应该予以计量

D.出现工程量清单缺项引起工程量增减,或因工程变更引起工程量增减时,单价计价的清单项目,应按承包人在履行合同义务中实际完成并应予计量的工程量计算

参考答案:D
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,监理人应在收到承包人提交的工程量报告后7天内完成对承包人提交的工程量报表的审核并报送发包人,以确定当月实际完成的工程量。

B选项错误,承包人未按监理人要求参加复核或抽样复测的,监理人复核或修正的工程量视为承包人实际完成的工程量。

C选项错误,对于不符合合同文件要求的工程,承包人超出施工图纸范围或因承包人原因造成返工的工程量,不予计量。

D选项正确,对采用单价合同的工程进行工程量计量时,若出现工程量清单缺项引起工程量增减,或因工程变更引起工程量增减时,单价计价的清单项目,应按承包人在履行合同义务中实际完成并应予计量的工程量计算。

44、过期考点,仅做参考单价合同在执行过程中,发现招标工程量清单中出现工程量偏差引起工程量增加,则该合同工程量应按()计量。

A.原招标工程量清单中的工程量

B.招标文件中所附的施工图纸的工程量

C.承包人在履行合同义务中完成的工程量

D.承包人提交的已完工程量报告中的数量

参考答案:C
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

对采用单价合同的工程进行工程量计量时,若出现工程量清单缺项引起工程量增减,或因工程变更引起工程量增减时,单价计价的清单项目,应按承包人在履行合同义务中实际完成并应予计量的工程量计算。

45、根据《建设工程工程量清单计价规范》,关于暂列金额的说法,正确的是( ) 。

A.暂列金额应根据招标工程量清单列出的内容和要求估算

B.暂列金额包括在签约合同价内,属承包人所有

C.已签约合同价中的暂列金额由发包人掌握使用

D.用于必然发生但暂时不能确定价格的材料、工程设备及专业工程的费用

参考答案:C
参考解析:A选项错误,发包人应根据工程特点按招标文件的要求列项并估算暂列金额,承包人按招标工程量清单中列出的金额填写,不得变动。

C选项正确,B选项错误,暂列金额是指发包人在工程量清单中暂定并包括在合同总价中的一笔款项,由发包人掌握,依据发包人发出的指令使用,如有剩余,余额归发包人所有。

D选项错误,属于暂估价,而暂列金额用于招标时未能确定或详细说明的工程和工程实施中可能发生的合同价款调整等预留的费用。

【注意】解析已按《建设工程工程量清单计价标准》GB/T 50500-2024最新说法更新。

46、过期考点,仅做参考根据《建设工程施工合同(示范文本)》,因设计单位提出设计变更,变更后已标价工程量清单中没有相同及类似变更项目单价的,变更估价申请应由( )提出。

A.承包人

B.监理人

C.发包人

D.设计人

参考答案:A
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

除专用合同条款对期限另有约定外,承包人应在收到变更指示或变更意向书后的14天内,向监理人提交变更报价书,报价内容应根据约定的估价原则,详细开列变更工作的价格组成及其依据,并附必要的施工方法说明和有关图纸。

47、某建设工程施工过程中,由于发包人提供的材料没有及时到货,导致承包人自有的一台机械窝工四个台班。每台班折旧费500元。工作时每台班燃油动力费100元。另外,承包人租赁的一台机械窝工3个台班。台班租赁费为300元。工作时每台班燃油动力费80元。不考虑其他因素,则承包人可以索赔的费用为()元。

A.3540

B.3300

C.3140

D.2900

参考答案:D
参考解析:因窝工引起的设备费索赔,当施工机械属于施工企业自有时,按照机械折旧费计算索赔费用;当施工机械是施工企业从外部租赁时,索赔费用的标准按照设备租赁费计算。

故承包人可以索赔的费用=4×500+3×300=2900元。

48、某工程施工时处于当地正常的雨季,导致工期延误.在工期延误期间又出现政策变化。根据《建设工程工程量清单计价规范》,对由此增加的费用和延误的工期正确的处理方式( )

A.费用,工期均有发包人承担

B.费用由发包人承担,工期由承包人承担

C.费用,工期均由承包人承担

D.费用由承包人承担,工期由发包人承担

参考答案:C
参考解析:因承包人原因造成工期延误,在工期延误期间出现法律法规与政策变化的,合同价格调增的不予调整,合同价格调减的予以调整;由此增加的费用和(或)延误的工期均由承包人承担。

49、某施工项目因80年一遇的特大暴雨停工10天,承包人在停工期间按照发包人要求照管工程发生费用2万元,承包人施工机具损坏损失10万元,已经建成的永久工程损坏损失20万元,之后应发包人要求修复被暴雨冲毁的道路花费2.5万元,修复道路时因施工质量问题发生返工费用1万元。根据《建设工程施工合同(示范文本)》,以上事件产生的费用和损失中,承包人应承担( )万元。

A.21.0

B.13.5

C.11.0

D.10.0

参考答案:C
参考解析:根据不可抗力事件发承包双方的索赔原则:

承包人施工设备的损坏及停工损失和措施项目的损坏、清洁、修复费用,以及因承包人原因发生的第三方人员伤亡和财产损失由承包人承担;

同时因施工质量问题发生返工费用由承包人承担。

故承包人应承担:10+1=11万元。

50、根据《建设工程工程量清单计价规范》,工程实施过程中,发包人要求合同工程提前竣工的,应采取的做法是()

A.下达变更指令,要求承包人必须提前竣工并支付,由此增加的赶工费用

B.增加合同补充条款,要求承包人采取加快工程进度措施,不承担赶工费用

C.征得承包人同意后,与承包人商定采取加快工程进度的措施,并承担由此增加的赶工费用

D.自行将工期压缩到合同工期的80%,并要求承包人按期完工

参考答案:C
参考解析:发包人要求合同工程提前竣工的,应征得承包人同意后与承包人商定采取加快工程进度的措施,并应修订合同工程进度计划。发包人应承担承包人由此增加的提前竣工( 赶工)补偿费用。

51、过期考点,仅做参考根据《建设工程施工合同(示范文本)》,关于安全文明施工费的说法,正确的是( )。

A.承包人对安全文明施工费应专款专用,并在财务账目中单独列项备查

B.基准日期后合同所使用的法律发生变化,由此增加的安全文明施工费由承包人承担

C.经发包人同意,承包人采取合同约定以外的安全措施所产生的费用,由承包人承担

D.发包人应在开工后42天内预付安全文明施工费总额的60%

参考答案:A
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

A选项正确,承包人对安全文明施工费应专款专用,承包人应在财务账目中单独列项备查,不得挪作他用。

B选项错误,基准日期后合同所使用的法律发生变化,由此增加的安全文明施工费由发包人承担。

C选项错误,承包人经发包人同意采取合同约定以外的安全措施所产生的费用,由发包人承担。未经发包人同意的,如果该措施避免了发包人的损失,则发包人在避免损失的额度内承担该措施费。如果该措施避免了承包人的损失,由承包人承担该措施费。

D选项错误,除专用合同条款另有约定外,发包人应在开工后28天内预付安全文明施工费总额的50%。

52、根据《建设工程施工合同(示范文本)》关于工程保修期的说法,正确的是( )。

A.发包人未经竣工验收擅自使用工程的保修期,自转移占有之日起算

B.各分部工程的保修期应该是相同的

C.工程保修期从工程完工之日起起算

D.工程保修期可以根据具体情况适当低于法定最低保修年限

参考答案:A
参考解析:A选项正确,发包人未经竣工验收擅自使用工程的,保修期自转移占有之日起算。

B选项错误,D选项错误,具体分部分项工程的保修期由合同当事人在专用合同条款中约定,但不得低于法定最低保修年限。

C选项错误,工程保修期从工程竣工验收合格之日起算。

53、根据《建设工程施工合同(示范文本)》,质量保证金扣留的方式原则上采用()。

A.在支付工程进度款时逐次扣留

B.工程竣工结算时一次性扣留

C.按照里程碑扣留

D.签订合同后一次性扣留

参考答案:A
参考解析:质量保证金的扣留有以下三种方式:

(1)在支付工程进度款时逐次扣留,在此情形下,质量保证金的计算基数不包括预付款的支付、扣回以及价格调整的金额;

(2)工程竣工结算时一次性扣留质量保证金;

(3)双方约定的其他扣留方式。

54、国际工程投标报价时,下列施工现场办公费的处理方式,正确的是()。

A.按照其费用性质分别计入相应分项工程的人工费、材料费或机具费

B.作为待摊费分摊到工程量清单的各个报价分项中

C.作为待摊费用单列并计入投标总报价

D.作为开办费单列并计入投标总报价

参考答案:B
参考解析:办公费属于国际工程投标总报价组成中待摊费列项的内容。

现场办公费属于现场管理费。现场管理费、临时工程设施费、保险费、税金等是在工程量清单中没有单独列项的费用项目,需将其作为待摊费用分摊到工程量清单的各个报价分项中去。

55、下列投标人在国际工程标前会议上的做法,正确的是( )。

A.对招标文件中图纸与技术说明矛盾之处,提出己方的修改建议

B.提出对业主有利的设计方案修改建议

C.详细阐述己方施工方案的优势和竞争力

D.对工程内容范围不清的问题请业主作出说明

参考答案:D
参考解析:参加标前会议应注意以下几点:

1.对工程内容范围不清的问题应当提请说明,但不要表示或提出任何修改设计方案的要求。

2.对招标文件中图纸与技术说明互相矛盾之处,可请求说明应以何者为准,但不要轻易提出修改技术要求。如果自己确实能提出对业主有利的修改方案,可在投标报价时提出,并做出相应的报价供业主选择而不必在会议中提出。

3.对含糊不清、容易产生歧义理解的合同条件,可以请求给予澄清、解释,但不要提出任何改变合同条件的要求。

4.投标人应注意提问的技巧,不要批评或否定业主在招标文件中的有关规定,提问的问题应是招标文件中比较明显的错误或疏漏,不要将对己方有利的错误或疏漏提出来,也不要将己方机密的设计方案或施工方案透露给竞争对手,同时要仔细倾听业主和竞争对手的谈话,从中探察他们的态度、经验和管理水平。

56、过期考点,仅做参考《根据建设工程造价鉴定规范》下列现场签证争议鉴定的做法,正确的是()。

A.现场签证明确了人工、材料、机械台班数量及其价格的,按签证的数量和计日工的价格计算。

B.现场签证只有用工数量没有人工单价的,其人工单价比照鉴定项目相应工程人工单价计算

C.现场签证只有材料和机械台班用量没有价格的,其材料和台班价格按照鉴定项目相应工程的材料和台班单价适当上浮计算。

D.现场签证只有总价而无明细表述的,按总价款计算

参考答案:D
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,现场签证明确了人工、材料、机械台班数量及其价格的,按签证的数量和价格计算。

B选项错误,现场签证只有用工数量没有人工单价的,其人工单价按照工作技术要求比照鉴定项目相应工程人工单价适当上浮计算。

C选项错误,现场签证只有材料和机械台班用量没有价格的,其材料和台班价格按照鉴定项目相应工程材料和台班价格计算。

D选项正确,现场签证只有总价款而无明细表述的,按总价款计算。

57、过期考点,仅做参考某企业有一笔无法回收的应收账款,在会计核算上作为坏账被注销,而债务不变,则反映在资产负债表上的结果是()。

A.所有者权益增加

B.长期待摊费用减少

C.所有者权益减少

D.流动资产增加

参考答案:C
参考解析:所有者权益是指企业投资者对企业净资产的所有权,是企业资产扣除负债后由所有者享有的剩余权益。公司的所有者权益又称为股东权益。

如果应收账款没有收回作为坏账被注销,将导致企业资产出现损失,而债务不变,则所有者权益将减少。

58、过期考点,仅做参考关于分部分项工程量清单和定额子目工程量的说法,正确的是()。

A.一个清单项目只对应一个定额子目时,清单工程量的定额工程量完全相同

B.清单工程量计算的主项,工程量应与定额子目的工程量一致

C.清单工程量通常可以用于直接计价

D.定额子目工程量,应严格按照与所采用的定额相对应的工程量计算规则计算

参考答案:D
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,B选项错误,由于一个清单项目可能对应几个定额子目,而清单工程量计算的是主项工程量,与各定额子目的工程量可能并不一致。

C选项错误,清单工程量不能直接用于计价,在计价时必须考虑施工方案等各种影响因素,根据所采用的计价定额及相应的工程量计算规则重新计算各定额子目的施工工程量。

D选项正确,定额子目工程量的具体计算方法,应严格按照与所采用的定额相对应的工程量计算规则计算。

59、过期考点,仅做参考判断技术特性中,属于技术可靠性的是( )。

A.自动化程度高

B.三废排放少

C.有工业化应用业绩

D.有利用当地资源的优势

参考答案:C
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

备选的新技术应用方案必须是成熟的、稳定的,有可借鉴的企业或项目;对尚在试验阶段的新技术应采取积极慎重的态度;采用转让取得的技术,要考虑技术来源的可靠性。

60、过期考点,仅做参考关于编制企业定额时人、料、机消耗量和价格的说法,正确的是( )

A.确定人工消耗量时,首先根据企业环境,拟定非正常状况下的施工作业条件

B.确定材料消耗量时,应根据特定项目的数据计算主要材料净用量和损耗量

C.人工价格一般情况下依据企业自身的经济状况和不同的技术等级分别计算

D.施工机械使用价格通常根据市场询价、企业和项目的具体情况确定

参考答案:D
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

人工消耗量的确定,首先是根据企业环境,拟定正常的施工作业条件,分别计算测定基本用工和其他用工的工日数,进而拟定施工作业的定额时间。不是“非正常状况”,故A错误。确定材料消耗量,是通过企业历史数据的统计分析、理论计算、实验试验、实地考察等方法计算确定材料“包括周转材料”的净用量和损耗量,从而拟定材料消耗的定额指标。人工价格也即劳动力价格,一般情况下就按地区劳务市场价格计算确定。人工单价最常见的是日工资单价,通常是根据“工种和技术等级”的不同分别计算人工单价。施工机械使用价格最常用的是台班价格。应通过市场询价,根据企业和项目的具体情况计算确定。

[Page]

61、关于资金时间价值,正确的是()。

A.单位时间资金增值率一定的条件下, 资金时间价值与使用时间成正比

B.资金随时间推移而贬值部分就是原有资金时间价值

C.其它条件不变的情况下资金的时间价值与资金数量成正比

D.一定时间内等量资金周转次数越多,资金时间价值越多

E.投入资金总额一定,前期投入越多,资金时间价值越多

参考答案:ACD
参考解析:资金的时间价值来源于资金在生产运营中发挥作用带来的增值,因此,影响企业生产经营效益的因素都会成为资金时间价值的影响因素,其中直接相关的影响因素有:

(1)资金使用的时机。不同时机生产运营获利的可能性及水平高低不同,资金在不同时机使用增值潜力不同,具有不同的时间价值。

(2)资金的使用时长。在单位时间的资金增值率一定的条件下,资金使用时间越长,则资金的时间价值越大;使用时间越短,则资金的时间价值越小。选项A正确

(3)投入运营的资金数量的多少。在其他条件不变的情况下,投入运营的资金数量越多,资金的时间价值就越多;反之,资金的时间价值则越少。选项C正确

(4)资金周转的速度。在资金周转效率一定的情况下,资金周转越快,在一定的时间内等量资金的周转次数越多,资金的时间价值越多;反之,资金的时间价值越少。选项D正确 选项B错误,资金的价值是随时间变化而变化的,是时间的函数,随时间的推移而增值,资金的增值部分就是原有资金的时间价值。 选项E错误,在总资金一定的情况下,前期投入的资金越多,资金的负效益越大;反之,后期投入的资金越多,资金的负效益越小。

62、某方案单因素敏感性分析示意图如下。根据该图,可以得出的结论有( )。

A.销售价格的临界点小于10%

B.原材料成本比建设投资更敏感

C.建设投资的临界点大于10%

D.销售价格是最敏感的因素

E.建设投资比销售价格更敏感

参考答案:ACD
参考解析:斜率越大越敏感。

临界点的确定,采用图解法时,每条直线与判断基准线的相交点所对应的横坐标上不确定因素变化率即为该因素的临界点。

63、下列各种情形中,会导致原有设备产生无形磨损的有()。

A.设备部件在使用过程中自然老化

B.设备在使用过程中损坏

C.由于科技进步出现效率更高的新型设备

D.设备在闲置过程中,被腐蚀造成精度降低

E.同类型设备市场价格明显降低

参考答案:CE
参考解析:无形磨损分为两种:

第一种无形磨损:由于科学技术进步的影响,设备制造工艺不断改进,劳动生产效率不断提高,使生产同样结构或性能的设备所需的社会必要劳动时间相应减小,设备制造成本和价格不断降低,致使原设备相对贬值;

第二种无形磨损:市场上出现了结构更先进、性能更完善、生产效率更高、耗费原材料和能源更少的新型设备,使原有设备在技术上显得陈旧落后,其经济效益相对降低而发生贬值。

故正确选项为 CE。选项ABD属于有形磨损。

64、价值工程活动中功能评价前应完成的工作有( )

A.设计方案优化

B.功能整理

C.方案创造

D.方案评价

E.功能定义

参考答案:BE
参考解析:价值工程分析阶段:

1.收集整理信息资料。

2.功能分析,功能分析包括功能的定义、整理和计量。

3.功能评价。

65、下列固定资产相关费用中,构成固定资产原值(原价)的有( )。

A.固定资产购买价款

B.购置固定资产发生的装卸费

C.固定资产大修理费用

D.固定资产的预计净残值

E.固定资产达到预定可使用状态前的安装费

参考答案:ABE
参考解析:固定资产应当按照成本进行初始计量。外购固定资产的成本,包括购买价款、相关税费、使固定资产达到预定可使用状态前所发生的可归属于该项资产的运输费、装卸费、安装费和专业人员服务费等。

66、根据《企业会计准则》合同执行过程中,合同变更形成的收入确认为合同收入时,应同时满足的条件有()。

A.合同变更增加了企业履约的义务

B.客户能够认可因变更而增加的收入

C.合同变更部分双方的义务已经开始履行

D.客户已支付变更部分的相应款项

E.该收入能够可靠地计量

参考答案:BE
参考解析:合同变更,是指客户为改变合同规定的作业内容而提出的调整。合同变更款应当在同时满足下列条件时才能构成合同收入:

(1)客户能够认可因变更而增加的收入;

(2)该收入能够可靠地计量。

故正确选项为 BE。

67、下列财务计划现金流量表的项目中,属于筹资活动现金流量的有()。

A.建设投资借款

B.补贴收入

C.流动资金借款

D.支付股利

E.维持运营投资

参考答案:ACD
参考解析:建设投资借款、流动资金借款、支付股利属于筹资活动现金流量。

选项B错误,补贴收入属于经营活动现金流量。

选项E错误,维持运营投资属于投资活动现金流量。

68、 关于企业财务报表列报要求的说法,正确的有()。

A.相关的收入和费用项目应事先相互抵销,以净额列报

B.企业应依据实际发生的交易和事项依规定进行确认和计量

C.项目的列报在各个会计期间保持一致,不得随意变更

D.当期所有列报项目至少提供与上一个可比会计期间的比较数据

E.年度报表涵盖期间少于一年的应说明原因

参考答案:BCDE
参考解析:A选项错误,财务报表中的资产项目和负债项目的金额、收入项目和费用项目的金额、直接计入当期利润的利得项目和损失项目的金额不得相互抵销,但其他会计准则另有规定的除外。

B选项正确,企业应根据实际发生的交易和事项,按照《企业会计准则》的规定进行确认和计量。

C选项正确,财务报表项目的列报应当在各个会计期间保持一致,不得随意变更。

D选项正确,当期财务报表的列报,至少应当提供所有列报项目上一个可比会计期间的比较数据,以及与理解当期财务报表相关的说明。

E选项正确,年度财务报表涵盖的期间短于一年的,应当披露年度财务报表的涵盖期间、短于一年的原因以及报表数据不具可比性的事实。

69、下列财务指标中,属于企业营运能力指标的有()

A.应收账款周转率

B.总资产周转率

C.流动资产周转率

D.权益乘数

E.存货周转天数

参考答案:ABCE
参考解析: (1)营运能力比率是用于衡量企业资产管理效率的指标。常用的指标有总资产周转率、流动资产周转率、存货周转率、应收账款周转率等。

(2)存货周转率是指企业在一定时期内存货占用资金可周转的次数,或存货每周转一次所需要的天数,因此,存货周转率指标有存货周转次数和存货周转天数两种形式。

70、下列筹资方式中,属于商业信用形式的有()。

A.应付票据

B.应付账款

C.抵押贷款

D.融资租赁

E.预收账款

参考答案:ABE
参考解析:商业信用的具体形式有应付账款、应付票据、预收账款、其他应付款项等。

71、关于国产设备原价的说法,正确的有( )

A.非标准国产设备原价中应包含运杂费

B.国产标准设备的原价一般是指出厂价

C.由设备成套公司供应的国产标准设备,原价为订货合同价

D.国产标准设备在计算原价时,一般按带有备件的出厂价计算

E.非标准国产设备原价的计算方法应简便,并使估算价格就近实际出厂价

参考答案:BCDE
参考解析: (1)国产标准设备原价一般指的是设备制造厂的交货价,即出厂价。如设备由设备成套公司供应,则以订货合同价为设备原价。有的设备有两种出厂价,即带有备件的出厂价和不带有备件的出厂价。在计算设备原价时,一般按带有备件的出厂价计算。

(2)设备购置费包括设备原价和设备运杂费。

(3)无论哪种方法都应该使非标准设备计价的准确度接近实际出厂价,并且计算方法要简便。

72、编制人工定额时,下列时间属于工人在工作班内必需消耗的时间有( )。

A.辅助工作时间

B.准备与结束工作时间

C.材料供应不及时引起的停工时间

D.工人在工作过程中恢复体力所必需的休息时间

E.施工组织不善造成的停工时间

参考答案:ABD
参考解析:A选项正确,属于必需消耗的时间。

B选项正确,属于必需消耗的时间。

C选项错误,属于施工本身造成的停工时间。

D选项正确,属于必需消耗的时间。

E选项错误,属于施工本身造成的停工时间。

73、当设备清单不完备时,编制设备安装工程概算宜采用的方法有( )

A.扩大单价法

B.生产能力指数

C.预算单价法

D.概算指标法

E.类似工程预算法

参考答案:AD
参考解析: (1)单位设备安装工程概算的编制方法有预算单价法、扩大单价法、概算指标法等。

(2)预算单价法。当初步设计有详细设备清单时,可直接按预算单价(预算定额单价)编制设备安装工程概算,故不适用设备清单不完备时使用,A选项错误。

(3)扩大单价法。当初步设计的设备清单不完备,或仅有成套设备的重量时,可采用主体设备、成套设备或工艺线的综合扩大安装单价编制概算。

(4)概算指标法。当初步设计的设备清单不完备,或安装预算单价及扩大综合单价不全,无法采用预算单价法和扩大单价法时,可采用概算指标编制概算。概算指标形式较多,概括起来主要可按以下几种指标进行计算。

74、施工图预算对于工程造价管理部门的作用主要有()。

A.是项目立项审批的依据

B.是监督检查执行定额标准的依据

C.是合理确定工程造价的依据

D.是审定招标控制价的依据

E.是测算造价指数的依据

参考答案:BCDE
参考解析:对于工程造价管理部门而言,施工图预算是监督检查执行国家及行业标准、合理确定工程造价、测算造价指数及审定最高投标限价的重要依据。故正确选项为 BCDE。

75、过期考点,仅做参考与全费用综合单价相比,现行《建设工程工程量清单计价规范》中分部分项工程的综合单价中没有涵盖的项目有()。

A.管理费

B.税金

C.利润

D.规费

E.风险费用

参考答案:BD
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

我国目前实行的工程量清单计价采用的综合单价是不完全费用综合单价,分部分项工程、措施项目、其他项目单价中综合了人、材、机费用、管理费、利润,以及一定范围内的风险费用,单价中未包括税金,是不完全费用综合单价。 按照现行的《建设工程工程量清单计价标准》GB/T 50500—2024,原规费中的五险一金随相关施工人员、管理人员分别计入人工费、管理费。

76、根据《建设工程工程量清单计价规范》,关于项目特征的说法,正确的是( )

A.分部分工程量清单的项目特征是确定综合单价的重要依据。

B.项目特征主要涉及项目的自身特征、工艺特征及对项目施工方法可能产生可能影响的特征

C.项目名称相同、项目特征不同的清单项目应分别列项

D.项目特征应根据《计量规范》的项目特征进行统一描述,招标人不应根据拟建项目实际情况更改项目特征的描述

E.项目特征是指构成分部分项工程量清单项目、措施项目自身价值的本质特征

参考答案:ABCE
参考解析:A选项正确,分部分工程量清单的项目特征是确定综合单价的重要依据。

B选项正确,清单项目特征主要涉及项目的自身特征(材质、型号、规格、品牌)、项目的工艺特征以及对项目施工方法可能产生影响的特征。

C选项正确,清单项目特征不同的项目应分别列项,如基础工程,仅混凝土强度等级不同,足以影响投标人的报价,故应分开列项。

D选项错误,分部分项工程量清单项目特征应按《计量规范》的项目特征,结合拟建工程项目的实际予以描述。

E选项正确,项目特征是指构成分部分项工程量清单项目、措施项目自身价值的本质特征。

注意:《建设工程工程量清单计价标准》GB/T 50500-2024和相关的国家及行业工程量计算标准于2024年已发布最新版,此题涉及内容并无实质变动。

77、过期考点,仅做参考根据《建设工程工程量清单计价规范》关于措施项目清单编制的说法。正确的有()。

A.编制总价措施项目清单时应列出项目编码、项目名称,并按照现行计量规范的规定计算其工程量,不需要列出计量单位和项目特征

B.环境保护、安全文明施工和二次搬运等措施项目清单应根据工程本身的因素列项,不需考虑不同施工企业的实际情况

C.编制单价措施项目清单时应列出项目编码、项目名称、项目特征和计量单位,并按现行计量规范的规定计算其工程量

D.不同承包人对于同工程可能采用的施工措施不完全一致,因此措施项目清单应允许承包人根据拟建工程的实际情况列项

E.参考拟建工程的常规施工技术方案以确定大型机械设备进出场及安拆、混凝土模板和脚手架等措施项目

参考答案:CDE
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,对不能计量的措施项目(即总价措施项目),措施项目清单中仅列出了项目编码、项目名称,但未列出项目特征、计量单位的项目,编制措施项目清单时,应按现行计量规范附录(措施项目)的规定执行。【不是不需要列,是没有列的,也要按有关规定执行】

B选项错误,措施项目清单的编制应考虑多种因素,除了工程本身的因素外,还要考虑水文、气象、环境、安全和施工企业的实际情况。

C选项正确,对能计量的措施项目(即单价措施项目),同分部分项工程量一样,编制措施项目清单时应列出项目编码、项目名称、项目特征、计量单位,并按现行计算规范规定,采用对应的工程量计算规则计算其工程量。

D选项正确,由于工程建设施工特点和承包人组织施工生产的施工装备水平、施工方案及其管理水平的差异,同一工程、不同承包人组织施工采用的施工措施有时并不完全一致。因此,《建设工程工程量清单计价规范》GB50500—2013 规定:措施项目清单应根据拟建工程的实际情况列项。

E选项正确,参考拟建工程的常规施工技术方案【2024版改成:合理施工技术方案】,以确定大型机械设备进出场及安拆、混凝土模板及支架、脚手架、施工排水、施工降水、垂直运输机械、组装平台等项目。

78、过期考点,仅做参考根据《建设工程工程量清单计价规范》,因工程变更引起措施项目发生变化导致措施项目费调整,在措施项目拟实施方案得到发承包双方确认后,措施项目费调整的正确做法有( )。

A.对采用总价计算的措施项目费,按实际发生变化的措施项目并考虑承包人报价浮动因素进行调整

B.除非措施项目费变动超过一定幅度,一般采用总价计算的措施项目费不能进行调整

C.采用单价计算的措施项目费,应按实际发生变化的措施项目和已标价工程量清单项目确定单价

D.安全文明施工费应按实际发生的措施项目计算,并考虑承包人报价浮动因素进行调整

E.安全文明施工费应按实际发生变化的措施项目调整,不得浮动

参考答案:ACE
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

1、按照下列规定调整措施项目费:【23版教材】

(1)安全文明施工费应按照实际发生变化的措施项目调整,不得浮动。

(2)采用 单价计算的措施项目费,应按照实际发生变化的措施项目按照前述已标价工程量清单项目的规定确定单价。

(3)按总价(或系数)计算的措施项目费,按照实际发生变化的措施项目调整,但应考虑承包人报价浮动因素,即调整金额按照实际调整金额乘以承包人报价浮动率计算。

2、拟实施的方案经发承包双方确认后执行,并按照下列规定调整措施项目费:【24版教材】

(1)单价计价的措施项目按变更估价的原则规定调整;

(2)与建筑面积增减有关的总价计价措施项目,根据与其相关的已标价总价计价措施项目清单费用合计,按增减比例(增减面积/建筑面积)计算增减金额;

(3)与建筑面积增减无关的总价计价措施项目,根据施工工程的合理成本和利润协商计算总价计价措施项目的增减金额。

79、过期考点,仅做参考根据《建设工程施工合同(示范文本)》对已缴纳履约保证金的承包人,其提交的竣工结算申请单的内容应包括()。

A.竣工结算合同价格

B.已经处理完的索赔资料

C.发包人已支付承包人的款项

D.应扣留的质保金

E.发包人应支付承包人的合同价款

参考答案:ACE
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

除专用合同条款另有约定外,竣工结算申请单应包括以下内容:

(1)竣工结算合同价格;

(2)发包人已支付承包人的款项;

(3)应扣留的质量保证金,已缴纳履约保证金的或提供其他工程质量担保方式的除外;

(4)发包人应支付承包人的合同价款。

80、过期考点,仅做参考某工程施工现有两个对比的技术方案,方案1需投资200万元,年生产成本120万元;方案2与方案1应用环境相同的情形下,需投资300万元,年生产成本100万元。设基准投资收益率为10%,采用增量投资收益率法选择方案,正确的有( )。

A.方案2与方案1相比,增量投资收益率为10%

B.方案2与方案1相比,在经济上可行。

C.当基准投资收益提高为15%时,方案2优于方案1

D.方案2比方案1投资高出50%,超过基准收益率,经济上不可行

E.当基准投资收益率降低为8%时,方案1优于方案2

参考答案:BC

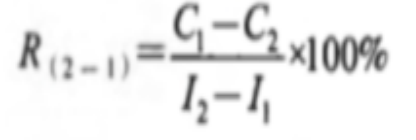

参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

R (2-1) = (120-100) / (300-200) =20%, 当R (2-1)大于或等于基准投资收益率时,表明新方案是可行的。
