2021年建设工程经济考试真题及答案解析

1、某公司同一笔资金有如下四种借款方案,均在年末支付利息,则优选的借款方案是()。

A.年名义利率3.6%,按月计息

B.年名义利率4.4%,按季度计息

C.年名义利率5.0%,半年计息—次

D.年名义利率5.5%,一年计息—次

参考答案:A
参考解析:各选项年实际利率计算如下:

A选项:(1+3.6%/12)12-1=3.66%;

B选项:(1+4.4%/4)4-1=4.47%;

C选项:(1+5%/2)2-1=5.06%;

D选项:名义利率=实际利率=5.5%;

因为是公司找别人借款,故应选择年实际利率最低的A选项。

注意:考试只需计算A选项年实际利率即可,通过计算可知A选项年有效利率均低于其余借款方案的年名义利率。由此可直接判断A选项借款方案的实际利率是最低的。

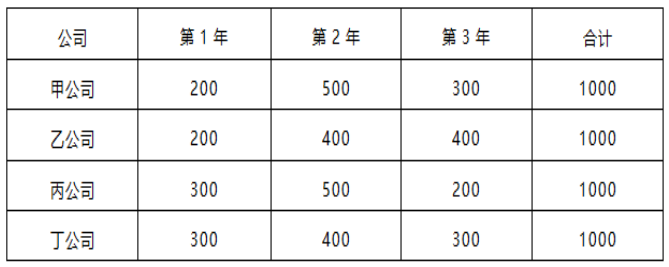

2、甲、乙、丙和丁四个公司投资相同项目,收益方案如下表(单位:元)。若社会平均收益率为10%,根据资金时间价值原理,其投资收益最大的是()。

A.甲公司

B.乙公司

C.丙公司

D.丁公司

参考答案:C
参考解析:根据收益方案表可知第3年末的累计收益都是1000元。故前2年收益越多,考虑资金时间价值后投资收益将越大。

通过对比可知,第1年丙、丁公司收益300元大于甲、乙公司,第2年则是丙公司收益500又大于丁公司,故考虑资金时间价值后,最终是丙公司收益最大。

还可以通过比较各收益方案终值的大小来确定投资收益最大的收益方案

甲公司:F=200x(1+10%)2+500×(1+10%)+300=1092元;

乙公司:F=200x(1+10%)2+400×(1+10%)+400=1082元;

丙公司:F=300x(1+10%)2+500×(1+10%)+200=1113元;

丁公司:F=300x(1+10%)2+400×(1+10%)+300=1103元;

丙公司收益最大,故选择C选项。(考试不应进行计算,将严重浪费考试时间)

3、某公司年初借入资金1000万元,期限3年,按年复利计息,年利率10%,到期一次还本付息。则第三年末应偿还的本利和为( )万元。

A.1210

B.1300

C.1331

D.1464

参考答案:C
参考解析:本题是已知现值求终值,按照终值计算公式:F=P(1+i)n=1000×(1+10%)3=1331万元。

4、关于财务内部收益率的说法,正确的是( )。

A.其大小易受基准收益率等外部参数的影响

B.任一技术方案的财务内部收益率均存在唯一解

C.可直接用于互斥方案之间的比选

D.考虑了技术方案在整个计算期内的经济状况

参考答案:D
参考解析:D选项正确,A、B选项错误,财务内部收益率(FIRR)指标的优点是考虑了资金的时间价值以及在整个计算期内的现金流量,其大小完全取决于方案投资过程净现金流量系列的情况,不受外部参数影响。但缺点是财务内部收益率计算比较麻烦,对于非常规现金流量的方案来讲,在某些情况下财务内部收益率可能不存在或有多个解。

C选项,不能直接用于互斥方案之间的比选。

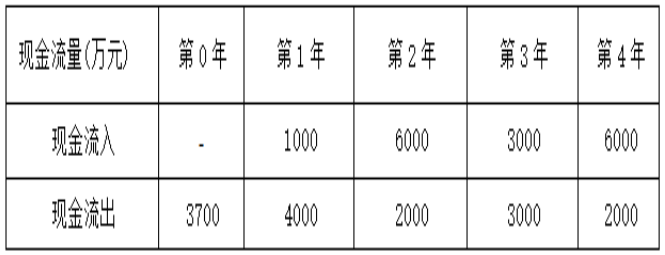

5、某技术方案现金流量表如下,若基准收益率为8%,则该方案财务净现值为( ) 万元。

A.-1300

B.100.4

C.-108.3

D.126.91

参考答案:C
参考解析:

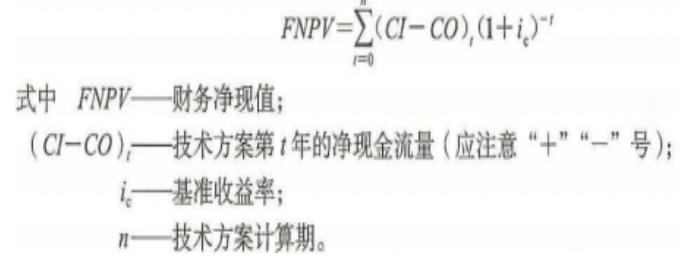

FNPV=-3700-3000x(1+8%)-1+4000x(1+8%)-2+4000x(1+8%)-4=-108.30万元

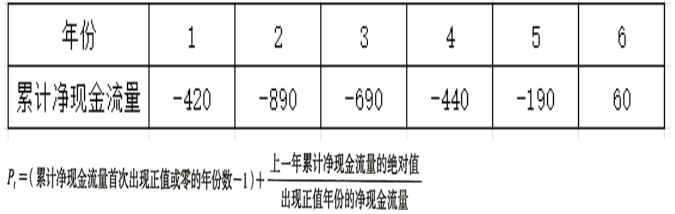

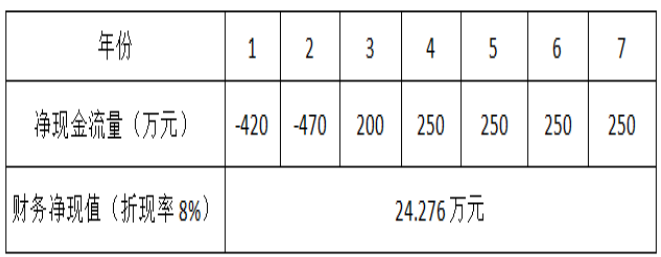

6、某技术方案净现金流量和财务净现值如下表,根据表中数据,关于该方案评价的说法,正确的是( )。

A.累计净现金流量小于零

B.财务内部收益率可能小于8%

C.静态投资回收期大于6年

D.项目在经济上可行

参考答案:D
参考解析:A选项错误,累计净现金流量=-420-470+200+250×4=310万元。

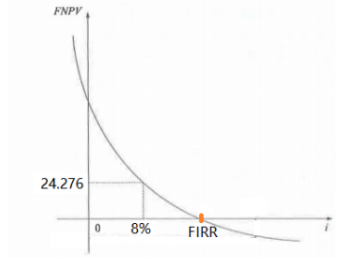

B选项错误,当折现率为8%时,财务净现值为24.276万元,则财务内部收益率肯定大于8%。

C选项错误,(6-1)+(190÷250)=5.76年。

D选项正确,当FNPV>0 时,说明该技术方案除了满足基准收益率要求的盈利之外,还能得到超额收益的现值,换句话说,技术方案现金流入的现值和大于现金流出的现值和,该技术方案有超额收益的现值,故该技术方案财务上可行。本题财务净现值为24.276万元大于0 ,故项目在经济上可行。

7、下列经济效果评价指标中,属于动态指标的是( )。

A.财务净现值

B.流动比率

C.资本金净利润率

D.投资收益率

参考答案:A
参考解析:A选项正确,属于盈利能力的动态指标。

B选项错误,属于偿债能力的静态指标。

C选项错误,属于盈利能力的静态指标。

D选项错误,属于盈利能力的静态指标。

8、已知某投资方案财务内部收益率(FIRR)为10%,现选择4个影响因素分别进行单因素敏感性分析,计算结果如下:当产品价格上涨10%时,FIRR=11.0%;当原材料价格上涨10%时,FIRR=9.5%;当建设投资上涨10%时,FIRR=9.0%,当人民币汇率上涨10%时,FIRR=8.8%。根据上述条件判断,最敏感的因素是() 。

A.建设投资

B.原材料价格

C.人民币汇率

D.产品价格

参考答案:C
参考解析:

式中SAF——评价指标A对于不确定性因素F的敏感度系数;

△F/F——不确定性因素F的变化率(%) ;

△A/A——不确定性因素F发生△F变化时,评价指标A的相应变化率(%)。

(1)产品价格:[(11%-10%)÷10%]÷10%=1

(2)原材料价格:[(9.5%-10%)÷10%]÷10%=0.5

(3)建设投资:[(9%-10%)÷10%]÷10%=-1

(4)人民币汇率:[(8.8%-10%)÷10%]÷10%=-1.2

lSAFl越大,表明评价指标A对于不确定因素F越敏感;反之,则不敏感。

据此最敏感的因素是人民币汇率。

9、关于设备磨损补偿方式的说法,正确的是()。

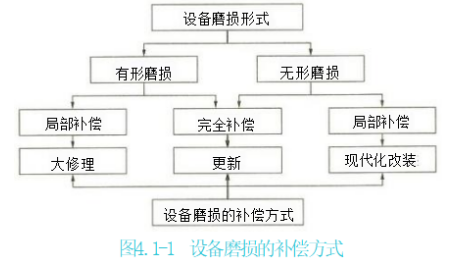

A.设备的无形磨损可以通过修理进行补偿

B.设备的综合磨损只能通过更新进行补偿

C.可消除的有形磨损只能通过现代化改装进行补偿

D.不可消除的有形磨损可以通过更新进行补偿

参考答案:D
参考解析:A选项错误,设备有形磨损的局部补偿是大修理,设备无形磨损的局部补偿是现代化改装。

B选项错误,由于设备遭受有形磨损和无形磨损,因此,对综合磨损后的补偿形式应进行更深入研究,以确定恰当的补偿方式。

C选项错误,可消除的有形磨损可以通过大修理和更新进行补偿。

D选项正确,不可消除的有形磨损可以通过更新进行补偿。

10、关于设备融资租赁的说法,正确的是( )。

A.租赁期的设备租金总额低于直接购置设备的费用

B.租赁容易导致承租人资产负债状况恶化

C.租赁期间承租人可以将租用设备用于抵押贷款

D.设备融资租赁的租期通常较长

参考答案:D
参考解析:A选项错误,承租人在租赁期间所交的租金总额一般比直接购置设备的费用要高。

B选项错误,长年支付租金,会形成长期负债,但是并不会导致承租人资产负债状况恶化。

C选项错误,在租赁期间承租人对租用设备无所有权,只有使用权,故承租人无权随意对设备进行改造,不能处置设备,也不能用于担保、抵押贷款。

D选项正确,融资租赁是以融通资金和对设备的长期使用为前提,租赁期相当于设备的寿命期,具有不可撤销性、周期长等特点。

11、过期考点,仅做参考对于建设工程,利用价值工程原理提高技术方案经济效果最佳的阶段是()。

A.生产与销售阶段

B.规划与设计阶段

C.使用与报废阶段

D.生产与使用阶段

参考答案:B
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

对于建设工程,应用价值工程的重点是在规划和设计阶段(研发和设计阶段【24版教材】),因为这两个阶段是提高技术方案经济效果的关键环节。

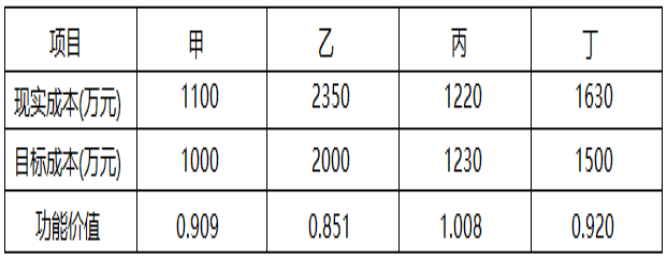

12、某单位工程由甲、乙、丙和丁4个分部工程组成,相关数据如下表,运用价值工程原理判断,应作为优先改进对象的是()。

A.甲

B.丙

C.乙

D.丁

参考答案:C
参考解析:对于价值系数V<1 的情形,企业应作为重点改进的区域,越低的越应优先改进,通过方案创新,寻找可能的替代方案,加以改进。

13、某企业3年前购买的设备原价为20万元,当前累计已提折旧4万元,现在市场上可以18万元价格卖出,卖出该设备需发生成本、税费共1万元,该设备现在的可变现净值( )万元。

A.17

B.13

C.16

D.20

参考答案:A
参考解析:在可变现净值计量下,资产按照其现在正常对外销售所能收到现金或者现金等价物的金额,扣减该资产至完工时估计将要发生的成本、估计的销售费用以及相关税费后的金额计量。故该设备现在的可变现净值为:18-1=17万元。

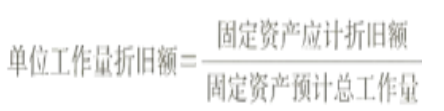

14、某施工企业的自卸汽车原价为30万元,确定的折旧年限为5年,净残值率为3%,预计总行驶里程为8万千米。2020年行驶里程2万千米,按照行驶里程法,则2020年应计提折旧额为( )元。

A.72750

B.58200

C.60000

D.75000

参考答案:A
参考解析:

固定资产月折旧额=当月完成工作量×单位工作量折旧额 按照行驶里程法,2020年应计提折旧额为:2×30×(1-3%)÷8=7.275万元=72750元

15、下列施工企业的费用中,在会计核算时应计入生产费用的是( )。

A.企业质量管理部门办公费

B.项目部管理人员工资

C.经营部门人员工资

D.企业融资的财务费用

参考答案:B
参考解析:A选项错误,属于期间费用。

B选项正确,属于生产费用。

C选项错误,属于期间费用。

D选项错误,属于期间费用。

16、施工企业单独对外提供机械作业服务取得的收入属于( )。

A.施工合同收入

B.让渡资产使用权

C.提供劳务收入

D.销售商品收入

参考答案:C
参考解析:提供劳务收入是指企业通过提供劳务作业而取得的收入。建筑业企业提供劳务一般均为非主营业务,主要包括机械作业、运输服务、设计业务、产品安装、餐饮住宿等。

17、某施工企业签订了总造价为2000万元的固定总价合同,工期为2年。经测算第1年完工进度为60%,实际收到工程结算款1000万元;第2年工程全部完工。则按完工百分比法确认该企业第2年的收入为( ) 万元。

A.800

B.1000

C.1200

D.2000

参考答案:A
参考解析: (1)当期确认的合同收入= (合同总收入×完工进度) -以前会计期间累计己确认的收入;

(2)需要注意的是,公式中的完工进度是指累计完工进度。

(3)第1年确认的合同收入=2000×60%=1200万元;

(4)第2年确认的合同收入=2000-1200=800万元。

18、企业计算某一时期应纳税所得额时,下列固定资产中,不得计算折旧扣除的是( )。

A.以经营租赁方式租出的固定资产

B.以融资租赁方式租入的固定资产

C.已建成未投入使用的房屋、建筑物

D.已足额提取折旧但仍继续使用的固定资产

参考答案:D
参考解析:在计算应纳税所得额时,企业按照规定计算的固定资产折旧,准予扣除。但下列固定资产不得计算折旧扣除:

①房屋、建筑物以外未投入使用的固定资产;C选项错误

②以经营租赁方式租入的固定资产;A选项错误

③以融资租赁方式租出的固定资产;B选项错误

④已足额提取折旧仍继续使用的固定资产;D选项正确

⑤与经营活动无关的固定资产;

⑥单独估价作为固定资产入账的土地;

⑦其他不得计算折旧扣除的固定资产。

19、下列财务报表中,属于按照收付实现制原则编制的是( )。

A.资产负债表

B.利润表

C.现金流量表

D.所有者权益变动表

参考答案:C
参考解析:除现金流量表按照收付实现制原则编制外,企业应当按照权责发生制原则编制财务报表。

20、某企业上年初所有者权益总额为5000万元,年末所有者权益相对年初减少200万元。本年末所有者权益总额为5500万元,则该企业本年度的资本积累率为()。

A.10.00%

B.10.42%

C.14.58%

D.14.00%

参考答案:C
参考解析:

本年初所有者权益总额为5000-200=4800万元

本年度企业资本积累率=(5500-4800)÷4800×100%=14.58%。

[Page]

21、过期考点,仅做参考为了说明企业财务状况的变动趋势并预测企业未来的发展前景,财务报表分析宜采用的方法是( )。

A.水平分析法

B.因素分析法

C.比率分析法

D.权重分析法

参考答案:A
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

财务报表分析的方法,主要包括趋势分析法、比率分析法和因素分析法。没有权重分析法这种方法。【24版教材只介绍了常用方法比率分析法和因素分析法】

A选项正确,趋势分析法又称水平分析法,是通过对比两期或连续数期财务报告中相同指标,确定其增减变化的方向、数额和幅度,来说明企业财务状况、经营成果和现金流量变动趋势的分析方法。采用该方法,可以分析变化的原因和性质,并预测企业未来的发展前景。

B选项错误,因素分析法是依据分析指标与其驱动因素之间的关系,从数量上确定各驱动因素对分析指标的影响方向及程度的分析方法。这种方法的分析思路是,当有若干驱动因素对分析指标产生影响时,在假设其他各驱动因素都不变的情况下,顺序确定每个驱动因素单独变化对分析指标产生的影响。

C选项错误,比率分析法是通过计算各种比率来确定经济活动变动程度的分析方法。比率分析法是财务分析最基本、最重要的方法。常用的有:构成比率、效率比率、相关比率。

D选项错误,财务报表分析的方法没有权重分析法,属于干扰项。

22、某施工企业在经营过程中,同时发行可转换债券和认股权证,该筹资方式属于()。

A.内源筹资

B.权益筹资

C.混合筹资

D.债务筹资

参考答案:C
参考解析:A选项错误,企业内源筹资资金来源(属于内源筹资),主要包括企业自有资金、应付息税以及未使用或者未分配专项基金。

B选项错误,权益筹资(属于外源筹资),包括普通股和优先股筹资,权益筹资形成企业所有者权益,将对企业股权结构产生不同程度的影响,甚至影响原有股东对企业的控制权。

C选项正确,混合筹资(属于外源筹资),主要包括可转换债券和认股权证,混合筹资是同时兼备权益筹资和债务筹资特征的特殊筹资工具。

D选项错误,债务筹资(属于外源筹资),包括借款筹资和债券筹资,筹资后企业需按时偿付本金和利息,企业的资本结构可能产生较大的变化,企业负债率的上升会影响企业的财务风险。

23、某企业获得的周转信贷额为3000万元,承诺费率为0.5%,企业在借款年度内使用了2000万元,则企业该年度向银行支付的承诺费为()万元。

A.10

B.15

C.5

D.25

参考答案:C
参考解析:企业享用周转信贷协定,通常要就贷款限额的未使用部分付给银行一笔承诺费。承诺费=(3000-2000)x0.5%=5万元

24、企业为提高现金使用效率,利用已经开出了支票而银行还未将该款项划出这一时间段内的资金,此现金管理的方法属于( )的方法。

A.使用现金浮游量

B.使现金流量同步

C.加速收款

D.推迟应付账款

参考答案:A
参考解析:A选项正确,使用现金浮游,从企业开出支票到收票人收到支票并存入银行,至银行将款项划出企业账户,中间需要一段时间。

B选项错误,使现金流量同步,企业要尽量使其现金流入和现金流出发生的时间趋于一致,这样可以使其持有的交易性现金余额降低到最低水平。

C选项错误,加速收款,主要是指缩短应收账款的时间,企业要在如何利用应收账款吸引客户又缩短收款时间之间找到平衡点,实施妥善的收账策略。

D选项错误,推迟应付账款,企业应在不影响自己信誉的前提下尽可能地推迟应付账款的支付期,充分利用供货方提供的信用优惠。

25、下列建设项目总投资中,属于动态投资部分的是()。

A.预备费和铺底流动资金

B.工程建设其他费和铺底流动资金

C.价差预备费和建设期利息

D.建设期利息和铺底流动资金

参考答案:C
参考解析:动态投资部分,是指在建设期内,因建设期利息和国家新批准的税费、汇率、利率变动以及建设期价格变动引起的建设投资增加额,包括价差预备费、建设期利息等。

26、施工企业按规定标准发放的工作服、手套、防暑降温饮料等发生的费用,属于建筑安装工程费中的()。

A.津贴补贴

B.劳动保护费

C.特殊情况下支付的工资

D.劳动保险费

参考答案:B
参考解析:劳动保护费:是企业按规定发放的劳动保护用品的支出。如工作服、手套、防暑降温饮料以及在有碍身体健康的环境中施工的保健费用等。

27、下列施工中发生的与材料有关的费用,属于建筑安装工程费中材料费的是()。

A.对原材料进行一般鉴定、检查所发生的费用

B.原材料在运输装卸过程中不可避免的损耗费

C.施工机械场外运输的辅助材料费

D.机械设备日常保养所需的材料费用

参考答案:B
参考解析:A选项错误,属于企业管理费。

B选项正确,属于材料费。

C选项错误,属于施工机具使用费。

D选项错误,属于施工机具使用费。

28、过期考点,仅做参考下列措施项目费中,宜采用参数法计价的是()。

A.垂直运输费

B.夜间施工增加费

C.混凝土模板及支架费

D.室内空气污染测试费

参考答案:B
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,属于综合单价法。

B选项正确,属于参数法计价。

C选项错误,属于综合单价法。

D选项错误,属于分包法计价。

备注:24版教材已无参数法这个说法,但是对于国家计算规范规定不宜计量的措施项目,措施项目费计算方法还是为计算基数乘以对应的费率。

29、过期考点,仅做参考根据《建设工程工程量清单计价规范》,下列费用中,必须按照国家或省级行业建设主管部门规定的标准计算,不得作为竞争性费用的是( )。

A.安全文明施工费和企业管理费

B.规费和企业管理费

C.措施项目费和规费

D.规费和税金

参考答案:D
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】 规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

30、发包人为验证某结构构件的安全性,要求承包人对结构件进行破坏性试验发生的费用属于()。

A.研究试验费

B.固定资产使用费

C.施工机具校验费

D.检验试验费

参考答案:A
参考解析: (1)指为建设项目提供或验证设计数据、资料等进行必要的研究试验 及按照相关规定在建设过程中必须进行试验、验证所需的费用(如桩基检测费、深基坑监测费等)。

(2)检验试验费:是指施工企业按照有关标准规定,对建筑以及材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料等费用。不包括新结构、新材料的试验费,对构件做破坏性试验及其他特殊要求检验试验的费用和建设单位委托检测机构进行检测的费用,对此类检测发生的费用,由建设单位在工程建设其他费用中列支。但对施工企业提供的具有合格证明的材料进行检测不合格的,该检测费用由施工企业支付。

31、采用简易计税方法计算建筑业增值税应纳税额时,增值税征收率为( )。

A.6%

B.9%

C.3%

D.13%

参考答案:C
参考解析:当采用简易计税方法时,建筑业增值税征收率为3% 。

32、筑路机在工作区末端调头所消耗的时间,属于施工机械工作时间中的( )。

A.有效工作时间

B.多余工作时间

C.低负荷下的工作时间

D.不可避免的无负荷工作时间

参考答案:D
参考解析:不可避免的无负荷工作时间,是指由施工过程的特点和机械结构的特点造成的机械无负荷工作时间。例如筑路机在工作区末端调头等,都属于此项工作时间的消耗。

33、某现浇混凝土结构施工采用的木模板,一次净用量为200m²,现场制作安装不可避免的损耗率为2%,可周转使用5次,每次补损耗率为5%,该模板的周转使用量为( )m²。

A.48.00

B.48.96

C.49.44

D.51.00

参考答案:B
参考解析:

一次使用量=200×(1+2%)=204m²;

周转使用量=[204×(1+(5-1)×5%)]÷5=48.96m²。

34、某新建住宅的建筑面积为4000㎡,按概算指标和地区材料预算价格计算出一般土建工程单位造价为1304元/㎡(其中人、料、机费用为900元/㎡)。按照当地造价管理部门规定,企业管理费费率为8%;利润以人、料、机和企业管理费之和为计算基础,利润率为7%;规费以人、料、机、企业管理费和利润之和为计算基础,规费费率为7%;增值税税率为9%。由于土建工程与概算指标相比结构构件有部分变更,变更后每100㎡土建工程的人、料、机费用比概算指标对应部分的费用增加3000元。则修正后的土建工程单位造价为( )元/㎡。

A.1070

B.1155

C.1236

D.1347

参考答案:D
参考解析:(1)本题已经直接给出变更后对应的每100㎡人材机增加的费用,故可直接知道每㎡土建工程的人、料、机比概算指标对应部分增加了多少。

(2)再计算每㎡土建工程增加部分的管理费、利润、规费、税金。

(3)原概算指标计算出的一般土建工程单位造价为1304元/㎡+增加部分的土建工程单位造价=修正后的土建工程单位造价。

即:1304+(3000÷100)×(1+8%)×(1+7%)×(1+15%)×(1+9%)=1347元/㎡。

35、设计概算是设计单位编制和确定建设工程项目从筹建至( )所需全部费用的文件。

A.竣工结算

B.项目报废

C.竣工交付使用

D.施工保修期满

参考答案:C
参考解析:设计概算是在建设项目初步设计阶段,以初步设计技术文件为基础,依据国家、 行业和地方有关规定、相应工程造价管理机构发布的概算定额(或指标)以及其配套使用的费用定额等,以整个建设工程项目为对象,按照规定的标准和方法对建设从筹建开始至竣工交付使用所需全部费用进行的概略计算。

36、有10项采用通用图纸施工的单位工程,上部结构和做法完全相同,但因地质条件差异其基础部分均有局部改变,审查这些工程上部结构的施工图预算时,宜采用的方法是 ( )。

A.标准预算审查法

B.分组计算审查法

C.对比审查法

D.重点审查法

参考答案:A
参考解析:A选项正确,标准预算审查法是对利用标准图纸或通用图纸施工的工程,先集中力量编制标准预算,以此为标准来审查工程预算的一种方法。按标准设计图纸施工的工程,一般上部结构和做法相同,只是根据现场施工条件或地质情况不同,仅对基础部分做局部改变。

B选项错误,分组计算审查法是把预算中有关项目按类别划分若干组,利用同组中的一组数据审查分部分项工程量的一种方法。如一般的建筑工程中将底层建筑面积可编为一组。先计算底层建筑面积或楼(地)面面积,从而得知楼面找平层、顶棚抹灰的工程量等,依次类推。

C选项错误,对比审查法是当工程条件相同时,用已完工程的预算或未完但已经过审查修正的工程预算对比审查拟建工程的同类工程预算的一种方法。

D选项错误,重点审查法就是抓住施工图预算中的重点进行审核的方法。审查的重点一般是工程量大或者造价较高的各种工程、补充定额、计取的各项费用(计费基础、取费标准)等。

37、根据《建设工程工程量清单计价规范》公式中,正确的是()。

A.措施项目费=∑(措施项目工程量×措施项目综合单价)

B.分部分项工程费=∑(分部分项工程量×分部分项工程综合单价)

C.其他项目=暂列金额+暂估价+计日工+总承包服务+规费

D.单位工程报价=分部分项工程费+措施项目费+其他项目费

参考答案:B
参考解析:A选项错误,措施项目费=∑(措施项目工程量 × 措施项目综合单价)+∑单项措施费。

B选项正确,分部分项工程费=∑(分部分项工程量 × 分部分项工程综合单价)。

C选项错误,其他项目费=暂列金额+暂估价+计日工+总承包服务费+其他。

D选项错误,单位工程报价=分部分项工程费+措施项目费+其他项目费+税金。

【注意】解析已按《建设工程工程量清单计价标准》GB/T 50500-2024最新说法更新。

38、工程量清单作为清单计价的基础,主要用于建设工程的( )

A.决策阶段和设计阶段

B.设计阶段和招投标阶段

C.施工阶段和运营使用阶段

D.招投标阶段和施工阶段

参考答案:D
参考解析:工程量清单是指建设工程的分部分项工程项目、措施项目、其他项目和税金项目的名称和相应数量等的明细清单。工程量清单是工程量清单计价的基础,贯穿于建设工程的发包承包阶段和施工阶段,是编制最高投标限价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据。

39、编制其他项目清单时,关于计日工表中的材料和机械列项要求的说法,正确的是( )。

A.材料和机械仅按实际使用数量列项

B.材料和机械应按规格、型号详细列项

C.材料应按使用数量详细列项,机械应按类别粗略列项

D.材料应按供应厂商详细列项,机械应按型号粗略列项

参考答案:B
参考解析:编制工程量清单时,计日工表中的人工应按工种,材料和机械应按规格、型号详细列项。其中人工、材料、机械数量,应由招标人根据工程的复杂程度,工程设计质量的优劣及设计深度等因素,按照经验来估算一个比较贴近实际的数量,并作为暂定量写到计日工表中,纳入有效投标竞争,以期获得合理的计日工单价。

40、根据《建设工程工程量清单计价规范》,关于使用国有资金投资的工程项目招标控制价的说法,正确的是( )。

A.招标控制价是所有投标人的最高投标限价

B.招标控制价可以根据需要在开标时适当上调或者下浮

C.招标控制价必须由工程造价咨询人编制,不得由招标人自行编制

D.招标控制价性质与标底相同,必须保密

参考答案:A
参考解析:A选项正确,最高投标限价是指招标人根据国家及省级、行业建设主管部门有关规定,以及拟 定的招标文件和招标工程量清单,结合工程实际情况、市场价格编制的,限定投标人投标报价的最高价格。招标控制价即最高投标限价。

B选项错误,最高投标限价应在招标文件中公布,不应上浮或下调,招标人应将最高投标 限价及有关资料报送工程所在地的工程造价管理机构备查。

C选项错误,最高投标限价应由具有编制能力的招标人或受其委托具有相应资质的工程造价咨询人编制和复核。

D选项错误,最高投标限价的作用决定了其不同于标底,无需保密。

【注意】解析已按《建设工程工程量清单计价标准》GB/T 50500-2024最新说法更新。

[Page]

41、已知招标工程量清单中土方工程量为2000m³,某投标人根据施工方案确定的土方工程量为3800m³根据测算,完成该土方工程的人工费为50000元,机械费为40000元,材料费为10000元,管理费按照人、料、机费用之和的10%计取,利润按人、料、机费用以及管理费之和的6%计取。其他因素均不考虑。则该土方工程的投标综合单价为( )元/m³。

A.58.30

B.30.53

C.30.68

D.58.00

参考答案:A
参考解析:综合单价=(人、材、机总费用+管理费+利润)÷清单工程量

[(50000+40000+10000)×(1+10%)×(1+6%)]÷2000=58.3元/m³。

42、过期考点,仅做参考根据《建设工程施工合同(示范文本)》关于单价合同计量的说法,正确的是( ) 。

A.发包人可以在任何方便的时候计量,其计量结果有效

B.监理人未在收到承包人提交的工程量报表后的7天内完成审核的,则该工程量视为承包人实际完成的工程量

C.承包人收到计量的通知后不派人参加,则发包人的计量结果无效

D.承包人为保证施工质量超出施工图纸范围实施的工程量,应该予以计量

参考答案:B
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,发包人应在收到报告后7天内核实,并将结果通知承包人。发包人未在约定时间内进行核实的,承包人提交的计量报告中所列的工程量应视为承包人实际完成的应予计量的工程量。

B选项正确,监理人未在收到承包人提交的工程量报表后的7天内完成审核的,承包人报送的工程量报告中的工程量视为承包人实际完成的工程量,据此计算工程价款。

C选项错误,承包人收到通知后不派人参加计量的,应视为认可发包人的计量核实结果。

D选项错误,对于不符合合同文件要求的工程,承包人超出施工图纸范围或因承包人原因造成返工的工程量,不予计量。

43、某土方工程招标文件中清单工程量为3000m³;合同约定,土方工程单价80元/m³,当实际工程量增加15%以上时,增加部分的工程量综合单价72元/m³,工程结束实际完成并经发包人确认的土方工程量为3600m³,则工程价款为()元。

A.259200

B.286800

C.283200

D.288000

参考答案:B
参考解析:

1.15×3000×80+(3600-1.15×3000)×72=286800元

44、根据《建设工程工程量清单计价规范》,关于暂列金额的说法,正确的是( )。

A.暂列金额应由投标人根据招标工程量清单列出的内容和要求估算

B.暂列金额应包括在签约合同价中,属承包人所有

C.暂列金额不能用于施工中发生的工程变更费用支付

D.暂列金额可用于施工过程中索赔、现场签证确认的费用支付

参考答案:D
参考解析:暂列金额是指发包人在工程量清单中暂定并包括在合同总价中,用于招标时未能确定或详细说明的工程和工程实施中可能发生的合同价款调整等预留的费用。暂列金额应根据工程特点按招标文件的要求列项并估算。

A选项错误,应由发包人列出内容和估算。

B选项错误,已签约合同价中的暂列金额由发包人掌握使用。发包人按照合同的规定作出支付后,如有剩余,则暂列金额余额归发包人所有。

C选项错误,可用于施工中发生的工程变更费用支付。

【注意】解析已按《建设工程工程量清单计价标准》GB/T 50500-2024最新说法更新。

45、由于发包人设计变更原因导致承包人未按期竣工,需对原约定竣工日期后继续施工的工程进行价格调整时,宜采用的价格指数是( )。

A.原约定竣工日期与实际竣工日期的两个价格指数中较低的一个

B.原约定竣工日期与实际竣工日期的两个价格指数中较高的一个

C.原约定竣工日期与实际竣工日期的两个价格指数的平均值

D.承包人与发包人协商新的价格指数

参考答案:B
参考解析:合同工程出现工期延长的,应按下列规定确定及调整合同履行期由于物价变化影响的价格:

①因发包人原因导致工期延长的,计划进度日期后续工程的价格,采用计划进度日期与实际进度日期两者的较高者。

②因承包人原因导致工期延长的,计划进度日期后续工程的价格,采用计划进度日期与实际进度日期两者的较低者。

③因非发承包双方原因导致工期延长的,可采用风险合理分担的原则确定计划进度日期后续工程的价格或据实调整合同价格。

46、过期考点,仅做参考根据《建设工程工程量清单计价规范》,关于合同履行期间因招标工程量清单缺项导致新增分部分项清单项目的说法,正确的是( )。

A.新增分部分项清单项目应按额外工作处理,由监理工程师提出, 发包人批准

B.新增分部分项清单项目的综合单价应由监理工程师提出,发包人批准

C.新增分部分项清单项目的综合单价应由承包人提出,但相关措施项目费不能调整

D.新增分部分项清单项目导致新增措施项目,承包人提交的新增措施项目实施方案被发包人批准后调整合同价款

参考答案:D
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,合同履行期间,由于招标工程量清单中缺项,新增分部分项工程量清单项目的,应按照规范中工程变更相关条款确定单价,并调整合同价款。

B选项错误,新增分部分项清单项目的综合单价应由承包人提出,发包人批准。

C选项错误,新增分部分项工程量清单项目后,引起措施项目发生变化的,应按照规范中工程变更相关规定,在承包人提交的实施方案被发包人批准后调整合同价款。

D选项正确,由于招标工程量清单中措施项目缺项,承包人应将新增措施项目实施方案提交发包人批准后,按照规范相关规定调整合同价款。

47、过期考点,仅做参考按《建设工程施工合同(示范文本)》,已标价工程量清单中无相同项目及类似项目单价的,变更估价( )。

A.根据合理的成本加适当利润的原则,由承包人确定新的变更单价

B.根据合理的成本加适当利润的原则,由发包人确定新的变更单价

C.按照合理的成本加利润的原则,由合同当事人协商确定变更工作的单价

D.根据合理的成本加适当利润的原则,由监理人确定新的变更单价

参考答案:C
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

除专用合同条款另有约定外,因变更引起的价格调整按照本款约定处理:【24版教材】

(1)已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价;

(2)已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子目的单价,由监理人按商定或确定条款变更工作的单价;

(3)已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人按商定或确定条款变更工作的单价。【排除法选C】

48、根据《标准施工招标文件》,下列导致承包人成本增加的情形中,可以同时补偿承包人费用和利润的是()。

A.发包人原因导致的工程缺陷和损失

B.发包人要求向承包人提前交付材料和工程设备

C.异常恶劣的气候条件

D.施工过程中发现文物

参考答案:A
参考解析:A选项正确,发包人原因导致的工程缺陷和损失,可补偿费用和利润。

B选项错误,发包人要求向承包人提前交付材料和工程设备,可补偿费用。

C选项错误,异常恶劣的气候条件,可补偿工期。

D选项错误,施工过程发现文物 、古迹以及其他遗迹 、 化石、钱币或物品,可补偿工期和费用。

过期考点,仅做参考49、工程预付款的支付应按照专用合同的约定执行,但最迟支付的时间是()

A.签订施工合同后30天内

B.开工通知载明的开工日期7天前

C.收到中标通知书并确认后30天内

D.实际开工日前14天

参考答案:B
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

在具备施工条件的前提下,发包人应在双方签订合同后不迟于约定开工日期的7天前预付工程款。

50、根据《建设工程施工合同(示范文本)》,关于工程保修期内修复费用的说法,正确的是( )。

A.因承包人原因造成的工程缺陷, 承包人应负责修复,并承担修复费用,但不承担因工程缺陷导致的人身伤害

B.因第三方原因造成的工程损坏, 可以托承包人修复,发包人应承担修复费用,并支付承包人合理利润

C.因发包人不当使用造成的工程损坏,承包人应负责修复,发包人应承担合理的修复费用,但不额外支付利润

D.因不可抗力造成的工程损坏,承包人应负责修复,并承担相应的修复费用

参考答案:B
参考解析:A选项错误,因承包人原因造成工程的缺陷、损坏,承包人应负责修复,并承担修复的费用以及因工程的缺陷、损坏造成的人身伤害和财产损失。

B选项正确,D选项错误,因其他原因造成工程的缺陷、损坏,可以委托承包人修复,发包人应承担修复的费用,并支付承包人合理的利润。

C选项错误,因发包人使用不当造成工程的缺陷、损坏,可以委托承包人修复,但发包人应承担修复的费用,并支付承包人合理利润。

51、下列国际工程投标报价组成中,属于现场管理费的是()。

A.工程辅助费

B.检验试验费

C.临时设施工程费

D.工程保险费

参考答案:B
参考解析:B选项正确,现场管理费包括:工作人员费、办公费、差旅交通费、文体宣教费、固定资产使用费、国外生活设施使用费、工具用具使用费、劳动保护费、检验试验费、其他费用等。

A、C、D选项属于其他待摊费。

其他待摊费包括:临时设施工程费、保险费、税金、保函手续费、经营业务费、工程辅助费、贷款利息、总部管理费、利润、风险费。

52、具有下列特点的国际工程项目中,投标报价适宜采用低价策略的是()。

A.工作简单且支付条件好的工程

B.专业要求高且工期要求急的工程

C.竞争对手少且施工条件差的工程

D.技术复杂且投资规模大的工程

参考答案:A
参考解析:A选项正确,属于报低价策略的情形。

B选项错误,属于报高价策略的情形。

C选项错误,属于报高价策略的情形。

D选项错误,属于报高价策略的情形。

过期考点,仅做参考53、根据《建设工程工程量清单计价规范》,关于投标人投诉招标人不按规范的规定编制招标控制价的说法,正确的是()。

A.书面投诉书只需加盖投标单位公章

B.投诉书中应包括投诉依据及有关证明材料

C.投诉人应向政府投资管理部门投诉

D.投诉人提出投诉的时间为招标控制价公布后的10天内

参考答案:B
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,投诉人投诉时,应当提交由单位盖章和法定代表人或其委托人签名或盖章的书面投诉书。

B选项正确,投诉书包括投诉依据及有关证明材料。

C选项错误,D选项错误,投标人经复核认为招标人公布的招标控制价未按照《建设工程工程量清单计价规范》GB 50500—2013的规定进行编制的,应在招标控制价公布后5天内向招投标监督机构和工程造价管理机构投诉。

过期考点,仅做参考54、监理工程师对承包人按照合同约定购买第三者责任险支付的保险费,该计量方法是( )。

A.均摊法

B.估价法

C.图纸法

D.凭据法

参考答案:D
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,均摊法,如为监理工程师提供宿舍,保养测量设备,保养气象记录设备,维护工地清洁和整洁等。这些项目都有一个共同的特点,即每月均有发生。

B选项错误,估价法,如为监理工程师提供办公设施和生活设施,为监理工程师提供用车,为监理工程师提供测量设备、天气记录设备、通信设备等项目。这类清单项目往往要购买几种仪器设备,当承包人对于某一项清单项目中规定购买的仪器设备不能一次购进时,则需采用估价法进行计量支付。

C选项错误,图纸法,在工程量清单中,许多项目都采取按照设计图纸所示的尺寸进行计量,如混凝土构筑物的体积、钻孔桩的桩长等。

D选项正确,凭据法,就是按照承包人提供的凭据进行计量支付。如建筑工程险保险费、第三方责任险保险费、履约保证金等项目,一般按凭据法进行计量支付 。

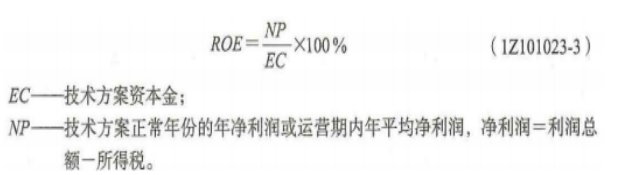

过期考点,仅做参考55、某技术方案建设投资1000万元,流动资金100万元,全部为自有资金(资本金)。运营期正常年份的年利润总额为140万元,年所得税为35万元,则该方案的资本金净利润率是()。

A.10.50%

B.12.73%

C.14.00%

D.9.55%

参考答案:D
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

(1)资本金=建设投资自有资金+流动资金自有资金=1000+100=1100万元;

(2)净利润=利润总额–所得税=140-35=105万元;

(3)资本金净利润率=净利润÷资本金×100%=105÷1100×100%=9.55%。

过期考点,仅做参考56、施工定额的平均先进水平是指在正常的生产条件下( )的水平。

A.个别班组可以接近

B.少数班组经过努力可以达到

C.多数施工班组可以接近

D.多数班组经过努力可以达到

参考答案:D
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

施工定额水平必须遵循平均先进的原则。所谓平均先进水平,是指在正常的生产条件下,多数施工班组或生产者经过努力可以达到,少数班组或劳动者可以接近,个别班组或劳动者可以超过的水平。通常这种水平低于先进水平,略高于平均水平。

过期考点,仅做参考57、根据《保障农民工工资支付条例》,关于农民工工资的说法,正确的是( )。

A.施工总承包单位应按照规定存储工资保证金

B.农民工工资可以以部分实物或者有价证券的方式发放给农民工本人

C.开设和使用农民工工资专用账户的有关资料应当由建设单位保存备查

D.施工总承包单位应对分包单位所招用农民工的实名制管理和工资支付负直接责任

参考答案:A
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

A选项正确,施工总承包单位应当按照有关规定存储工资保证金,专项用于支付为所承包工程提供劳动的农民工被拖欠的工资。

B选项错误,农民工工资应当以货币形式,通过银行转账或者现金支付给农民工本人,不得以实物或者有价证券等其他形式替代。

C选项错误,施工总承包单位应当按照有关规定开设农民工工资专用账户,专项用于支付该工程建设项目农民工工资。开设、使用农民工工资专用账户有关资料应当由施工总承包单位妥善保存备查。

D选项错误,分包单位对所招用农民工的实名制管理和工资支付负直接责任。

过期考点,仅做参考58、某项目建设投资为5000万元,其中自有资金4000万元,借款1000万元,借款年利率为5%。流动资金1000万元全部为借款,借款年利率为4%。建设期计息不付息。编制资本金现金流量表时,建设期现金流出的金额是( ) 万元。

A.2000

B.4090

C.4000

D.6000

参考答案:C
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

(1)资本金现金流量表中的现金流出包括:技术方案资本金、借款本金偿还、借款利息支付、经营成本、进项税额、应纳增值税、税金及附加、所得税、维持运营投资。

(2)建设期的借款一般不在建设期进行偿还,会将建设期借款本金和建设期借款利息之和作为计算基数,在运营期去还本付息。

(3)流动资金借款在运营期内只偿还每年所支付的利息,本金在运营期末一次性偿还。

(4)且题目也已明确【建设期计息不付息】,故建设期的现金流出就是技术方案资本金,即4000万元。

过期考点,仅做参考59、某施工项目有四个可选择的技术方案,其效果相同。方案一需要投资240万元, 年生产成本为64万元:方案二需要投资320万元,年生产成本为52万元:方案三需要投资360万元,年生产成本为45万元:方案四需要投资400万元,年生产成本为36万元。不考虑税收因素,当基准投资收益率为12%时,运用折算费用法选择的方案应是( )。

A.方案一

B.方案二

C.方案三

D.方案四

参考答案:D
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

方案一年折算费用:64+240x12%=92.8万元

方案二年折算费用:52+320x12%=90.4万元

方案三年折算费用:45+360x12%=88.2万元

方案四年折算费用:36+400x12%=84万元

方案四年折算费用最低,故选择D

过期考点,仅做参考60、根据《建设工程造价鉴定规范》,鉴定项目的发包人对承包人材料采购价格高于合同约定不予认可的,鉴定的原则是( )。

A.材料采购前经发包人或其代表签批认可的,应按签批的材料价格进行鉴定

B.材料采购前未报发包人或其代表认质认价的,应按材料实际采购价格进行鉴定

C.发包人认为承包人采购的原材料不符合质量要求,不予认价的,应在质量鉴定后再进行价格鉴定

D.材料采购前未报监理人签批的,应按当地材料市场平均价格进行鉴定

参考答案:A
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

A选项正确,材料采购前经发包人或其代表签批认可的,应按签批的材料价格进行鉴定。

B选项错误,材料采购前未报发包人或其代表认质认价的,应按合同约定的价格进行鉴定。

C选项错误,发包人认为承包人采购的原材料、零配件不符合质量要求,不予认价的,应按双方约定的价格进行鉴定,质量方面的争议应告知发包人另行申请质量鉴定。

D选项错误,不属于鉴定规定中的内容。

[Page]

过期考点,仅做参考61、下列条件中,属于线性盈亏平衡分析模型假设条件的有()

A.产销量和单位可变成本保持不变

B.生产量等于销售量

C.生产多种产品的,可以换算为单一产品计算

D.产量超过一定规模时,固定成本线性增加

E.产销量和销售单价不变

参考答案:BC
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

为简化数学模型,对线性盈亏平衡分析做了如下假设:

(1)生产量等于销售量,即当年生产的产品(或提供的服务,下同)扣除自用量,当年完全销售出去;B选项正确。

(2)产销量变化,单位可变成本不变,总成本费用是产销量的线性函数;A选项错误。

(3)产销量变化,销售单价不变,销售收入是产销量的线性函数;E选项错误。

(4)只生产单一产品;或者生产多种产品,但可以换算为单一产品计算,不同产品的生产负荷率的变化应保持一致 。C选项正确。【24版教材已无原话】

固定成本不随产量的变化而变化。D选项错误

综上,本题应选BC。

62、下列设备磨损情形中,属于无形磨损的有()。

A.设备使用过程中产生的变形

B.技术进步导致设备贬值

C.设备闲置过程中遭受腐蚀

D.制造工艺改进导致设备降价

E.自然力作用时设备构件老化

参考答案:BD
参考解析:A选项错误,设备在使用过程中,在外力的作用下实体产生的磨损、变形和损坏,称为第I类有形磨损。

B选项正确,D选项正确,受科学技术进步的影响,设备制造工艺不断改进和劳动生产效率不断提高,使生产同样结构或性能的设备所需的社会必要劳动时间相应减少,设备制造成本和价格不断降低,致使原设备相对贬值。这类磨损称为第I类无形磨损。

C选项错误,E选项错误,设备在闲置过程中受自然力的作用而产生的实体磨损,如金属性零部件生锈、腐蚀、橡胶件老化等,称为第Ⅱ类有形磨损。

综上,本题应选BD。

63、运用价值工程原理提高产品价值的途径有()。

A.通过采用新方案,既提高产品功能,又降低产品成本

B.通过设计优化,在产品成本不变的前提下,提高产品功能

C.在保证产品功能不变的前提下,通过组织管理措施降低产品成本

D.适当增加产品成本,同时大幅度提高产品功能和适用性

E.采用新材料保证产品功能不变的前提下,成本略有增加

参考答案:ABCD
参考解析:价值工程中“价值”的概念可指导寻找提高价值的途径。

(1)双向型——功能提高,费用降低。A选项正确

(2)改进型——功能提高,费用不变。B选项正确

(3)节约型——功能不变,费用降低。C选项正确,E选项错误

(4)投资型——功能较大提高,费用较少提高。D选项正确

(5)牺牲型——功能略有下降,费用大幅度降低。

综上,本题应选ABCD。

64、下列会计要素中,属于静态会计要素的有()。

A.收入

B.资产

C.费用

D.负债

E.所有者权益

参考答案:BDE
参考解析:资产、负债和所有者权益是反映企业某一时点财务状况的会计要素,称为静态会计要素,构成资产负债表要素;收入、费用和利润是反映某一时期经营成果的会计要素,称为动态会计要素,构成利润表要素。

综上,本题应选BDE。

65、销售商品或提供劳务取得的收入,对相关会计要素产生的影响可能是()。

A.资产增加

B.负债减少

C.所有者权益增加

D.所有者权益减少

E.资产减少,负债增加

参考答案:ABC
参考解析:收入有以下几方面的特点:

(1)收入从企业的日常活动中产生,而不是从偶发的交易或事项中产生。

(2)收入可能表现为企业资产的增加,也可能表现为企业负债的减少,或二者兼而有之。

(3)收入能导致企业所有者权益的增加,收入是与所有者投入无关的经济利益的总流入,这里的流入是总流入,而不是净流入。

(4)收入只包括本企业经济利益的流入,不包括为第三方或客户代收的款项。

综上,本题应选ABC。

66、下列施工企业的各项支出中,在财务会计核算时应作为资本性支出的有()。

A.新建办公楼支出

B.购置大型设备支出

C.员工年终奖金支出

D.公益性捐赠支出

E.对外长期投资支出

参考答案:AB
参考解析:企业支出可分为资本性支出、收益性支出、利润分配支出和营业外支出。此外还有企业对外投资支出、缴纳所得税费用支出。

资本性支出是指通过它所取得的财产或劳务的效益,可以及于多个会计期间所发 生的支出。如企业购置和建造固定资产、无形资产支出及发生的长期待摊费用支出等,资本性支出既有用于建造厂房、购买机械设备、修建道路等生产用设施的支出,也有用于建造办公楼、购买小汽车等非生产用设施的支出。

综上,本题应选AB。

C选项属于收益性支出。

D选项属于营业外支出。

E选项属于企业对外投资支出。

67、关于利润表作用的说法,正确的有()。

A.通过利润表可以分析判断企业损益变化的趋势

B.通过利润表可以分析企业现金流量的发生及结余情况

C.通过利润表可以了解企业一定期间的收入实现和费用耗费情况

D.通过利润表可以分析企业资产负债的变动情况

E.通过利润表可以考核企业的经营成果以及利润计划的执行

参考答案:ACE
参考解析:利润表的作用主要表现在以下几个方面:

(1)利润表能反映企业在一定期间的收入和费用情况以及获得利润或发生亏损的数额,表明企业投入与产出之间的关系;

(2)通过利润表提供的不同时期的比较数字,可以分析判断企业损益发展变化的趋势,预测企业未来的盈利能力;

(3)通过利润表可以考核企业的经营成果以及利润计划的执行情况,分析企业利润增减变化原因。

综上,本题应选ACE。

过期考点,仅做参考68、下列财务分析指标中,属于企业长期偿债能力指标的有()

A.速动比率

B.总资产周转率

C.产权比率

D.资产负债率

E.权益乘数

参考答案:D
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,属于常用的短期偿债能力比率。

B选项错误,属于营运能力比率。

CE选项错误,23版CE属于正确答案,但24版教材已删除,24版教材的长期偿债能力指标为资产负债率、利息备付率等。

D选项正确,属于常用的长期偿债能力比率。

综上,本题应选D。

69、企业可以用于偿还贷款的资金来源有()。

A.固定资产折旧费

B.应支付给股东的股利

C.无形资产摊销费

D.其他资产摊销费

E.企业的注册资本

参考答案:ACD
参考解析:可用于还本付息的资金一般包括未分配利润(提取了盈余公积金、公益金, 并向股东支付完股利之后的未分配利润)、固定资产折旧、无形资产及其他资产摊销费。

综上,本题应选ACD。

过期考点,仅做参考70、根据现行会计准则和税法,关于融资租赁的说法,正确的有()

A.租赁期满时,租赁资产的所有权可以转移给承租人

B.租赁期占资产可使用年限的大部分,通常等于或大于可使用年限的75%

C.融资租赁在税法上被认定为分期付款购买

D.承租人有购买租赁资产的选择权,所订立的购买价格远低于行使选择权时租赁资产的公允价值

E.承租人产生的租赁费可作为当期费用扣除

参考答案:ABCD
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

A选项正确,在租赁期届满时,租赁资产的所有权转移给承租人。

B选项正确,租赁期占租赁资产尚可使用年限的大部分(通常解释为等于或大于75%)。

C选项正确,税法上所有融资租赁被认定为分期付款购买。

D选项正确,承租人有购买租赁资产的选择权,所订立的购买价格将远低于行使选择权时租赁资产的公允价值,因而在租赁开始日就可以合理确定承租人将会行使这种选择权。

E选项错误,按照我国现行税法的规定,融资租赁的租赁费不能作为费用扣除,只能作为取得成本构成租入固定资产的计税基础。

综上,本题应选ABCD。

备注:E选项现在在24版新教材已无原话,但是依据24版新教材可判断出ABCD是正确的,建议这么理解,融资租赁,相当于购买固定资产,计提的折旧可以税前扣除,支付租金时不得抵扣,可以类比购买固定资产的处理。

71、采用成本分析模式确定企业现金持有量时,考虑的成本有( )。

A.沉没成本

B.外部成本

C.机会成本

D.短缺成本

E.管理成本

参考答案:CDE
参考解析:成本分析模式是通过分析持有现金的成本,寻找持有成本最低的现金持有量。企业持有的现金,将会有3种成本:机会成本、管理成本、短缺成本。

综上,本题应选CDE。

72、关于联合试运转费的说法,正确的()。

A.不发生试运转或试运转收入大于费用支出的工程,不列联合试运转费

B.当联合试运转收入小于试运转支出时,联合试运转费=联合试运转费用支出 - 联合试运转收入

C.联合试运转费包括在试运转中暴露出来的因施工原因发生的处理费用

D.联合试运转费包括单台设备的调试费用

E.联合试运转支出包括施工单位参加试运转的人工费、专家指导费

参考答案:ABE
参考解析:选项A正确,不发生试运转或试运转收入大于(或等于)费用支出的工程,不列此项费用。

选项B正确,当联合试运转收入小于试运转支出时:联合试运转费=联合试运转费用支出-联合试运转收入。

选项C错误,选项D错误,联合试运转费不包括应由设备安装工程费用开支的单机试车及空载试车费用,以及在试运转中暴露出来的因施工原因或设备缺陷等发生的处理费用。

选项E正确,联合试运转费是指新建或新增生产能力的工程项目,在交付生产前按照设计文件规定的工程质量标准和技术要求,对整个生产线或装置进行负荷联合试运转所发生的费用净支出。包括试运转所需材料、燃料及动力消耗、低值易耗品、其他物料消耗、工具用具使用费、机械使用费、联合试运转人员工资、非建设单位参加试运转人工费、专家指导费以及必要的工业炉烘炉费等。

综上,本题应选ABE。

73、编制人工定额时,工人必需消耗的工作时间包括()。

A.多余和偶然工作时间

B.休息时间

C.辅助工作时间

D.施工本身造成的停工时间

E.准备与结束工作时间

参考答案:BCE
参考解析: (1)必需消耗的工作时间,包括有效工作时间、休息时间和不可避免的中断时间。

(2)有效工作时间包括基本工作时间、辅助工作时间、准备与结束工作时间。

综上,本题应选BCE。

74、关于设备安装工程概算审查内容的说法,正确的有()。

A.审查编制依据的合法性、时效性以及适用范围

B.审查采用预算单价计算安装费用时的单价是否合适、工程量计算是否符合规则要求

C.审查采用概算指标计算安装费时的指标是否合理、计算结果是否达到精度要求

D.审查设备采购流程及运输方式是否合理合规

E.审查需要计算安装费的设备数量及种类是否符合设计要求

参考答案:BCE
参考解析: (1)审查设计概算审查概算编制依据是否符合以下要求:

①定额和标准的时效性。

②针对性。

③合理性。

④对影响造价或投资水平的主要因素或关键工程的必要说明。

⑤适用性。

(2)设备安装工程概算的审查,除编制方法、编制依据外,还应注意审查:

①采用预算单价或扩大综合单价计算安装费时的各种单价是否合适、工程量计算是否符合规则要求、是否准确无误;

②当采用概算指标计算安装费时采用的概算指标是否合理、计算结果是否达到精度要求;

③审查所需计算安装费的设备数量及种类是否符合设计要求,避免某些不需安装的设备安装费计入在内。

综上,本题应选BCE。

注意:本题答案已按新版教材更新,21年考试时答案应选ABCE。

75、分部分项工程项目清单中项目特征描述通常包括()

A.项目的管理模式

B.项目的材质、规格

C.项目的工艺特征

D.项目的组织方式

E.可能对项目施工方法产生影响的特征

参考答案:BCE
参考解析:清单项目特征主要涉及项目的自身特征(材质、型号、规格、品牌)、项目的工艺特征以及对项目施工方法可能产生影响的特征。

综上,本题应选BCE。

76、《建设工程工程量清单计价规范》中分部分项工程的综合单价除包括人、料、机费用外,还包括( )。

A.利润

B.一定范围内的风险费用

C.规费

D.管理费

E.税金

参考答案:ABD
参考解析: 《建设工程工程量清单计价规范》 GB/T 50500-2024 中的工程量清单综合单价是指完成一个规定清单项目所需的人工费、材料费和工程设备费、施工机具使用费和企业管理费、利润,并考虑风险费用的分摊。

综上,本题应选ABD。

【注意】解析已按《建设工程工程量清单计价标准》GB/T 50500-2024最新说法更新。

过期考点,仅做参考77、建设工程采用工程量清单招标模式时,关于投标报价的说法正确的有()。

A.投标人应以施工方案、技术措施等作为投标报价计算的基本条件

B.投标报价不得低于工程成本

C.招标工程量清单的工程数量与施工图纸不完全—致时,应按照招标人提供的清单工程量填报投标价格

D.投标报价只能由投标人编制,不能委托造价咨询机构编制

E.投标报价应以招标文件中设定的发承包责任划分,作为设定投标报价费用项目和费用计算的基础

参考答案:ABCE
参考解析: 【过期考点,为保证试卷完整性,仅供考生参阅】

A选项正确,投标报价应该以施工方案、技术措施等作为投标报价计算的基本条件。

B选项正确,投标人的投标报价不得低于工程成本。

C选项正确,为避免出现差错,要求投标人必须按招标人提供的招标工程量清单填报投标价格,填写的项目编码、项目名称、项目特征、计量单位、工程量必须与招标工程量清单一致。

D选项错误,投标报价应由投标人或受其委托具有相应资质的工程造价咨询人编制。

E选项正确,投标报价要以招标文件中设定的承发包双方责任划分,作为设定投标报价费用项目和费用计算的基础。

综上,本题应选ABCE。

过期考点,仅做参考78、根据《建设工程施工合同(示范文本)》,关于承包人索赔的说法,正确的有()。

A.承包人应在发出索赔意向通知书28天后,向监理人正式递交索赔报告

B.承包人应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书

C.监理人应在收到索赔该报告后28天内完成审查并报送发包人

D.承包人接受索赔处理结果的,索赔款项应在竣工结算时进行支付

E.具有持续影响的索赔事件,承包人应按合理时间间隔持续递交延续索赔通知

参考答案:BE
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,承包人应在发出索赔意向通知书后 28 天内,向监理人正式递交索赔报告。

B选项正确,承包人应在知道或应当知道索赔事件发生后 28 天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。

C选项错误,监理人应在收到索赔报告后 14 天内完成审查并报送发包人。

D选项错误,承包人接受索赔处理结果的,索赔款项在当期进度款中进行支付。

E选项正确,索赔事件具有持续影响的,承包人应按合理时间间隔继续递交延续索赔通知,说明持续影响的实际情况和记录,列出累计的追加付款金额和(或)工期延长天数。

综上,本题应选BE。

79、根据《建设工程施工合同(示范文本)》,下列因不可抗力事件导致的损失或增加的费用中,应由承包人承担的有( )。

A.停工期间承包人按照发包人要求照管工程的费用

B.因工程损坏造成的第三方人员伤亡和财产损失

C.合同工程本身的损坏

D.承包人施工设备的损坏

E.承包人的人员伤亡和财产损失

参考答案:DE
参考解析:因不可抗力事件导致的工程索赔,发承包双方应按下列原则分别承担并调整合同价格和工期:

(1)永久工程、已运至施工现场的材料的损坏,以及因不可抗力事件引起施工场地内及工程损坏造成的第三方人员伤亡和财产损失由发包人承担;

(2)承包人施工设备的损坏及停工损失和措施项目的损坏、清洁、修复费用,以及因承包人原因发生的第三方人员伤亡和财产损失由承包人承担;

(3)发包人和承包人承担各自人员伤亡和财产的损失;

(4)因不可抗力引起暂停施工的,停工期间按照发包人要求照管、清理、修复工 程的费用和发包人要求留在施工现场必要的管理与保卫人员工资由发包人承担;

(5)因不可抗力影响承包人履行合同约定的义务,引起工期延误的,应当顺延工 期,发包人要求赶工的,由此增加的赶工费用由发包人承担;

(6)其他情形按法律法规规定执行。

综上,本题应选DE。

过期考点,仅做参考80、下列财务计划的构成项中,属于投资活动净现金流量的有()。

A.建设投资借款

B.建设投资

C.维持运营投资

D.偿还债务本金

E.流动资金

参考答案:BCE
参考解析:【过期考点,为保证试卷完整性,仅供考生参阅】

A选项错误,属于筹资活动净现金流量的现金流入。

B选项正确,属于投资活动净现金流量的现金流出。

C选项正确,属于投资活动净现金流量的现金流出。

D选项错误,属于筹资活动净现金流量的现金流出。

E选项正确,属于投资活动净现金流量的现金流出。

综上,本题应选BCE。
