[一建历年真题]2020年建筑工程考试真题及答案解析
第1题 单选题 (每题1分,共20题,共20分)
1、【过期考点,仅做参考】常用建筑结构体系中,应用高度最高的结构体系是( )。
A.筒体
B.剪力墙
C.框架一剪力墙
D.框架结构
A选项正确:筒体结构:适用于高度不超过300m 的建筑。
B选项错误:在180m 高度范围内都可以适用。
C选项错误:框架一剪力墙结构可以适用于不超过170m 高的建筑。
D选项错误:在非地震区,框架结构一般不超过15层。
2、【过期考点,仅做参考】结构梁上砌筑砌体隔墙,该梁所受荷载属于()。
A.均布荷载
B.线荷载
C.集中荷载
D.活荷载
建筑物原有的楼面或层面上的各种面荷载传到梁上或条形基础上时,可简化为单位长度上的分布荷载,称为线荷载q。
3、常用较高要求抗震结构的纵向受力普通钢筋品种是( )。
A.HRBB500
B.HRBF500
C.HRB500E
D.HRB600
4、施工现场常用坍落度试验来测定混凝土( )指标。
A.流动性
B.黏聚性
C.保水性
D.耐久性
BC选项错误:混凝土拌合物的黏聚性和保水性主要通过目测结合经验进行评定。
D选项错误:是一个综合性概念,包括抗渗、抗冻、抗侵蚀、碳化、碱骨料反应及混凝土中的钢筋锈蚀等性能,这些性能均决定着混凝土经久耐用的程度,故称为耐久性。
5、混凝土立方体抗压强度标准试件的边长( ) mm。
A.70.7
B.100
C.150
D.200
6、在抢修工程中常用的混凝土外加剂是()。
A.减水剂
B.早强剂
C.缓凝剂
D.膨胀剂
B选项正确,早强剂可加速混凝土硬化和早期强度发展,缩短养护周期,加快施工进度,提高模板周转率,多用于冬期施工或紧急抢修工程。
C选项错误,缓凝剂主要用于高温季节混凝土、大体积混凝土、泵送与滑模方法施工以及远距离运输的商品混凝土等,不宜用于日最低气温5 ℃以下施工的混凝土,也不宜用于有早强要求的混凝土和蒸汽养护的混凝土。
D选项错误,膨胀剂适用于补偿收缩混凝土、填充用膨胀混凝土、灌浆用膨胀砂浆、自应力混凝土等。
7、常用于室内装修工程的天然大理石最主要的特性是()。
A.属酸性石材
B.质地坚硬
C.吸水率高
D.属碱性石材
类别 | 特点 |
花岗石 | 花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,属酸性硬石材。其耐酸、抗风化、耐久性好,使用年限长,但不耐火。 |
大理石 | 大理石质地较密实、抗压强度较高、吸水率低、质地较软,属碱性中硬石材。 |
8、关于中空玻璃的特性正确的()。
A.机械强度高
B.隔声性能好
C.弹性好
D.单向透视性
B选项正确,中空玻璃特性:光学性能良好;保温隔热、降低能耗;防结露;良好的隔声性能。
D选项错误,阳光控制镀膜玻璃:具有良好的隔热性能,并具有单向透视性,又称为单反玻璃。
9、依据建筑场地的施工控制方格网放线,最为方便的方法是()。
A.极坐标法
B.角度前方交会法
C.直角坐标法
D.方向线交会法
B选项错误,角度前方交会法,适用于不便量距或测设点远离控制点的地方。
C选项正确,当建筑场地的施工控制网为方格网或轴线形式时,采用直角坐标法放线最为方便。
D选项错误,方向线交会法:测定点由相对应的两个已知点或两个定向点的方向线交会而得。
10、通常基坑验槽主要采用的方法是( )。
A.观察法
B.钎探法
C.丈量法
D.动力触探
11、设有钢筋混凝土构造柱的抗震多层砖房,施工顺序正确的是()。
A.砌砖墙→绑扎钢筋→浇筑混凝土
B.绑扎钢筋→浇筑混凝土→砌砖墙
C.绑扎钢筋→砌砖墙→浇筑混凝土
D.浇筑混凝土→绑扎钢筋→砌砖墙
12、倒置式屋面基本构造自下而上顺序( )。
①结构层、②保温层、③保护层、④找坡层、⑤找平层、⑥防水层
A.①②③④⑤⑥
B.①④⑤⑥②③
C.①②④⑤⑥③
D.①④⑤②③⑥
13、【过期考点,仅做参考】全玻幕墙面板与玻璃肋的连结用胶应用( )。
A.硅酮耐候密封胶
B.环氧胶
C.丁基热熔密封胶
D.硅酮结构密封胶
全玻幕墙面板与玻璃肋的连结胶缝必须采用硅酮结构密封胶,可以现场打注。
14、【过期考点,仅做参考】高层钢结构吊装中,广泛采用的吊装方法是( )。
A.综合吊装法
B.单件流水法
C.整体吊装法
D.整体提升法
多层及高层钢结构吊装,在分片区的基础上,多采用综合吊装法。
15、【过期考点,仅做参考】施工现场临时用电配电箱金属箱门与金属箱件的连接材料正确的是( )。
A.单股铜线
B.绝缘多股铜线
C.编织软铜线
D.铜绞线
配电箱、开关箱的金属箱体、金属电器安装板以及电器正常不带电的金属底座、外壳等必须通过PE线端子板与PE线做电气连接,金属箱门与金属箱体必须采用编织软铜线做电气连接。
16、【过期考点,仅做参考】施工现场污水排放需申领《临时排水许可证》,当地政府发证的主管部门( )。
A.环境保护管理部门
B.环境管理部门
C.安全生产监督管理部门
D.市政管理部门
施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议,申领《临时排水许可证》。
17、施工现场负责审查批准一级动火作业的()。
A.项目负责人
B.项目生产负责人
C.项目安全管理部门
D.企业安全管理部门
二级动火作业由项目责任工程师组织拟定防火安全技术措施,填写动火申请表,报项目安全管理部门和项目负责人审查批准后,方可动火。
三级动火作业由所在班组填写动火申请表,经项目责任工程师和项目安全管理部门审查批准后,方可动火。
18、单位工程验收时的项目组织负责人是()。
A.建设单位项目负责人
B.施工单位项目负责人
C.监理单位项目负责人
D.设计单位项目负责人
19、【过期考点,仅做参考】根据《建筑设计防火规范》,墙面装饰材料燃烧性能等级属于A级的场所是( )。
A.宾馆
B.办公楼
C.医院病房
D.住宅楼
A选项,属于B1级。
B选项,属于B1级。
C选项,属于A级。
D选项,属于B1级。
20、基坑开挖深度8m,基坑侧壁安全等级为一级,基坑支护结构形式宜选()。
A.水泥土墙
B.原状土放坡
C.土钉墙
D.排桩
B选项错误:适用于三级。
C选项错误:适用于二、三级。
D选项正确:适用于一、二、三级。
第2题 多选题 (每题2分,共10题,共20分)
21、关于疏散走道上设置防火卷帘的说法,正确的有()。
A.在防火卷帘的一侧设置启闭装置
B.在防火卷帘的两侧设置启闭装置
C.具有自动控制的功能
D.具有手动控制的功能
E.具有机械控制的功能
综上所述,本题应选BCDE选项。
22、钢筋代换时应满足构造要求有()。
A.裂缝宽度验算
B.配筋率
C.钢筋间距
D.保护层厚度
E.钢筋锚固长度
钢筋代换除应满足设计要求的构件承载力、最大力总延伸率、裂缝宽度验算以及抗震规定外,
还应满足最小配筋率、钢筋间距、保护层厚度、钢筋锚固长度、接头面积百分率及搭接长度等构造要求。
综上所述,本题应选CDE选项。
23、【过期考点,仅做参考】建筑幕墙的防雷做法正确的()。
A.避雷接地一般每三层与均压环连接
B.防雷构造连接不必进行隐蔽工程验收
C.防雷连接的钢构件上完成后都应进行防锈油漆
D.在有镀膜的构件上进行防雷连接应除去其镀膜层
E.幕墙的金属框架应与主体结构的防雷体系可靠连接
A选项,避雷接地一般每三层与均压环连接。
B选项,防雷构造连接均应进行隐蔽工程验收。
C选项,防雷连接的钢构件在完成后都应进行防锈油漆。
D选项,在有镀膜层的构件上进行防雷连接,应除去其镀膜层。
E选项,幕墙的金属框架应与主体结构的防雷体系可靠连接。
24、【该试题BC选项为过期考点】关于高温天气施工的说法,正确的有() 。
A.现场拌制砂浆随拌随用
B.打密封胶时环境温度不宜超过35°C
C.大体积防水混凝土浇筑入模温度不应高于30°C
D.不应进行钢结构安装
E.混凝土的坍落度不宜小于70mm
A选项,现场拌制的砂浆应随拌随用,当施工期间最高气温超过30℃时,应在2h内使用完毕。
B选项,抹灰、粘贴饰面砖、打密封胶等粘结工艺施工,环境温度不宜高于35℃,并避免烈日暴晒。
C选项,大体积防水混凝土炎热季节施工时,应采取降低原材料温度、减少混凝土运输时吸收外界热量等降温措施,入模温度不应大于30℃。
D选项,钢结构安装校正时应考虑温度、日照等因素对结构变形的影响。施工单位和监理单位宜在大致相同的天气条件和时间段进行测量验收。
E选项,混凝土坍落度不宜小于70mm。综上所述,本题应选ABCE选项。
25、事故应急救援预案提出的技术措施和组织措施应()。
A.详尽
B.真实
C.及时
D.明确
E.有效
综上所述,本题应选ADE选项。
26、建筑安全生产事故按事故的原因和性质分为()。
A.生产事故
B.重伤事故
C.死亡事故
D.轻伤事故
E.环境事故
BCD选项错误,按事故严重程度分类可以分为轻伤事故、重伤事故和死亡事故三类。
综上所述,本题应选AE选项。
27、建筑施工中,垂直运输设备有()。
A.塔式起重机
B.施工电梯
C.吊篮
D.物料提升架
E.混凝土泵
注意:该考点24版教材已对物料提升机进行删除,答案以新版教材为准哦。综上所述,本题应选ABE选项。
28、根据控制室内环境的不同要求,属于I类民用建筑工程的有()。
A.餐厅
B.老年建筑
C.理发店
D.学校教室
E.旅馆
ACE选项错误:Ⅱ 类民用建筑工程:办公楼、商店、旅馆、文化娱乐场所、书店、图书馆、展览馆、体育馆、公共交通等候室、餐厅等。
综上所述,本题应选BD选项。
29、【过期考点,仅做参考】关于土方回填的说法,正确的有( )。
A.回填料应控制含水率
B.根据回填工期要求,确定压实遍数
C.下层的压实系数试验合格后,进行上层施工
D.冬期回填时,分层厚度可适当增加
E.先有取样点位布置图,后有试验结果表
回填料应符合设计要求,并应确定回填料含水量控制范围、铺土厚度、压实遍数等施工参数。
当采用分层回填时,应在下层的压实系数经试验合格后进行上层施工。填筑厚度及压实遍数应根据土质、压实系数及压实机具确定。
30、屋面工程中使用的保温材料,必须进场复验的技术指标有()。
A.导热系数
B.密度
C.抗拉强度
D.燃烧性能
E.抗腐蚀性能
综上所述,本题应选ABD选项。
第3题 案例分析题
31、【背景资料】
某工程项目部根据当地政府要求进行新冠疫情后复工,按照住建部《房屋市政工程复工复产指南》(建办质(2020)8号)规定,制定了《项目疫情防控措施),其中规定有:
(1)施工现场采取封闭式管理。严格施工区等“四区”分离,并设置隔离区和符合标准的隔离室:
(2)根据工程规模和务工人员数量等因素,合理配备疫情防控物资;
(3)现场办公场所、会议室、宿舍应保持通风,每天至少通风3次,并定期对上述重点场所进行消毒。
项目部制定的《模板施工方案》中规定有:
(1)模板选用15mm厚木胶合板,木枋格栅、围檩;
(2)水平模板支撑采用碗扣式钢管脚手架,顶部设置可调托撑;
(3)碗扣式脚手架钢管材料为Q235级,高度超过4m,模板支撑架安全等级按1级要求设计;
(4)模板及其支架的设计中考虑了下列各项荷载:
1)模板及其支架自重(G1)
2)新浇筑混凝土自重(G2)
3)钢筋自重(G3)
4)新浇筑混凝土对模板侧面的压力(G4)
5)施工人员及施工设备产生的荷载(Q1)
6)浇筑和振捣混凝土时产生的荷载(Q2)
7)泵送混凝土或不均匀堆载等附加水平荷载(Q3)
8)风荷载(Q4)
进行各项模板设计时,参与模板及支架承载力计算的荷载项见表1。


【问题】
1、《项目疫情防控措施》规定的“四区”中除施工区外还有哪些?施工现场主要防疫物资有哪些?需要消毒的重点场所还有哪些?
2、作为混凝土浇筑模板的材料种类都有哪些?(木材)
3、写出表1中其他模板与支架承载力计算内容项目的参与荷载项。(如:支架水平杆及节点承载力:G1、G2、G3、Q1) 4、指出图1中模板支撑架剖面图中的错误之处。
1-1生活区、办公区、辅助作业区、材料堆放区
1-2额温枪、水银体温计、口罩、84消毒液、洗手液、橡胶手套
1-3门口区域(人脸识别打卡机及楼梯口处)、公共区域(门厅、楼道电梯、会议室、卫生间等区域)、中央空调区(停用)
【第2问】该试题考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。 钢材、木材、竹、铝合金。
【第3问】该试题考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。 (1)底面模板承载力:G1+G2+G3+Q1 (2)支架立杆承载力:G1+ G2+G3+Q1+Q4 (3)支架结构整体稳定:G1+G2+G3+Q1+Q3、G1+G2+G3+Q1+Q4
【第4问】该试题考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。 指出错误之处即可: (1)顶层水平杆步距1800mm; (2)立杆底部没有垫板; (3)立杆间距1800mm; (4)可调托撑螺杆伸出长度680mm(不应超过650mm); (5)没有设置竖向斜撑杆。
32、【背景资料】
某新建住宅群体工程,包含10栋装配式高层住宅,5栋现浇框架小高层公寓,1栋社区活动中心及地下车库,总建筑面积31.5万m3,开发商通过邀请招标确定甲公司为总承包施工单位。开工前,项目部综合工程设计、合同条件、现场场地分区移交、陆续开工等因素编制本工程施工组织总设计,其中施工进度总计划在项目经理领导下编制,编制过程中,项目经理发现该计划编制说明中仅有编制的依据,未体现计划编制应考虑的其他要素,要求编制人员补充。社区活动中心开工后,由项目技术负责人组织,专业工程师根据施工进度总计划编制社区活动中心施工进度计划,内部评审中项目经理提出C、G、J工作由于特殊工艺共同租赁一台施工机具,在工作B、E按计划完成的前提下,考虑该机具租赁费用较高,尽量连续施工,要求对进度计划进行调整。经调整,最终形成既满足工期要求又经济可行的进度计划。社区活动中心调整后的部分方案计划如图2。

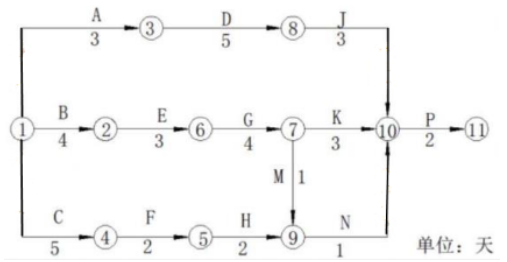

图2社区活动中心施工进度计划(部分)
公司对项目部进行月度生产检查时发现,因连续小雨影响,D工作实际进度较计划进度滞后2天,要求项目部在分析原因的基础上制定进度事后控制措施。本工程完成全部结构施工内容后,在主体结构验收前,项目部制定了结构实体检验专项方案,委托具有相应资质的检测单位在监理单位见证下对涉及混凝土结构安全的有代表性的部位进行钢筋保护层厚度等检测,检测项目全部合格。
【问题】
1、指出背景资料中施工进度计划编制中的不妥之处。施工进度总计划编制说明还包含哪些内容?
2、列出图2调整后有变化的逻辑关系(以工作节点表示如:①→②或②→③。计算调整后的总工期,列出关键线路(以工作名称表示如:A→D)。 3、按照施工进度事后控制要求,社区活动中心应采取的措施有哪些? 4、主体结构混凝土子分部包含哪些分项工程?结构实体检验还应包含哪些检测项目?
1-1、不妥一:“施工进度总计划在项目经理领导下编制”不妥;应该由甲公司(总承包施工单位)技术负责人负责编制。应该是施工总进度计划一般在总承包企业的总工程师领导下进行编制。
不妥二:社区活动中心开工后不妥;应该是社区活动中心开工前。
不妥三:专业工程师编制社区活动中心施工进度计划不妥;应该由项目经理组织,在项目技术负责人领导下进行编制。
1-2、编制说明的内容还包括:假设条件,指标说明,实施重点和难点,风险估计及应对措施等。
【第2问】 2-1、变化的逻辑关系:④→⑥;⑦→⑧ 2-2、4+3+4+3+2=16天,关键线路:B→E→G→J→P和B→E→G→K→P 【第3问】 当实际进度与计划进度发生偏差时,并没有影响实际进度,在分析原因的基础上应采取以下措施: (1)制订保证总工期不突破的对策措施; (2)调整相应的施工计划,并组织协调相应的配套设施和保障措施。 【第4问】 4-1、主体结构混凝土子分部的分项工程包括:模板,钢筋,混凝土,预应力,现浇结构,装配式结构。 4-2、混凝土结构实体检验项目还包括:混凝土强度、结构位置及尺寸偏差以及合同约定项目;必要时可检验其他项目。
33、【背景资料】
招标文件中内容“投标人为本省一级资质证书的企业,投标保证金 500.00万”,投标有效期从3月1日到4月15日。招标人对投标人提出的疑问,以书面形式回复对应的投标人。5月17日与中标人以1.7亿的中标价签订合同。
发包人负责采购的装配式混凝土构件,提前一个月运抵合同约定的施工现场,监理会同施工验收合格。 为了节约场地,承包人将构件集中堆放,由于堆放层数过多,导致下层部分构件出现裂缝。两个月后,发包人在承包人准备安装此构件时知悉此事。发包人要求施工方检验并赔偿损失,施工方以材料早到场为由,拒绝赔偿。
施工单位没有隐蔽验收直接施工,监理要求验收。
静压力桩,“先深后浅,先大后小,先长后短,先密后疏”。使用抱箍式方法接桩,接头高出地面0.8m。 存在部分二类桩。
【问题】 1、招投标过程中的不妥之处? 2、施工方拒绝赔偿的做法是否合理?并说明理由。施工方可获得赔偿几个月的材料保管费? 3、叠合板钢筋隐蔽验收检验项目有哪些?材料质量控制还有哪些环节? 4、施工顺序是否正确?静力桩接头不妥之处?桩基分几类?二类桩的特点?
不妥一:投标人为本省一级资质证书的企业。
理由:招标人以特定行政区域为中标条件,属于以不合理的条件限制、排斥潜在投标人或者投标人。
不妥二:投标保证金500.00万。
理由:投标保证金不得超过估算价格的2%,340万。
不妥三:5月17日与中标人以1.7亿的中标价签订合同。
理由:应在投标有效期内签订合同。
不妥四:招标人对投标人提出的疑问,以书面形式回复对应的投标人。
理由:招标人对投标人提出的疑问,应以书面形式回复所有投标人。
【第2问】
2-1、不合理。理由:发包人提供的材料提前进场承包人应接收并妥善保管。可索要相应的保管费。因承包人保管不善造成的损失由承包人承担。
2-2、施工方可获得赔偿1个月的材料保管费。
【第3问】
3-1、叠合板钢筋隐蔽验收检验项目:钢筋的牌号、规格、数量、位置、间距、箍筋弯钩的弯折角度及平直段长度;钢筋的连接方式、接头位置、接头数量、接头面积百分率、搭接长度、锚固方式及锚固长度;预埋件、预留管线的规格、数量、位置;
3-2、建筑材料的质量控制主要体现在以下四个环节:材料的采购、材料进场试验检验、过程保管和材料使用。
【第4问】
4-1、不正确。理由:静压力桩沉桩原则:“先深后浅,先大后小,先长后短,避免密集”。
4-2、接头高出地面0.8m不妥,理由:啮合式、卡扣式、抱箍式方法接桩时,接头宜高出地面1~1.5m。【该试题考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。】
4-3、桩基分为四类。
4-4、Ⅱ类桩:桩身有轻微缺陷,不影响桩身结构承载力的正常发挥。
34、【背景资料】
招标文件里清单钢筋分项综合单价是4433元,钢筋材料暂定价2500元/t,工程量 260t。结算时钢筋实际使用 250t,业主签字确认的钢筋材料单价是3500元/t,施工单位根据已确认的钢筋材料单价重新提交了钢筋分项的综合单价是6206.2元。钢筋损耗率2%。增值税及附加税率 11.5%
幕墙分包单位直接将竣工验收资料移交给建设单位。
土方挖运综合单价为25元/m³,基坑开挖过程中发现一个混凝土泄洪沟,外围尺寸25×4×4(m),壁厚均为 400mm,拆除综合单价为520元/m³。
【问题】 1.结算时钢筋的综合单价是多少,钢筋分项的结算价款是多少?
2.分包单位提交竣工验收资料的过程是否正确?竣工验收资料提交流程是什么?
3.列式分析各个因素对结算价款的影响。
4.施工单位就土方挖运可向建设单位索要工程款是多少?
1-1、结算时钢筋的综合单价:4433-2500+3500×(1+2%)=5503元/t。
1-2、钢筋分项的结算价款:5503×250×(1+11.5%)=1533961.25元。
【第2问】
2-1、不正确。
2-2、幕墙分包竣工验收资料应移交给总包单位。由总包移交给建设单位。
【第3问】
①310×970×(1+1.5%)=305210.50
②332×970×(1+1.5%)=326870.60
③332×980×(1+1.5%)=330240.40
④332×980×(1+2%)=331867.20
产量因素对成本的影响:②-①=326870.6-05210.5=21660.10元
单价因素对成本的影响:③-②=330240.40-326870.6=3369.80元
损耗率对成本的影响:④-③=331867.20-330240.40=1626.80元
【第4问】
施工单位就土方挖运可向建设单位索要工程款:[25×4×4-25×(4-0.4×2)×(4-0.4×2)]×(520-25)×(1+11.5%)=79477.2元
35、【背景资料】
某建筑地下2层,地上18层,框架结构,地下建筑面积0.4万m2,地上建筑面积2.1万m2。某施工单位中标后,由赵佑项目经理组织施工,施工至5层时,公司安全部叶军带队对项目进行了定期安全检查。检查过程依据标准JGJ59的相关内容进行,项目安全总监也全程参加,检测结果如表5-1。
公司安全部门在年初的安全检查规划中按照相关要求明确了对项目安全检查的主要形式,包括定期安全检查,开工、复工安全检查,季节性安全检查等。确保项目施工过程中全覆盖,进入夏季后,公司项目管理部对该项目工人宿舍和食堂进行了检查。个别宿舍内床铺均为2层,住有18人,设置有生活用品专用柜,窗户为封闭式窗户,防止他人进入,通道宽度为0.8米,食堂办理了卫生许可证,3名炊事人员均有健康证,上岗符合个人卫生相关规定。检查后项目管理部对工人宿舍的不足提出了整改要求,并限期达标。工程竣工后,根据合同要求相关部门对该工程进行绿色建筑评价,评价指标中“生活便利”该分值低,施工单位将评分项“出行无障碍”等4项指标进行了逐一分析以便得到改善,评价分值如表5-2 【问题】
1、写出表5-1中A-F所对应内容(如A: *万m2),施工安全评定结论分几个等级,评价依据有哪些?
2、建筑工程施工安全检查还有哪些形式?
3、指出工人宿舍管理的不妥之处并改正。在炊事员上岗期间,从个人卫生角度还有哪些具体管理? 4、列式计算该工程绿色建筑总得分Q,该建筑属于哪个等级,还有哪些等级?生活便利评分还有什么指标?
参考解析:【第1问】 1-1、A:2.5;B:100;C:72;D:72/90*100=80;E:优良;F:赵佑 1-2、施工安全检查的评定结论分为优良、合格、不合格三个等级。 1-3、评价依据:1)优良:分项检查评分表无零分,汇总表得分值应在80分及以上;2)合格:分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上;3)不合格:当汇总表得分值不足70分时;当有一分项检查评分表为零时。
【第2问】 日常巡查、专项检查、经常性安全检查、节假日安全检查、专业性安全检查和设备设施安全验收检查。
【第3问】(该小问考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。) 3-1、不妥之处一:个别宿舍住有18人;正确做法:每间宿舍住人不得超过16人 不妥之处二:通道宽度0.8m;正确做法:通道宽度不得小于0.9m 不妥之处三:窗户为封闭式窗户;正确做法:现场宿舍必须设置可开启式窗户。 3-2、上岗应穿戴洁净的工作服、工作帽和口罩,应保持个人卫生,不得穿工作服出食堂。
【第4问】 4-1、(400+90+80+75+80+80+100)/10=90.5分(其中提高与创新加分当得分大于100分时,应取为100分) 4-2、该建筑属于三星级,还有基本级、一星级、二星级 4-3、生活便利评分还有服务设施,智慧运行,运营管理。
