距离一级建造师考试越来越近,备考进入关键冲刺期。在这个阶段,如何高效复习、精准把握考点成为考生们关注的焦点。为了帮助大家更好地备考《建筑工程》科目,我们精心准备了2022年3月该科目的考试真题及答案解析。这些真题涵盖了考试的重点和难点,解析详细透彻,让考生在练习中不断提升解题能力。想要在考试中取得优异成绩,就赶紧利用这份真题资料进行强化训练吧,让备考之路更加顺畅!
[一建历年真题]2022年3月建筑工程考试真题及答案解析
第1题 单选题 (每题1分,共20题,共20分)
1、下列建筑属于高层建筑的是()。
A.21m高住宅
B.21m高办公楼
C.25m高办公楼
D.25m高住宅
C选项正确:建筑高度大于27m的住宅建筑和建筑高度大于24m的非单层公共建筑,且高度不大于100m,为高层民用建筑。
2、【ABD选项为过期考点】门窗与墙体结构连接的做法,正确的是()。
A.门窗框与墙体结构接缝处应刚性接触
B.隔声窗接缝处应为隔振的弹性阻尼构造
C.在砌体上安装门窗宜射钉固定
D.与室内接触的金属框和玻璃结合处应断桥处理
A选项错误:门窗应注意门窗框与墙体结构的连接,接缝处应避免刚性接触,应采用弹性密封材料。
B选项正确:隔声窗一般采取双层或三层玻璃。所有接缝处应注意做成隔振的弹性阻尼构造。
C选项错误:在砌体上安装门窗严禁用射钉固定。
D选项错误:金属保温窗的主要问题是结露,应将与室外接触的金属框和玻璃结合处作断桥处理,以提高金属框内表面的温度,达到防止结露的目的。
3、【过期考点,仅做参考】大量的建筑物抗震设计设防类别属于()。
A.甲类
B.乙类
C.丙类
D.丁类
建筑物的抗震设计根据其使用功能的重要性分为甲、乙、丙、丁四个抗震设防类别。大量的建筑物属于丙类,这类建筑的地震作用和抗震措施均应符合本地区抗震设防烈度的要求。
4、【过期考点,仅做参考】关于装配式混凝土建筑的说法,正确的是()。
A.全预制装配式结构通常采用刚性连接技术
B.全装配式建筑的围护结构不可采用现场砌筑
C.预制装配整体式结构通常采用强连接节点
D.预制装配整体式结构生产基地一次性投资比全装配式多
A选项错误:全预制装配式结构通常采用柔性连接技术。
B选项错误:全装配式建筑的围护结构可以采用现场砌筑或浇筑,也可以采用预制墙板。
C选项正确:预制装配整体式结构通常采用强连接节点。
D选项错误:预制装配整体式结构的主要优点是生产基地一次投资比全装配式少,适应性大,节省运输费用,便于推广。
5、碳化使混凝土()。
A.碱度降低、收缩增加、抗压强度增大
B.碱度降低、收缩减小、抗压强度降低
C.碱度增大、收缩减小、抗压强度降低
D.碱度增大、收缩增加、抗压强度增大
碳化显著增加混凝土的收缩,使混凝土抗压强度增大,但可能产生细微裂缝,而使混凝土抗拉、抗折强度降低。
6、关于建筑玻璃特性与应用的说法,正确的是()。
A.无色透明平板玻璃对太阳光的紫外线透过率较高
B.夹层玻璃可按使用尺寸切割
C.单面镀膜玻璃安装时膜层面向室外
D.中空玻璃主要用于保温隔热、隔声功能要求高的建筑物
B选项错误:夹层玻璃不能切割,需要选用定型产品或按尺寸定制。
C选项错误:单面镀膜玻璃在安装时,应将膜层面向室内,以提高膜层的使用寿命和取得节能的最大效果。
D选项正确:中空玻璃主要用于保温隔热、隔声等功能要求较高的建筑物,如宾馆、住宅、医院、商场、写字楼等。
7、下列性能指标属于土的抗剪强度指标,反映土的摩擦特性的是()。
A.弹性模量
B.变形模量
C.黏聚力
D.内摩擦角
B选项错误:岩土的变性模量是指岩土在应力作用下,发生变形时所需的力和变形量之比。它是岩土力学性质的重要参数之一,也是岩土工程设计和地质灾害预测中不可或缺的参数。
C选项错误:黏聚力能使物质聚集成液体或固体。
D选项正确:内摩擦角,是土的抗剪强度指标,土力学上很重要的一个概念,是工程设计的重要参数。土的内摩擦角反映了土的摩擦特性。
8、土方开挖遵循的原则是()。
A.开槽支撑
B.先挖后撑成型
C.先浅后深
D.局部超挖
9、关于模板工程的说法,正确的是()。
A.不同支架立柱可混用
B.后浇带模板及支架不宜独立设置
C.模板拆除应先拆承重部分后拆非承重部分
D.快拆体系支架立杆间距不应大于2m
B选项错误:后浇带的模板及支架应独立设置。
C选项错误:模板的拆除顺序:一般按后支先拆、先支后拆,先拆除非承重部分后拆除承重部分的拆模顺序进行。
D选项正确:快拆支架体系的支架立杆间距不应大于2米。
10、【过期考点,仅做参考】下列预应力筋应力损失属于长期损失的是()。
A.锚固损失
B.混凝土收缩徐变损失
C.弹性压缩损失
D.孔道摩擦损失
ACD选项错误:张拉阶段瞬间损失包括孔道摩擦损失、锚固损失、弹性压缩损失等;
B选项正确:张拉以后长期损失包括预应力筋应力松弛损失和混凝土收缩徐变损失等。
11、屋面防水基本要求中正确的是()。
A.屋面防水应以排为主,以防为辅
B.天沟纵向找坡坡度不应大于1%
C.混凝土结构找坡坡度不应小于3%
D.涂膜防水层上下层胎体增强材料不得相互平行铺设
B选项错误:檐沟、天沟纵向找坡不应小于1%。
C选项正确:混凝土结构层宜采用结构找坡,坡度不应小于3%。
D选项错误:上下层胎体增强材料不得相互垂直铺设。
12、地毯铺设工艺顺序正确的是()。
A.地毯剪裁→铺衬垫→铺设地毯→钉倒刺板条
B.地毯剪裁→钉倒刺板条→铺衬垫→铺设地毯
C.钉倒刺板条→地毯剪裁→铺衬垫→铺设地毯
D.铺衬垫→地毯剪裁→铺设地毯→钉倒刺板条
13、【B选项为过期考点】关于屋面节能工程的说法,正确的是()。
A.纤维保温材料应检验表观密度、导热系数、燃烧性能
B.先施工保温层再施工隔汽层
C.干铺保温材料不可在负温下施工
D.种植屋面宜设计为倒置式屋面
A选项正确:纤维保温材料应检验表观密度、导热系数、燃烧性能。
B选项错误:当设计有隔汽层时,先施工隔汽层,然后再施工保温层。
C选项错误:干铺的保温材料可在负温度下施工。
D选项错误:种植屋面不宜设计为倒置式屋面。屋面坡度大于50%时,不宜做种植屋面。
14、【过期考点,仅做参考】绿色施工中,“四节”的重点是()。
A.节能
B.节材
C.节水
D.节地
节材是四节的重点,是针对我国工程界的现状而必须实施的重点问题。
15、【过期考点,仅做参考】易引起甲苯中毒的作业是()。
A.手工电弧焊
B.气割作业
C.水泥搬运
D.油漆作业
A选项错误:手工电弧焊:电焊尘肺、锰及其化合物中毒、氮氧化物中毒、一氧化碳中毒、电光性皮炎、电光性眼炎。
B选项错误:气割作业:氮氧化物中毒、一氧化碳中毒、电光性皮炎、电光性眼炎。
C选项错误:水泥搬运:水泥尘肺。
D选项正确:油漆作业:苯中毒、甲苯中毒、二甲苯中毒、接触性皮炎、苯致白血病。
16、下列场所动火作业属于二级动火作业的是()。
A.禁火区域内
B.各种受压设备
C.堆有大量可燃物质场所
D.登高焊、割等用火作业
1)禁火区域内。
2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备。
3)各种受压设备。
4)危险性较大的登高焊、割作业。
5)比较密封的室内、容器内、地下室等场所。
6)现场堆有大量可燃和易燃物质的场所。
D选项正确:凡属下列情况之一的动火,均为二级动火:
1)在具有一定危险因素的非禁火区域内进行临时焊、割等用火作业。
2)小型油箱等容器。
3)登高焊、割等用火作业。
17、高温天气混凝土浇筑入模温度不应高于()。
A.30℃
B.35℃
C.37℃
D.40℃
混凝土工程:混凝土浇筑入模温度不应高于35℃。
18、多方形成的工程资料内容的真实性、完整性、有效性应()。
A.建设单位负责
B.监理单位负责
C.总包单位负责
D.各负其责
19、基底标高不同时,砌筑顺序应()。
A.从低处砌起,并由高处向低处搭砌
B.从高处砌起,并由高处向低处搭砌
C.从高处砌起,并由低处向高处搭砌
D.从低处砌起,并由低处向高处搭砌
20、建立项目管理机构应遵循的步骤是()。
①明确管理任务②明确组织结构③确定岗位职责及人员配置④制订工作程序和管理制度⑤管理层审核认定
A.①②③④⑤
B.①③②④⑤
C.②①③④⑤
D.③②①④⑤
1)根据项目管理规划大纲、项目管理目标责任书及合同要求明确管理任务;
2)根据管理任务分解和归类,明确组织结构;
3)根据组织结构,确定岗位职责、权限以及人员配置;
4)制订工作程序和管理制度;
5)由组织管理层审核认定。
第2题 多选题 (每题2分,共10题,共20分)
21、组成建筑物的体系有()。
A.结构体系
B.围护体系
C.设备体系
D.网络体系
E.运行体系
综上所述,本题应选ABC选项。
22、【过期考点,仅做参考】下列材料中,属于装修功能材料的有()。
A.石材
B.防火涂料
C.钉子
D.岩棉
E.防水涂料
BDE选项正确:功能材料,能起到防火、防水、隔声等作用的材料,如:防火涂料、防水涂料、玻璃棉、岩棉等。
A选项错误:装饰材料,即面层材料,如:涂料、吸声板、木饰面、壁纸、石材、玻璃、瓷砖等。
C选项错误:辅助材料,对各种材料进行粘结、固定的材料,如:胶粘剂、膨胀螺栓、钉子、水泥等。
综上所述,本题应选BDE选项。
23、影响钢筋混凝土梁弯曲变形的主要因素有()。
A.材料性能
B.构件的截面
C.构件的跨度
D.荷载
E.混凝土徐变
(1)材料性能;
(2)构件的截面;
(3)构件的跨度,此因素影响最大。
综上所述,本题应选ABCD选项。
24、钢结构的连接方法分为()。
A.绑扎连接
B.焊缝连接
C.铆钉连接
D.螺栓连接
E.套筒连接
A选项错误:钢筋的连接方法有:焊接、机械连接和绑扎连接三种。
E选项错误:预制构件钢筋可以采用钢筋套筒灌浆连接、钢筋浆锚搭接连接、焊接或螺栓连接、钢筋机械连接等连接方式。
综上所述,本题应选BCD选项。
25、含亚硝酸盐的防冻剂严禁用于()。
A.居住工程
B.饮水工程
C.与食品相接触工程
D.办公工程
E.预应力混凝土结构
AD选项错误:含有硝铵、尿素等产生刺激性气味的防冻剂,严禁用于办公、居住等建筑工程。
综上所述,本题应选BCE选项。
26、装修用不锈钢板按反光率可分为()。
A.镜面板
B.光面板
C.亚光板
D.抛光板
E.浮雕板
综上所述,本题应选ACE选项。
27、受拉钢筋直径d>25mm时,连接方式()。
A.宜采用绑扎接头
B.应采用绑扎接头
C.不宜采用焊接接头
D.宜采用焊接接头
E.宜采用机械连接接头
综上所述,本题应选DE选项。
28、单元式玻璃幕墙的特点有()。
A.工厂化程度高
B.工期长
C.建筑立面造型丰富
D.施工技术要求较高
E.单方材料消耗量小、造价低
E选项:同时存在单方材料消耗量大、造价高,幕墙的接缝、封口和防渗漏技术要求高,施工有一定的难度等缺点。
综上所述,本题应选ACD选项。
29、建筑材料送检的检测试样要求有()。
A.进场材料中随机抽取
B.宜场外抽取
C.可多重标识
D.检查试样外观
E.确认试样数量
综上所述,本题应选ADE选项。
30、吊装用钢丝绳报废的要求有()。
A.一个节距中断丝数5%
B.表面磨损10%
C.死弯
D.结构变形
E.绳芯挤出
综上所述,本题应选CDE选项。
第3题 案例分析题 (每题120分,共5题,共600分)
31、【背景资料】
一新建住宅工程,地下一层,地上十七层,建筑高度53米,面积28000m2,施工总承包单位项目部为加强人员管理,建立了管理人员与作业人员执业资格和特种作业等岗位证书台账(见表1)
项目部对直径20mm的HRB400E钢筋强度检测值为:抗拉强度650MPa,屈服强度510MPa,最大力下总伸长率为12%,对直径10mm的HPB300钢筋现场调直后检测合格率为3.5%,3个重量检测试件测量值为:长度801mm,795mm,810mm,总重量为1325g。
项目部对混凝土外墙检查时发现在水平施工缝上出现了竖向裂缝。
【问题】 1、分别写出表1中应持有的各类执业资格与特种作业证书的名称与统计人数(如注册建造师,1人) 2、分别判断背景资料中直径10mm,20mm钢筋检测结果是否合格,并说明理由。(直径10mm钢筋理论重量0.617kg/m) 3、写出混凝土结构工程中可能出现的各类“缝”名称(5个以上,如施工缝,分格缝)
表1人员统计表(部分) | ||||
序号 | 岗位名称 | 人数 | 执业资格/特种作业证书 | 其他 |
1 | 项目经理 | 1 |
|
|
2 | 生产副经理 | 1 |
|
|
3 | 安全负责人 | 1 |
|
|
4 | 安全工程师 | 2 |
|
|
5 | 机电工程师 | 2 |
|
|
6 | 电工 | 3 |
|
|
7 | 电焊工 | 2 |
|
|
8 | 塔吊司机 | 1 |
|
|
9 | 施工电梯司机 | 1 |
|
|
10 | 架子工 | 15 |
|
|
11 | 机电安装工 | 12 |
|
|
12 | 模板工 | 20 |
|
【第1问】【超纲考点】
注册建造师,1人
安全员B证,1人
安全员C证,2人
特种作业资格操作证(22人):电工3人;焊工操作2人;建筑起重机械司机1人;施工电梯司机1人;建筑架子工15人。
【第2问】
2-1、直径20mm钢筋检测:
抗拉强度实测值与屈服强度实测值之比=650/510=1.27>1.25,该指标合格;
屈服强度实测值与屈服强度标准值之比=510/400=1.275<1.30,该指标合格;
最大伸长率12%> 9%,该指标合格;
2-2、直径10mm钢筋检测:【超纲考点】
冷拉伸长率(合格率)3.5%<4%,该指标合格
理论重量为0.617x (801+795+810)=1485g;
重量偏差= (1325-1485)/1485x100%=-10.77%< -10%,该指标不合格。
【第3问】【超纲考点】
各类“缝”名称:沉降缝、伸缩缝、变形缝、抗震缝、施工缝,分格缝。
32、【背景资料】
某新建图书馆工程,地下一层,地上六层,建筑面积17000m2,框架结构。建设单位公开招标确定了施工总承包单位并签订施工合同,合同约定:总工期400日历天,质量目标合格。
项目经理部根据住房和城乡建设部《施工现场建筑垃圾减量化指导图册》规定,编制了《项目施工现场建筑垃圾减量化专项方案》。其中规定:施工现场源头减量措施包括设计深化、施工组织优化等;施工现场工程垃圾按材料的化学成分分为金属类、无机非金属类、其他类,包括有:废弃钢筋、混凝土、砂浆、铜管、铁丝、轻质金属夹芯板、水泥、石膏板等。
项目部为实现合同工期目标,编制了分阶段施工进度计划。某阶段施工进度计划见图2。
进度计划在第55d进行进度检查时发现:A工作按时完成,B工作刚结束,工期延后5d。项目部决定对该阶段施工进度计划进行调整,按原计划目标完成。经过对各工作要素进行梳理,形成“工作相关参数表”见表2。

项目部组织地基与基础工程质量验收自检,发现地下防水子分部中排水、注浆分项工程技术资料不全,经整改后形成施工企业自评报告,报监理单位组织该分部工程质量验收。
【问题】
1、施工现场建筑垃圾源头减量措施还包括哪些?分别写出本题中属于金属类、无机非金属类工程垃圾名称。
2、计算计划调整的最低赶工费用(元)。在答题卡上画出调整后的进度计划网络图(可手绘),写出关键线路(以工作表示,如A→B→C)。
3、施工进度计划调整的方法有哪些?
4、地下防水子分部的分项工程还有哪些?写出地基与基础工程质量验收程序。
1-1、施工现场建筑垃圾源头减量措施还包括:永临结合、临时设施和周转材料重复利用、施工过程管控等。
1-2、金属类垃圾:废弃钢筋、铜管、铁丝等。无机非金属类垃圾:混凝土、砂浆、水泥等。
【第2问】
2-1、最低赶工费用:(300+100)╳3+410╳2=2020元
2-2、调整后的进度计划图:
2-3、关键线路:A→B→D→H和A→B→E→G→H
【第3问】
施工进度计划调整的方法有:
(1)关键工作的调整
(2)改变某些工作间的逻辑关系
(3)剩余工作重新编制进度计划
(4)非关键工作调整
(5)资源调整
【第4问】
4-1、地下防水子分部的分项工程还有:主体结构防水,细部构造防水,特殊施工法结构防水。
4-2、地基与基础工程验收的程序:建设工程地基与基础工程验收按施工企业自评、设计认可、监理核定、业主验收、政府监督的程序进行。
33、【背景资料】
某新建住宅楼工程,建筑面积12000m2,地下一层,地上十一层,混合结构。
施工单位项目部进场前,按照企业质量手册要求,针对工程质量问题分类制定了专项防治方案。在工程质量缺陷防治方案中,因严重缺陷对结构构件的使用功能单方面具有决定性影响,为此提出了具体控制措施。
项目部对二层一单向受力楼板钢筋绑扎检查时发现:上、下层的交叉点进行相隔交错绑扎,所有钢筋绑扎点的钢丝扣与受力方向一致,对此提出了整改要求。
施工员在砌筑工程施工技术交底中要求:先砌筑墙体,后砌筑砖垛,砖垛每隔2皮与砖墙搭砌,砖柱选用至少1/2砖长砌筑。砖柱砌筑应保证砖柱外表面上下皮垂直灰缝相互错开1/4砖长,并不得采用包心砌法。
项目部工程测量专项方案规定:采用国家现行的平面坐标系统及标准和时间基准,从地下室砌筑完成后开始,到正常施工完成期间,按计划定期对工程进行沉降观测。
【问题】
1、工程质量问题分为哪几类?工程质量严重缺陷还对结构构件的哪些性能或功能具有决定性影响?
2、指出二层楼板钢筋绑扎中的不妥之处,并说明正确做法。写出板、次梁和主梁交叉处各钢筋的上下位置。
3、指出砌筑施工技术交底中的不妥之处,并写出正确做法。
4、建筑变形测量采用的时间基准是什么?本工程施工期间沉降观测的周期和时间要求有哪些?
【第1问】(该小问考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。)
1-1、工程质量问题分为:工程质量缺陷、工程质量通病、工程质量事故。
1-2、工程质量严重缺陷还对结构构件的受力性能、耐久性能或安装具有决定性影响。
【第2问】
2-1、不妥之处一:上、下层的交叉点进行相隔交错绑扎。
正确做法:四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢。
不妥之处二:所有钢筋绑扎点的钢丝扣与受力方向一致。
正确做法:绑扎钢丝应扣成八字形。
2-2、板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下。
【第3问】(该小问考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。)
不妥之处一:先砌筑墙体,后砌筑砖垛。
正确做法:砖垛应与所附砖墙同时咬槎砌筑。
不妥之处二:砖垛每隔2皮与砖墙搭砌。
正确做法:砖垛应隔皮与砖墙搭砌。
不妥之处三:砖柱用砖不小于1/2砖长。
正确做法:砖柱应选用整砖砌筑。
【第4问】
4-1、建筑变形测量采用的时间基准是:公历纪元、北京时间。
4-2、本工程施工期间沉降观测的周期和时间要求有:
①在基础完工后或地下室砌完后开始观测;
②宜以每加高2~3层观测1次;
③如建筑施工均匀增高,应至少在增加荷载的25%、50%、75%、100%时各测1次;
④施工中若暂时停工,停工时及重新开时要各测1次,停工期间每隔2~3月测1次。
34、【背景资料】
某施工企业参加一建设项目投标,依据以下资料:招标文件、工程量清单、答疑纪要:《建设工程工程量清单计价规范》GB50500-2013;工程设计资料;标准规范等,编制了投标文件。
工程合同签订前,企业合约部召集工程、技术、劳务、资金、财务等部门,对合同进行了评审。确认了合同与招、投标文件中包含的合同内容、计价方式、工期等实质性内容的一致性。
项目部按计划招标选择劳务作业分包单位,对申请参加投标的劳务分包单位进行资格预审,审核内容包括企业性质、劳动力资源情况等。
施工中,建设单位对某特殊涂料使用范围提出了设计修改。经三方核实,已标价工程量清单中该涂料项目综合单价由35.68元/m2调整为30.68元/m2,工程量由165m2调整为236m2。
施工中,项目部及时提出了以下索赔事项:
1、因建设单位未及时交付设计图纸造成工程停工9天。为此,项目部索赔工期9天,现场管理人员工资、奖金共16万元,现场工人窝工补偿费9万元;
2、因建设单位延迟30天支付进度款1000万元,项目部按约定利率索赔利息4.9万元;
3、项目部办公室发生两次位置变动索赔重建费用6万元。
工程竣工后,承包商按合同约定及时办理了工程结算书,合同价款调整包括了法律法规变化、工程设计变更、工程量偏差、物价变化、误期赔偿、施工索赔、暂估价、暂列金额、提前竣工赶工费及双方约定的其他调整事项等因素。
【问题】
1、写出工程量清单计价的特点。投标报价的编制依据还有哪些?
2、参加合同评审的部门还有哪些?工程合同与招、投标文件一致性要求的实质性内容还有哪些?
3、对劳务分包单位资格预审内容还有哪些?
4、计算设计变更后特殊涂料分部分项子目工程费用是多少?调增了多少?合同价款调整还有哪些?(单位:元,保留小数点后两位)
5、各索赔事项是否成立?并说明理由。
【第1问】
1-1、工程量清单计价的特点:强制性、统一性、完整性、规范性、竞争性、法定性。
1-2、投标报价的编制依据还有:
①计价规范;
②国家或省级、行业建设主管部门颁发的计价办法;
③企业定额,国家或省级、行业建设主管部门颁发的计价定额;
④招标文件、工程量清单及其补充通知、答疑纪要;
⑤施工现场情况、工程特点及拟定的投标施工组织设计或施工方案;
⑥市场价格信息或工程造价管理机构发布的工程造价信息;
⑦其他的相关资料。
【第2问】(该小问考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。)
2-1、参加合同评审的部门还有:质量、物资、法律部门等。
2-2、工程合同与招、投标文件一致性要求的实质性内容还有:承包范围、造价、质量要求等。
【第3问】
资格预审内容还有:劳务分包单位的资质等级、社会信誉、资金情况、施工业绩、履约能力、管理水平等。
【第4问】
4-1、(236-165)/165=43.03%>15%。设计变更后特殊涂料分部分项子目工程费用:165x(1+15%)x35.68+[236-165x(1+15%)]x30.68=8189.23元
4-2、调增了:8189.23-165x35.68=2302.03元
4-3、合同价款调整的因素还有:项目特征描述不符、工程量清单缺项、计日工、现场签证、不可抗力、提前竣工(赶工补偿)、双方约定的其他调整事项等。
【第5问】
(1)“因建设单位未及时交付设计图纸造成工程停工9天,项目部索赔工期9天,现场管理人员工资、奖金共16万元,现场工人窝工补偿费9万元”索赔:成立。
理由:建设单位未及时交付设计图纸属于建设单位的责任。
(2)“因建设单位延迟30天支付进度款1000万元,项目部按约定利率索赔利息4.9万元”的索赔:成立。
理由:发包人未按照规定支付进度款的,承包人可催告发包人支付,并有权获得延迟支付的利息。
(3)“项目部办公室发生两次位置变动索赔重建费用6万元”的索赔:不成立。
理由:这些费用已经包含在清单中的临时设施费用中。
35、【背景资料】
某办公楼工程地下二层,地上16层,建筑面积45000平方米,标准间面积为200平方米,施工单位中标后进场施工。
项目部针对现浇混凝土易发生模板系统整体坍塌等安全事故的类型特点,明确现浇混凝土工程安全控制包括模板支撑系统设计、混凝土浇筑用电安全等多项内容,制定了混凝土浇筑施工安全技术措施。
项目部依据项目施工条件等因素,按照机械设备的适应性、高效性等原则,通过市场租赁选择了2台塔吊供现场使用,公司安全管理部门对项目现场厕所和浴室进行检查时看到:项目在生活区设置有水冲式厕所,现场设有移动式厕所,生活区浴室设有淋浴喷头等设施。
在对现场临时用水管理检查时发现:水管直接埋地穿过临时道路;道路两侧排水沟纵向坡度0.1%;消火栓最大间距150m;DN100主供水管实测水流速度1.5m/s,达不到设计流速2.0m/s,满足不了设计总用水量Q=13.70L/s的要求,建议更换主供水管。

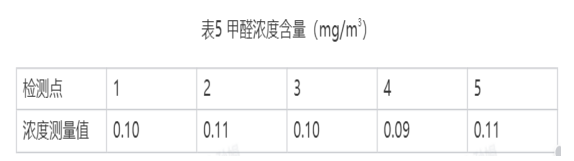

工程验收时,施工单位对室内环境污染物浓度进行检测,其中甲醛浓度含量如表5。

【问题】
1、现浇混凝土工程易发生的安全事故类型还有哪些?现浇混凝土工程安全控制的主要内容还有哪些?
2、机械设备选择的依据和原则还应有哪些?
3、项目在现场厕所、浴室的设施和管理方面还应做到哪些要求?
4、指出项目临时用水管理中的不妥之处,写出正确做法。计算更换主供水管直径是多少?(π取3.14,单位:mm,保留小数点后两位)
5、标准间室内环境污染物检测至少几个点?表5检测房间的甲醛浓度是否合格?民用建筑室内环境污染物检测点的布置有哪些具体要求?
【第1问】
1-1、现浇混凝土工程易发生的安全事故类型还有:高空坠落、物体打击、触电等。
1-2、现浇混凝土工程安全控制的主要内容:【该考点24版教材已变更,答案与视频不一致,答案为24版教材新内容】
①模板支撑系统设计;
②模板支拆施工安全;
③混凝土浇筑高处作业安全;
④混凝土浇筑设备使用安全。
【第2问】
2-1、机械设备选择的依据还有:施工项目的工程特点、工程量多少及工期要求等。
2-2、选择的原则还有:稳定性、经济性和安全性。
【第3问】(该小问考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。)
3-1、现场厕所的管理还有:
①厕所大小应根据作业人员的数量设置。
②现场厕所地面应硬化,门窗应齐全。
③现场厕所应设专人负责清扫、消毒,化粪池应及时清掏。
3-2、现场淋浴间的管理要求还有:盥洗设施应设置满足作业人员使用的盥洗池,并应使用节水器具。
【第4问】
4-1、不妥之处一:水管直接埋地穿过临时道路。
正确做法:管线穿路处均要套铁管,并埋入地下0.6m处。
不妥之处二:道路两侧排水沟纵向坡度0.1%。
正确做法:纵向坡度不小于0.2%。
不妥之处三:消火栓最大间距150m。
正确做法:室外消火栓间距不应大于120m。

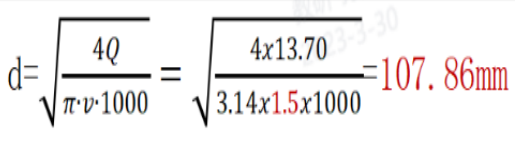

4-2、

【第5问】
5-1、标准间室内环境污染物检测至少:不少于3个点。
5-2、(0.10+0.11+0.10+0.09+0.11)/5=0.102mg/m³>0.08 mg/m³。甲醛浓度:不合格。
5-3、检测点的布置要求:
①当房间内有2个及2个以上检测点时,应采用对角线、斜线、梅花状均衡布点,并取各点检测结果的平均值作为该房间的检测值。
②民用建筑工程验收时,室内环境污染物浓度现场检测点应距房间地面高度0.8~1.5m,距房间内墙面不应小于0.5m。检测点应均匀分布,且应避开通风道和通风口。
