[一建历年真题]2022年机电工程考试真题及答案解析(补考)
第1题 单选题 (每题1分,共20题,共20分)
1、机械设备安装中,垫铁不能实现的功能是()。
A.调整水平
B.传递载荷
C.调整标高
D.减少振动
3、工业管道中,压缩空气管道的颜色是()。
A.淡灰色
B.淡蓝色
C.大红色
D.艳绿色
4、下列关于仪表管路管道试验说法正确的是()。
A. 液压试验的压力应为设计压力的1.15倍
B. 气压试验的压力应为设计压力的1.25倍
C. 真空管道压力试验应采用0.4MPa的气压试验压力
D. 仪表气源管道宜采用气体作为试验介质
5、下列关于金属结构安装质量检验的说法正确的()。
A.吊车梁和吊车桁架组装、焊接完成后不允许下挠
B.高强度螺栓连接后,螺栓丝扣外露应为1~5扣
C.多节柱安装时应从下层柱的轴线引上
D.高强度螺栓的终拧紧宜在1h内连接
6、塔式光热发电程序中不包括()。
A.机舱
B.定日镜
C.蒸汽汽轮机
D.换热器安装
【过期考点,仅做参考】 7、金属热喷涂层防腐作业前,表面预处理的等级是()。
A.Sa3
B.Sa2.5
C.Sa1
D.St2
参考解析:【该试题考点已过期,新版教材已不考,为保证试卷完整性,仅供考生参阅】 A选项正确,由下图序号1可知。
8、下列关于伸缩缝的留设说法正确的是()。
A.两固定管架间水平管道的绝热层可不留设伸缩缝
B.设备采用软质绝热制品时,应留设伸缩缝
C.方形设备壳体上有加强筋板时,绝热层可不留设伸缩缝
D.立式设备及垂直管道可不留伸缩缝
9、在建筑管道中,薄壁不锈钢管道应采用()。
A.焊接连接
B.法兰连接
C.螺栓连接
D.卡压连接
10、下列关于100kg灯具安装说法正确的是()。
A.应进行500kg的恒定均布载荷试验
B.应按300kg重量进行恒定均布载荷试验
C.试验持续时间不少于10min
D.应抽查其悬吊装置的载荷强度试验记录
11、可用于空调设备过滤网干净程度的监检开关是()。
A.压力开关
B.流量开关
C.压差开关
D.空气开关
12、风管严密性检验的项目不包括()。
A.咬口缝
B.咬口形式
C.铆接孔
D.法兰翻边
13、下列关于电梯井道照明说法错误的是()
A.宜采用36V安全电压
B.中间灯每8m设置一个
C.照度不得小于50lx
D.井道最高点装一盏灯
14、下列喷水灭火系统中,属于开式系统的是()。
A.雨淋系统
B.干式系统
C.湿式系统
D.预作用系统
15、项目分包工程预验收的组织单位应是()。
A.建设单位
B.监理单位
C.总包单位
D.分包单位
16、下列设备采购文件中,属于商务文件的是()。
A.供货一览表
B.技术要求
C.设备数据表
D.质量标准
17、对材料供应商进行评价的内容不包括()
A.产品交货期限
B.质量保证能力
C.产品采购方式
D.产品售后服务
18、危大工程安全专项方案的安全技术交底记录,除由交底双方签字外,还需确认签字的人是()。
A.项目安全主管
B.专项方案编制人
C.项目专职安全员
D.项目技术负责人
19、下列需协调的单位中,与项目合同没有契约关系的是()。
A.勘察设计单位
B.供水供电部门
C.设备材料厂家
D.消防管理部门
20、联动试运行的目的不包括()。
A.电气联锁
B.安装质量
C.全部性能
D.定价方式
第2题 多选题 (每题2分,共10题,共20分)
21、红外辐射陶瓷的特点有()。
A.不生锈
B.能承受压力
C.硬度低
D.能承受光照
E.脆性小
22、下列泵类设备中属于往复泵的有()。
A.活塞泵
B.柱塞泵
C.隔膜泵
D.齿轮泵
E.叶片泵
23、光学经纬仪可用来测量()。
A.中心线
B.距离
C.垂直度
D.标高
E.水平度
24、【考点已过期】关于地锚和使用的说法,正确的有()。
A.地锚制作和设置要按吊装方案的规定进行
B.地锚使用前应进行试拉并合格后方可使用
C.埋置式地锚的横梁可以用钢管也可用枕木
D.地锚坑须用三七灰土分层回填至周围地平
E.地锚设置完成后应做好隐蔽工程验收记录
25、焊缝消氢处理的主要目的有()。
A.防止冷裂纹的产生
B.防止热裂纹的产生
C.降低焊缝中含氢量
D.清除焊接残余应力
E.预防裂纹集中应力
26、在建筑安装分部工程划分中,通风与空调子分部工程包括()。
A.室内热水系统
B.冷却水系统
C.室内供暖系统
D.防排烟系统
E.空调冷水系统
27、下列计量器具中,属于B类计量器具的有()
A.木尺
B.钢直尺
C.塞尺
D.焊接检验尺
E.卡尺
28、新建工程立项阶段,用户应与供电企业达成的意向性协议内容()。
A.供电可能性
B.用电容量
C.供电条件
D.用电设备
E.供电方式
29、适用于《特种设备安全法》监督管理的设备有()
A.炼油厂开工锅炉
B.蒸汽汽包
C.航母飞机升降机
D.旅游区观光索道
E.商场的载客电梯
【过期考点,仅做参考】 30、关于工业安装分部工程质量验收的说法,正确的有()。
A.质量验收需由施工单位组织验收
B.质量验收结论可由建设单位填写
C.质量验收结论可由监理单位填写
D.质量验收等级分为“好”或“差”
E.质量验收结论为“合格”或“不合格”
第3题 案例分析题 (每题24分,共5题,共120分)
31、背景资料
某安装公司承接一化工搬迁改造项目。工程内容包括:设备安装、工艺管道和电气仪表的安装,设备中的三台反应器体积超大、超重,卧式安装,均为压力容器,高温运行。设计无吊耳,后经协商,安装公司确定吊耳位置(4个分耳、对称布置于反应器水平轴线位詈),由制造厂随设备同时制作、加工、热处理。安装公司有GC1级压力管道安装许可证,无压力容器安装许可证。
安装公司进场后,编制了《施工组织设计》、《大型设备吊装施工方案》、《1250t履带式起重机安拆安全专项方案》等,报监理工程师审批通过。但在吊装前,组织《1250t履带式起重机安拆安全专项方案》专家论证时,由于方案中多处漏项,且吊装计算中有多处错误,被专家论证结论为“修改后通过”。
吊装方案中,采用1250t履带式起重机为主吊,80t汽车式起重机配合。采用的绳扣直径规格分别为:钢芯钢丝绳Φ136、Φ90,Φ60,吊装时均为一弯两股使用。经计算,Φ136、Φ90、Φ60的绳扣安全系数分别为5.44、5.56和7.79。查规范后:系挂绳扣安全系数必须≥5,捆绑绳扣安全系数必须≥6。
吊装前,三台反应器进场验收合格,制造厂提供了吊耳出厂质量证明文件(检验报告)。1250t履带起重机在定检周期内,吊装绳扣验收合格。
反应器安装固定前,基础混凝土强度、预埋地脚螺栓的标高和露出基础的高度验收合格,螺纹和螺母保护完好,就位前已将滑动支座表面污物清除干净,按规定涂抹润滑剂。在反应器吊装就位、找平找正、地脚螺栓紧固后(如图5-1,5-2所示)安装验收时,被监理要求整改,经整改符合要求。
问题:
1.安装公司是否可以进行压力容器的安装?说明理由。
2、方案论证后,安装公司在方案实施前还需要做哪些工作?
3、《大型设备吊装施工方案》中三种吊装绳扣的安全系数能否满足规范要求?说明理由。
4、反应器进场后,吊耳的检查验收内容有哪些?
5、反应器的安装被监理工程师拒绝验收的原因是什么?设备基础预埋地脚螺栓验收时存在哪些问题?
【第1问】
1-1.可以安装压力容器
1-2.公司有GC1级压力管道安装许可证。
【第2问】
施工单位应当根据论证意见修改完善后重新履行审批程序,安装公司技术负责人签字盖章、总监签字盖章。
【第3问】
3-1.只有φ60的钢丝绳扣的安全系数满足规范要求,其他两种不满足。
3-2.三种吊装绳扣 都是一弯两股使用,属于捆绑绳扣,安全系数应该大于等于6。
【第4问】
设备到场后应对吊耳外观质量进行检查,必要时进行无损检测。技术人员要对吊耳焊接位 置及尺寸进行复测。(超纲二建)
【第5问】
反应器是高温工作的设备,考虑设备的热膨胀,安装时地脚螺栓应在制作底板长孔的中间, 位置偏差应偏向补偿温度变化所引起的伸缩方向。因此被监理工程师拒绝验收。【螺栓超纲】

32、某安装公司承接一热电联产项目的电气安装工程。工程内容:2台发电机组,油浸式变压器GIS配电装置安装和高压电缆敷设等,合同约定发电机组变压器等由建设单位采购,电力电缆安装公司采购,安装公司进场后结合工期进度要求在电缆采购前,对供货商的技术水平、生产能力、周期建设进行考察。公司招标后选定了供应商,结合现场条件,每台高压电缆长度不能超过200米,为防止电缆中间出现接头,根据施工图编制了电缆申请表1,对高压电缆进行分盘策划。
油浸式变压器到场后进行吊芯检查,包括绝缘围屏,无励磁调压机切换装置,有载调压切换,绝缘屏障检查,油循环管路与下轨绝缘接口检查,具备条件后按方案一分别安装。 变压器安装后,进行变压器油过滤工作,因油过滤时的特殊要求,安装公司成立了事故小组,编制专项应急处理方案,并对人员培训,因油过滤工作24小时以上不能间断,现场布置强光灯,并有人值守,期间发生漏油事件,施工人员对漏油收集后,就地掩埋处理。
1、电缆进场后,根据哪些文件对电缆进行数量和质量验收?
2、表1中电缆最少可装几个电缆盘?每个电缆盘长度为多少米?
3、吊芯检查还应补充哪些项目?
4、油过滤工作中从哪几方面考虑环境保护的检查措施?
【第1问】
根据进料计划、送料凭证、质量保证书或产品合格证进行电缆的数量和质量验收。
【第2问】
最少可装2个电缆盘,一盘长200(100+100)米,盘长170(60+60+50)米。
【第3问】
吊芯检查还应做铁芯检查、绕组检查、引出线绝缘检查。
【第4问】
(1)土壤污染控制:过滤用的油料,若对现场地面造成污染时应及时进行清理。
对于有毒有害废弃物应回收后交有资质的单位处理,不能作为建筑垃圾外运。
(2)水污染控制:对于油料的储存地,应有严格的隔水层设计,做好渗漏液收集和处理。
(3)强光污染:现场强光灯应控制角度,防止强光外泄。
33、某安装公司分包一大型商场的空调专业工程,工作内容:空调水管,空调风管及部分制冷机组,水泵,空调机组等安装及调试。
安装公司进场后,总承包单位对安装公司的施工准备,进场施工,工序交接,竣工验收,工程保修,工程款支付等进行全过程管理。
安装公司制定了工程施工进度计划,为避免施工过程中,实际进度与计划进度产生偏差,安排内部协调专员对项目施工进行调度协调。

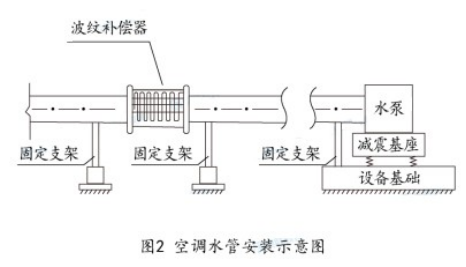

波纹补偿器安装时,项目专业质检员巡视现场发现,装有波纹补偿器的空调水管支架安装(见图2)存在质量问题,要求停工整改。空调水管道安装后,施工人员进行试压冲洗,实施管道与设备的连接。
问题:
1、总承包单位对安装公司的全过程管理还包括哪些内容?
2、内部协调专员在施工过程中,调度协调主要内容有哪些?
3、图2中管道支架安装存在哪些错误?补偿器安装前应进行哪些工序?
4、空调水管的冲洗合格条件有哪些?
【第1问】
总承包单位对安装公司的全过程管理还应包括:技术、质量、安全、进度的管理。
【第2问】
主要对项目的执行层(包括作业人员)在施工中所需生产资源需求、作业工序安排、计划进度调节等实行即时调度协调。
【第3问】
3-1.错误一:补偿器两端都设置固定支架,其中近的一端应设置活动支架;
错误二:水泵出口管道固定支架的固定点未设置在减振基座上。
错误三:两个固定支架之间应增设一个导向支架。
3-2.补偿器安装前应进行预拉伸或预压缩。
【第4问】
合格的条件是目测排出口的水色和透明度与入口的水对比应相近,且无可见杂物。当系统 继续运行2h以上,水质保持稳定后,方可与设备相贯通。
34、A公司承接某高层宾馆机电工程施工,宾馆位于市中心。合同内容包括建筑给排水、建筑电气、通风空调工程。主要设备由业主采购,其他设备及材料由A公司采购。A公司经业主同意,将主要设备的吊装运输分包给B公司。

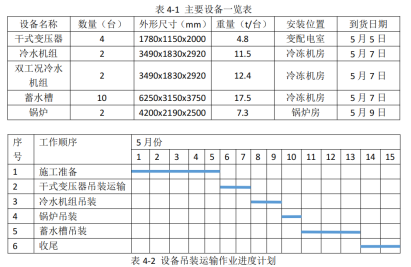

B公司依据主要设备一览表(见表4-1)及现场条件等技术参数编制了设备吊装运输方案。设备吊装方案中,租赁一台汽车吊(200t),该吊机的站车位置、地耐力、工作半径满足设备就位要求。设备就位时吊车的最大起重量是25t,吊装口选择锅炉房泄爆口(在室外地平面尺寸为9000mmx4000mm),设备由泄爆口吊入地下一层(-7.5m),然后用卷扬机及滚杠运输系统牵引至各机房位置。
B公司编制的设备吊装运输计划见表4-2中,汽车吊在5月5日进场,到5月14日退场。该进度计划被A公司否定,B公司调整后得到A公司批准。
主要设备到达现场后,A公司组织人员进行检查,检查内容符合有关规定,B公司按方案及进度计划将设备吊装运输到位配合A公司将干式变压器和冷水机组等设备安装固定。A公司进行配管配线工作,完成设备安装,经检查质量合格。
A公司依据合同、设计要求完成工程施工,在质量验收时,监理指出室内单相三孔插座的接线存在质量问题(见图4)要求A公司整改,整改后通过验收。
问题:
1、吊装施工方案中选择的吊机和吊装口能否满足吊装要求?说明理由。
2、表4-2设备吊装运输作业计划为什么被A公司否定?B公司是如何调整的?
3、主要设备到达现场后的检查验收包括哪些内容?
4、干式变压器和冷水机组在吊装运输后,送电前质量检查还有哪些施工工序?
5、图4中的单相三孔插座的接线存在哪些问题?在使用中会有哪些不良后果?
【第1问】
1-1.吊装口不满足要求。
理由:泄爆口尺寸9000mm×4000mm,作为吊装口,考虑到安全距离500mm,表4-1中蓄水槽无法吊入。(有争议)
1-2.吊机能满足要求。
理由:设备就位时吊车的最大起重量是25t,表4-1中最重的设备蓄水槽重17.5t,吊装载荷 为17.5×1.1=19.25t<25t,满足要求。
【第2问】
2-1.安装顺序不满足先大件后小件的顺序要求和不符合吊装顺序合理性。
2-2.应当将蓄水槽吊装提前到5月8日~5月10日,冷水机组吊装顺延至5月11日~5月 12日,锅炉吊装顺延至5月13日。
【第3问】
核对验证、外观检查、运转调试检验、技术资料验收。
【第4问】
干式变压器:变压器本体安装→附件安装→变压器交接试验。
冷水机组:机组减振安装→机组就位安装→机组配管安装。
【第5问】

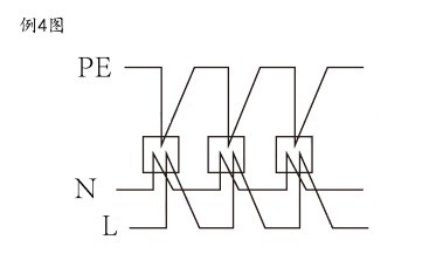

5-1.存在问题:保护接地线在插座之间串联连接;相线与中性线利用插座本体的接线端子转接供电。
5-2.不良后果:如果保护接地线在插座端子虚接或者断开,会使所有插座失去保护接地功能;相线及中性线在插座端子虚接或者断开,会使故障点后的插座失去供电功能。
35、A公司承接某安装工程,合同包括通风空调集热器等内容。
实施前,项目部编制了工程进度费用计划,污水系统管道安装工程量为2000m,预算单价为90元/m,总费用为18万元,计划20天完成,每天100m,经考虑后,将其分包给B公司施工。
实施时,质检员日常巡检发现:管道的橡胶接头有质量隐患,如图3,集热器与集热器之间用型钢连接也存在质量问题,施工人员对橡胶接头进行了整改,但对集热器连接的整改提出异议。
污水系统施工至第12天结束时,核查进度发现实际完成污水管安装1000m,但已支付B公司费用12万元。
工程完工后,项目部在某次施工技术总结时,发现关键工作属填补国内技术空白,将该工艺编制成施工工法,包括内容:前言、特点、工艺原理、施工工艺流程及操作要点、材料设备、质量控制、安全措施、环保措施等。A公司技术负责人认为工法内容不完整,要求项目部补充完整后,批准为企业级工法,随后A公司完善相应级别的科技查新报告,将该企业工法逐级报成国家级工法。
问题:
1、指出图3,有哪些错误?如何改正?
2、施工人员提出异议是否合理?简述集热器之间的连接要求。
3、计算污水管的费用偏差、进度偏差及费用绩效指数。
4、项目部编制的工法还应增加哪些内容?科技查新报告由哪个部门提供?

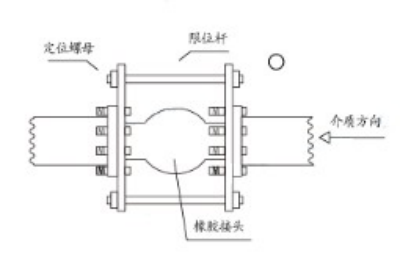

【第1问】
1-1.错误一:限位杆定位螺母未松开;
改正:限位杆需要松开限位螺栓,将限位螺栓定位螺母调到合适位置预留工作空隙。
1-2.错误二:上游螺栓方向错误;
改正:橡胶软接头螺栓安装方向应螺母朝向外侧,避免螺栓顶到橡胶球体。
【第2问】
2-1.不合理。
2-2.集热器与集热器之间的连接宜采用柔性连接,不得采用型钢,且密封可靠、无泄漏、无扭曲变形。
【第3问】
BCWP(已完工程预算费用)=1000x90=9万
ACWP(已完工程实际费用)=12万
BCWS(计划工程预算费用)=[(2000/20)x12]x90=10.8万
费用偏差=9-12=-3万(1分)
进度偏差=9-10.8=-1.8万(1分)
费用绩效指数=9/12=0.75(1分)
【第4问】
4-1.项目部编制的工法还应增加适用范围、效益分析和应用实例。
4-2.科技查新报告由省级以上技术情报部门提供。
